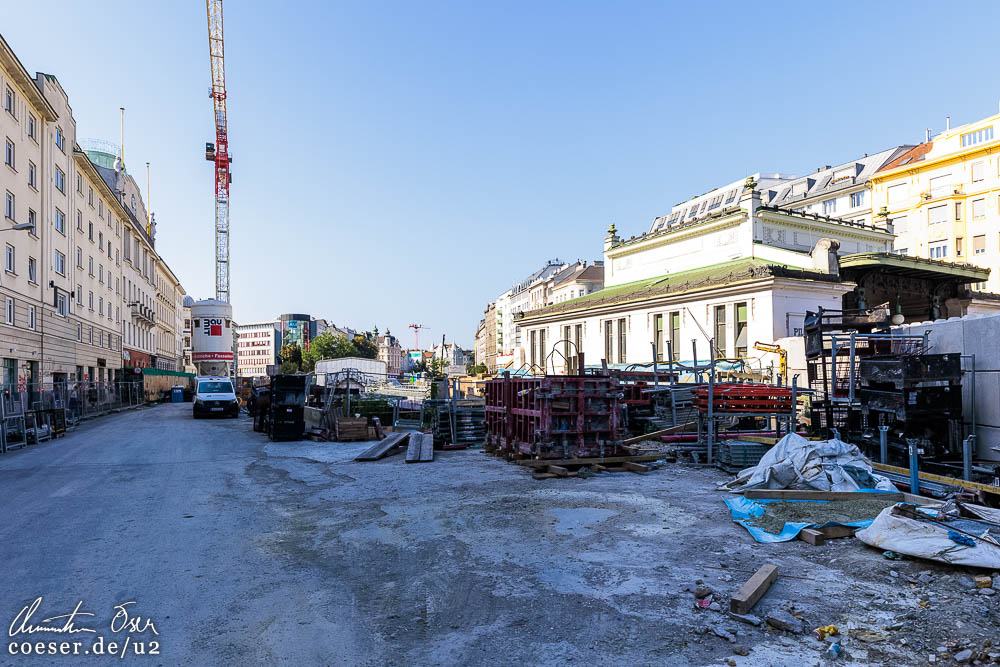

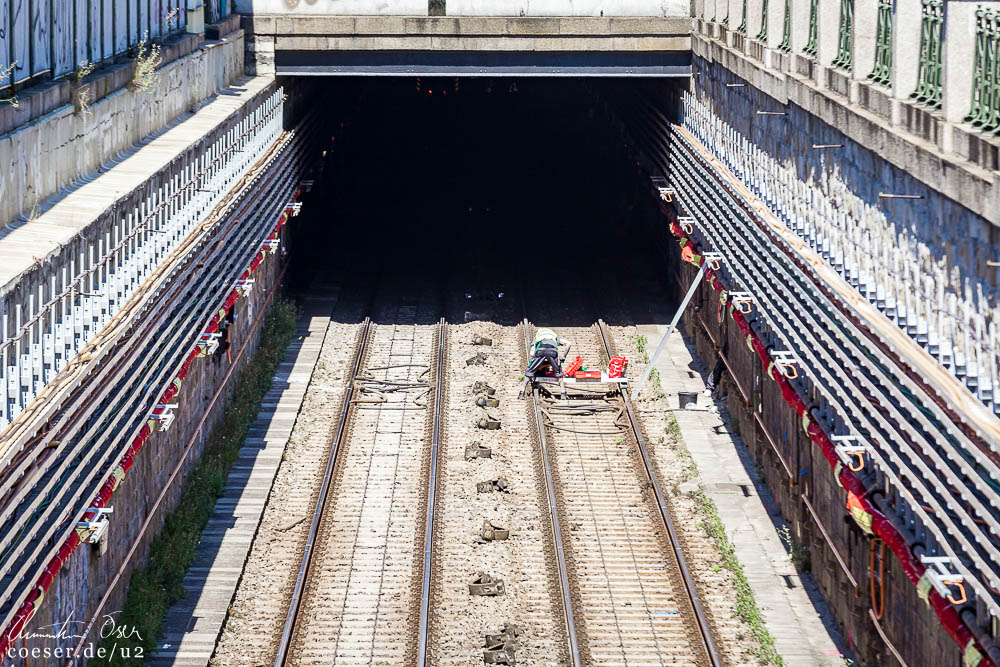

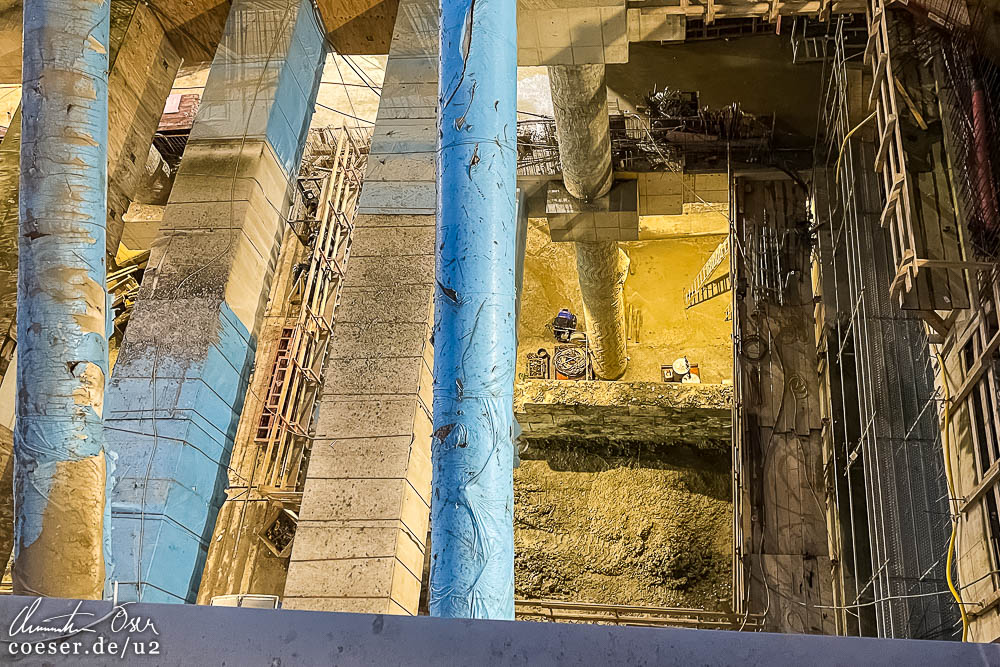

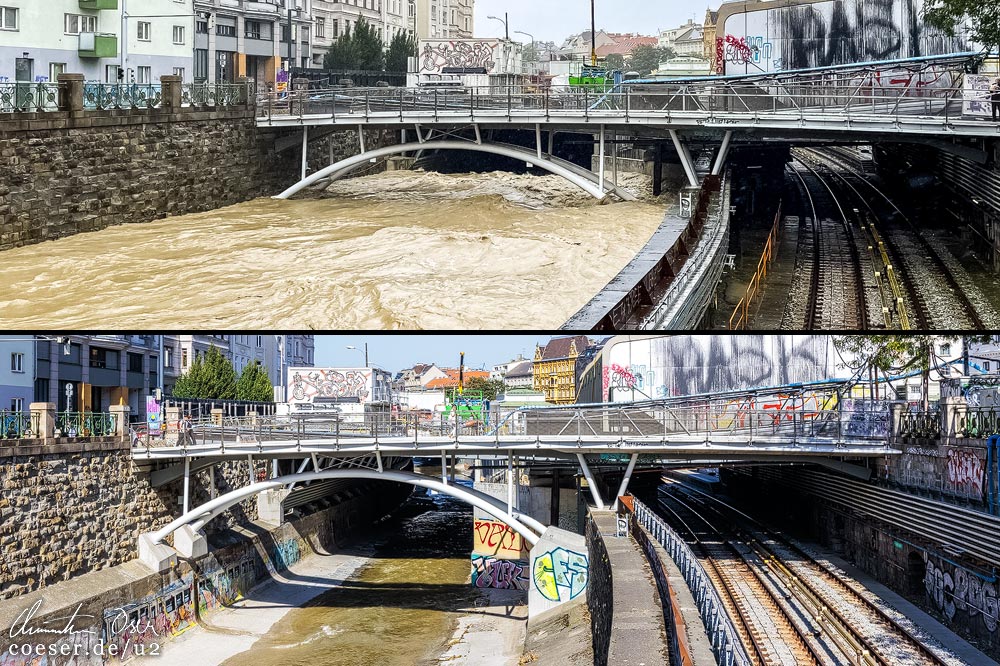

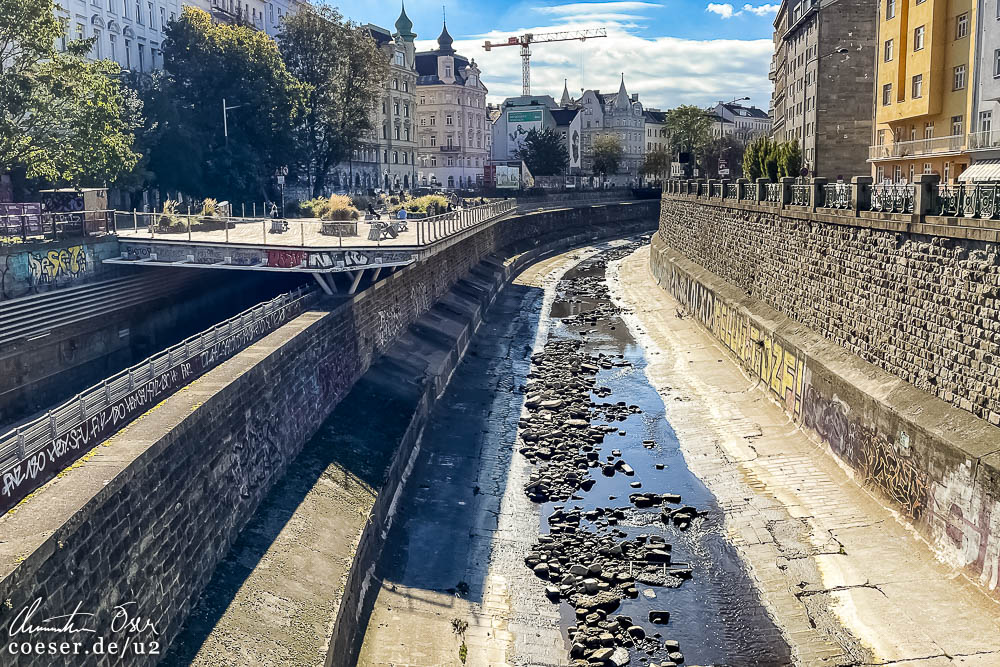

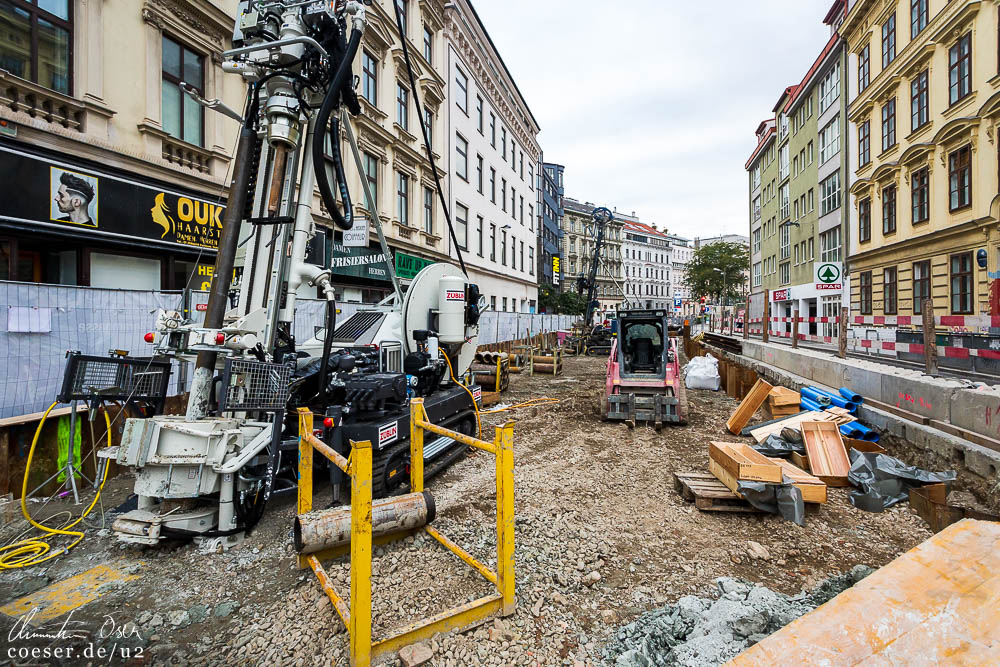

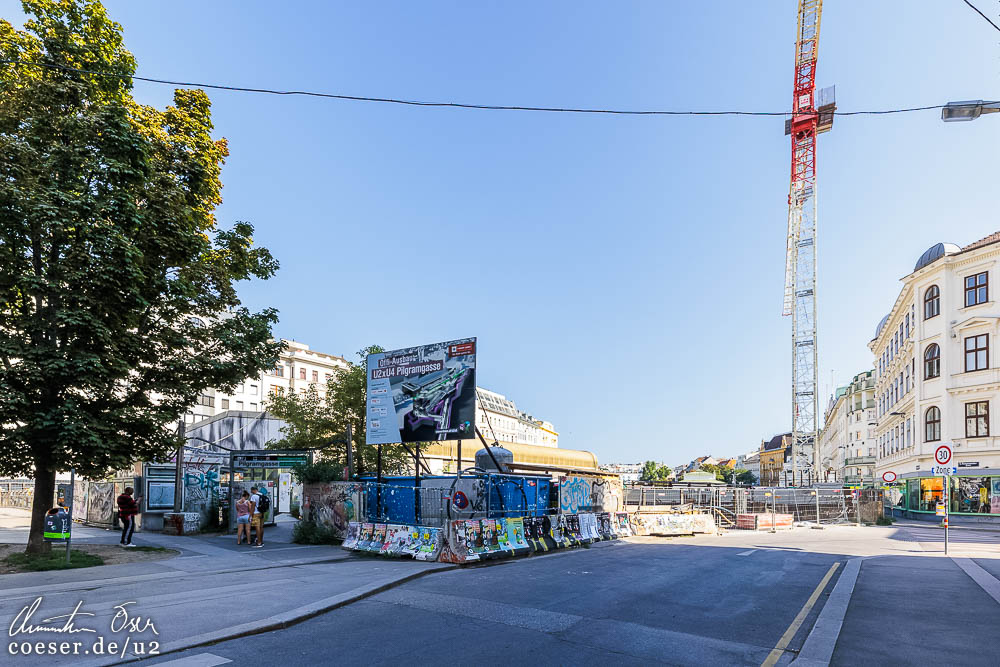

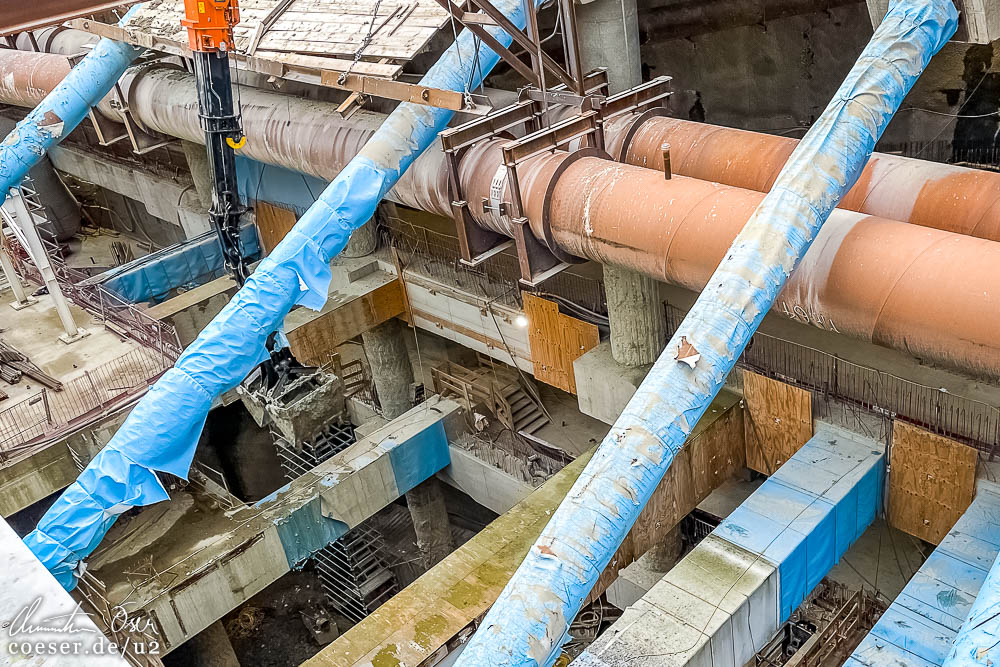

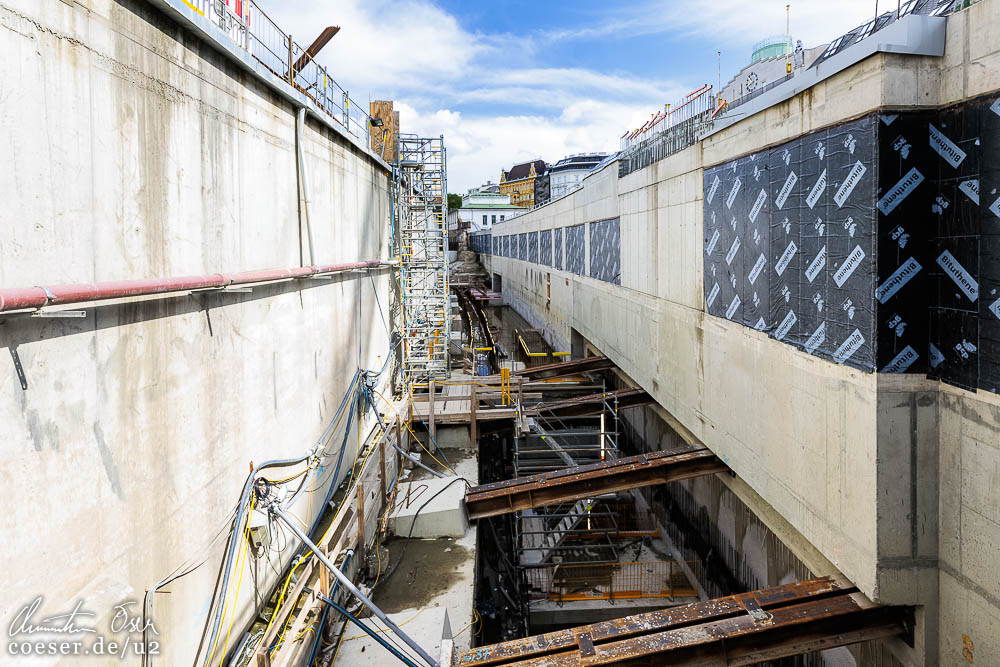

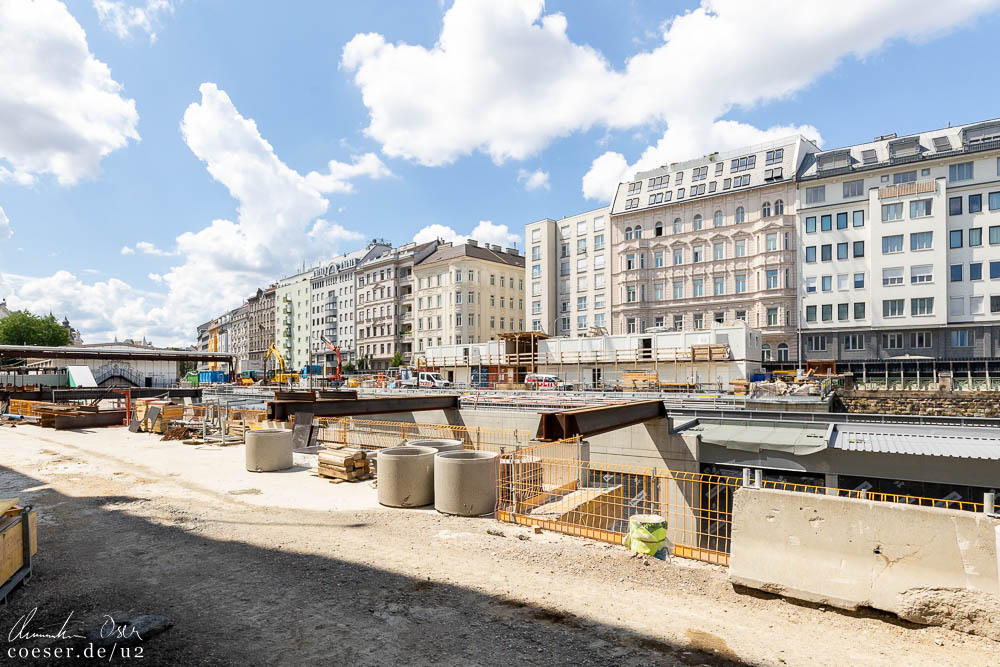

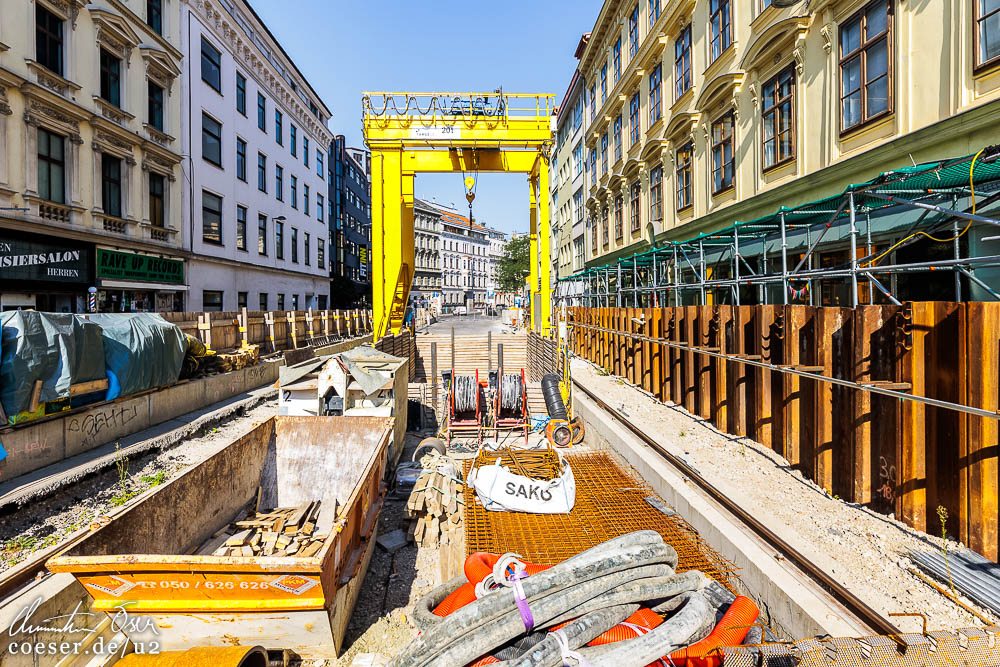

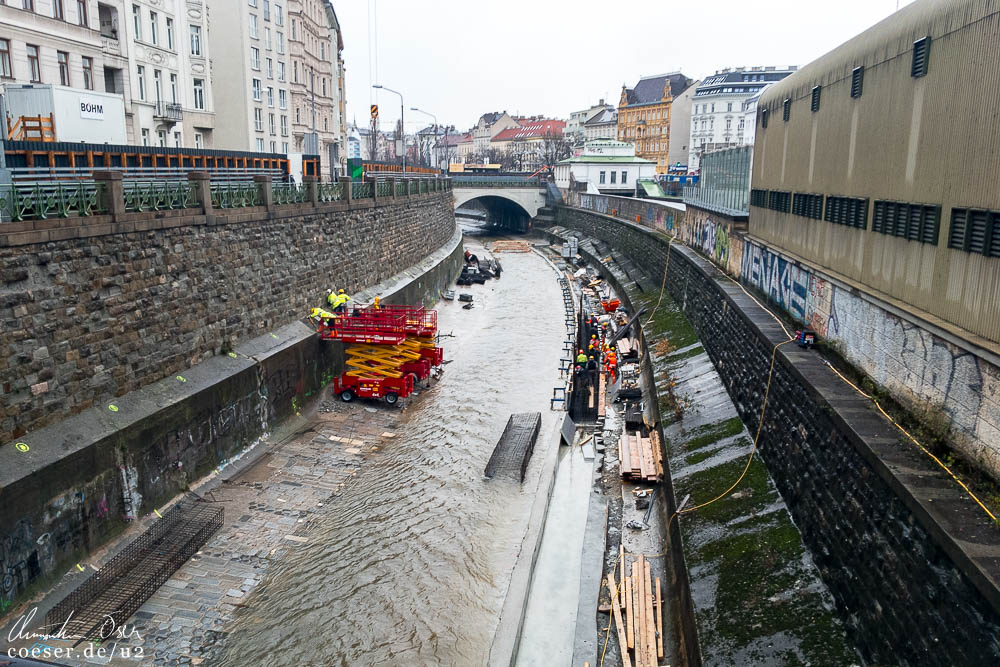

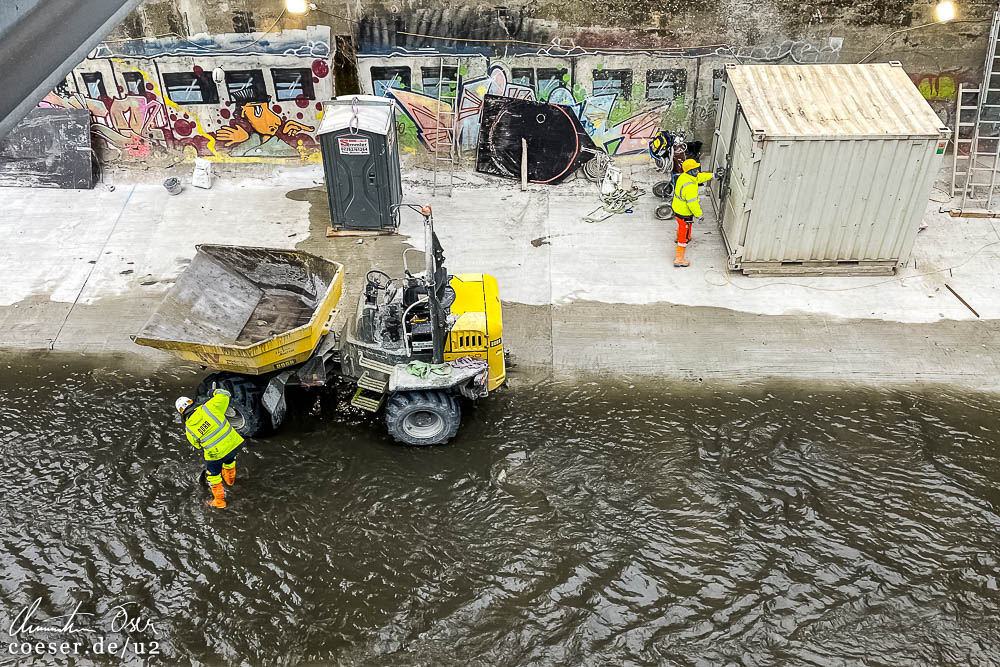

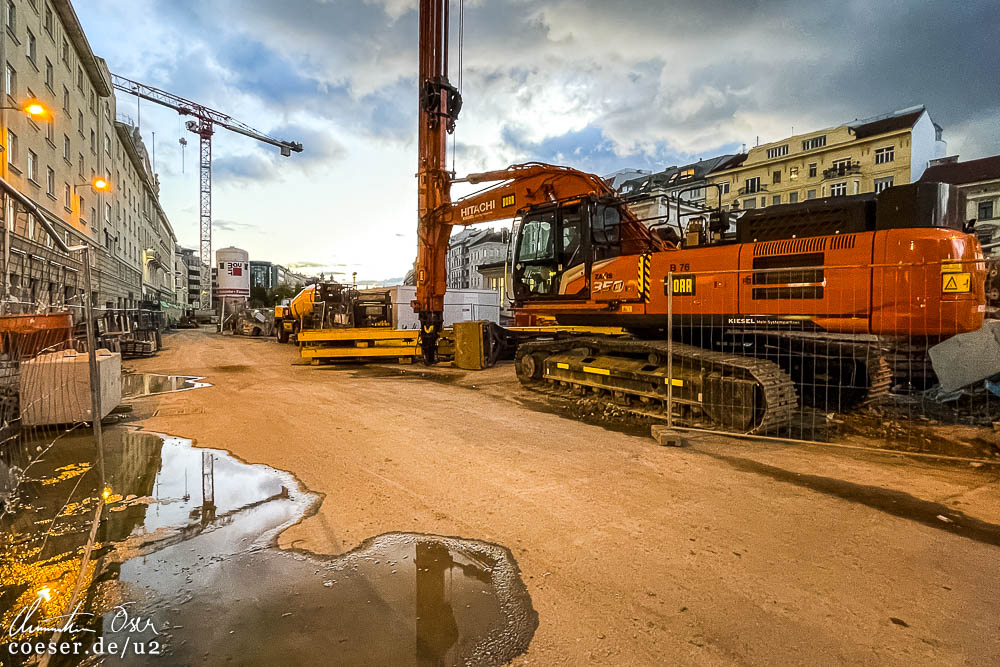

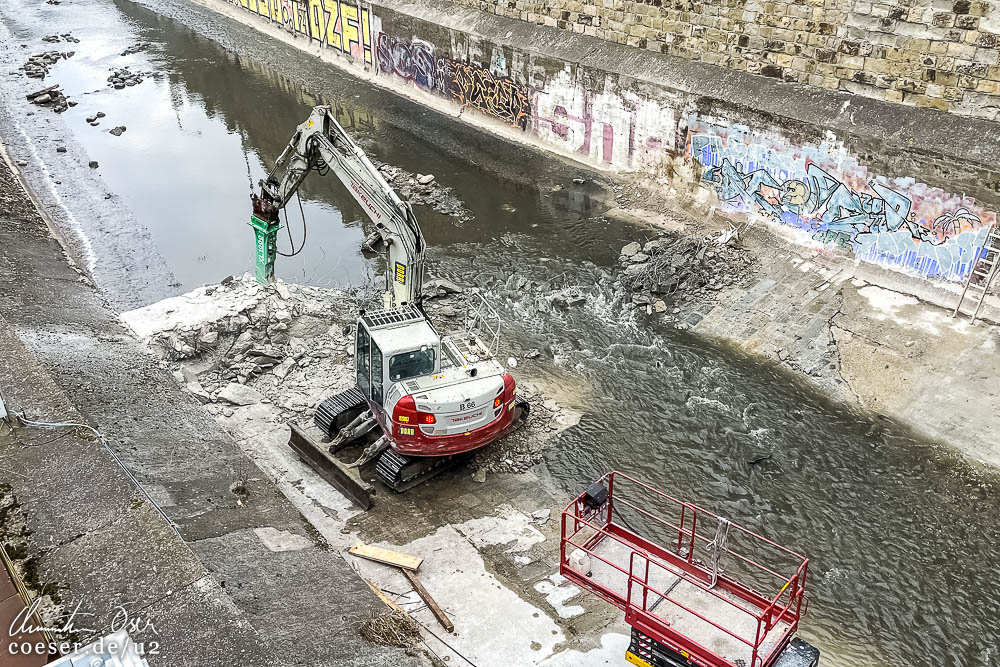

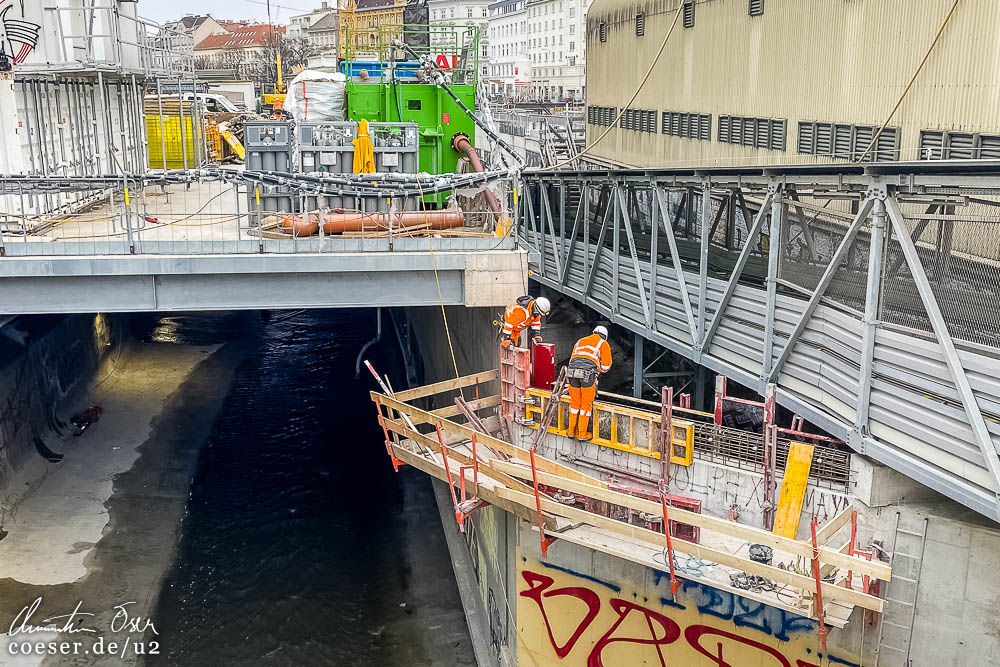

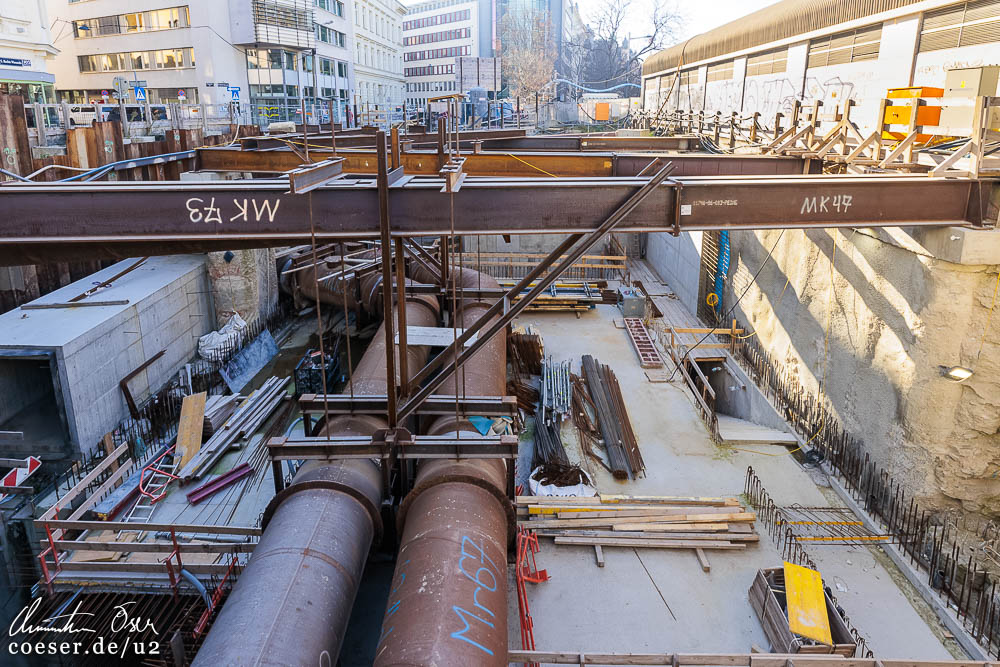

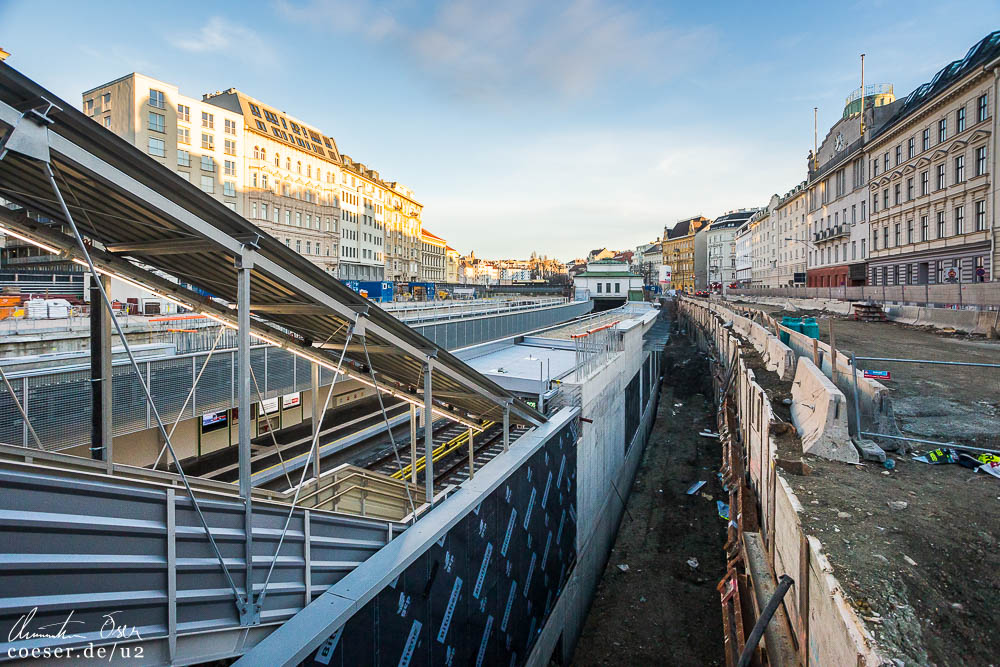

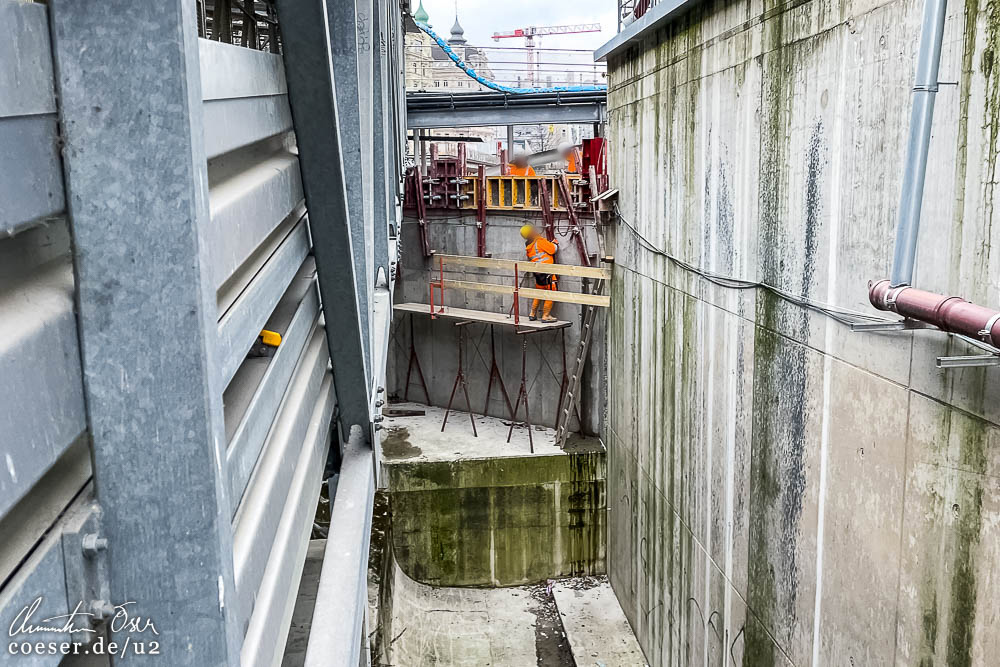

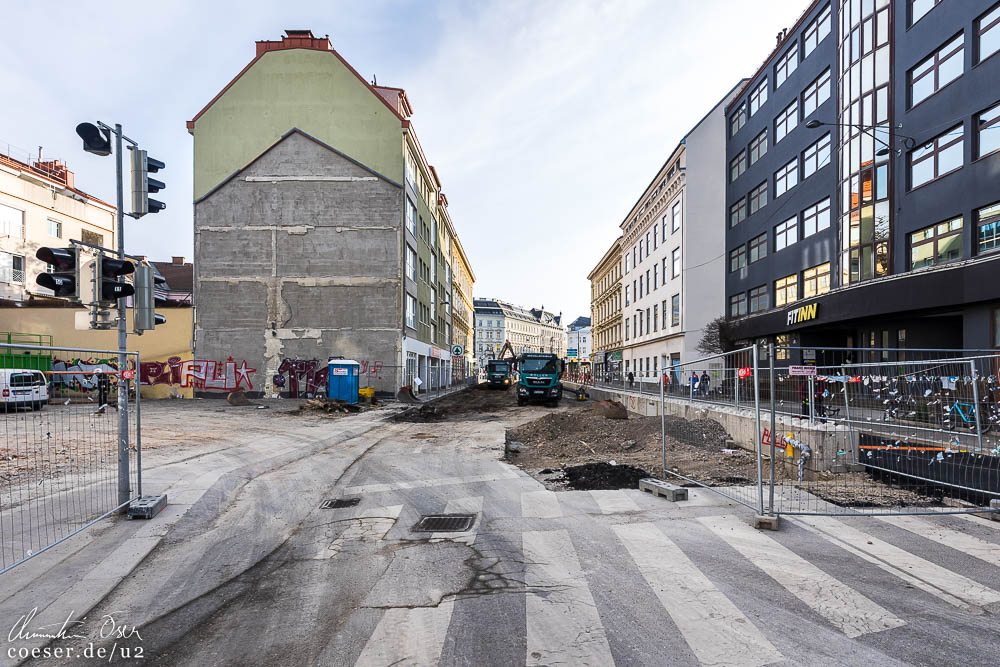

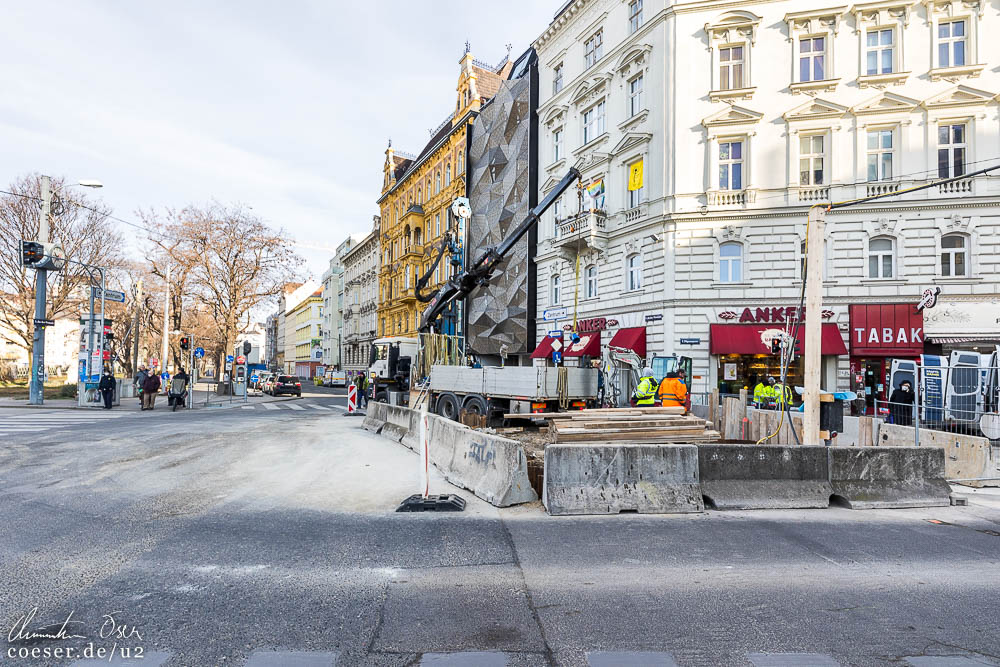

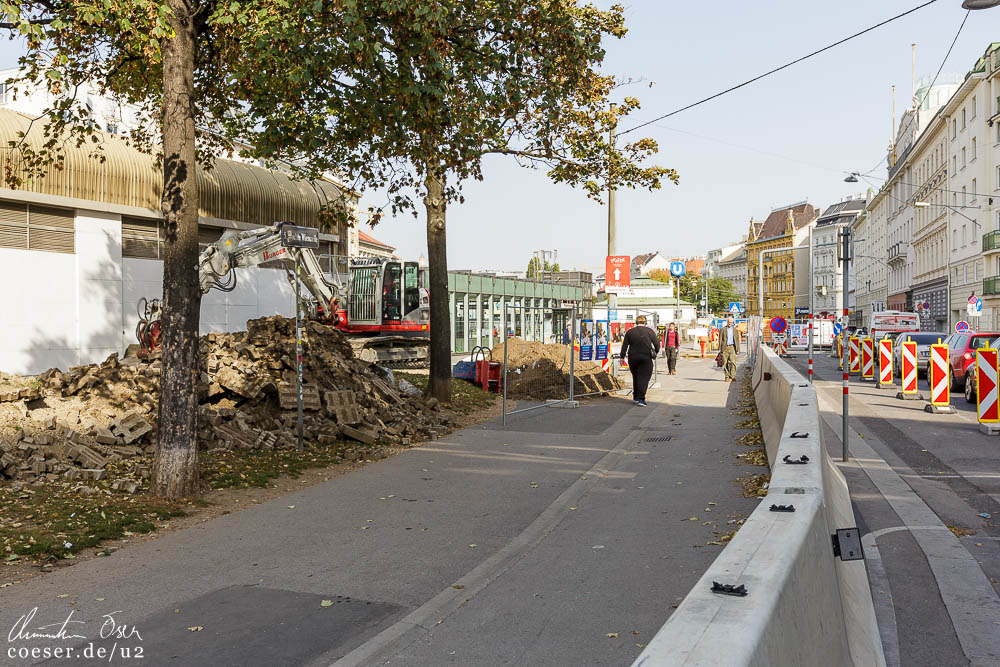

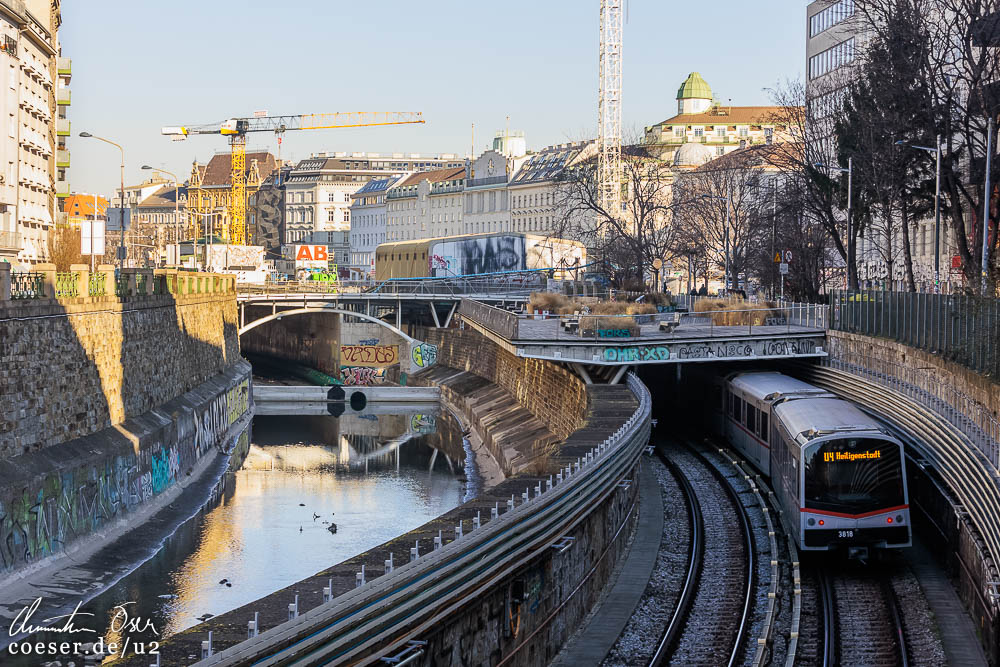

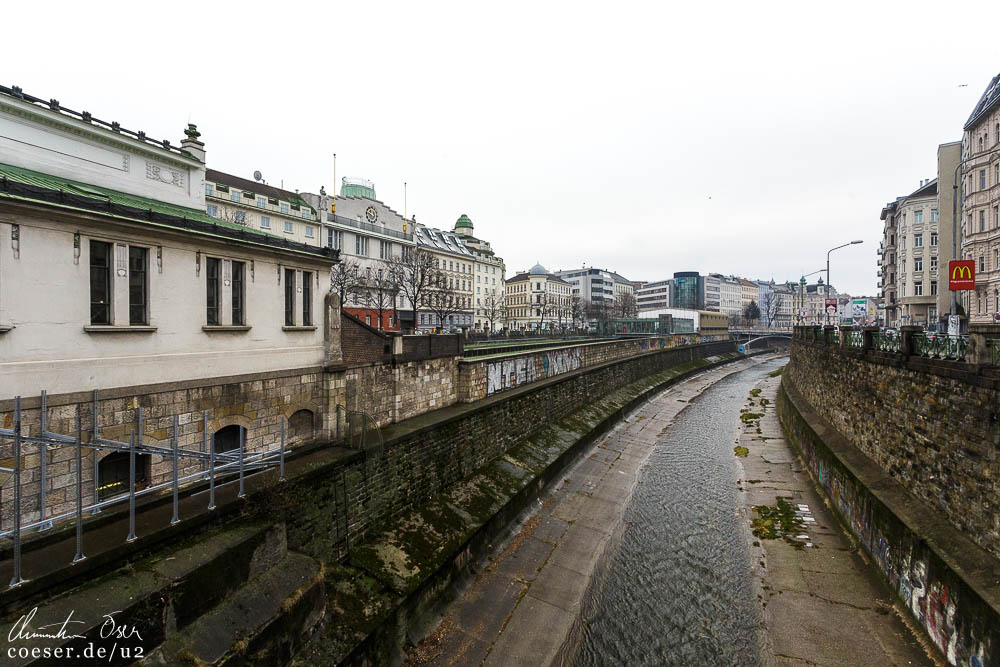

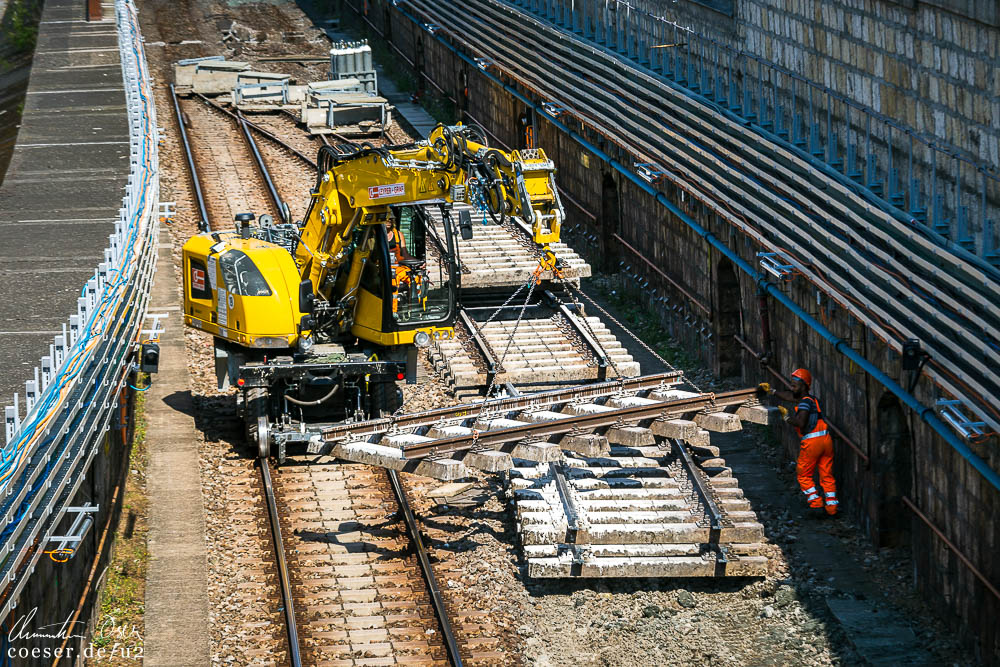

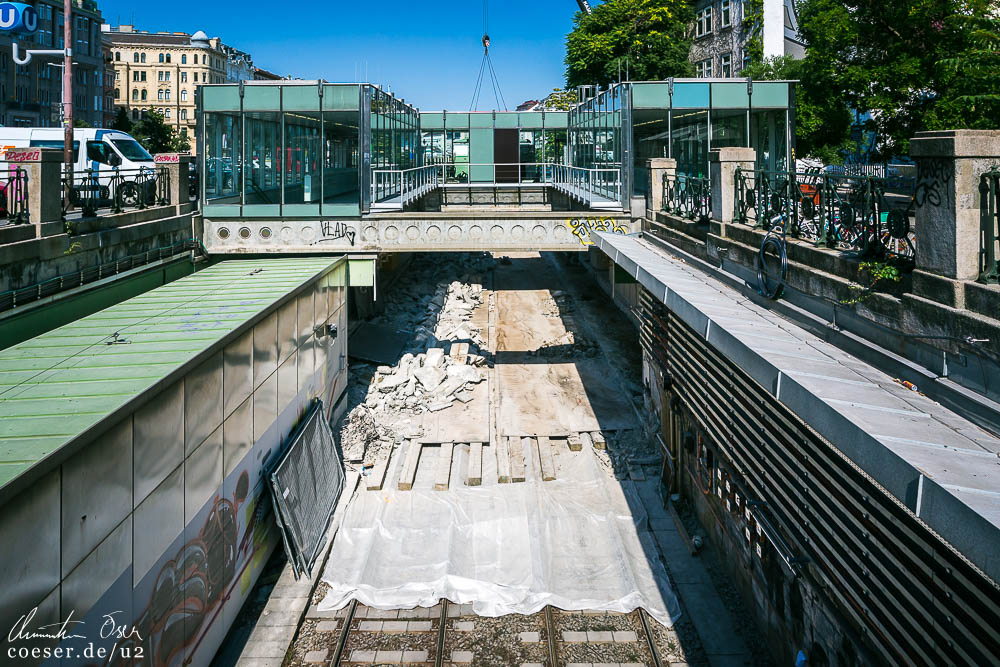

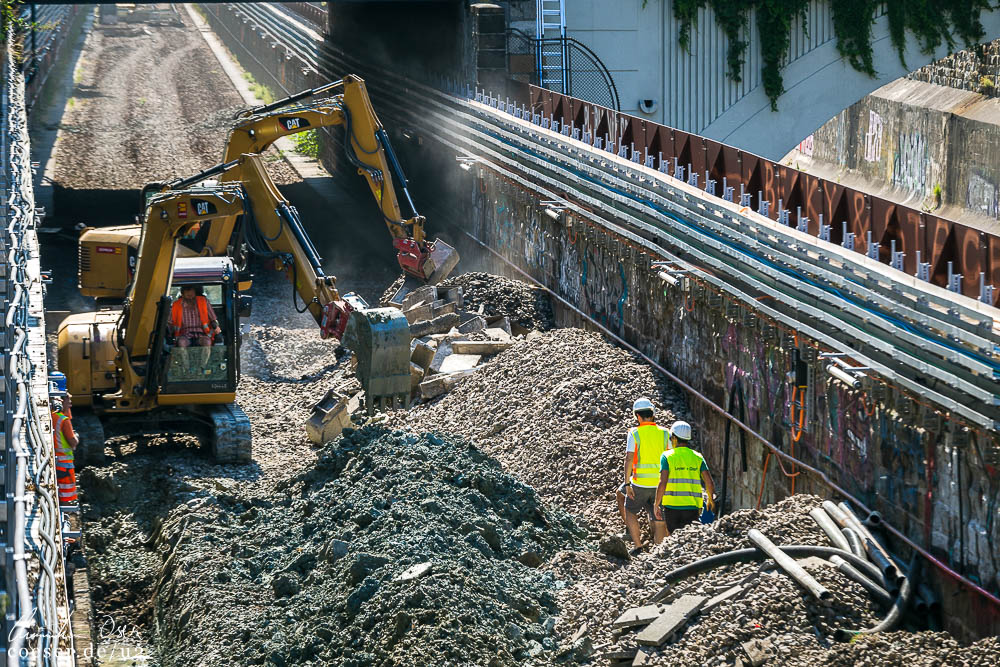

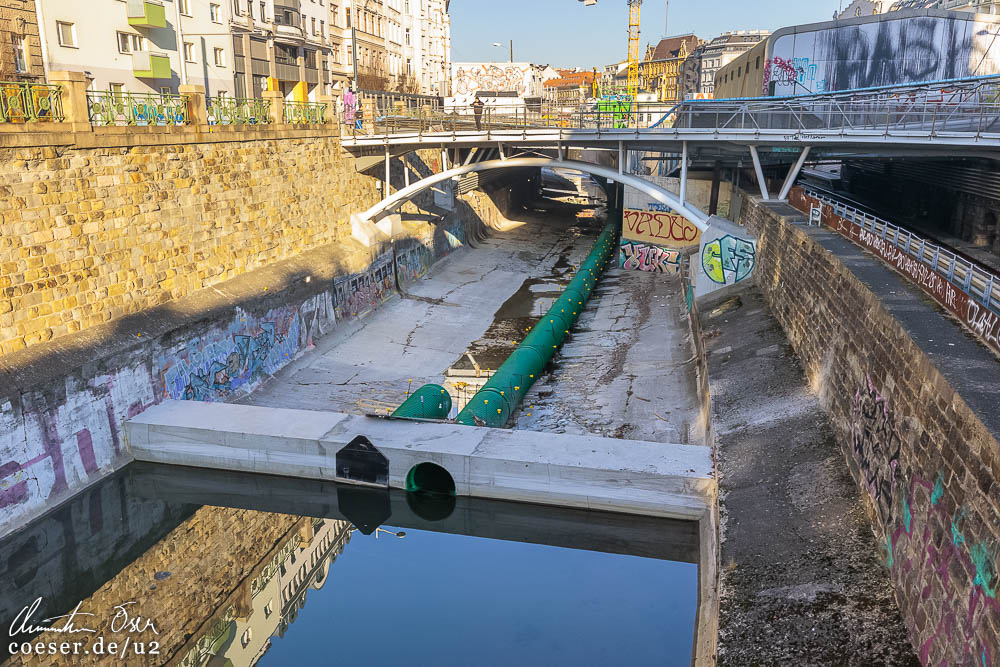

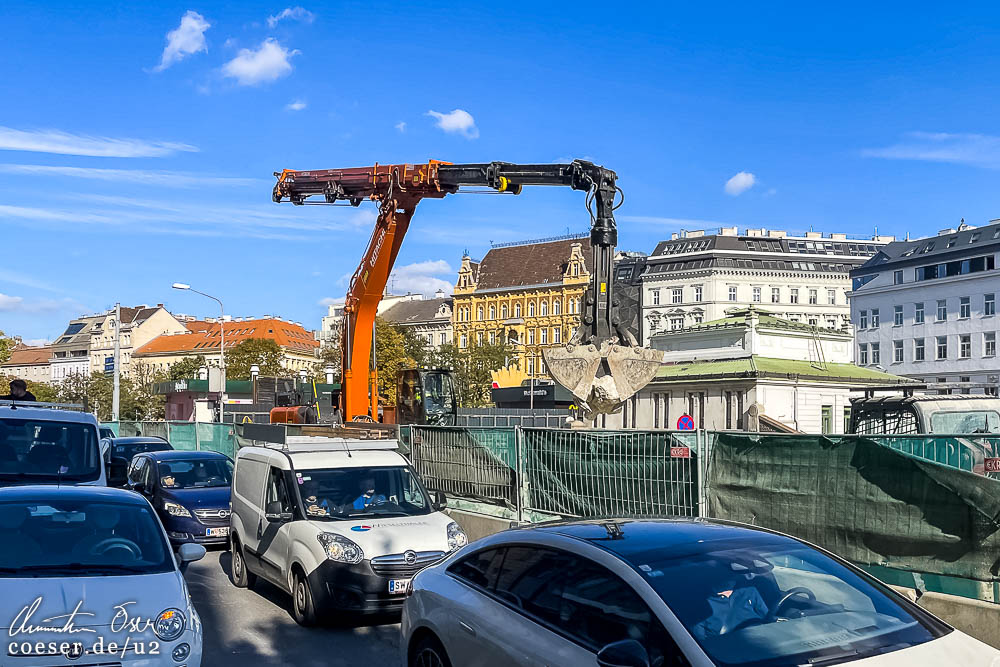

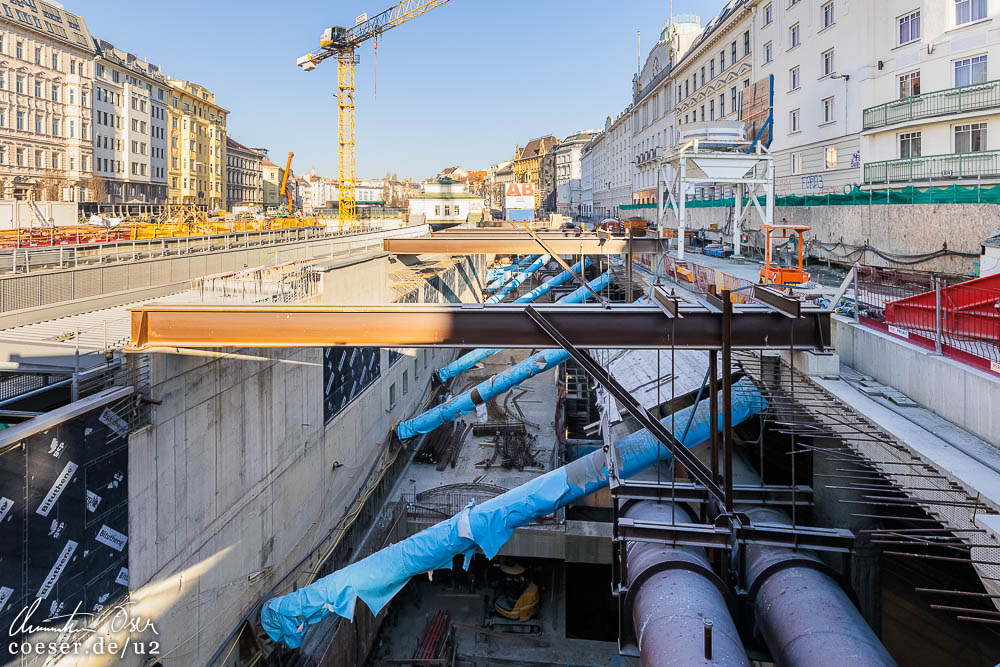

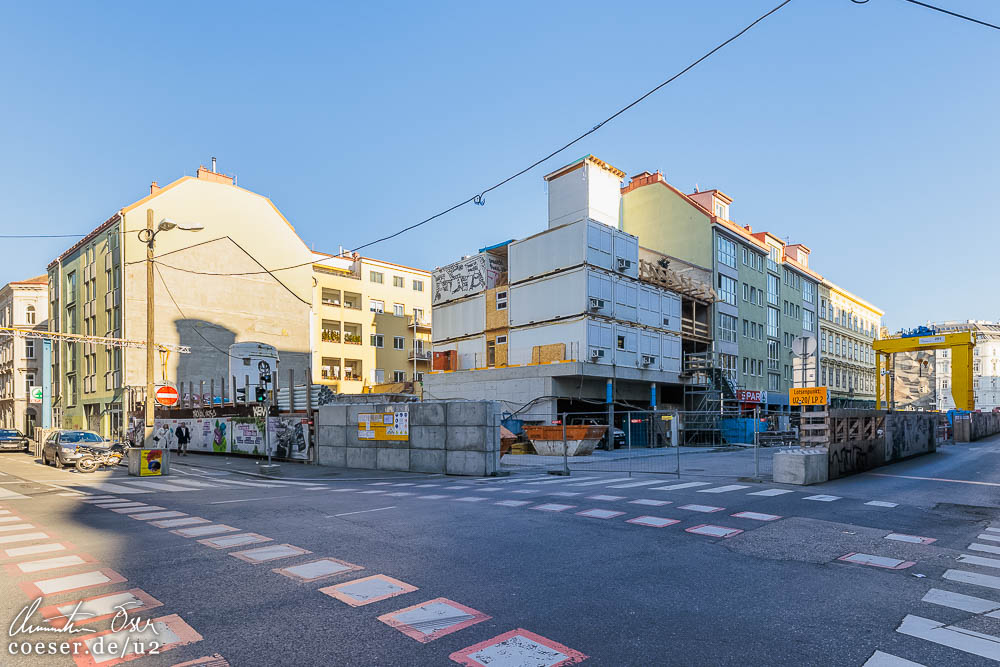

15.10.2024

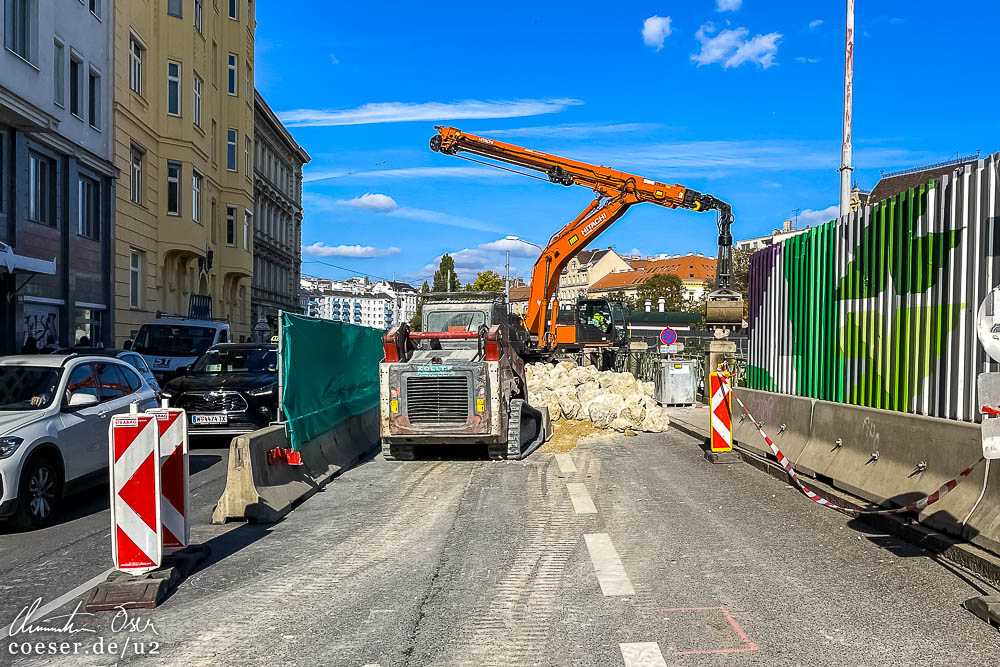

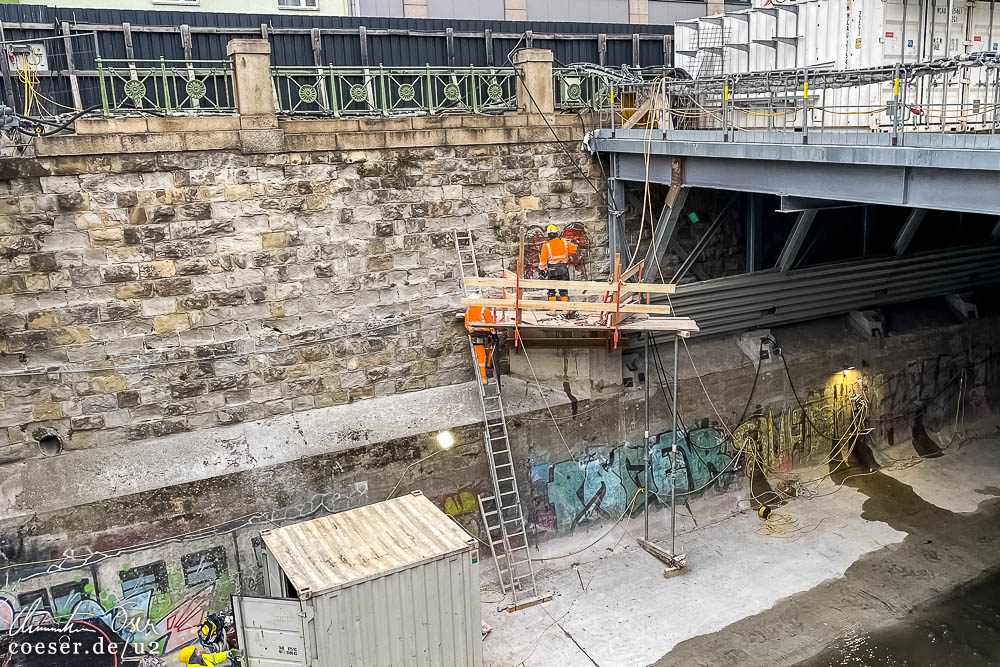

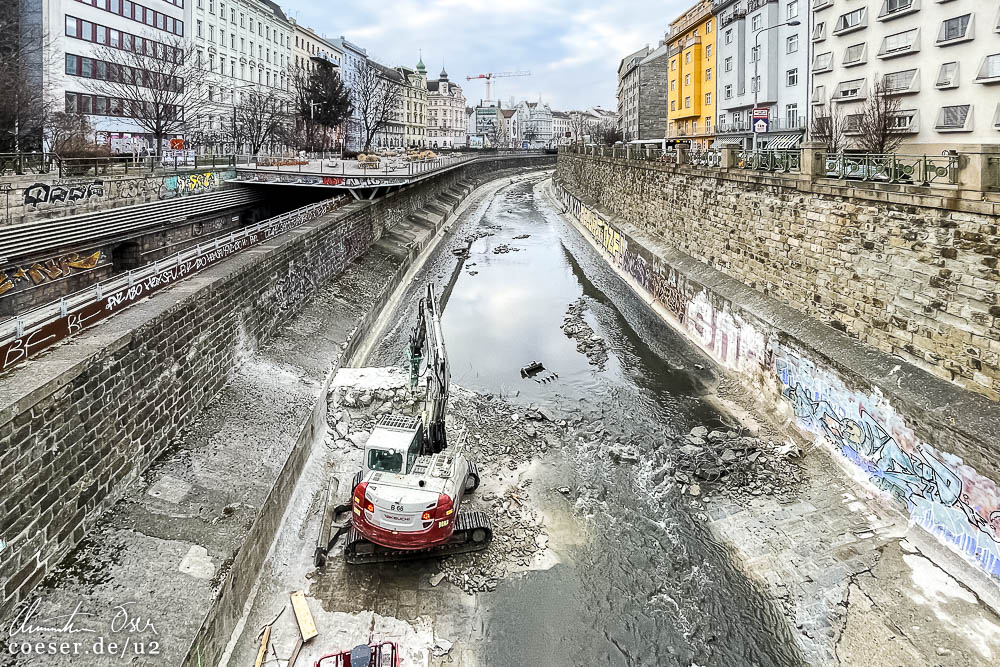

Start für die Reparaturarbeiten am Flussbett im Wienfluss nach einem Hochwasser bei der zukünftigen U2-Station Pilgramgasse.

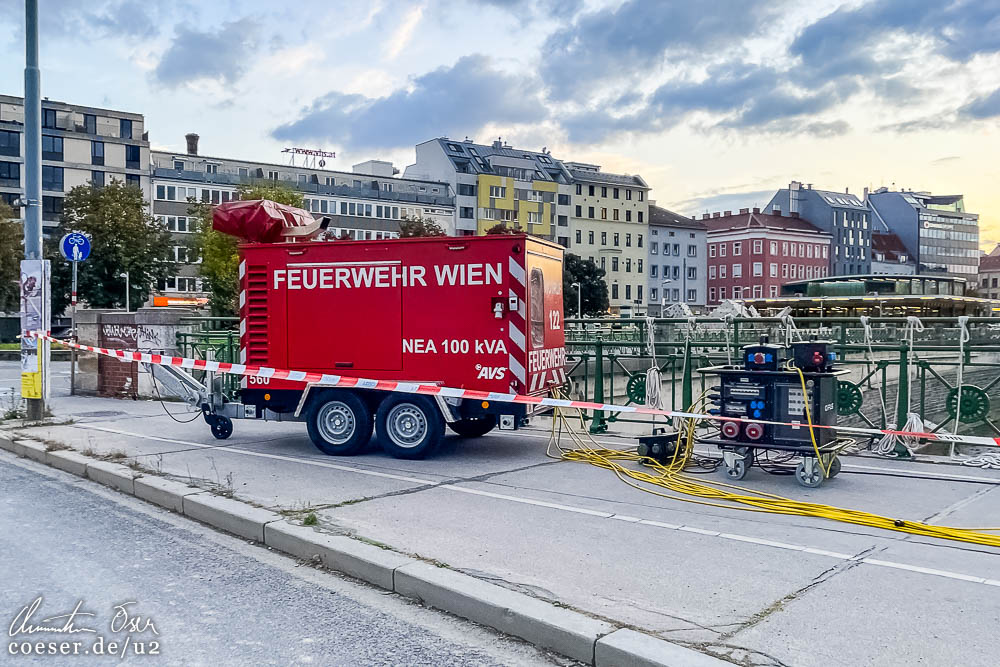

11.10.2024
Vorbereitungen der Berufsfeuerwehr Wien für eine Umleitung des Wienflusses bzw. Absenkung des Wasserpegels für geplante Reparaturarbeiten am Flussbett bei der zukünftigen U2-Station Pilgramgasse.

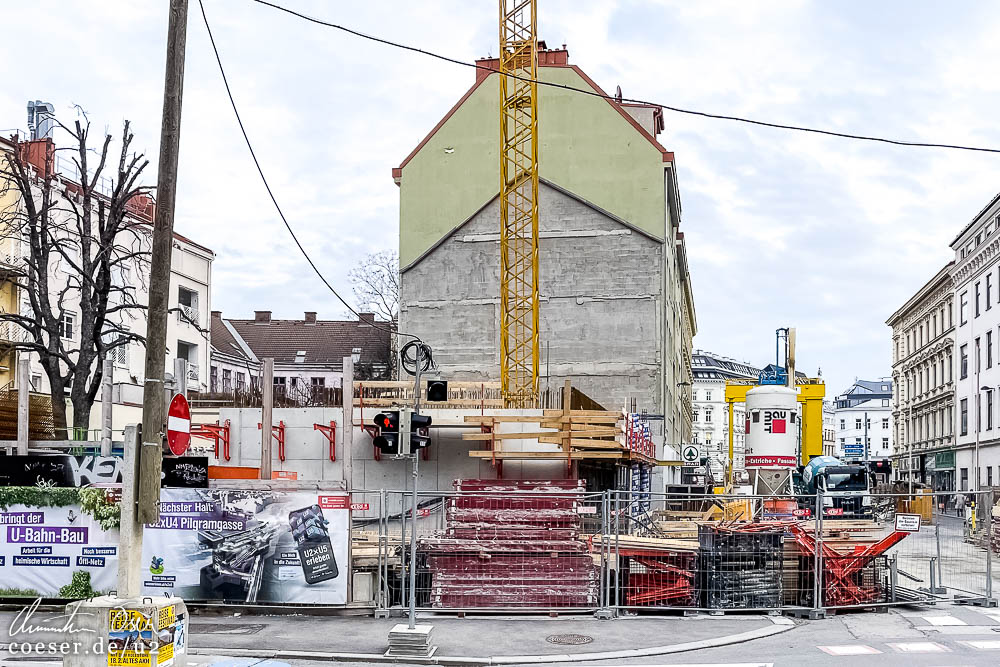

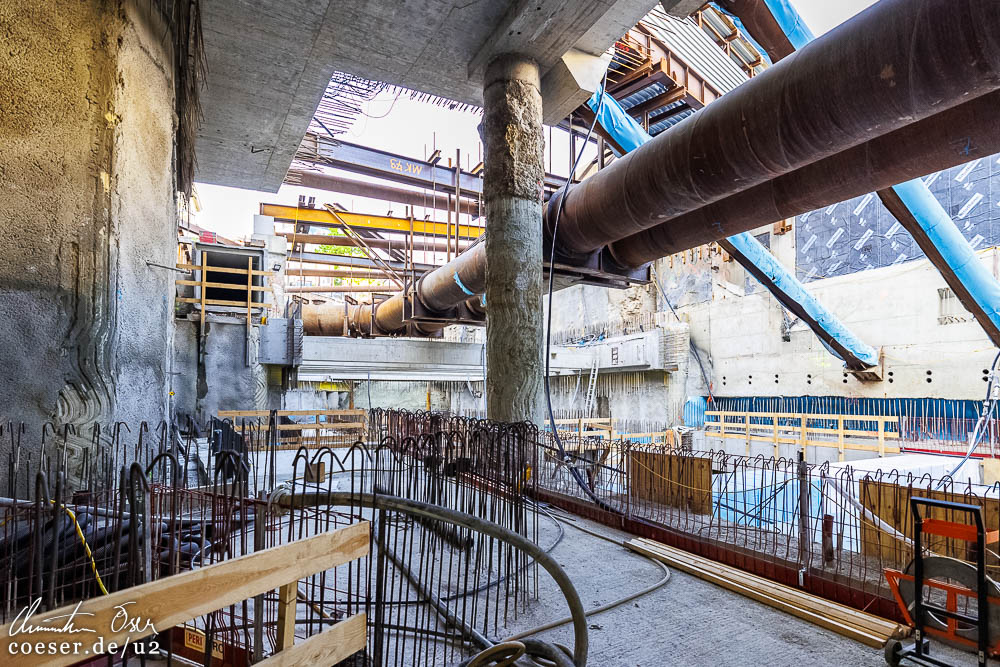

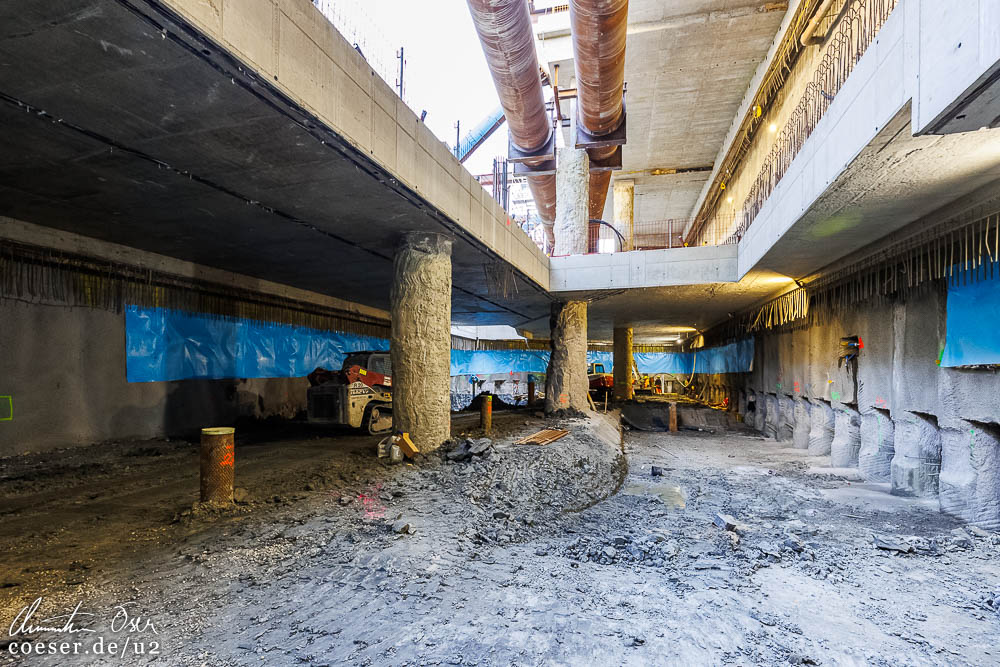

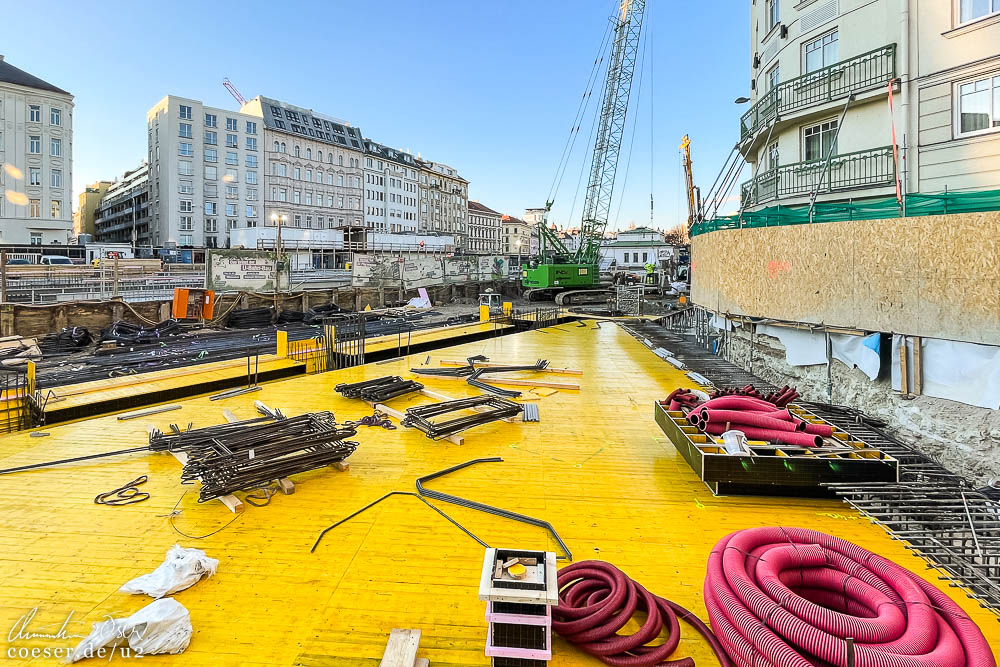

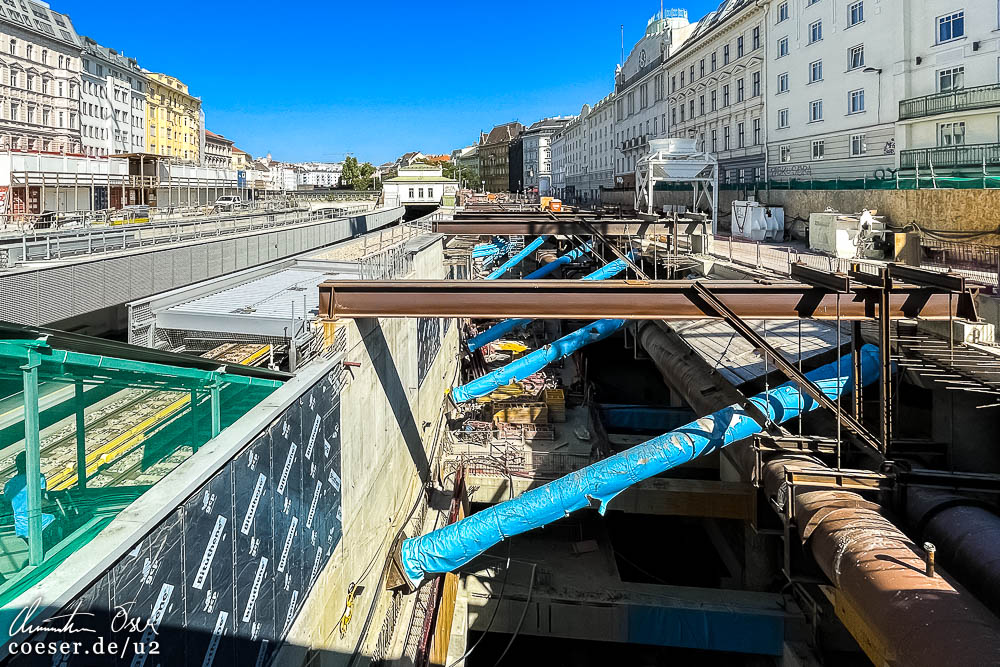

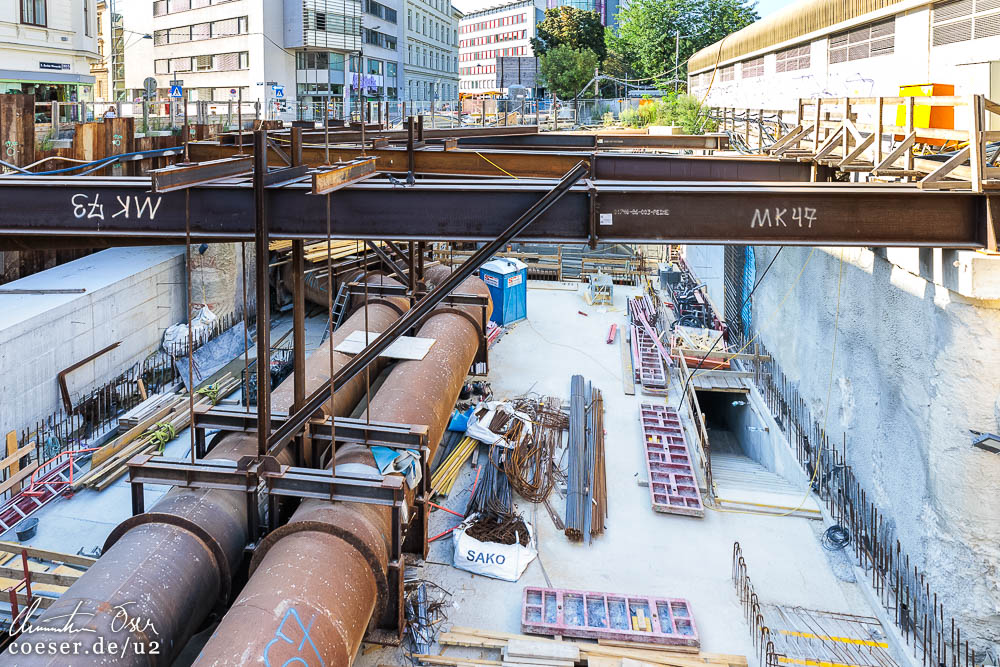

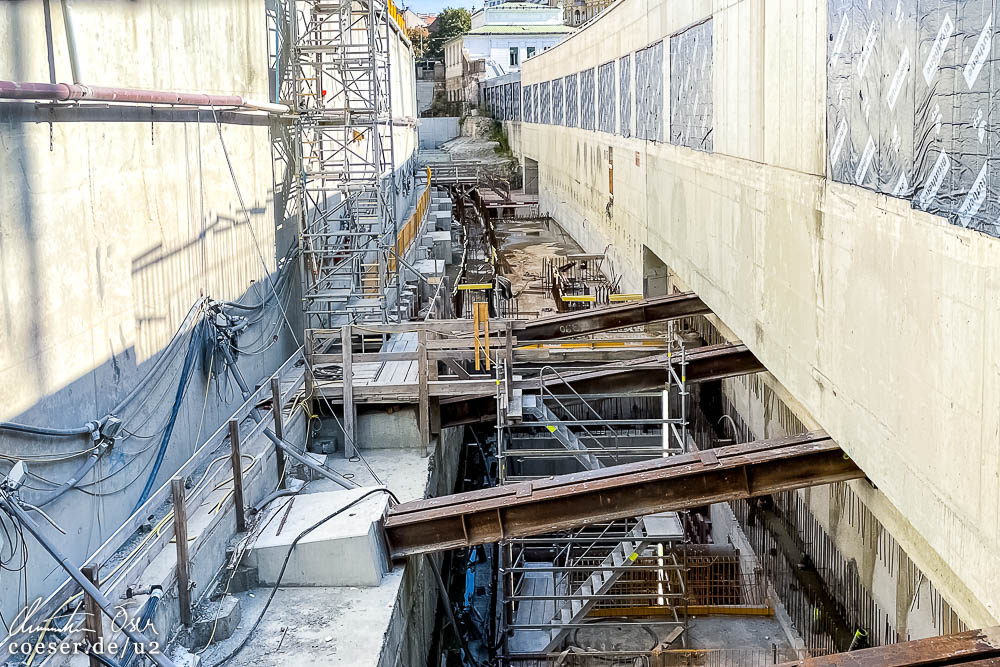

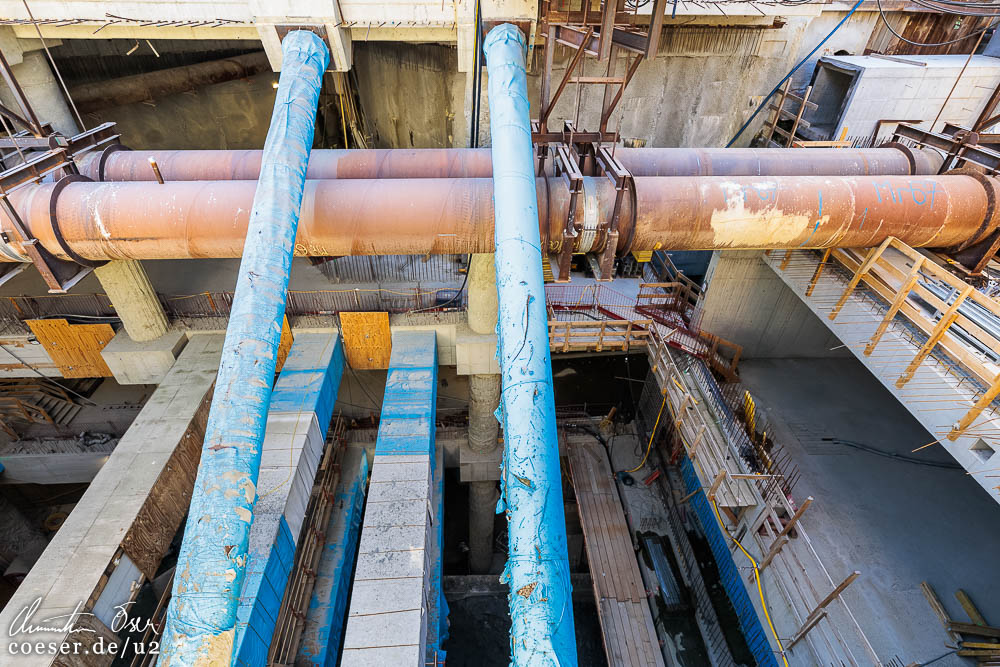

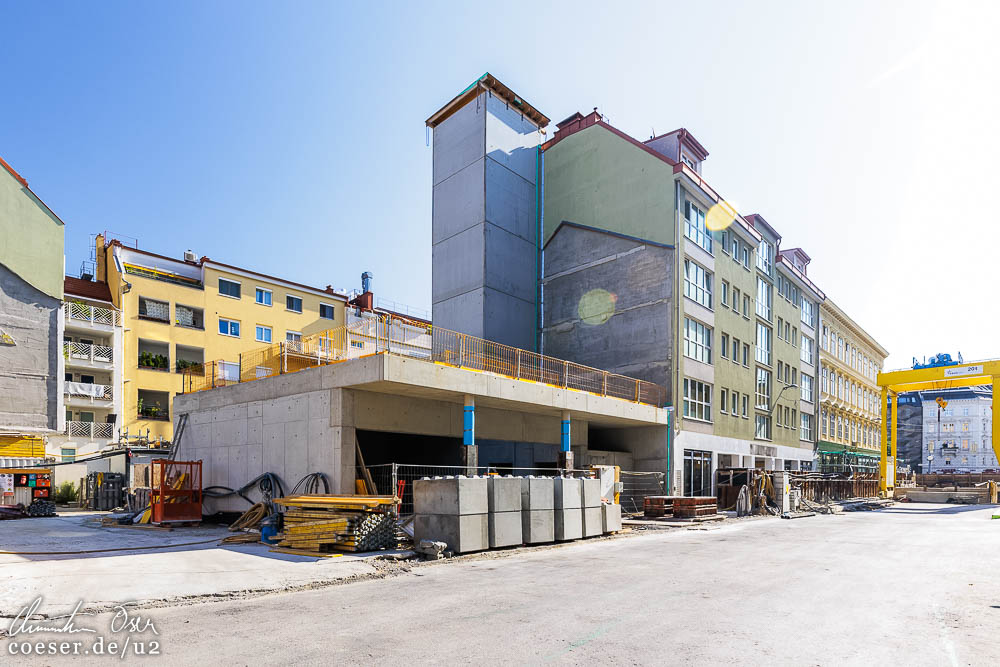

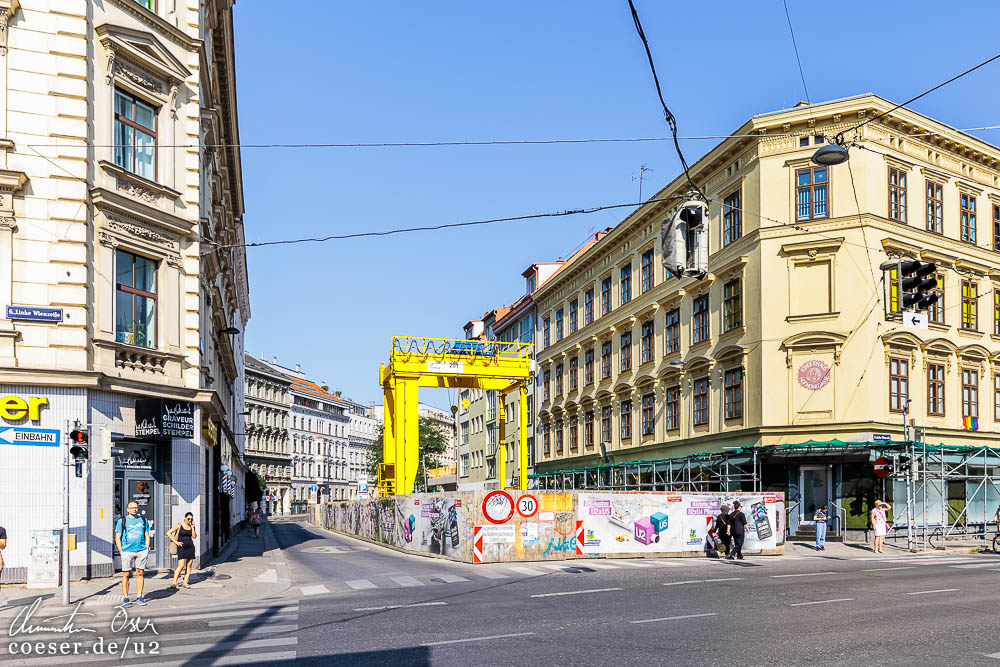

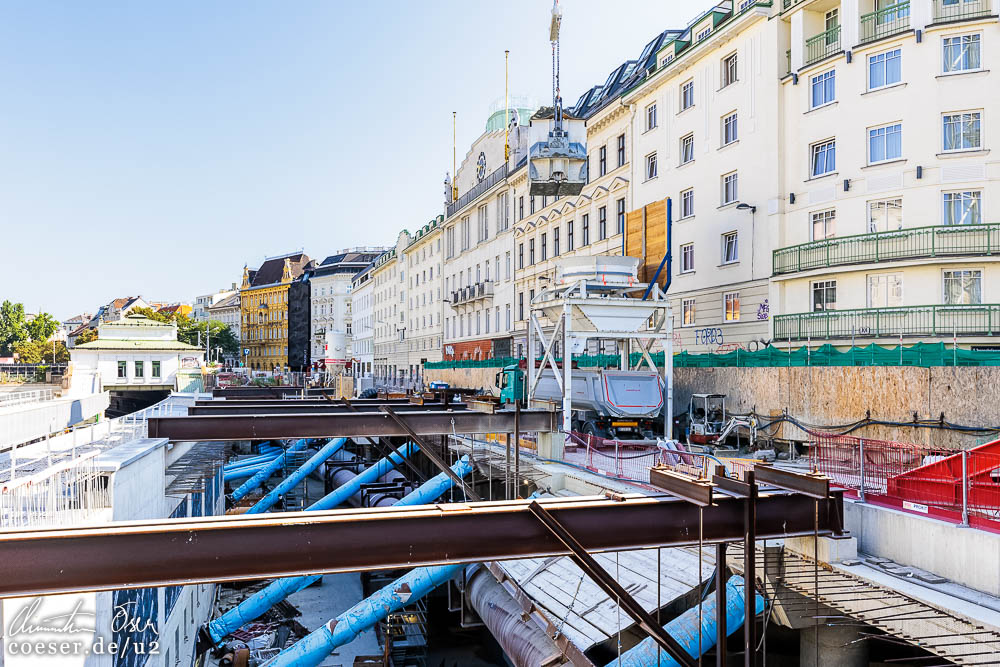

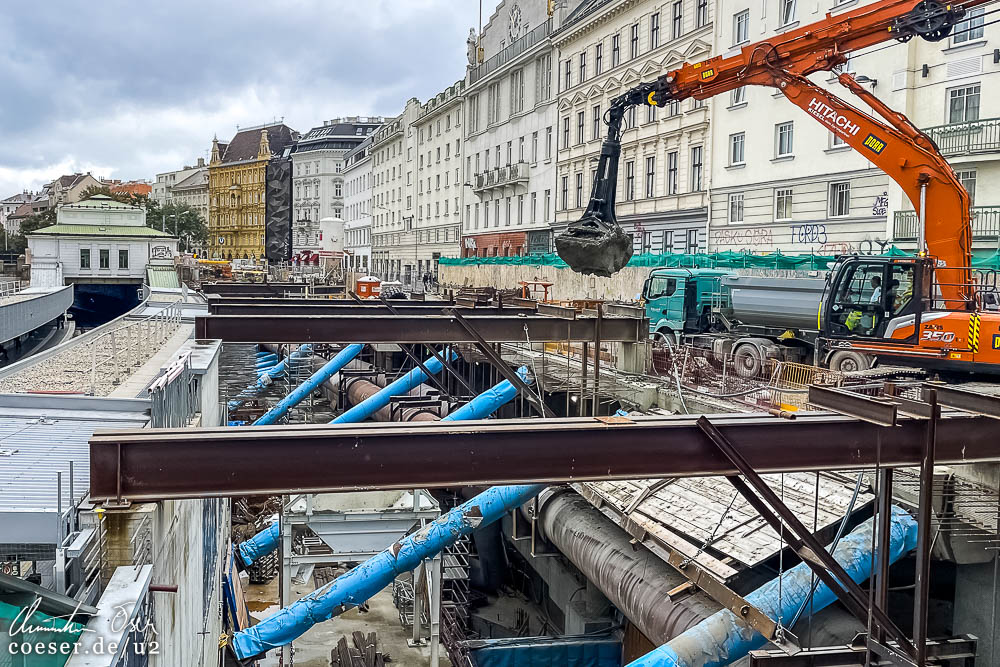

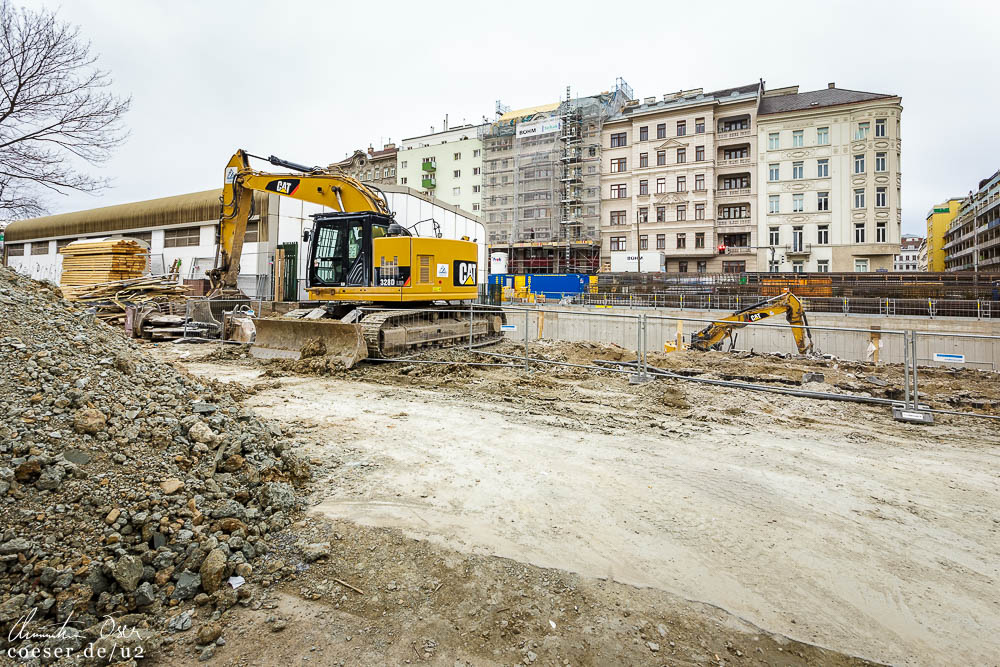

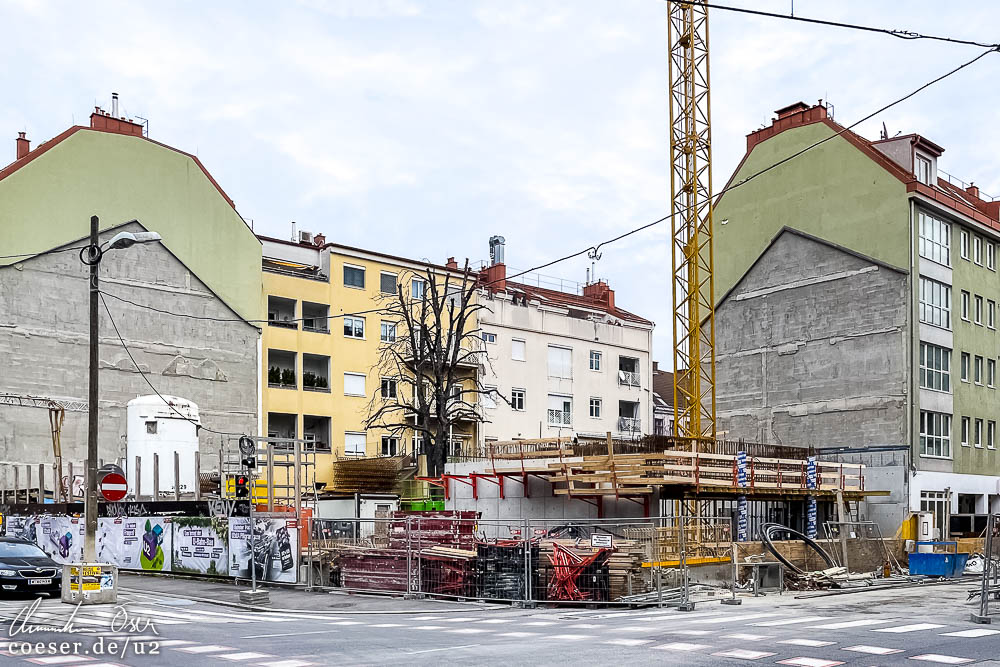

05.10.2024

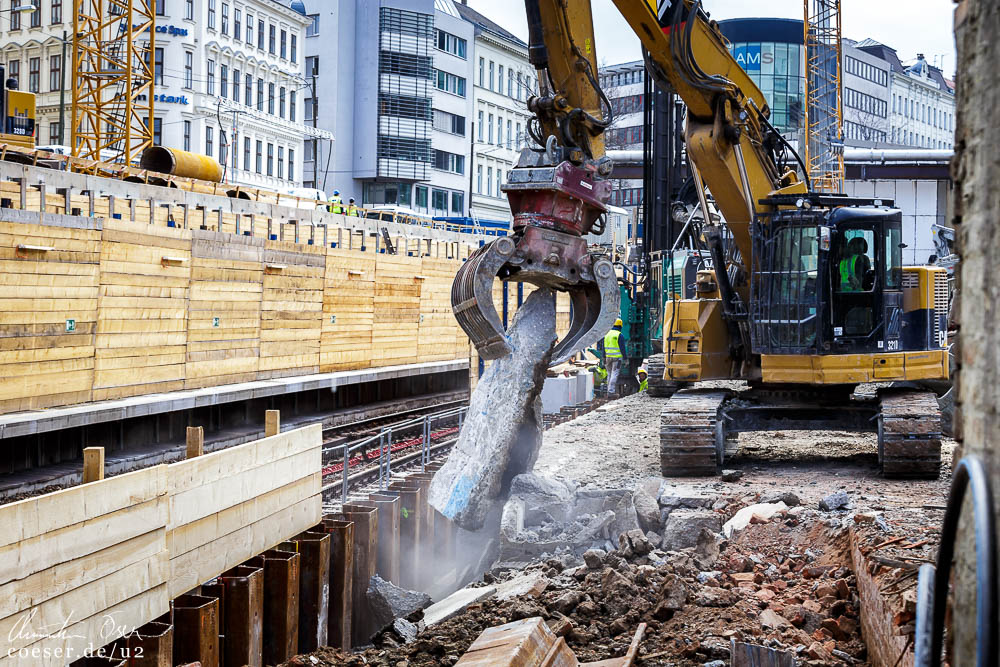

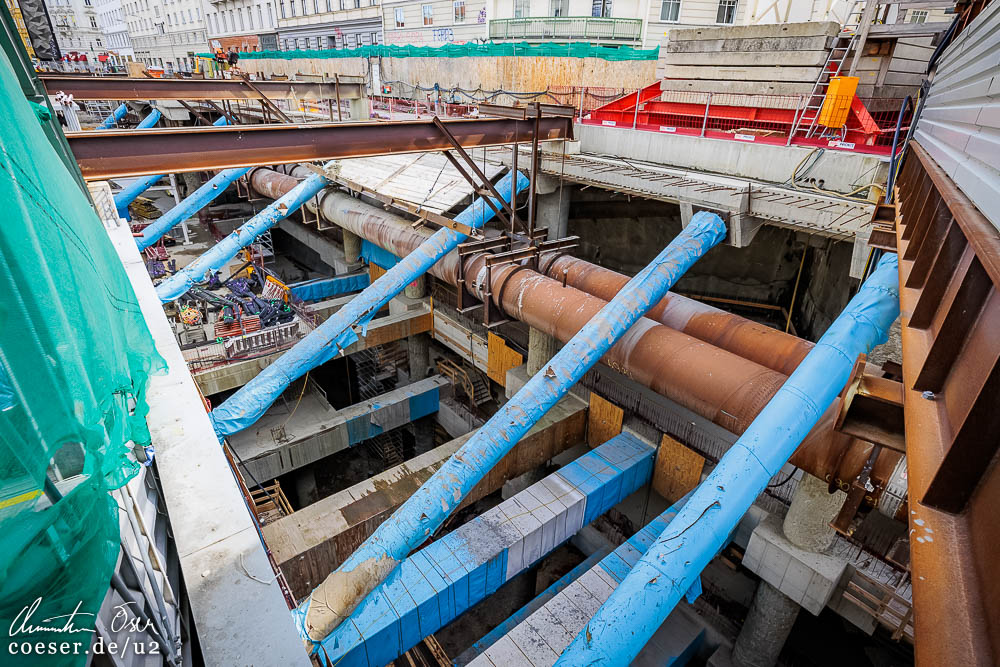

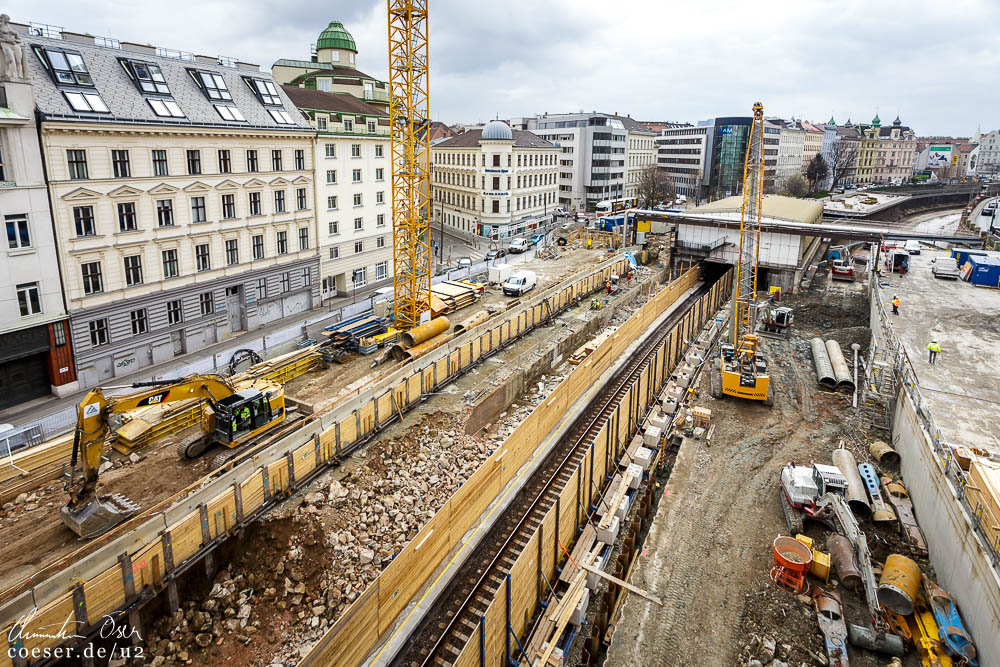

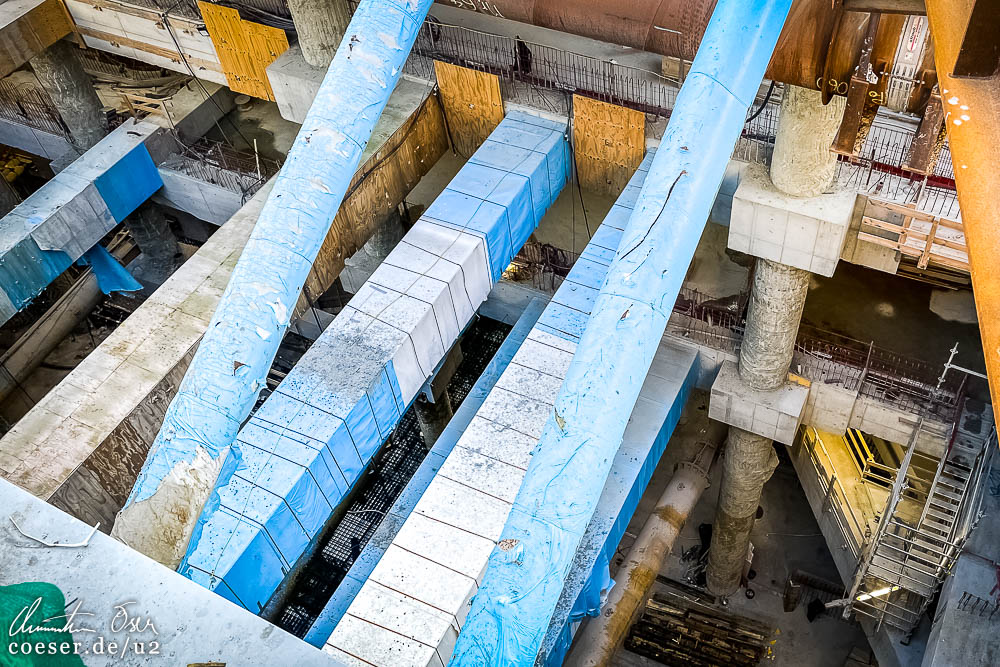

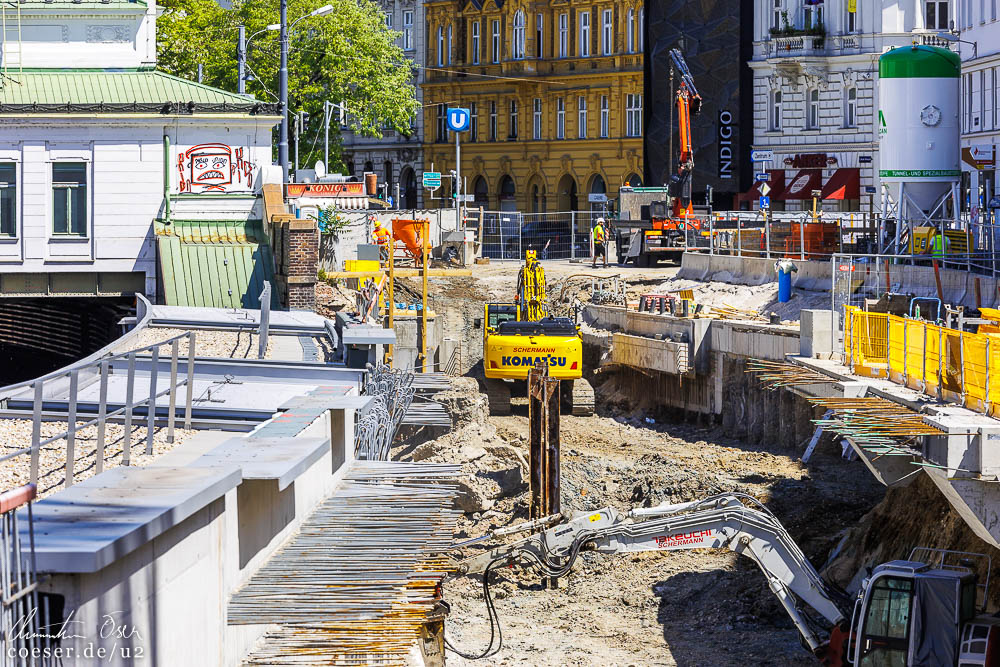

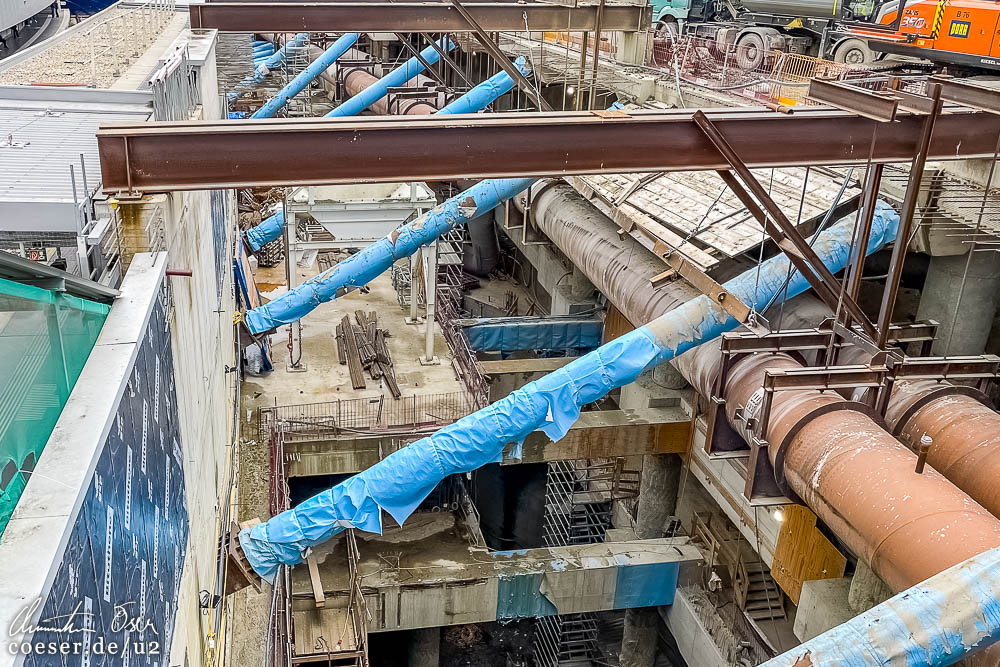

Aktueller Zustand der Baustelle für die zukünftige U2-Station Pilgramgasse nach einem Hochwasser.

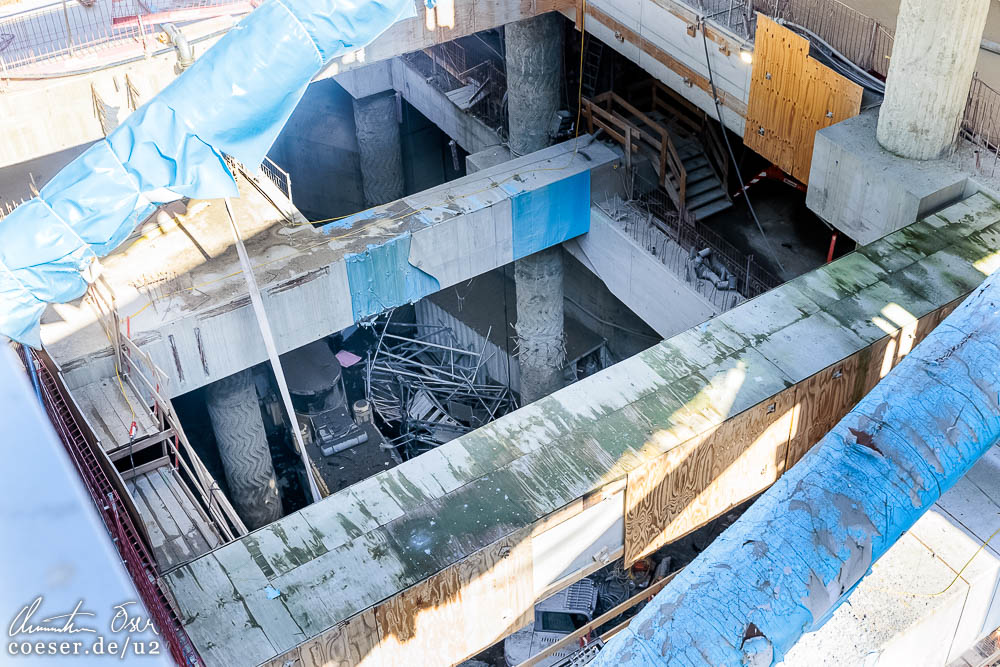

22.09.2024

Schäden nach einem Hochwasser an der Baustelle für die zukünftige U2-Station Pilgramgasse.

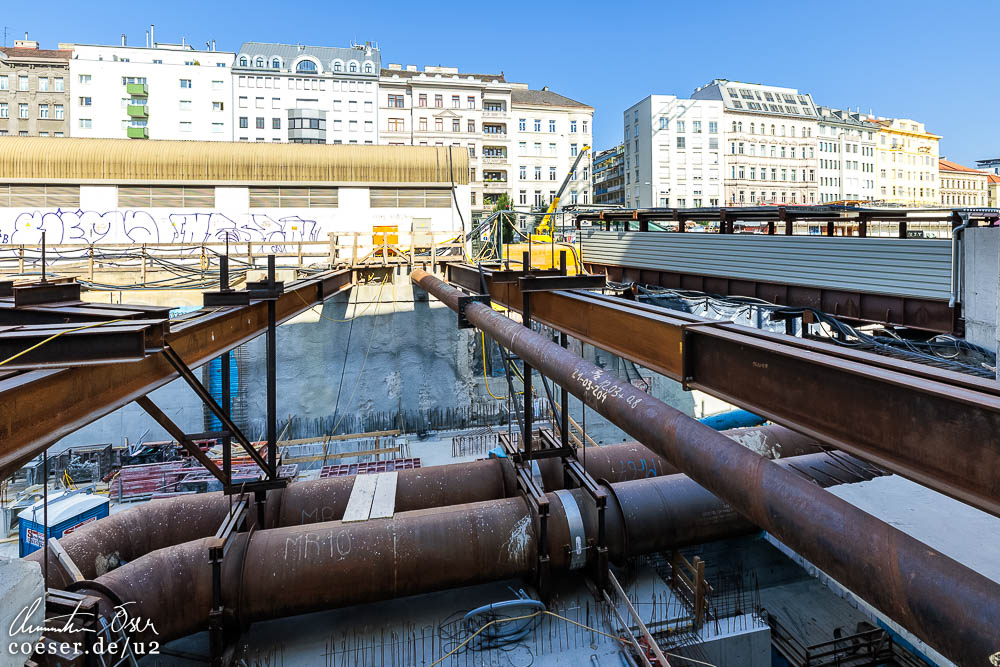

16.08.2024
Lokalaugenschein an der Baustelle für die zukünftige U2-Station Pilgramgasse.

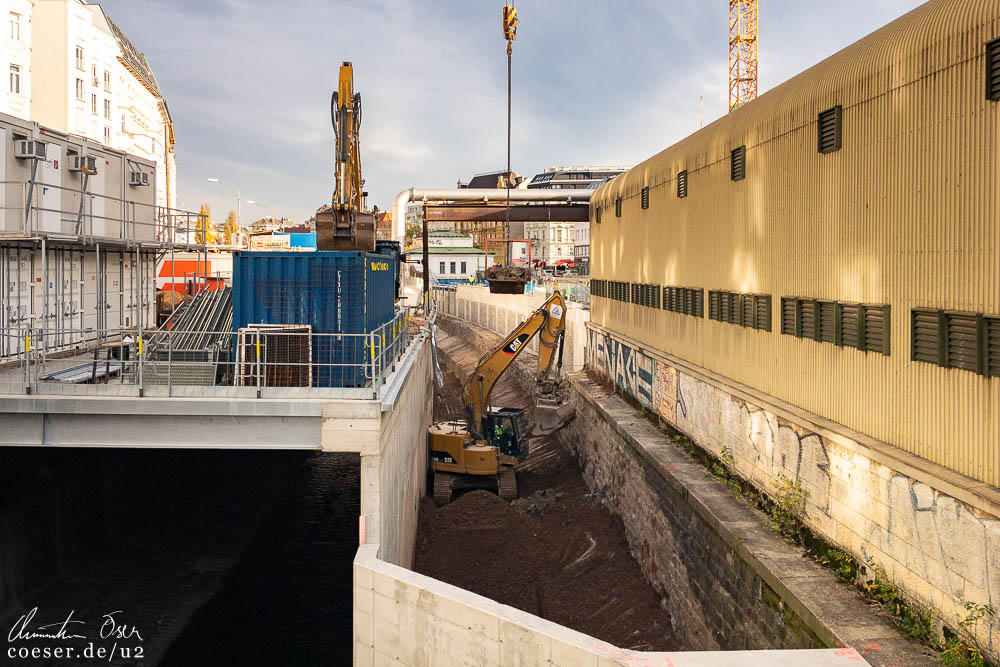

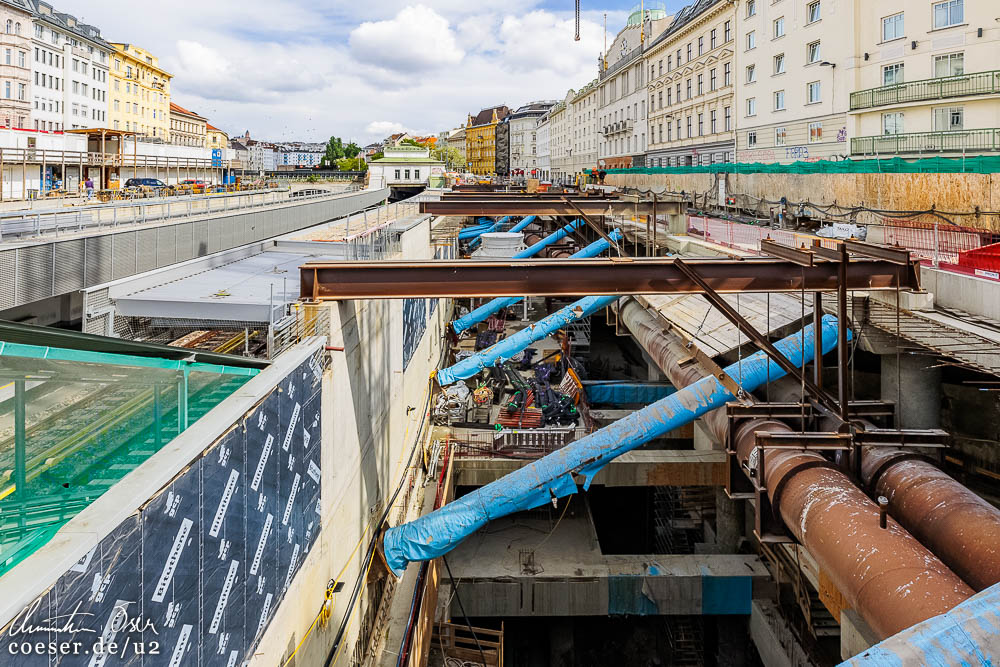

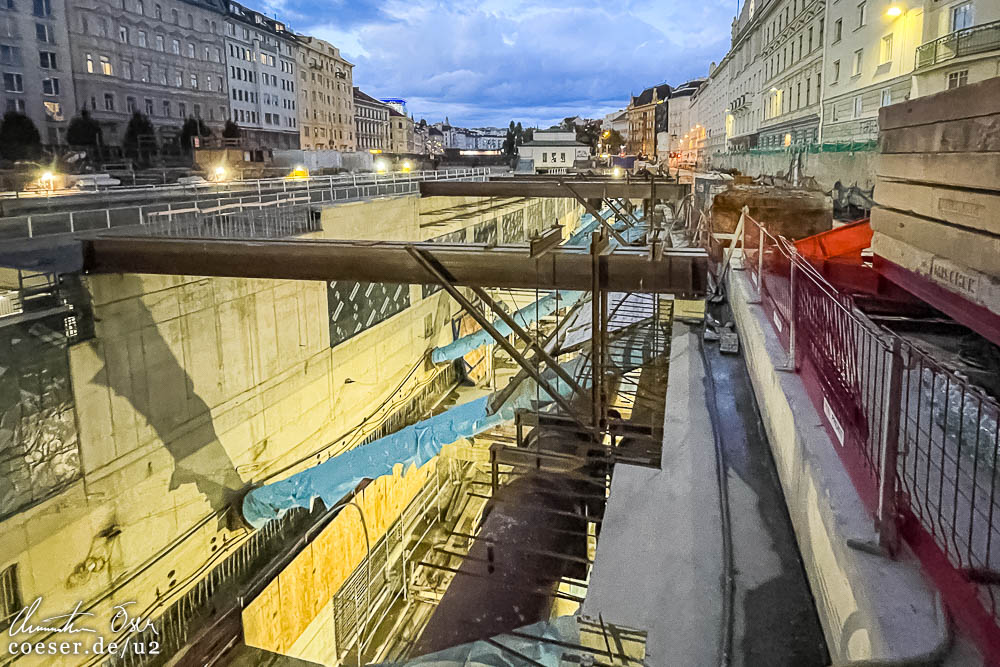

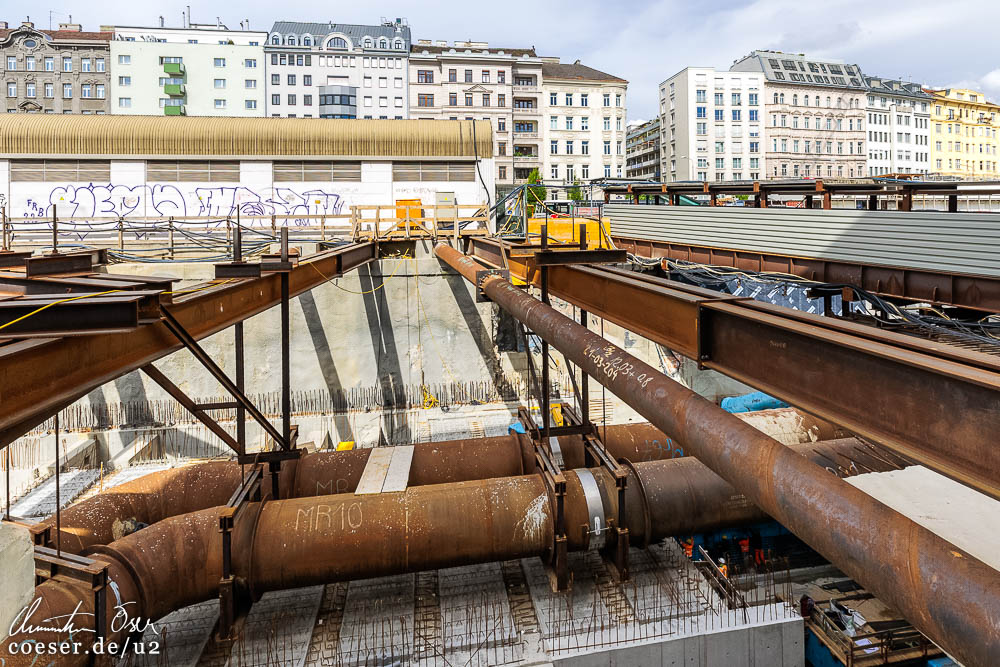

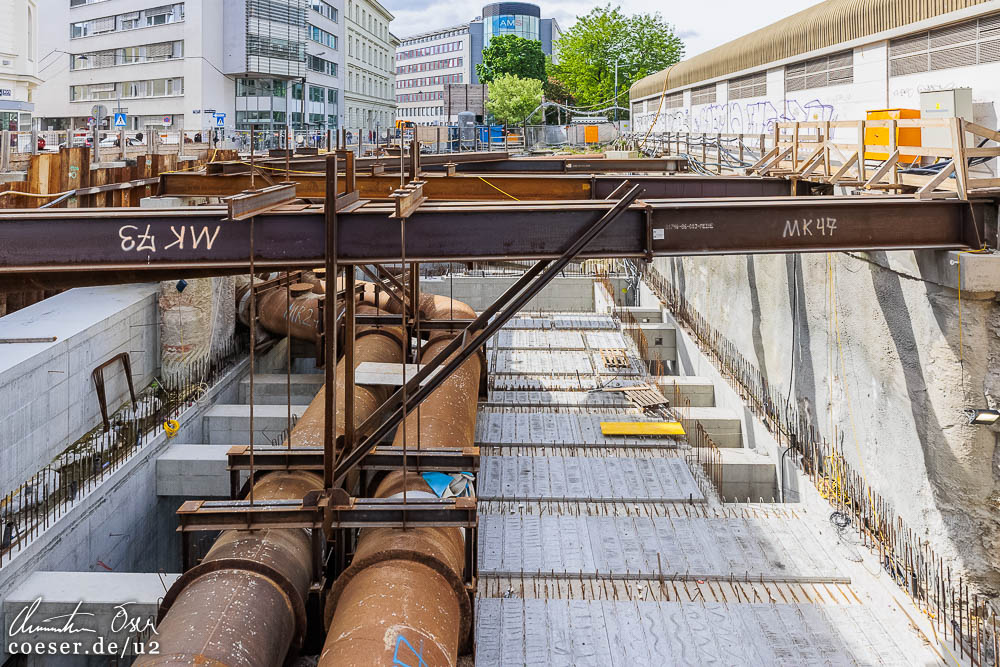

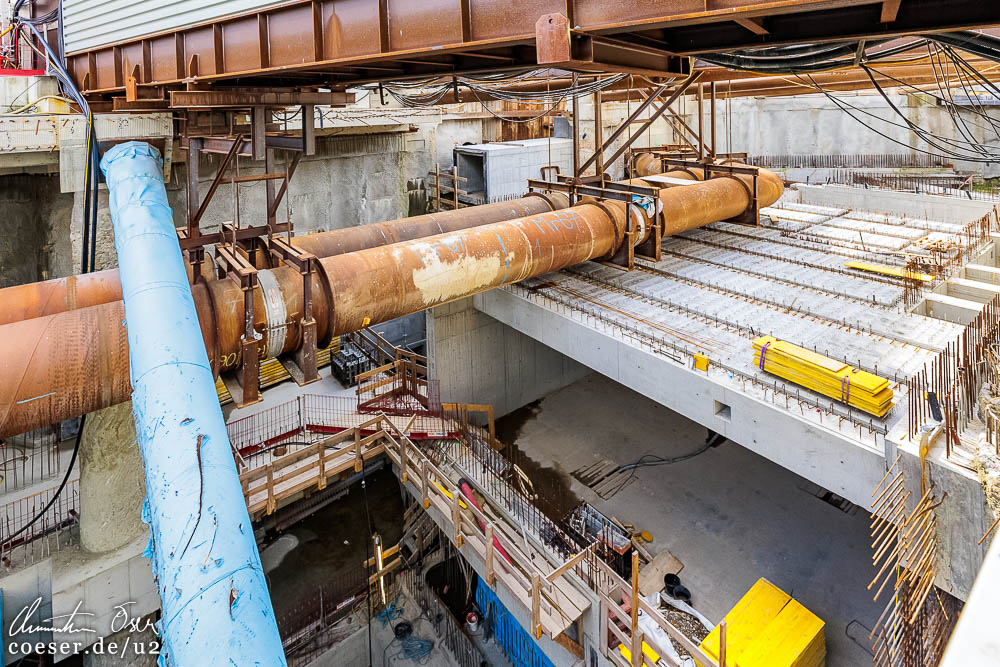

18.04.2024
Fortschritt der Bauarbeiten für die zukünftige U2-Station Pilgramgasse.

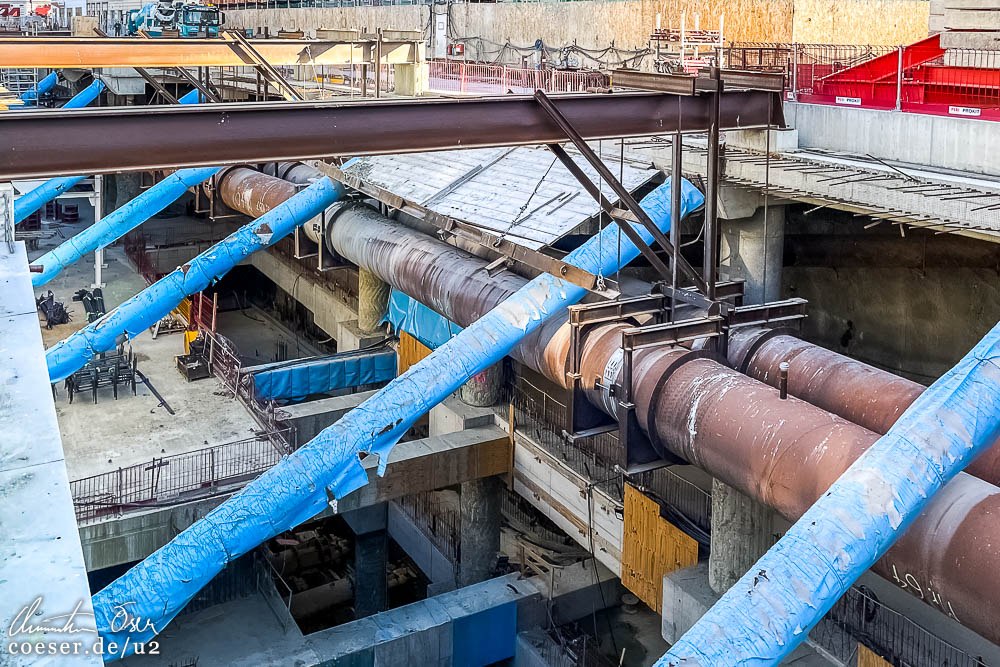

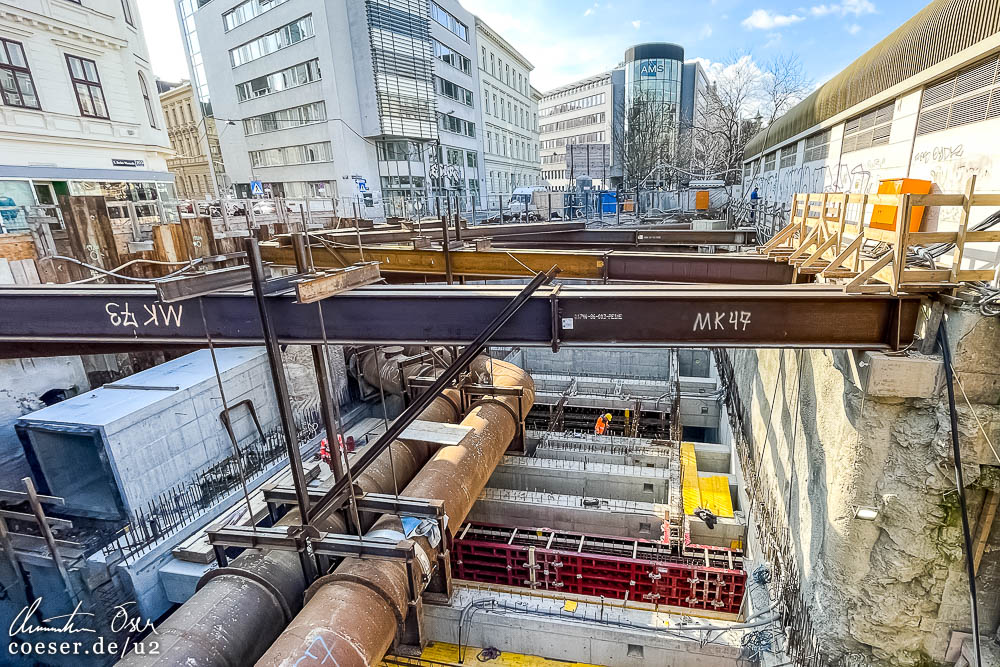

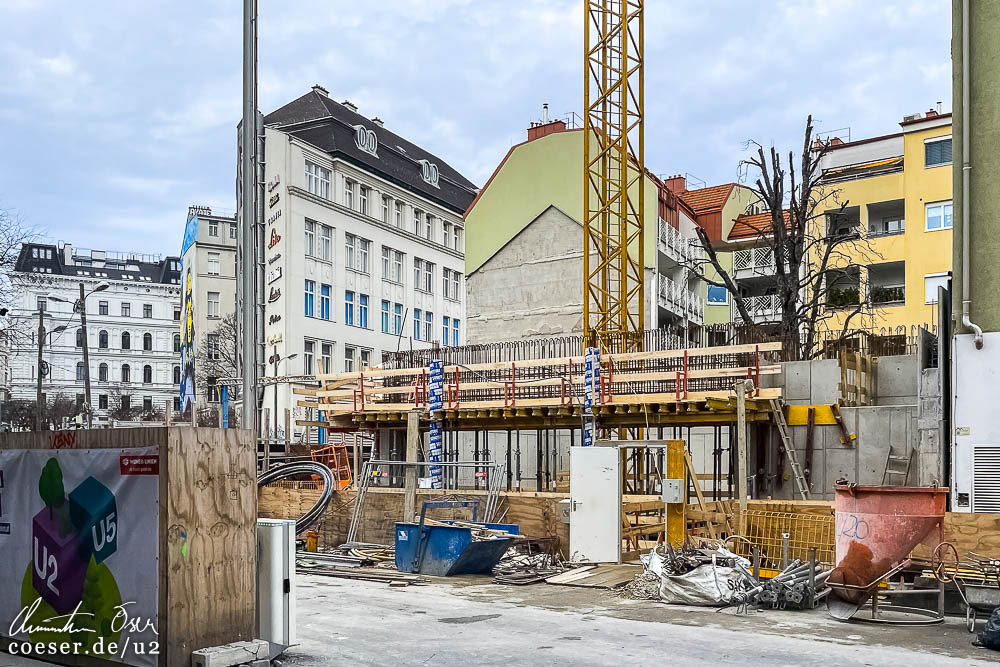

13.02.2024

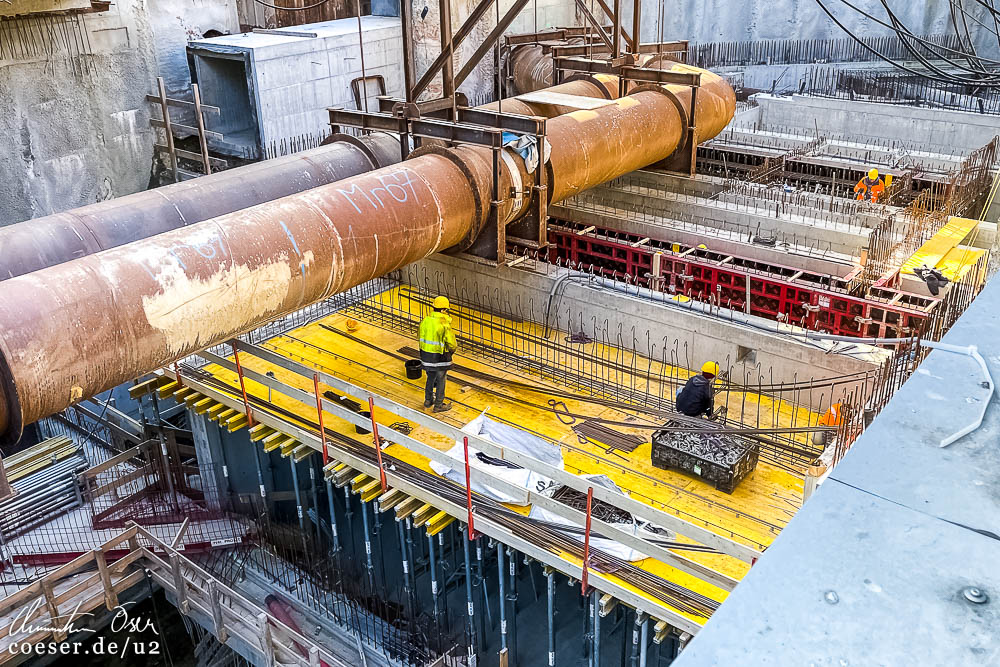

Baustellenübersicht auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

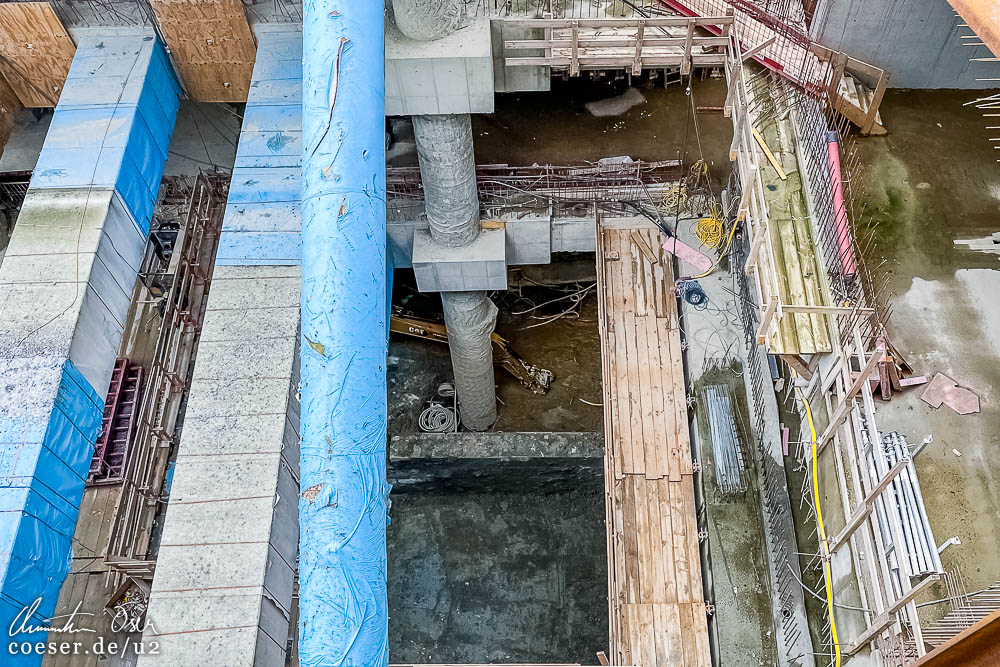

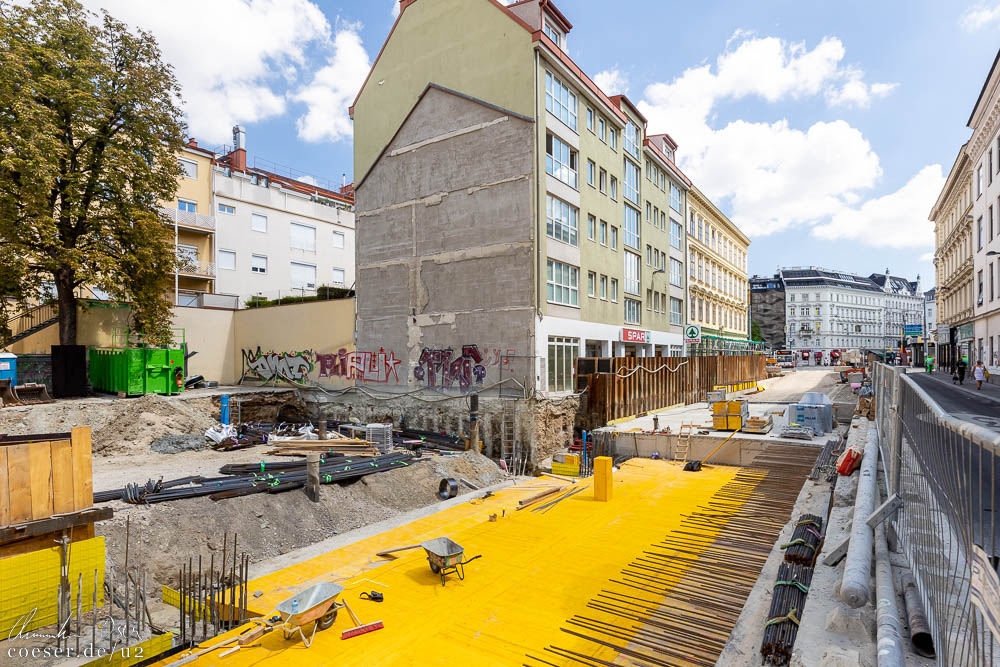

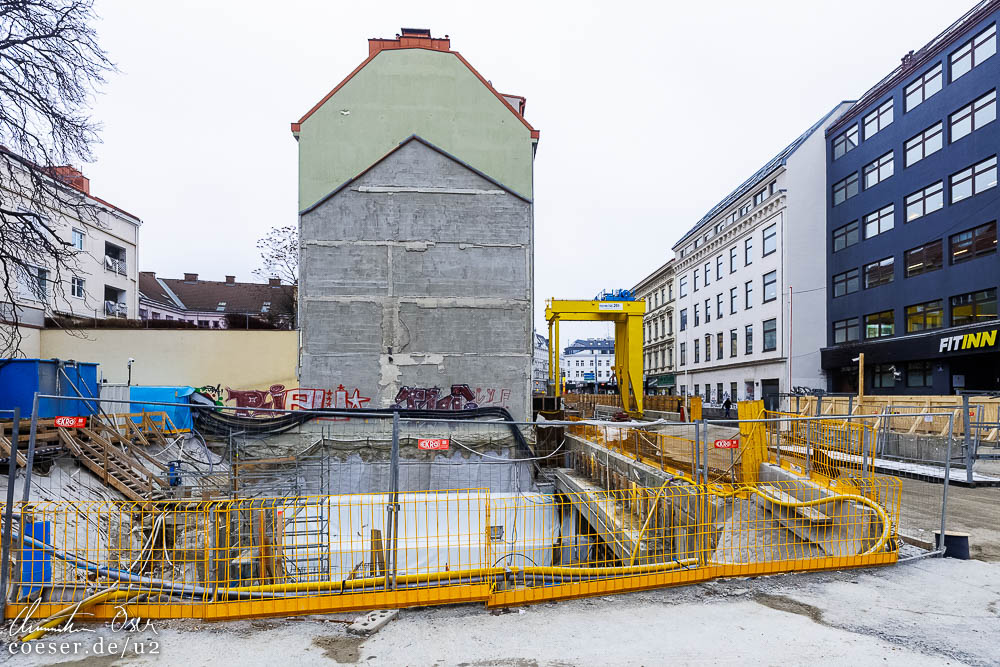

09.02.2024
Errichtung eines Stationszugangs in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.
17.01.2024
Errichtung der Grundmauern in der Hofmühlgasse für den Zugang zur künftigen U2-Station Pilgramgasse.

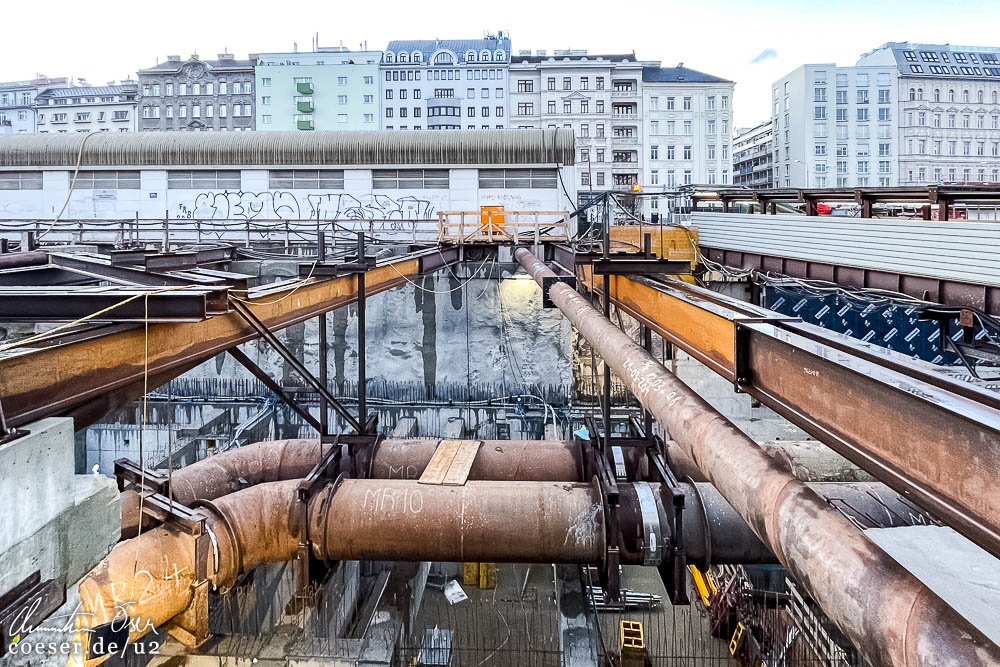

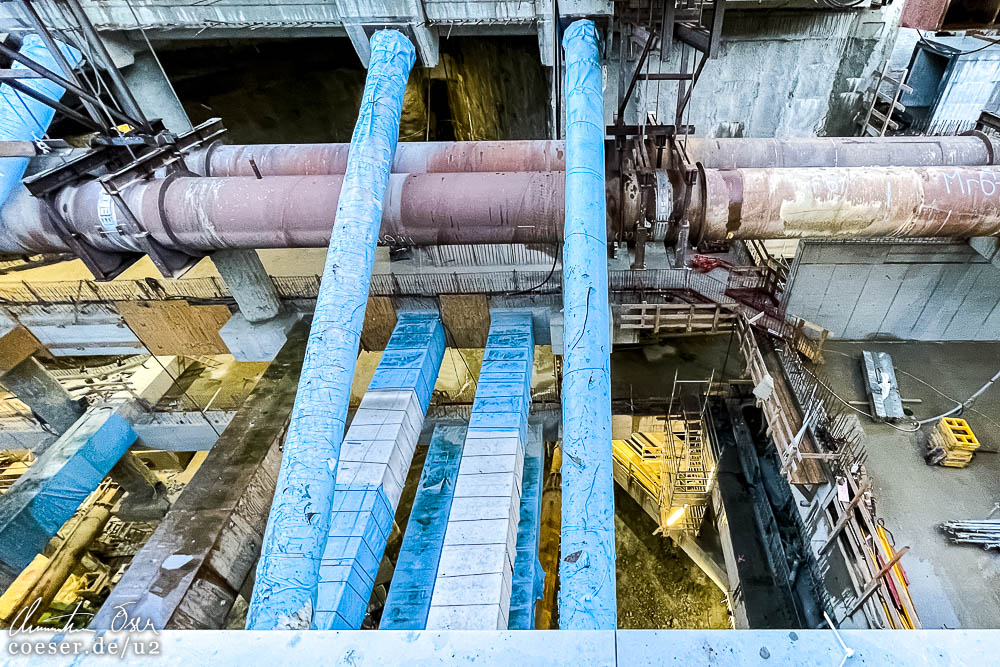

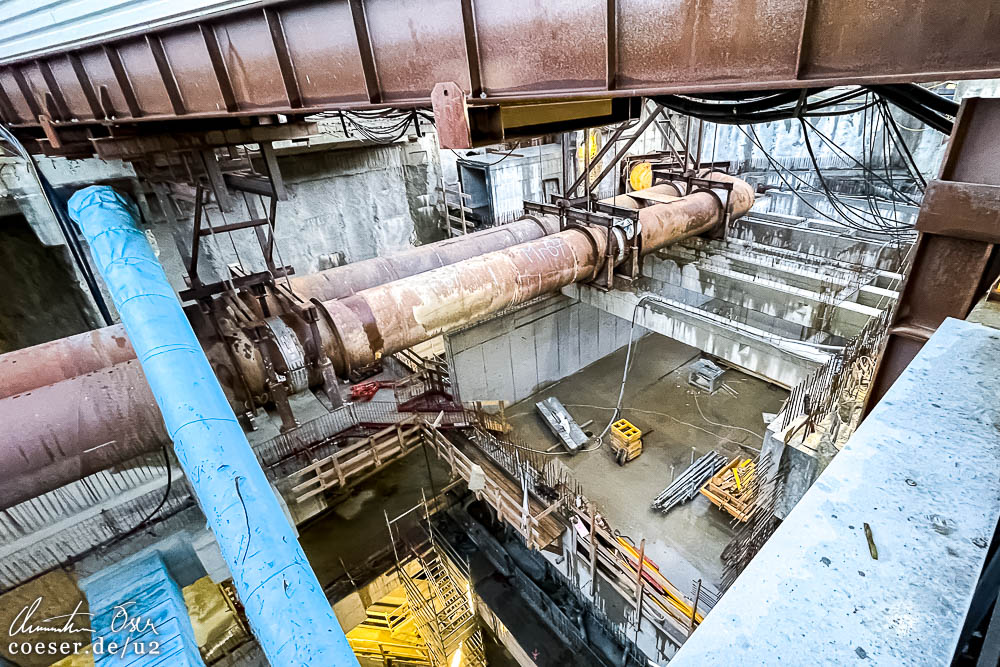

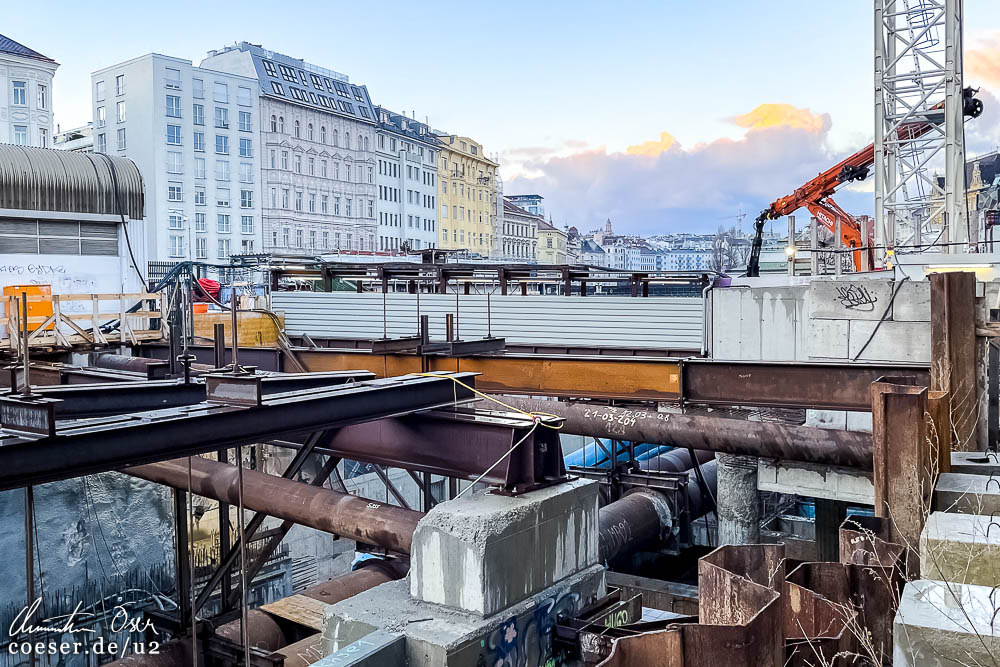

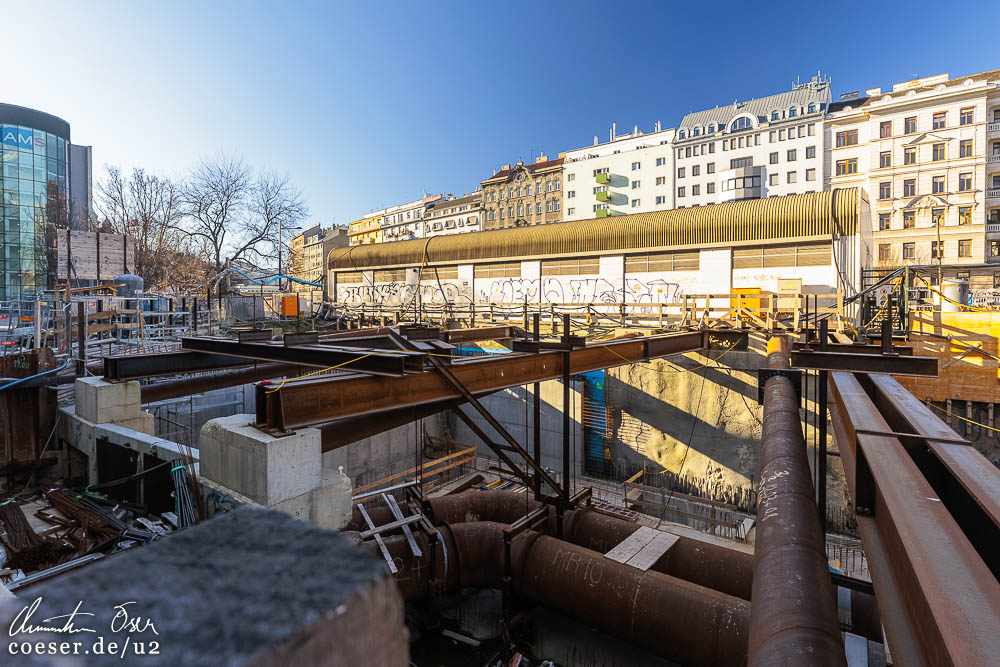

15.12.2023

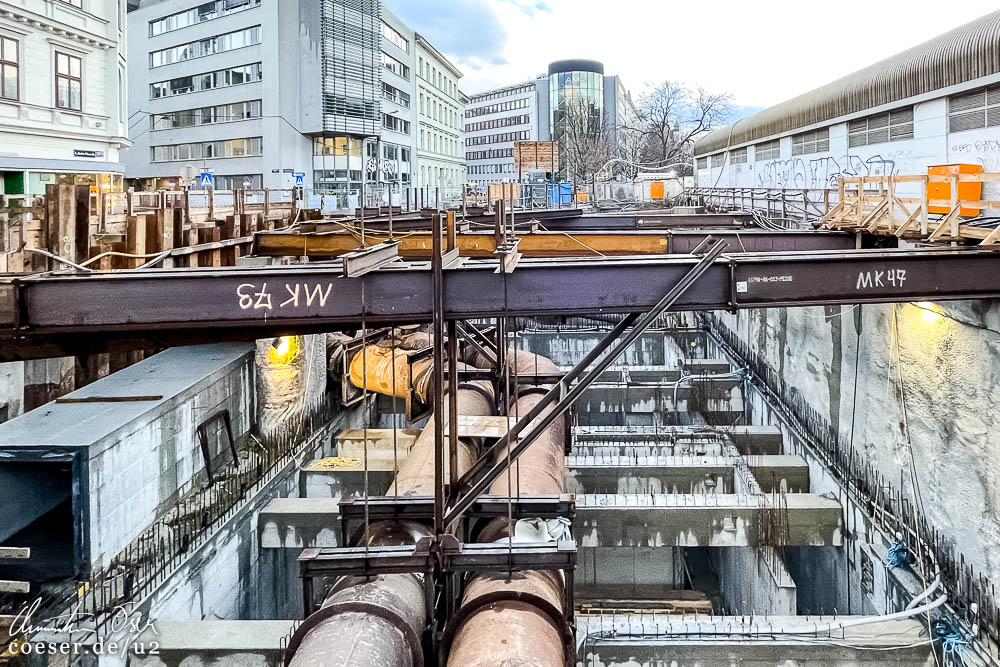

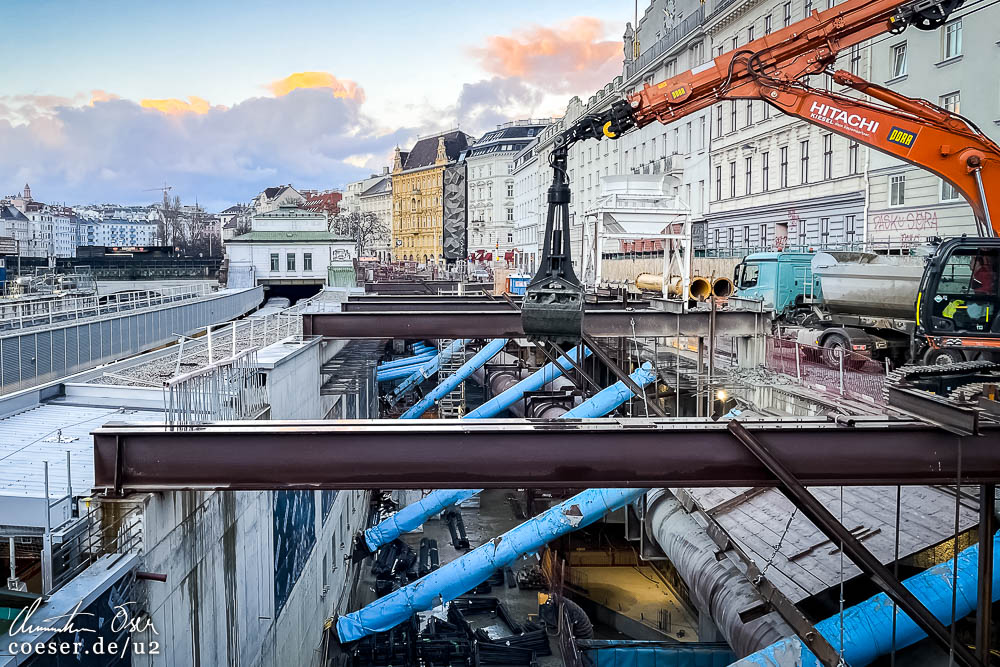

Baustellenübersicht auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

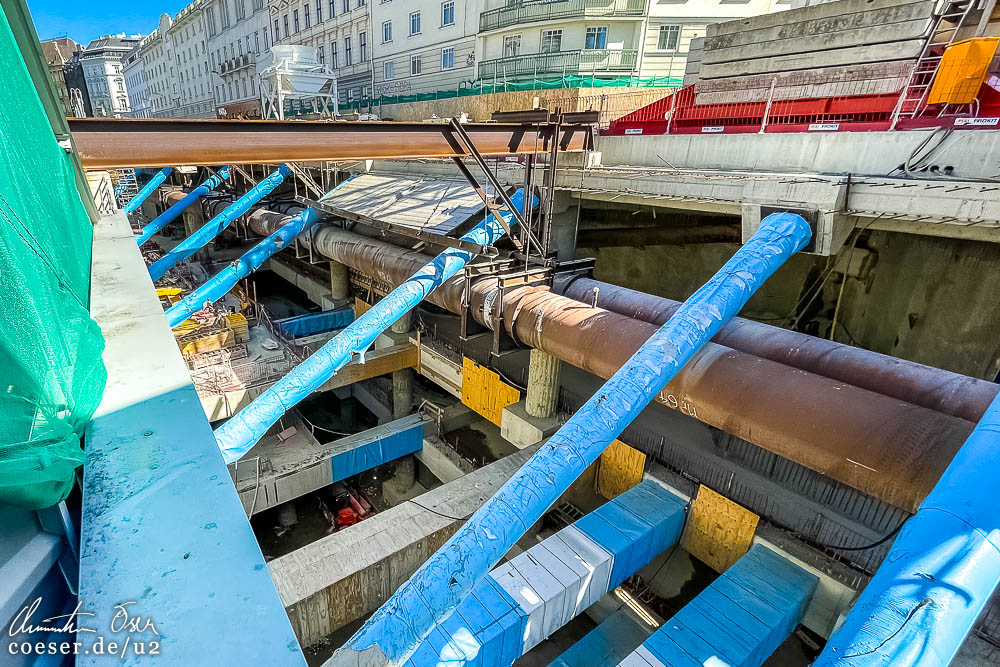

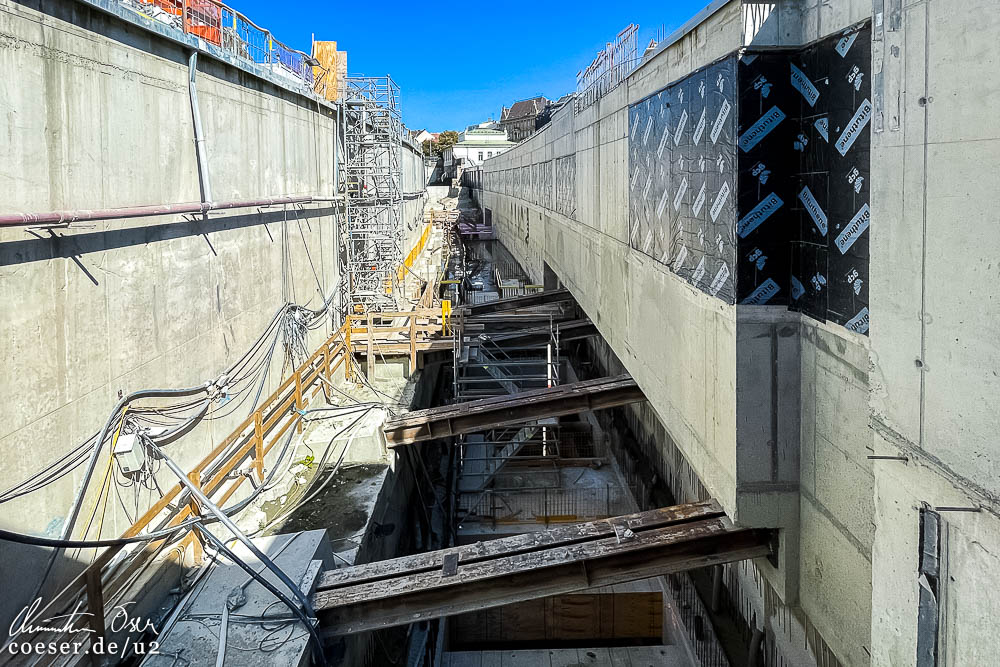

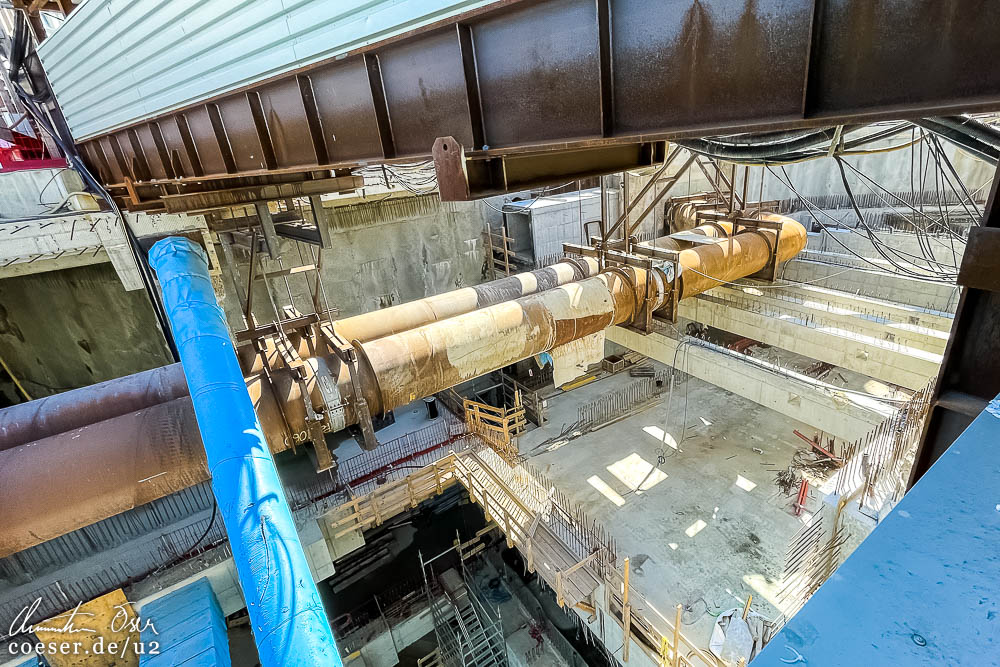

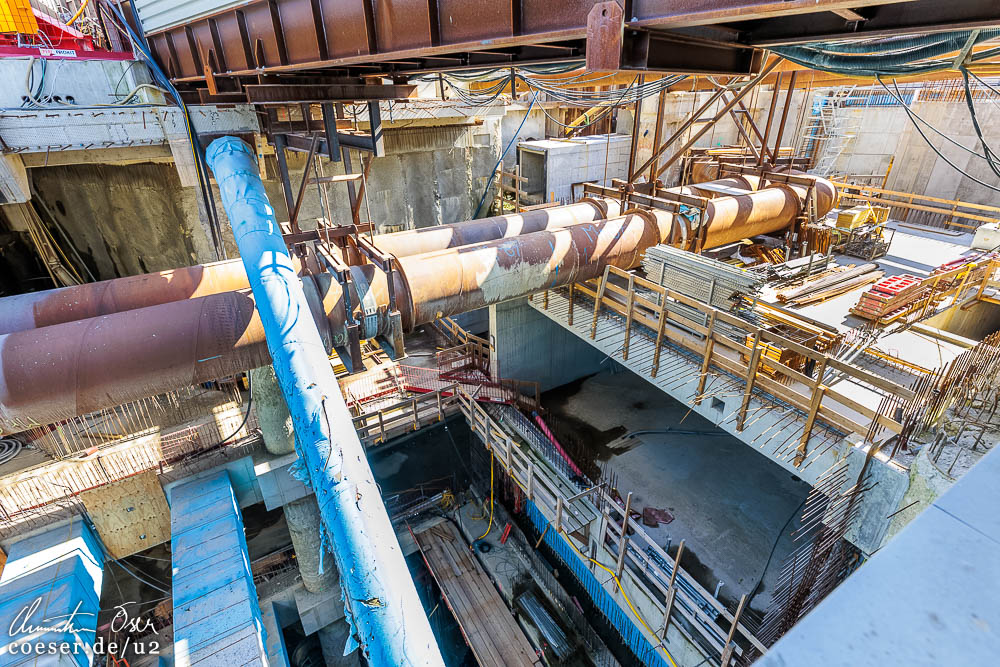

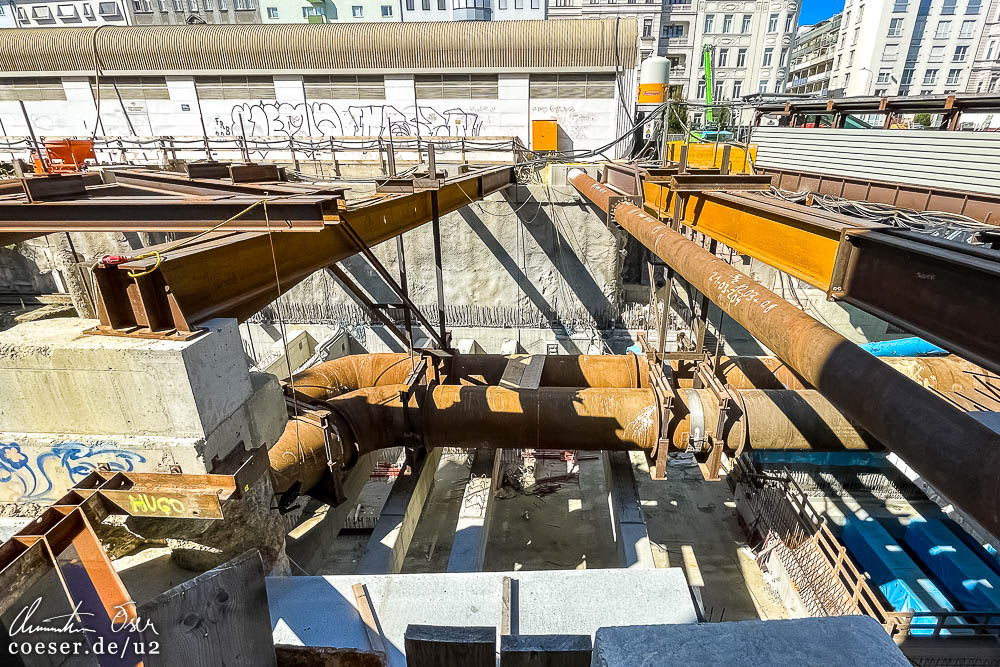

17.09.2023

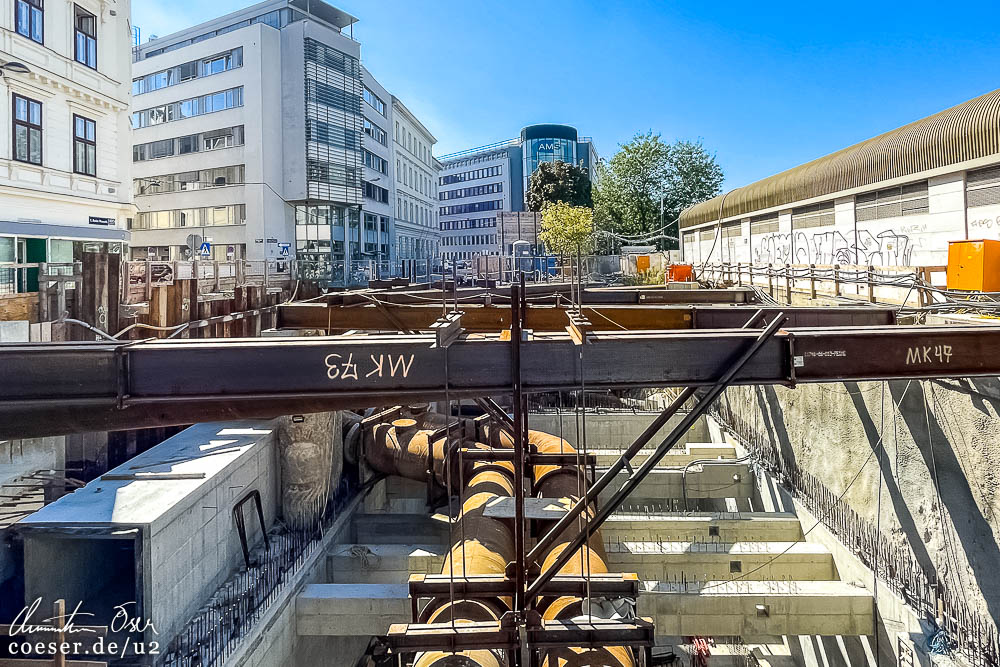

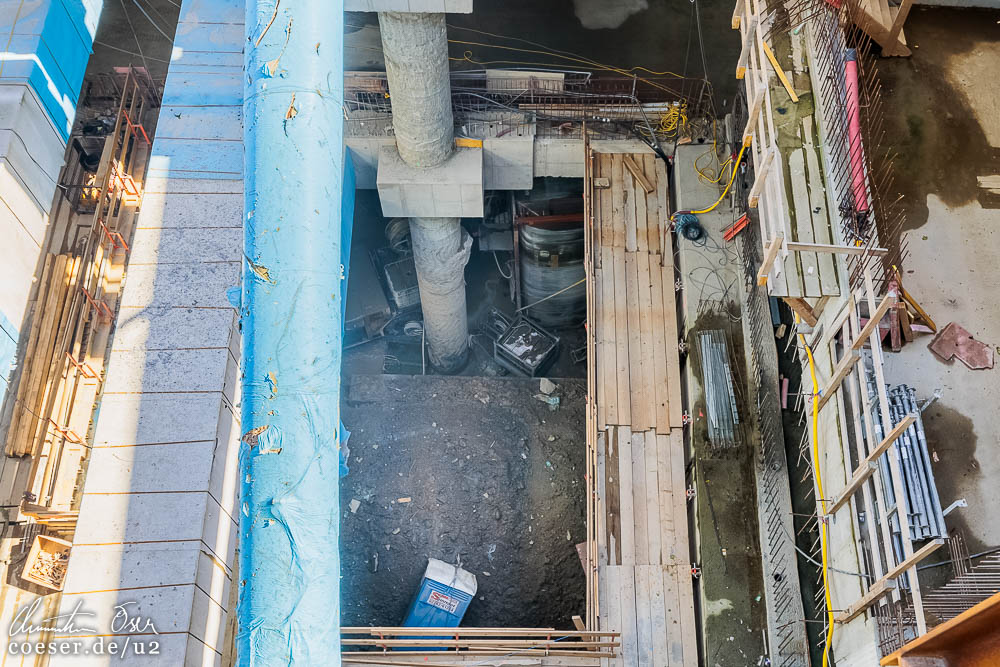

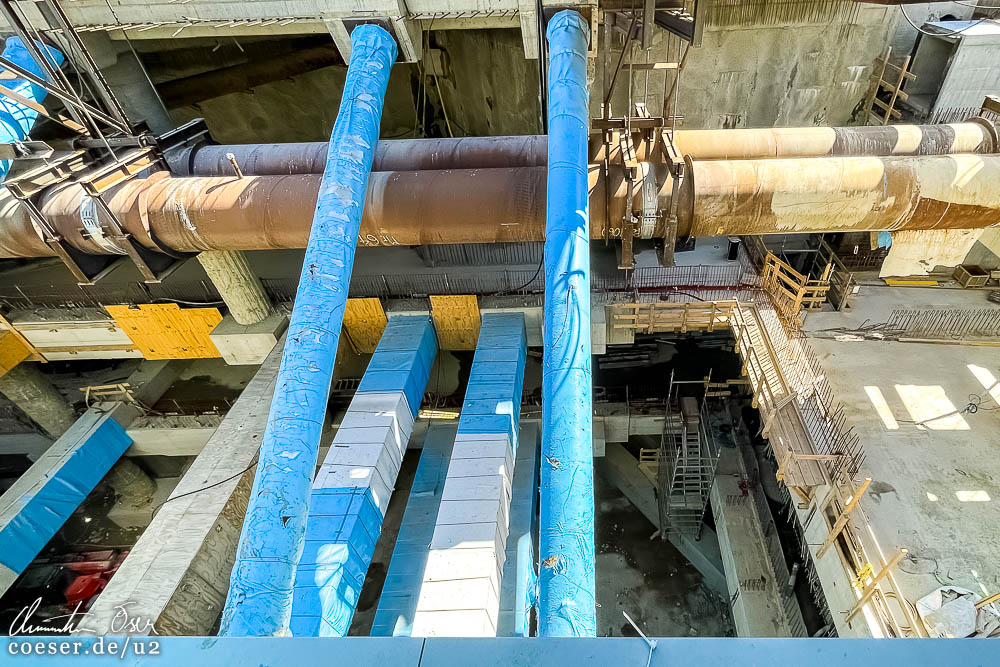

Bauarbeiten am Stationsgebäude unter der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

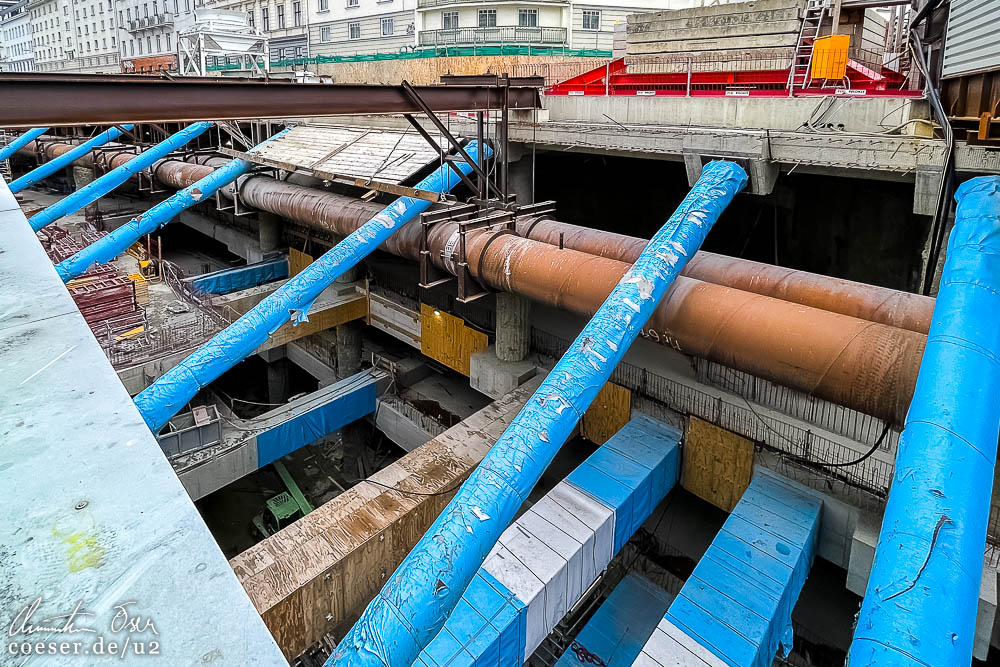

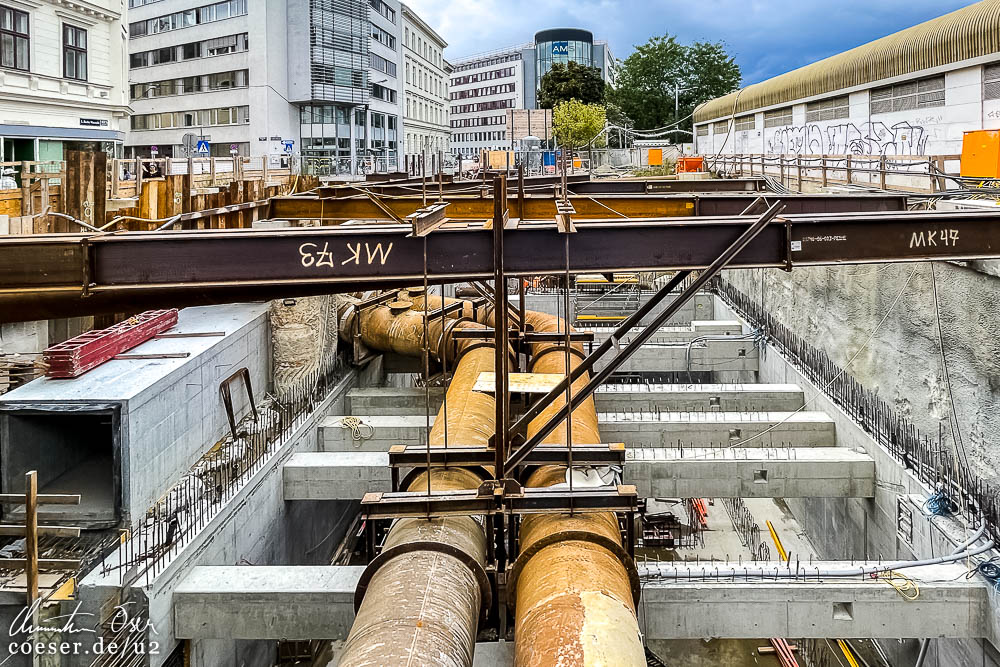

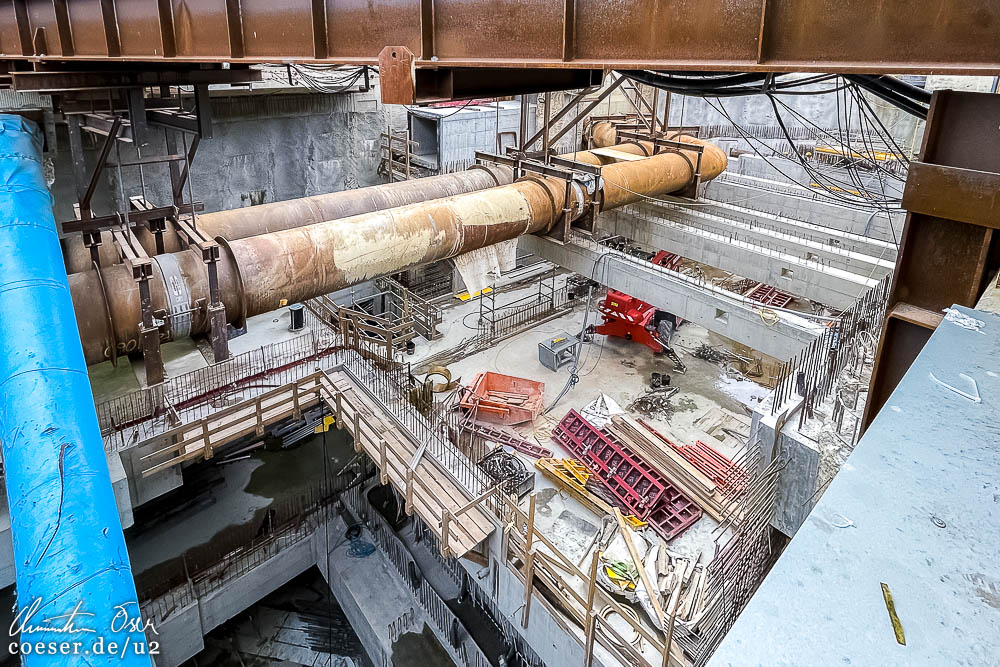

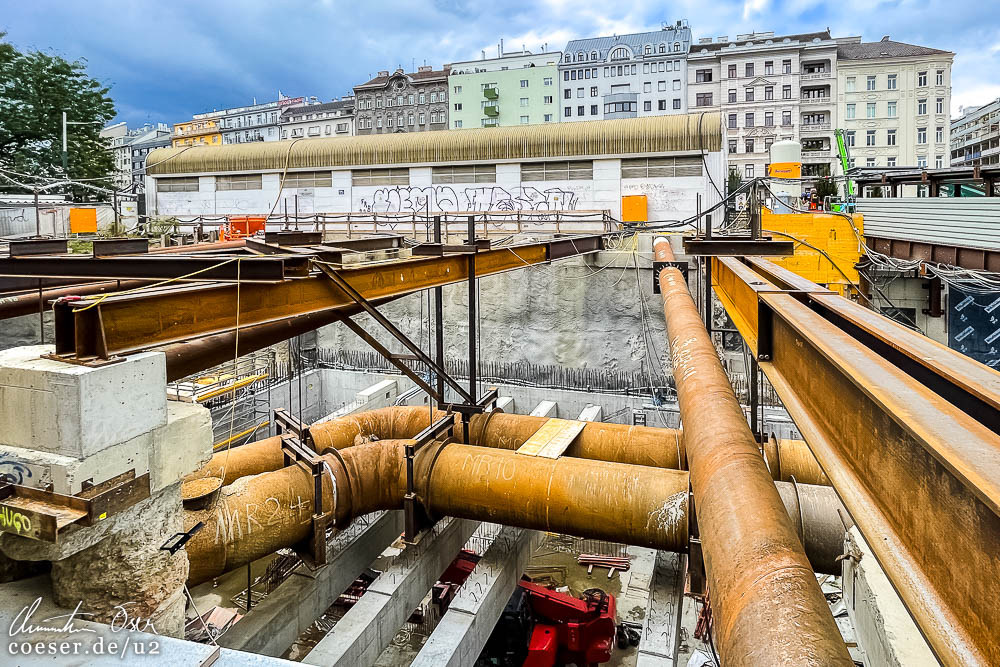

30.08.2023

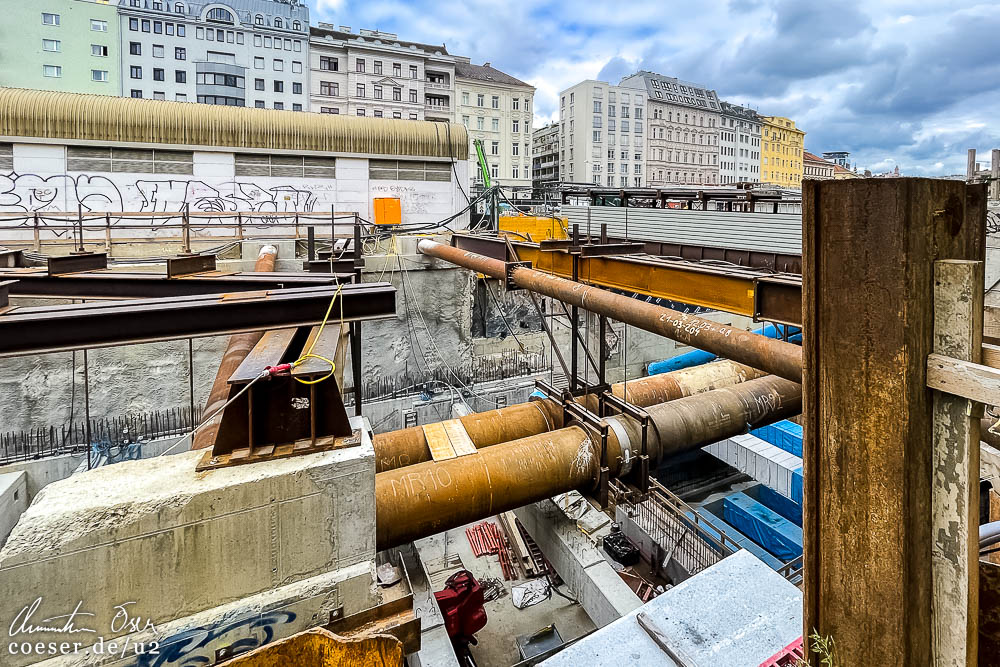

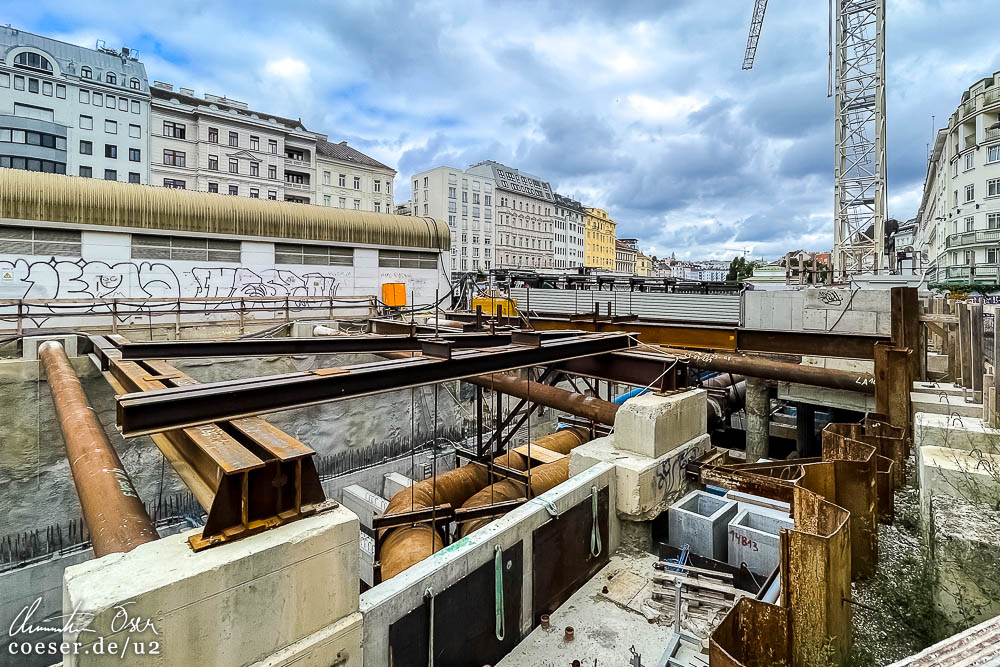

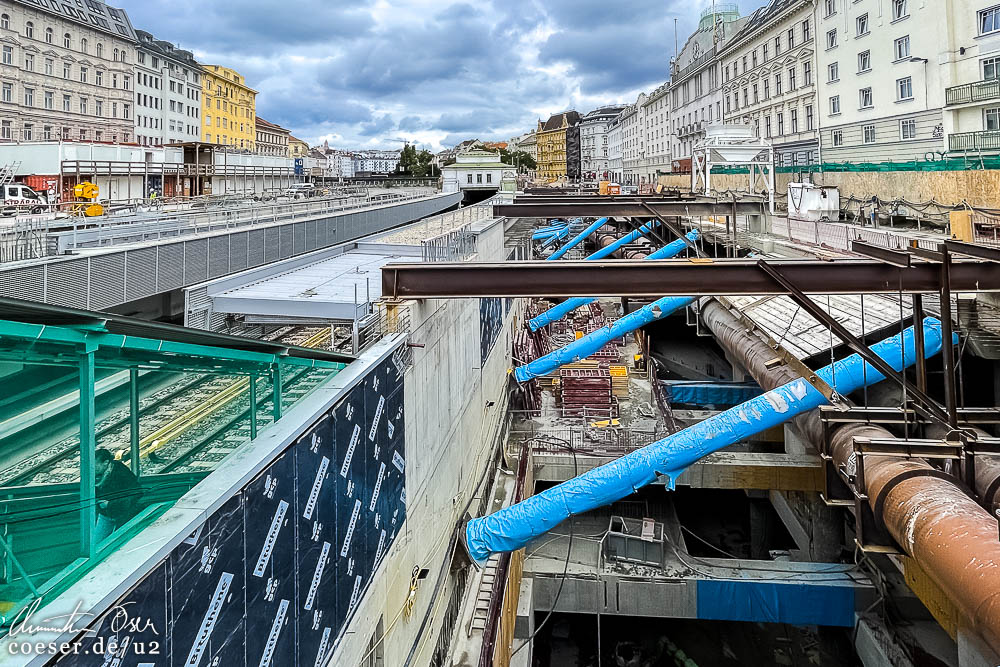

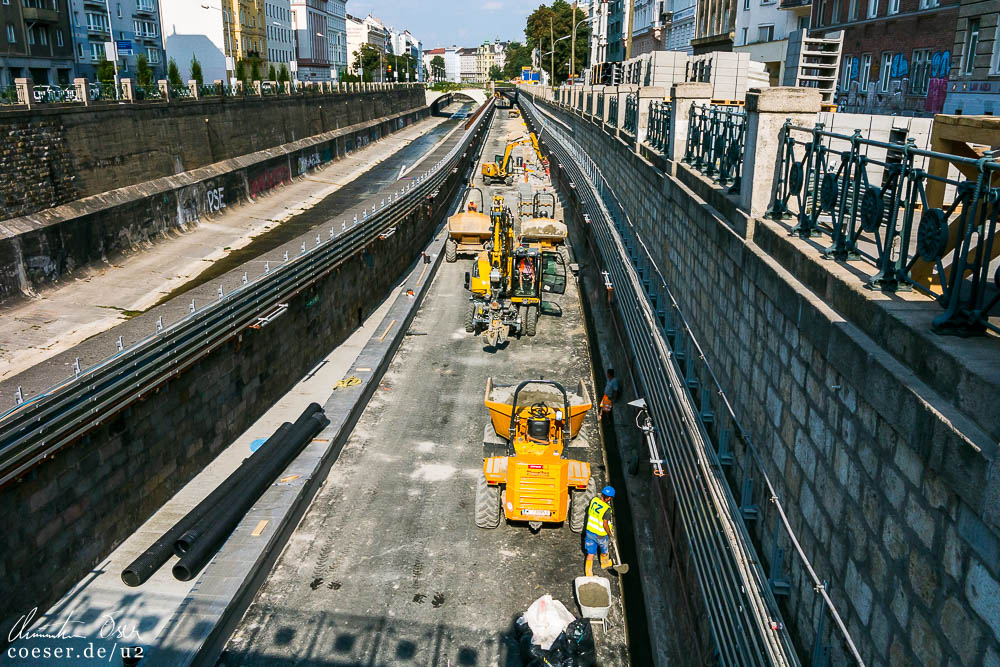

Bauarbeiten am Stationsgebäude unter der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

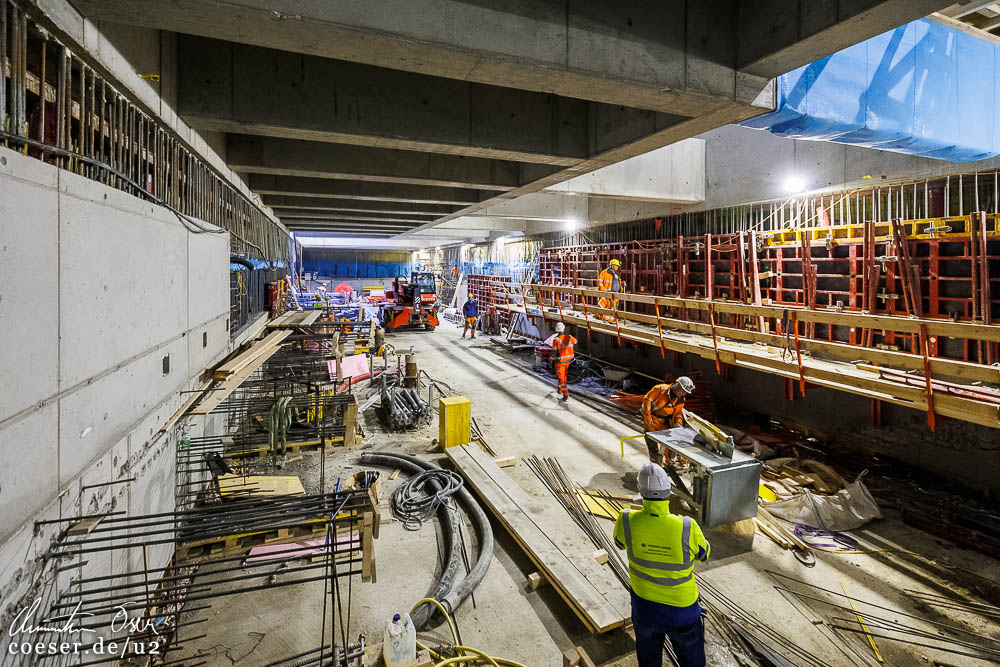

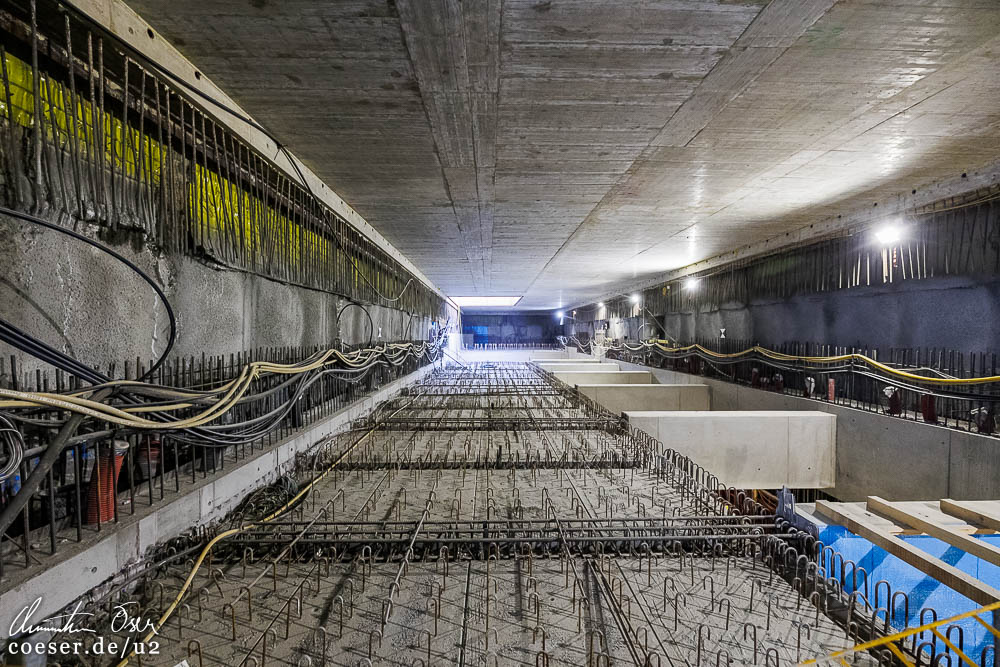

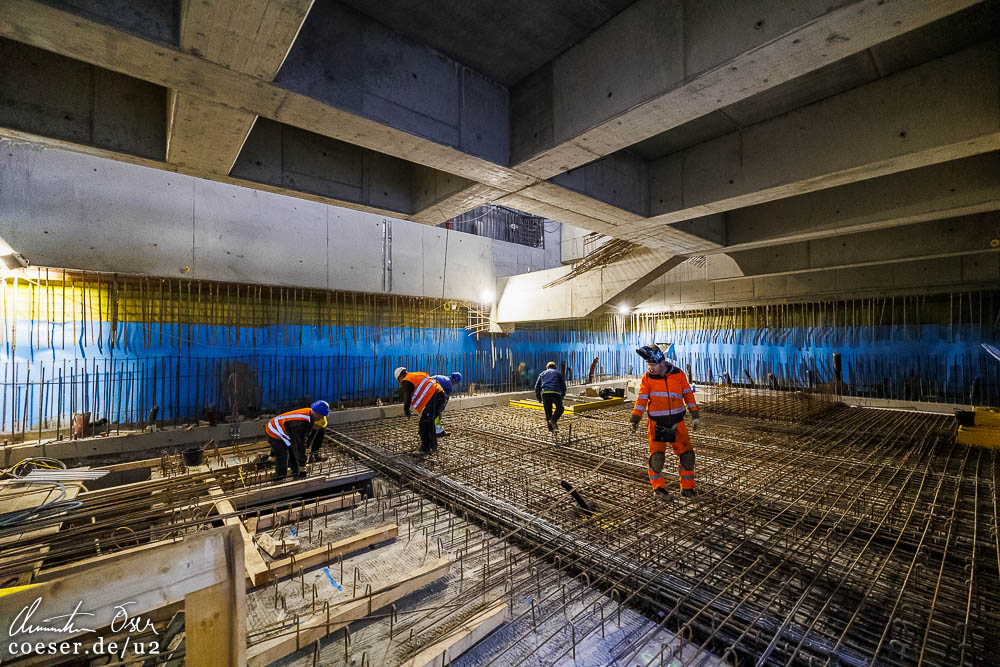

26.04.2023

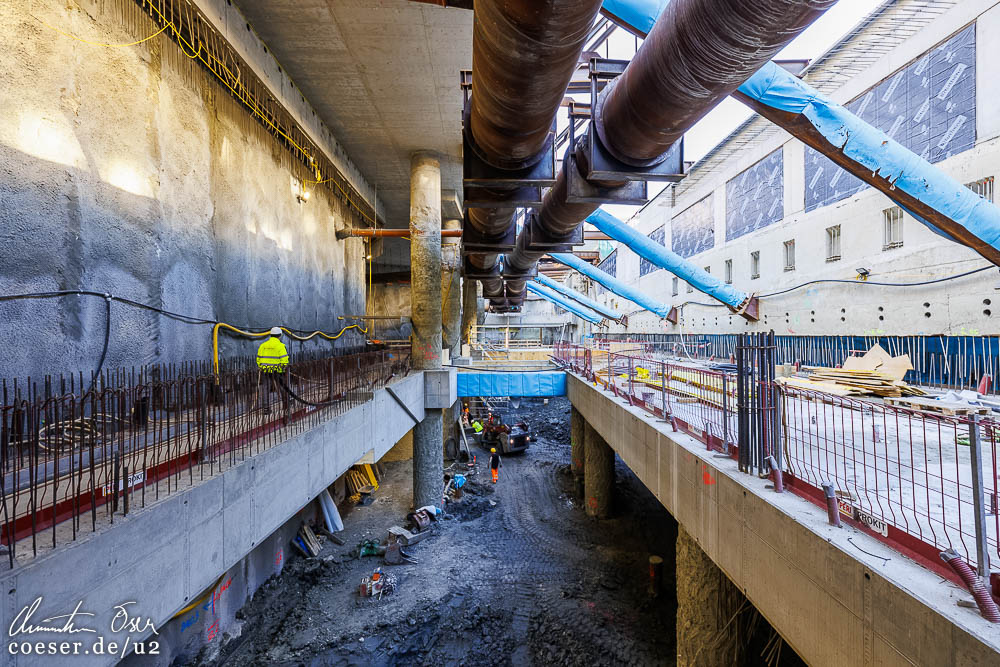

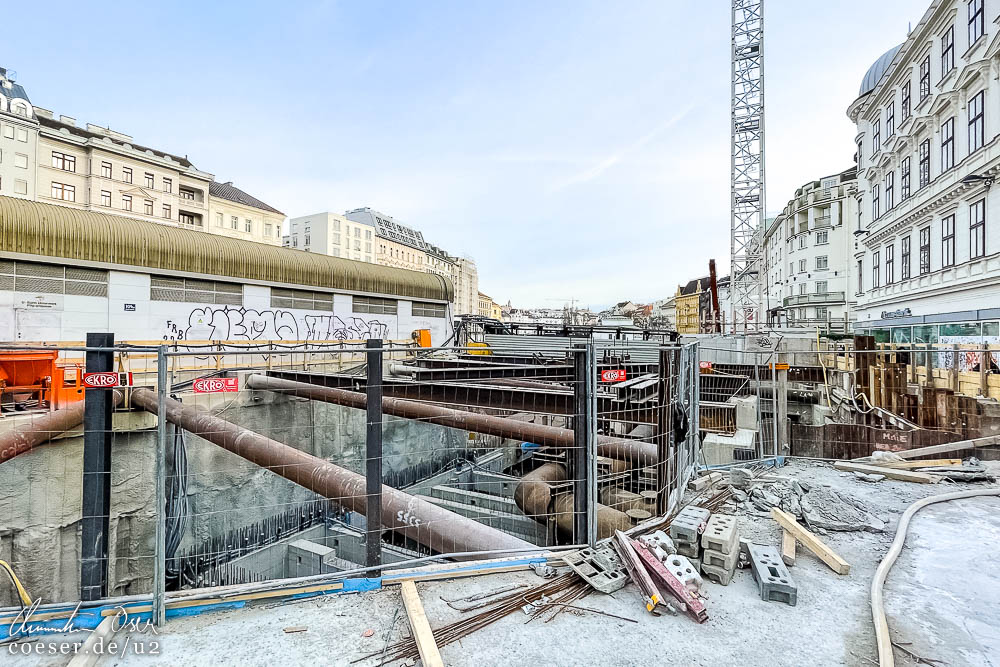

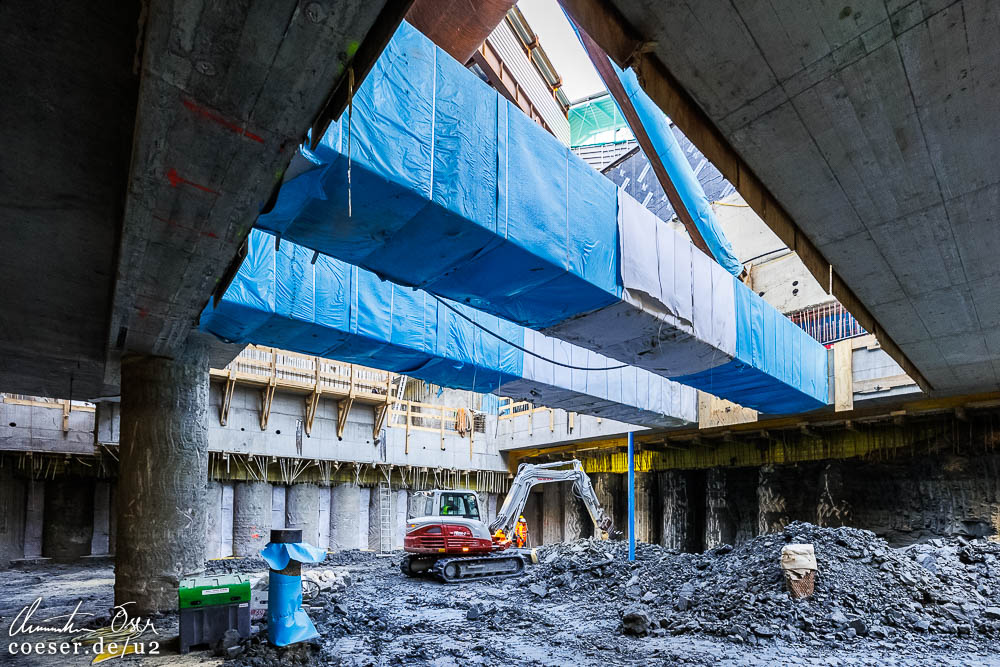

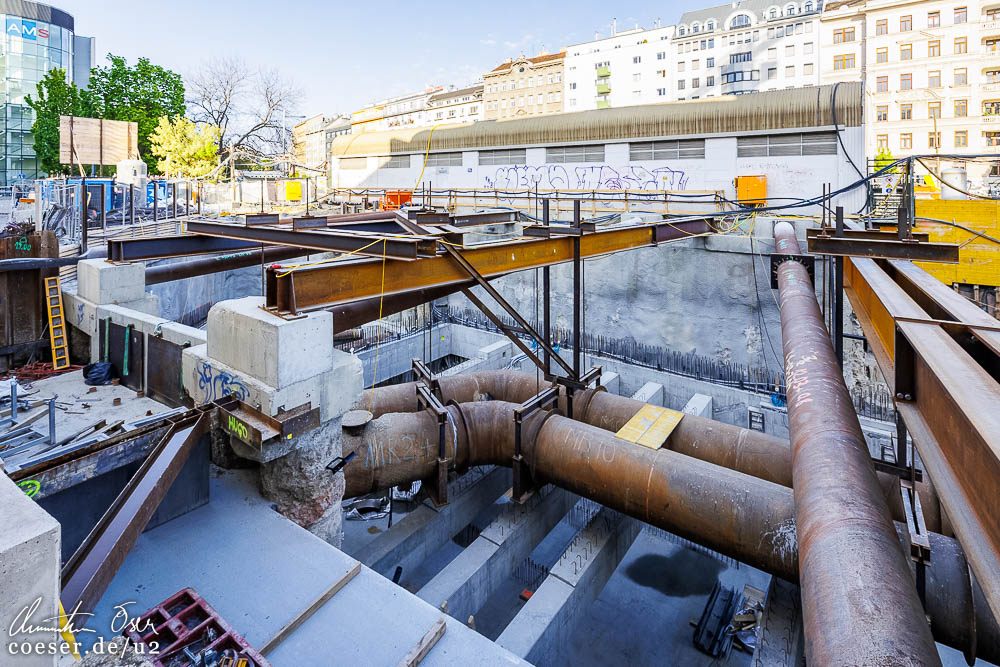

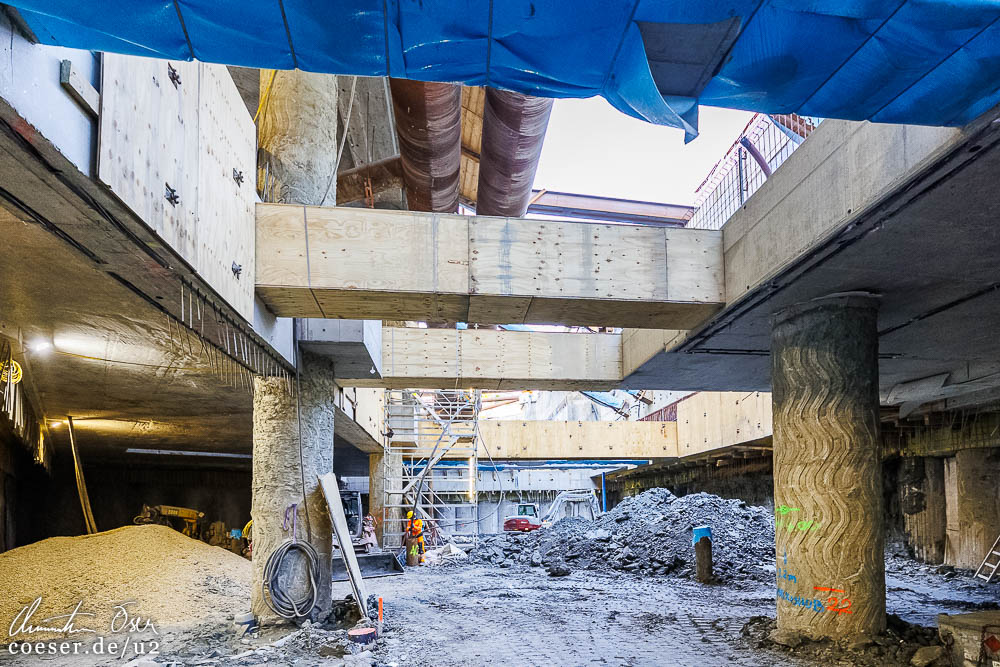

Lokalaugenschein auf der Baustelle für die künftige U2-Station Pilgramgasse.

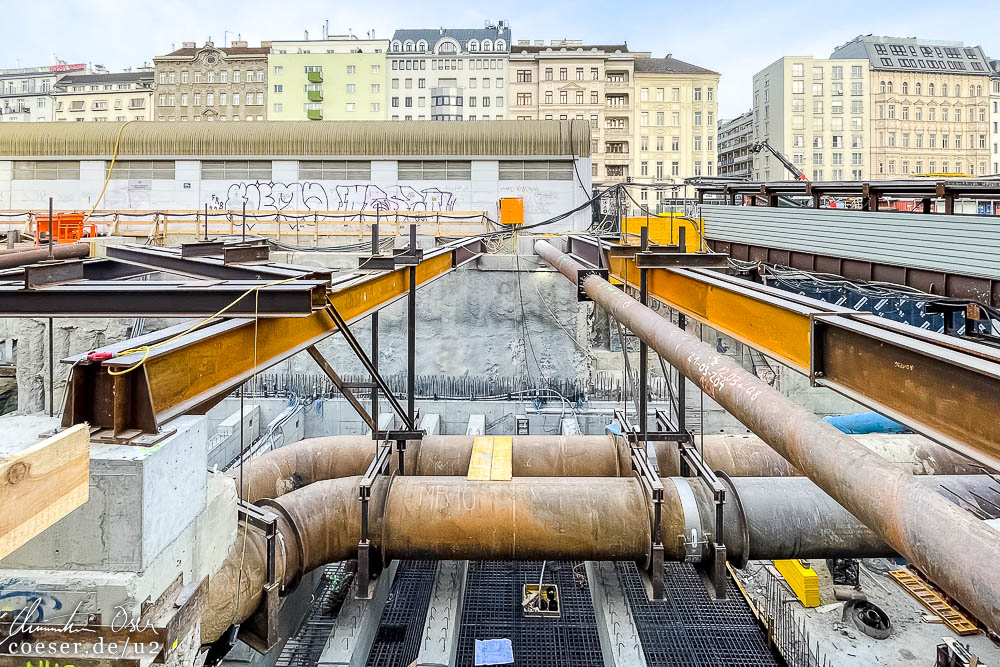

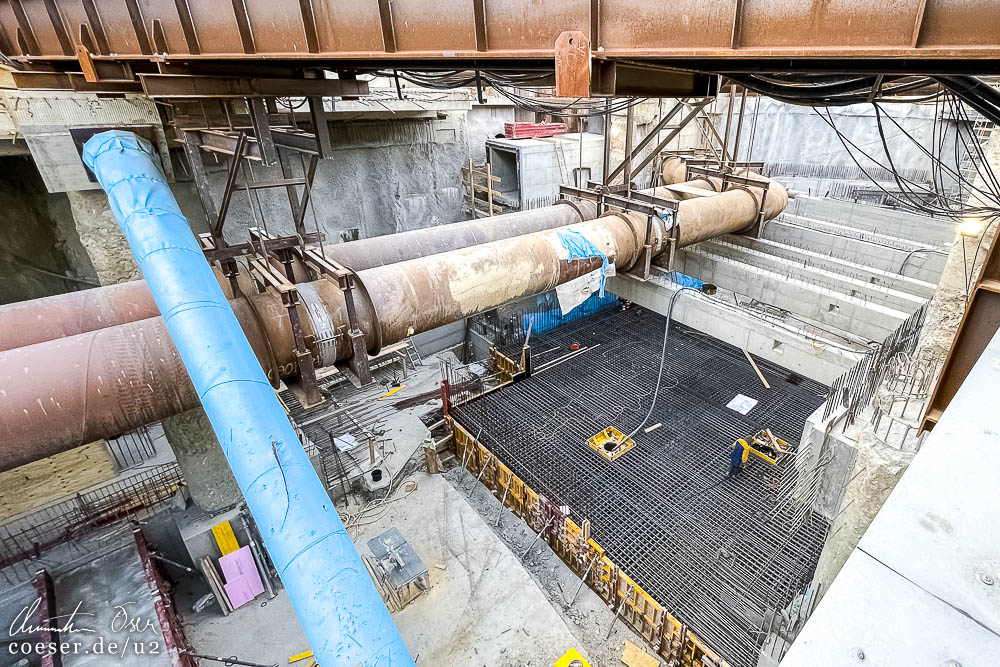

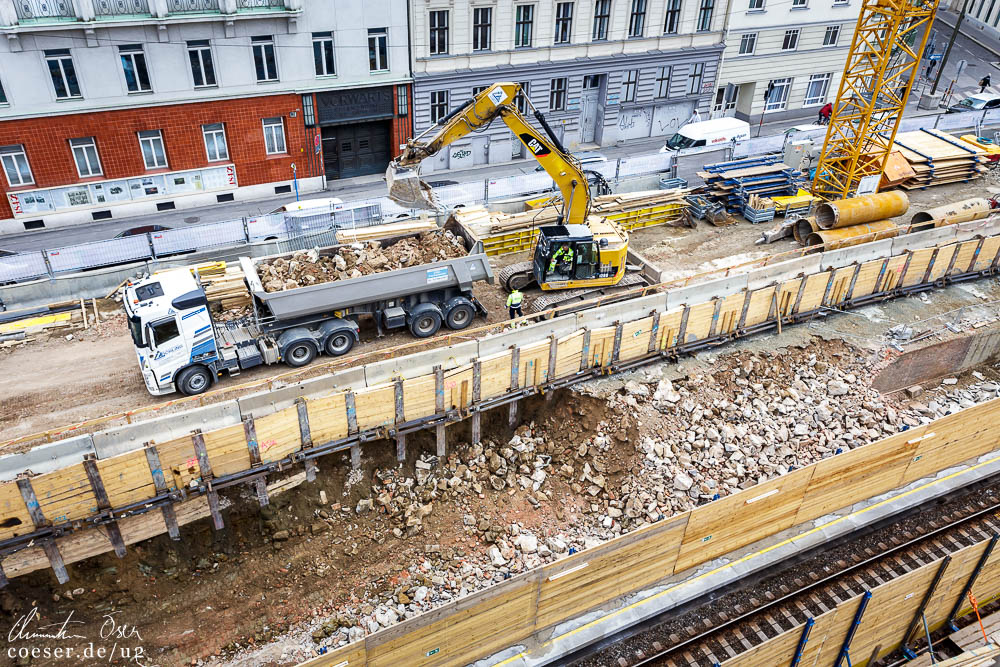

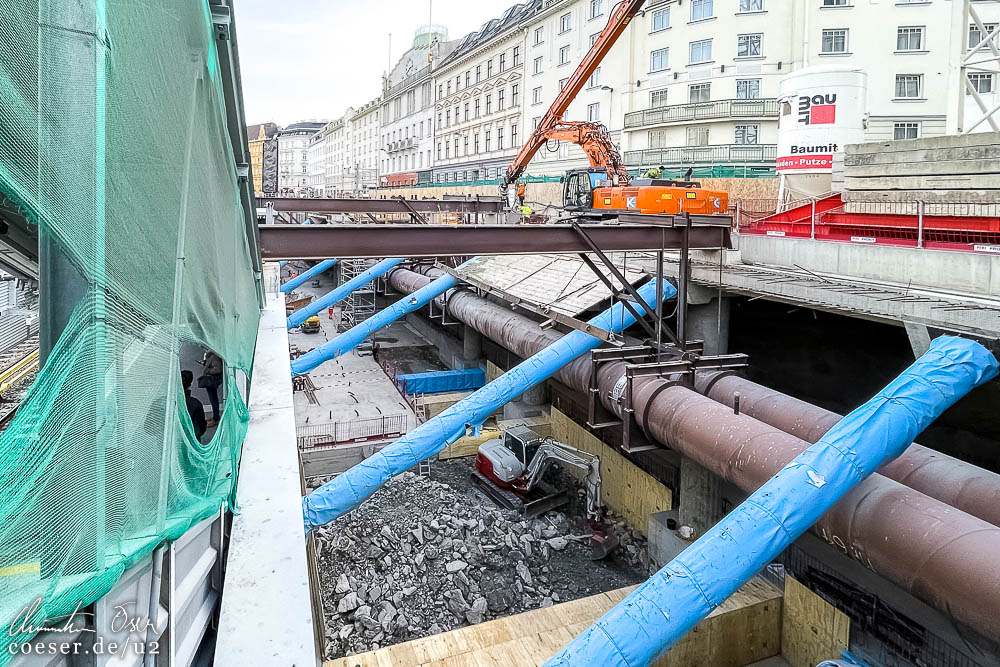

29.03.2023

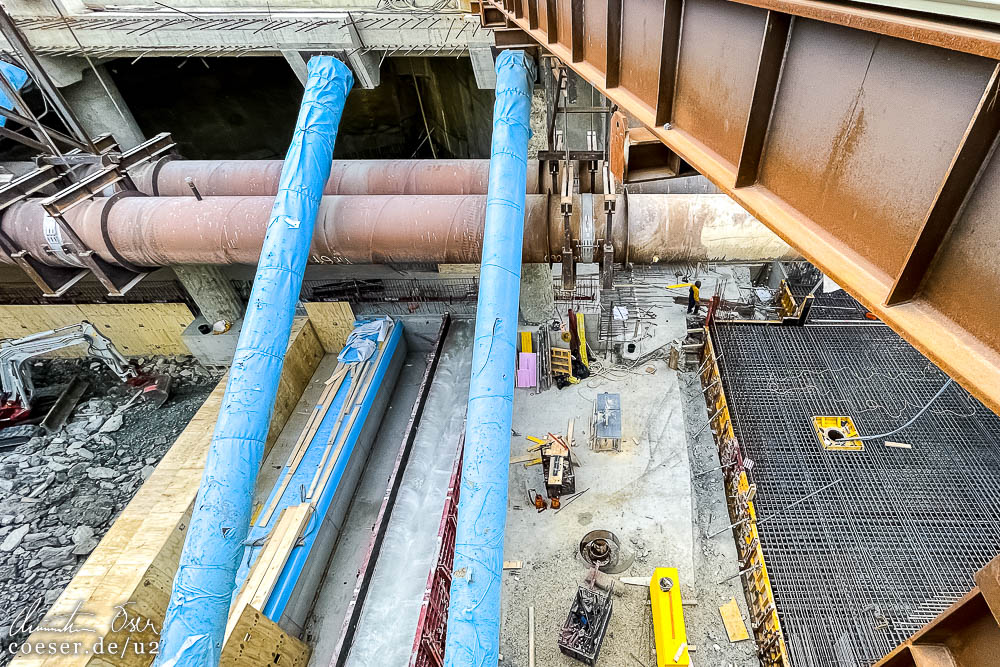

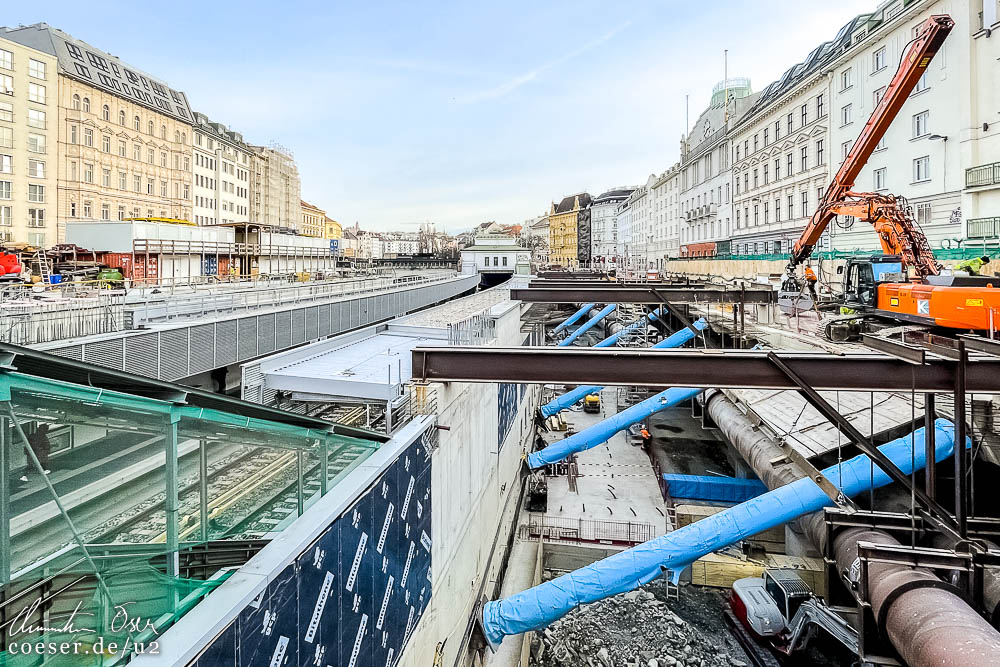

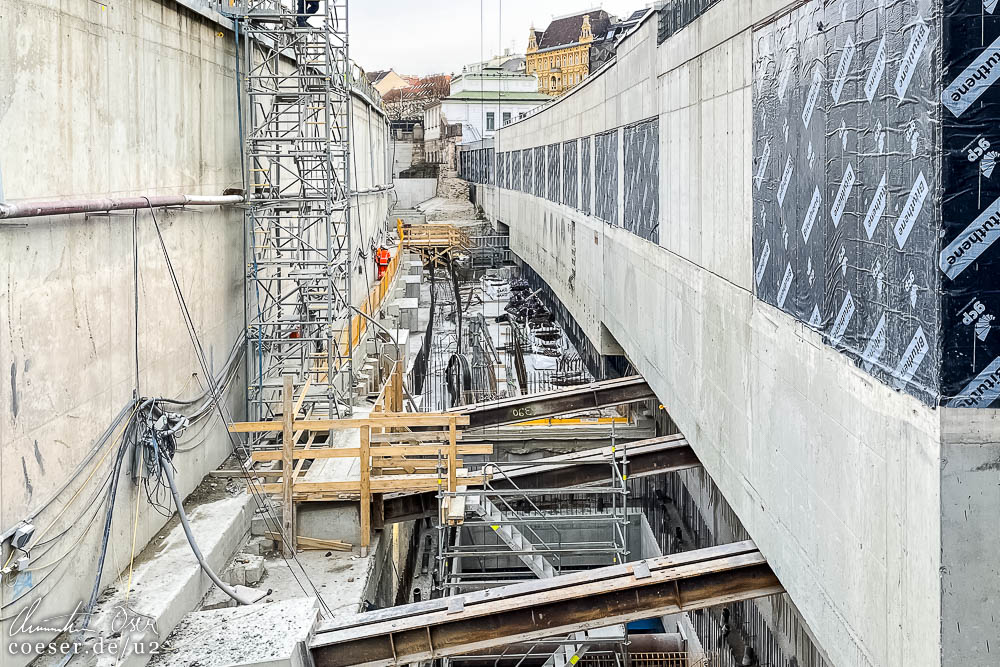

Arbeiten am unterirdischen Stationsgebäude auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

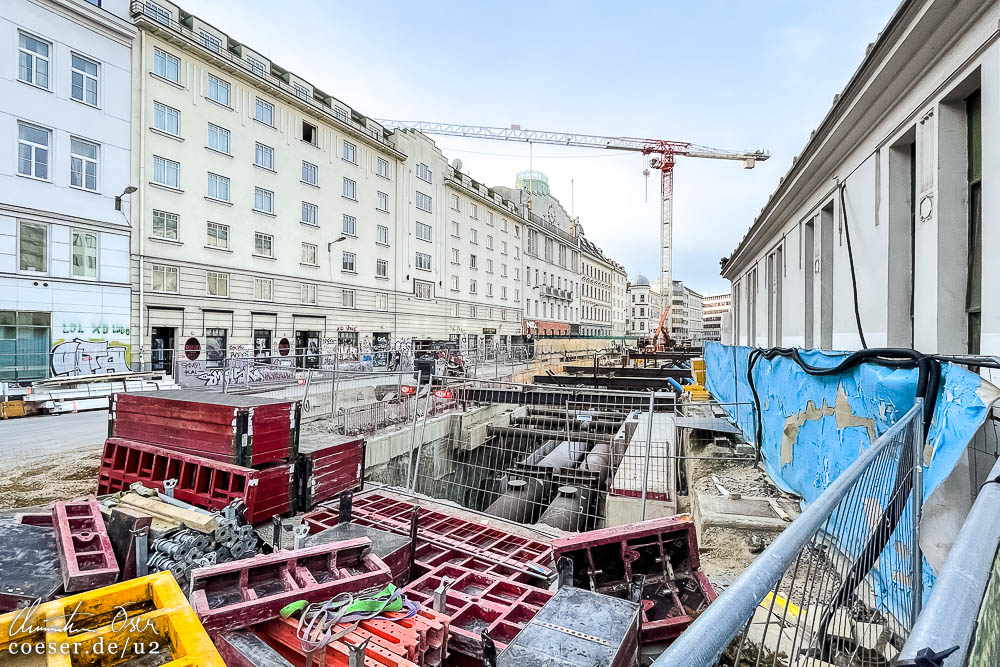

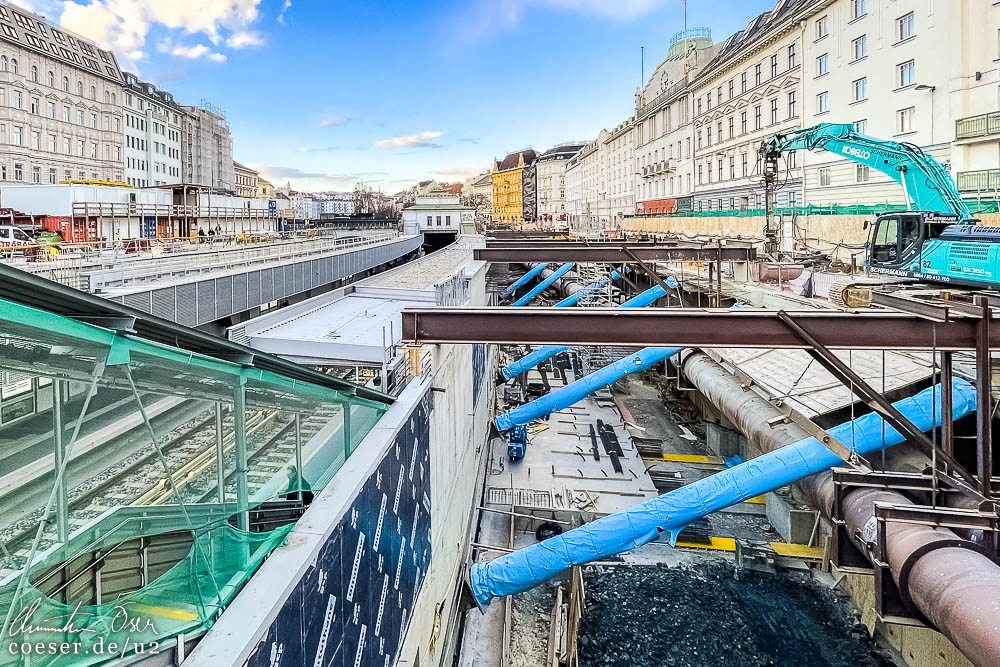

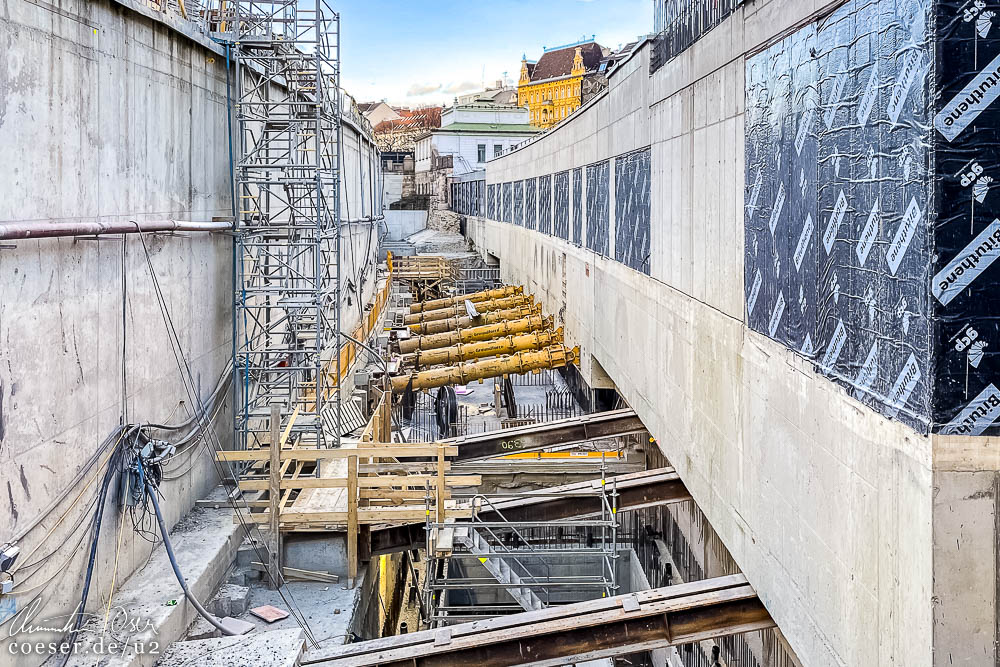

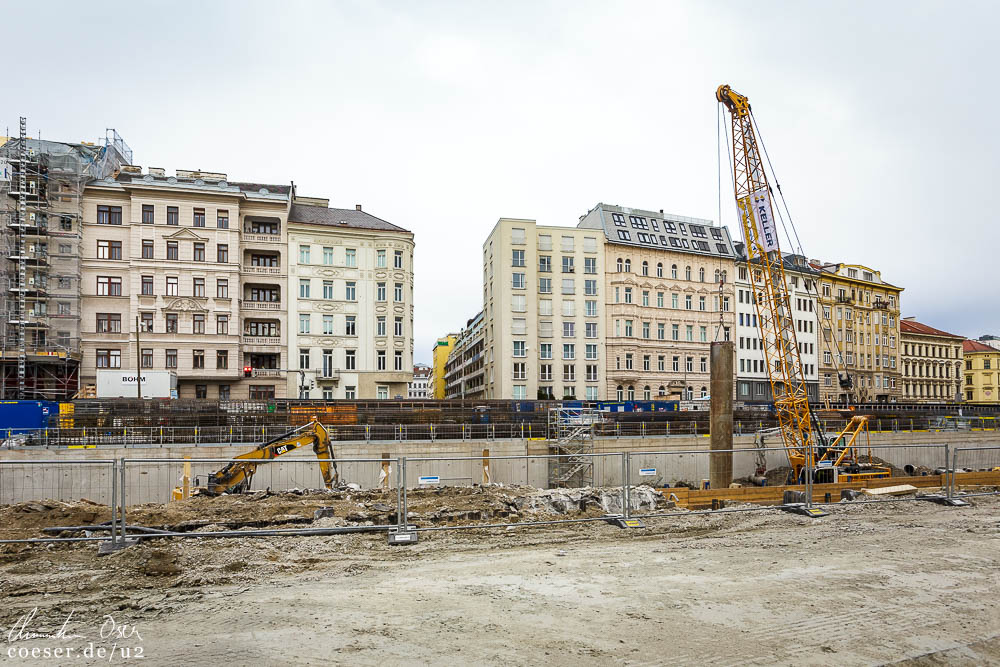

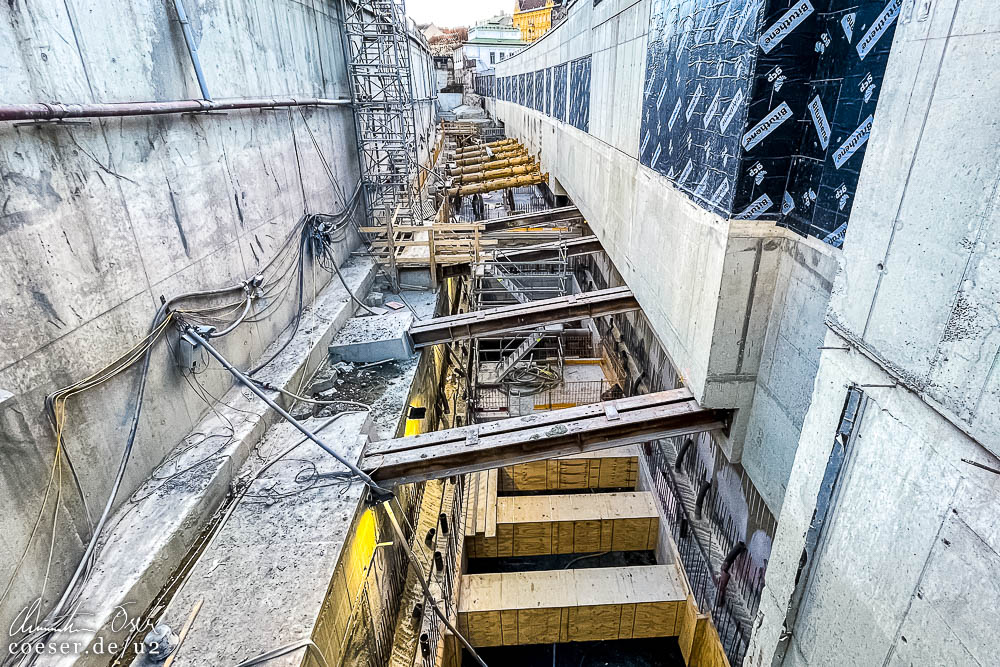

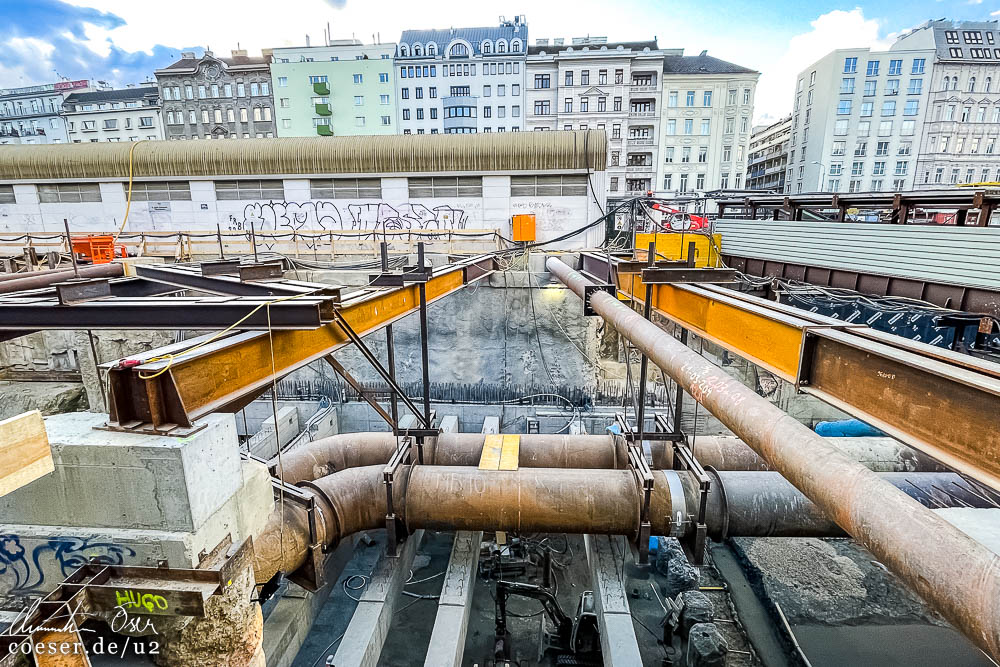

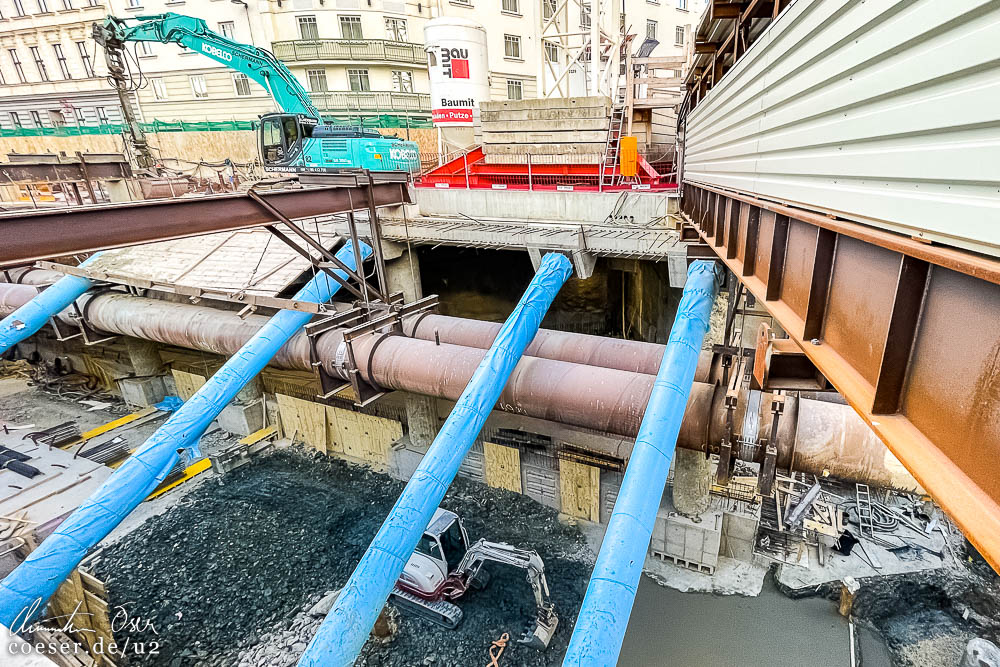

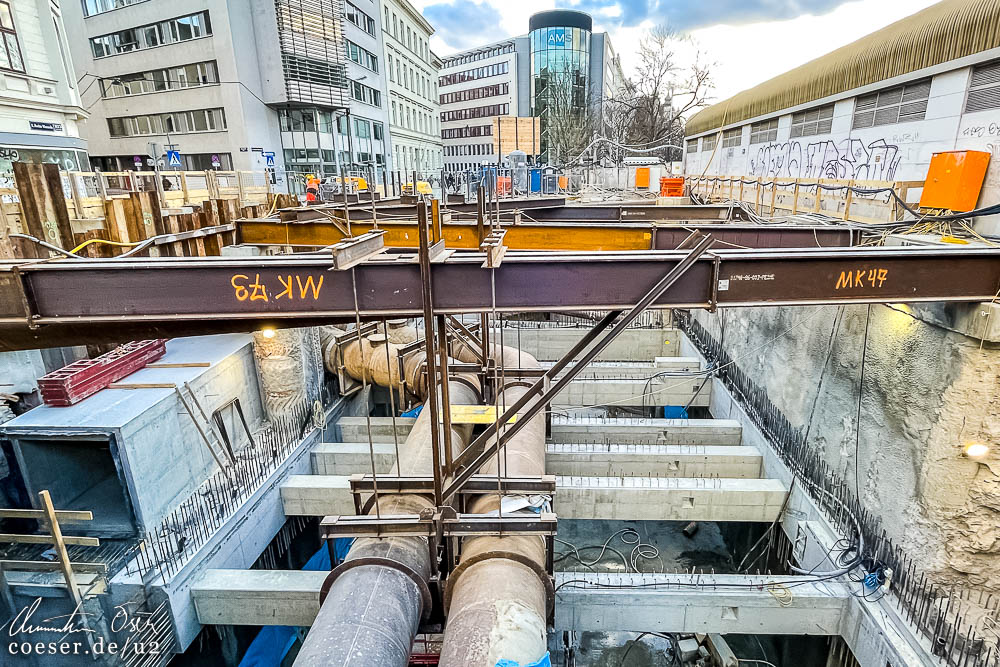

15.03.2023

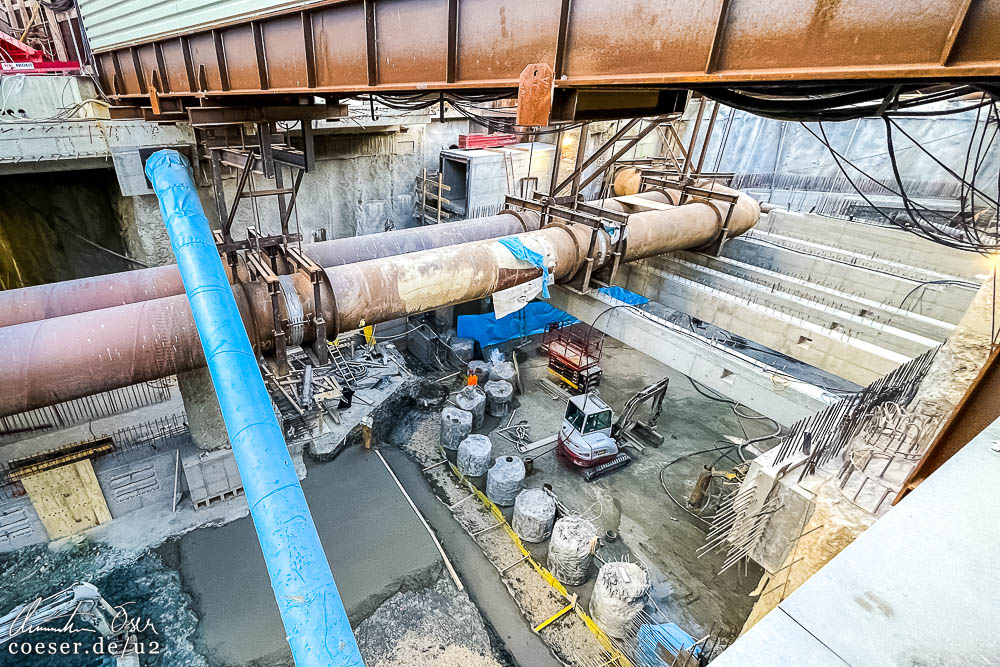

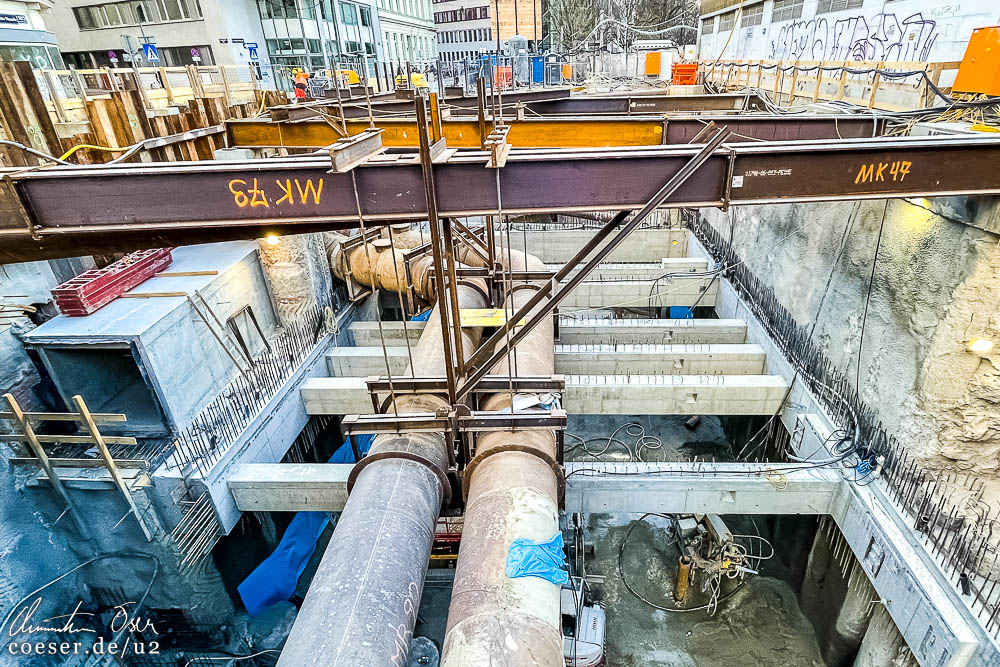

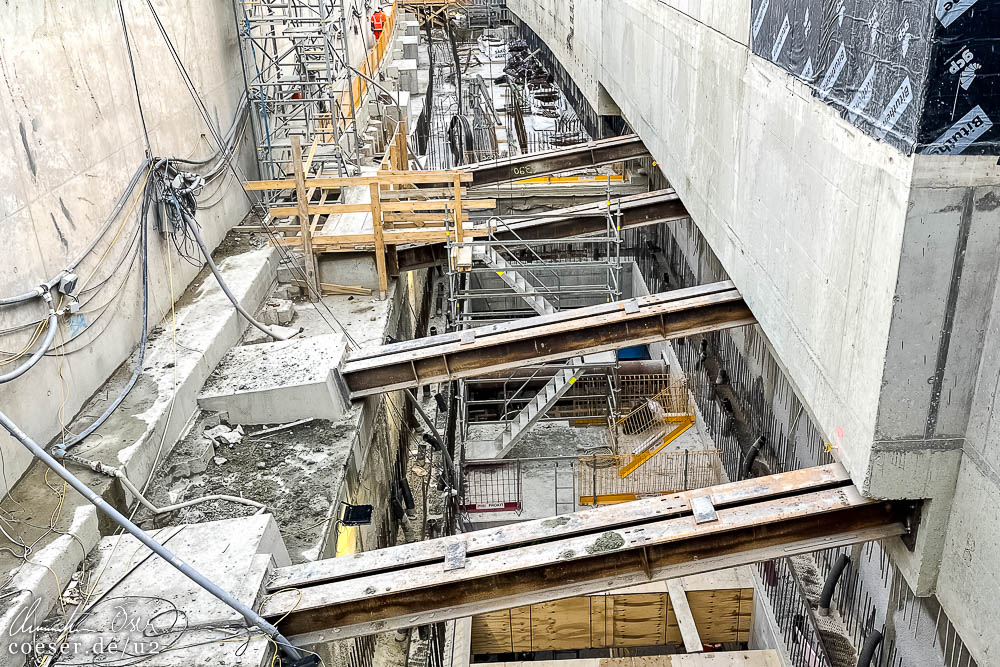

Betonierungsarbeiten auf der Zwischenebene auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

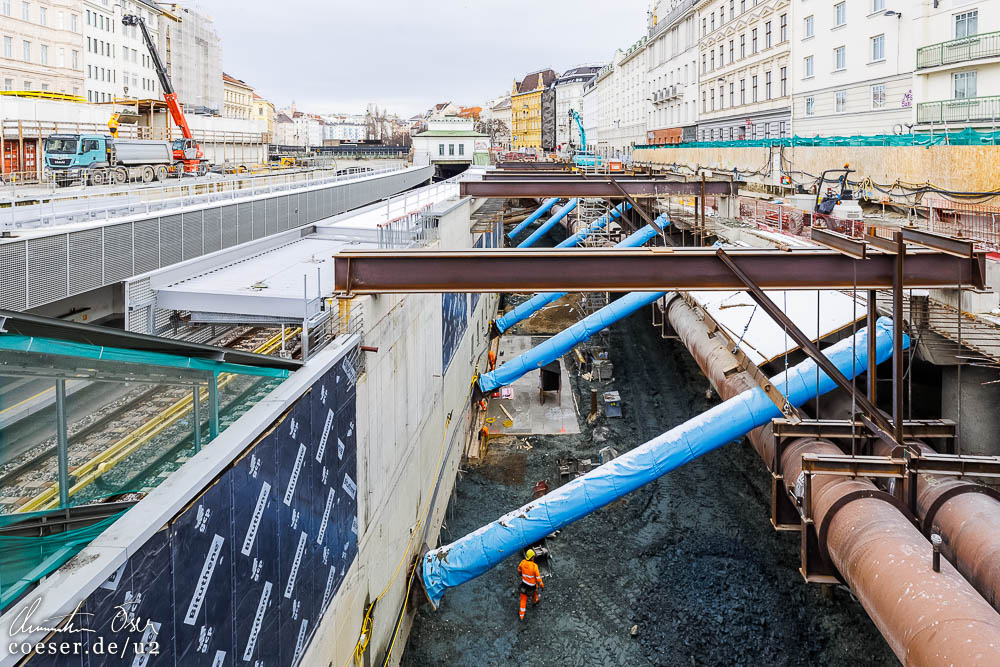

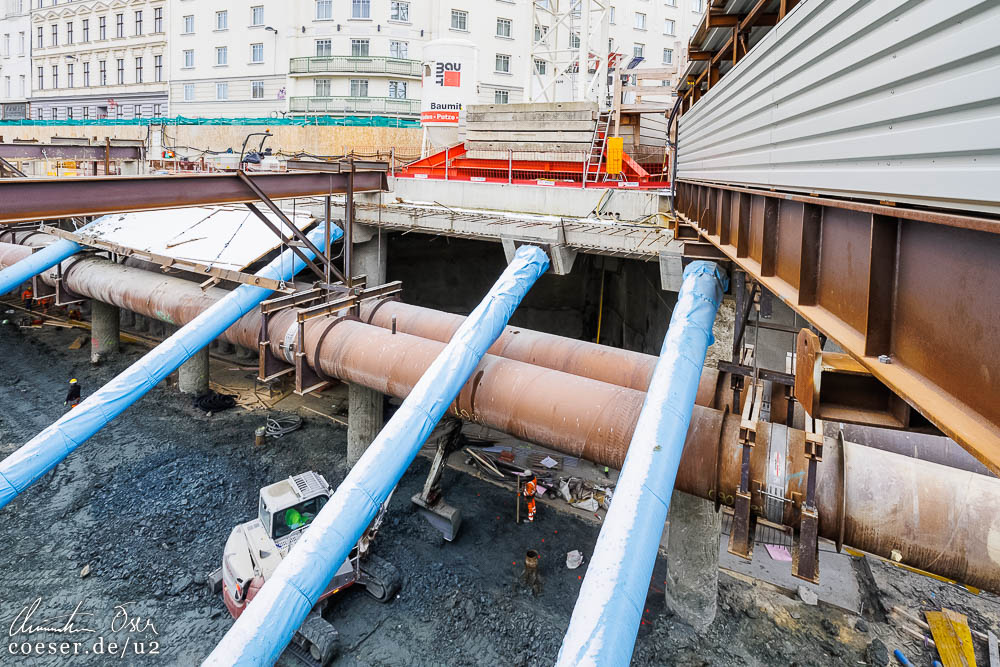

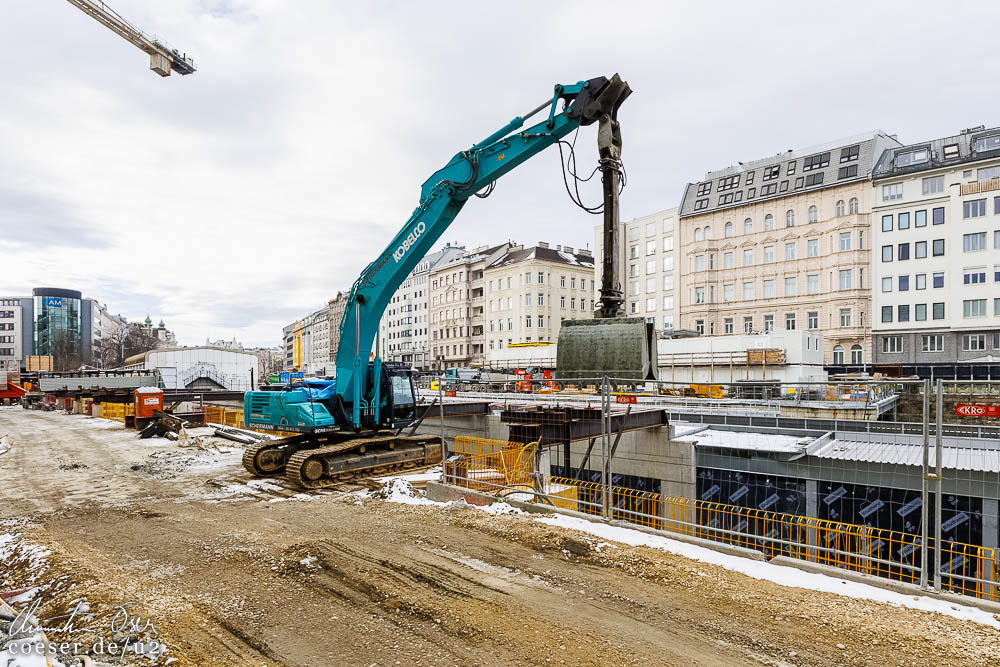

30.01.2023

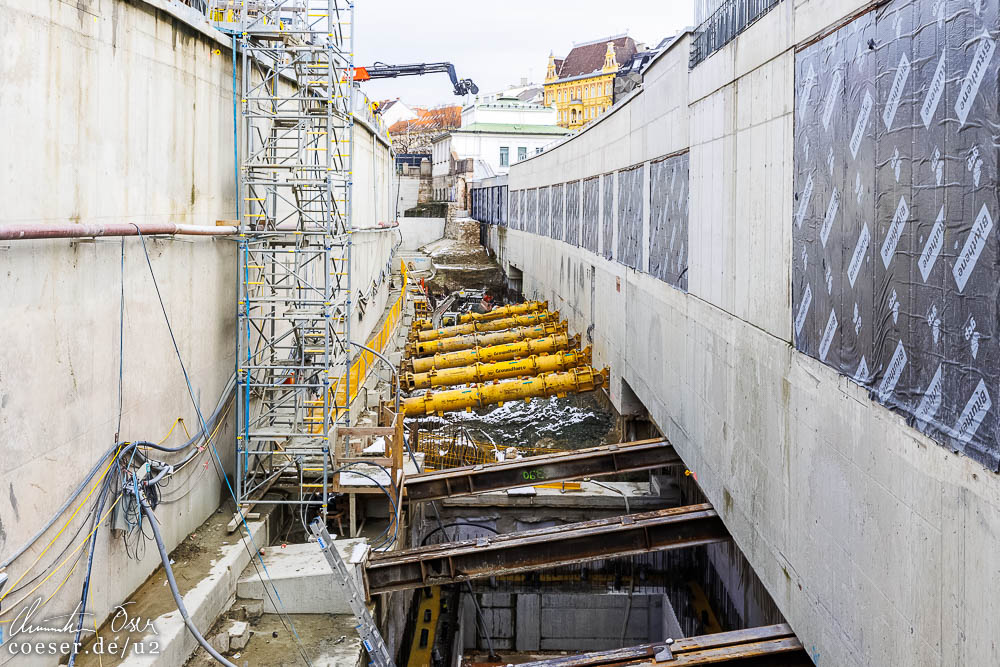

Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

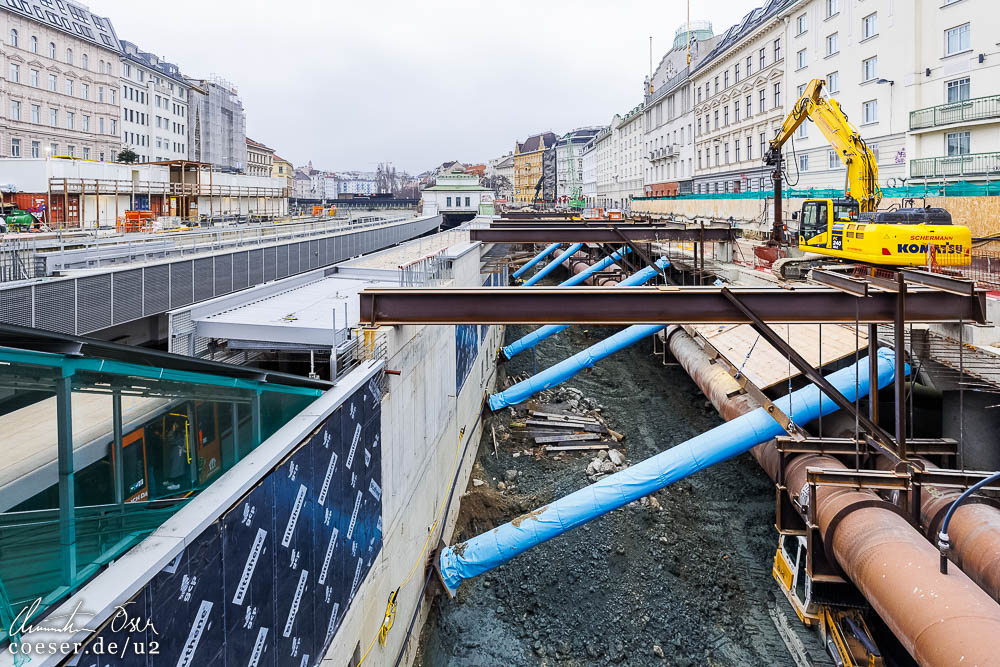

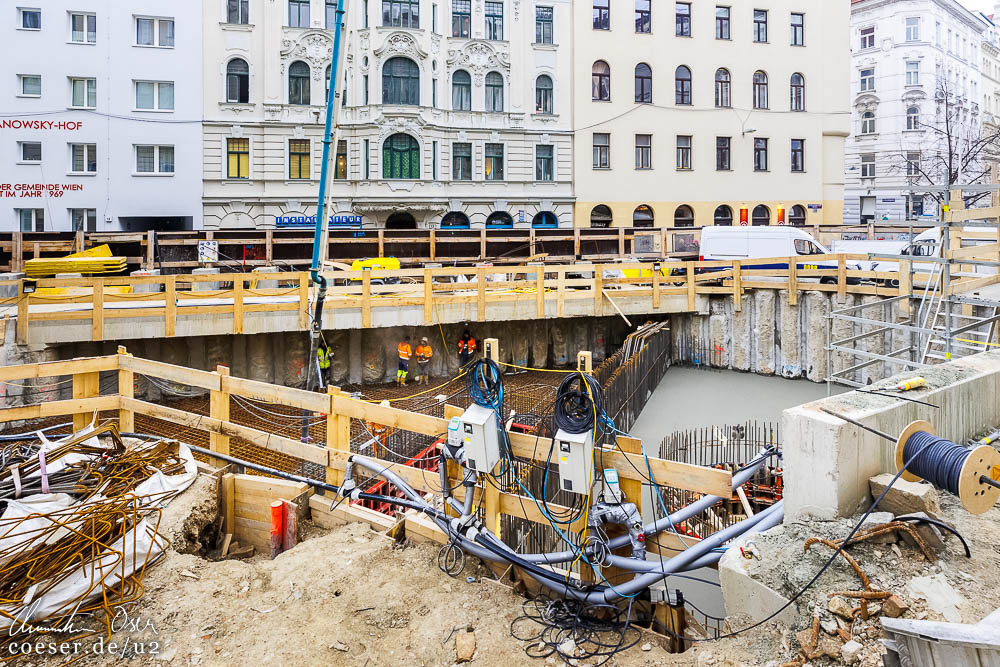

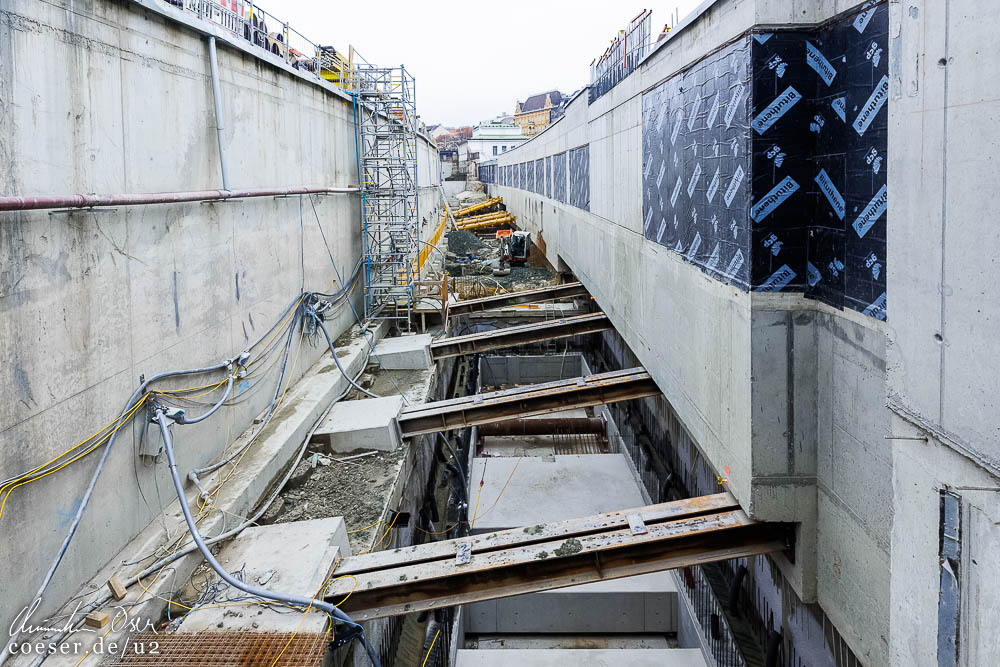

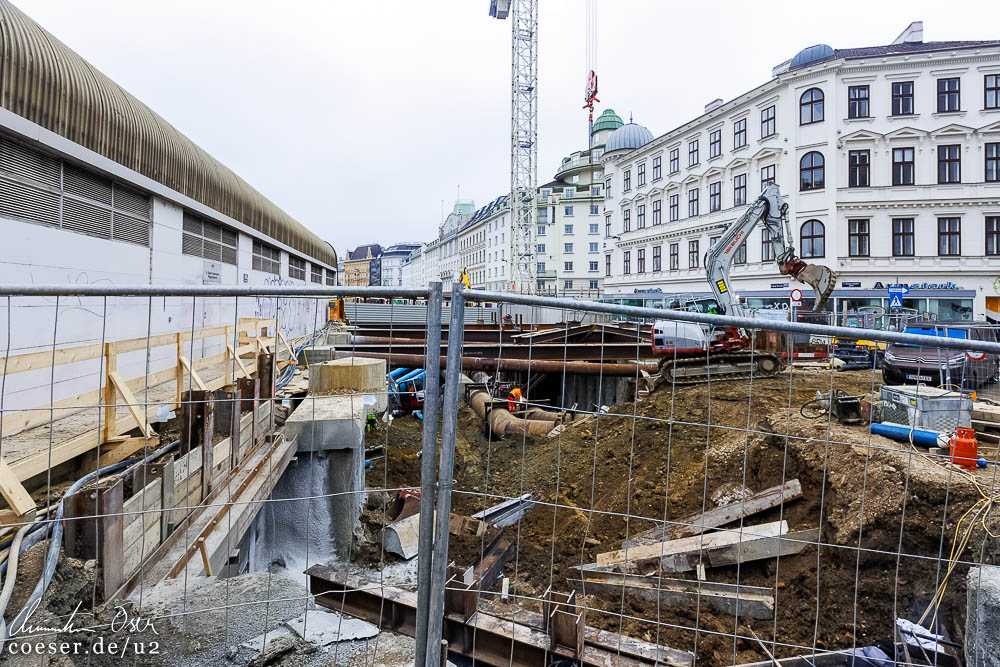

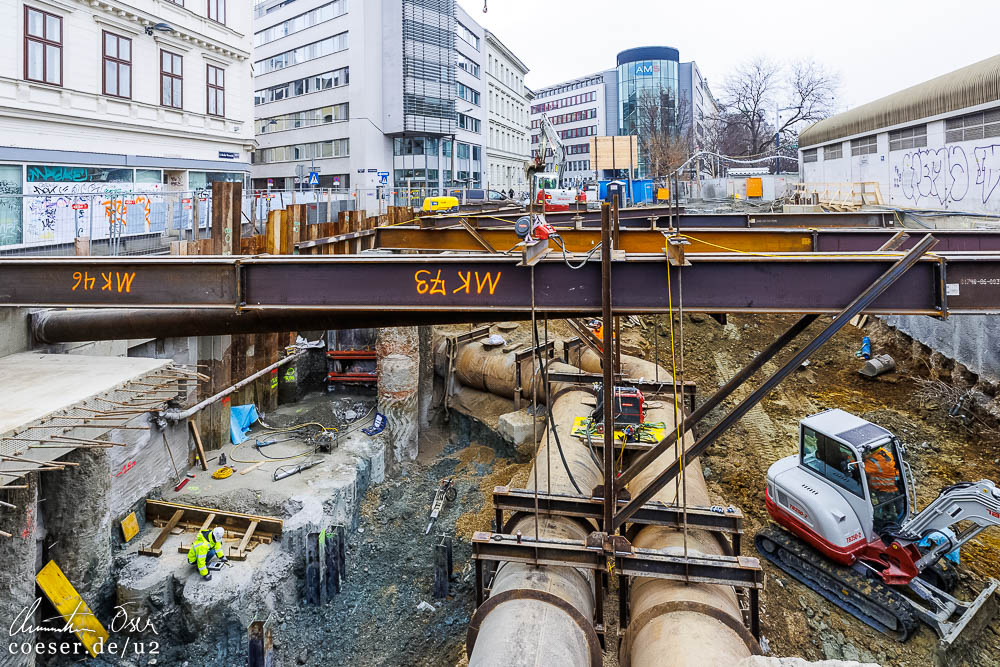

20.12.2022

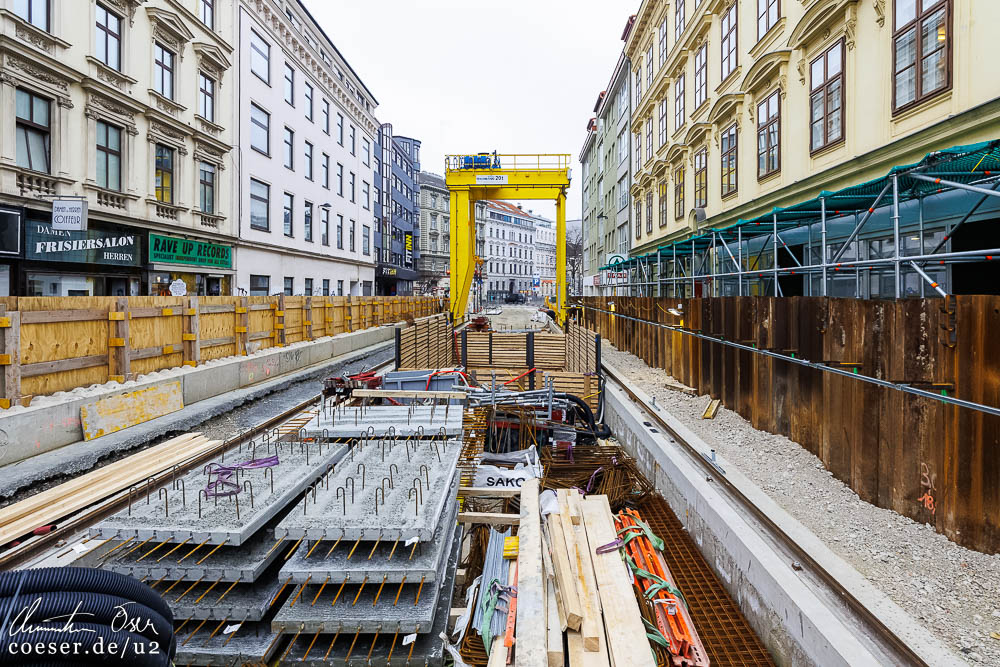

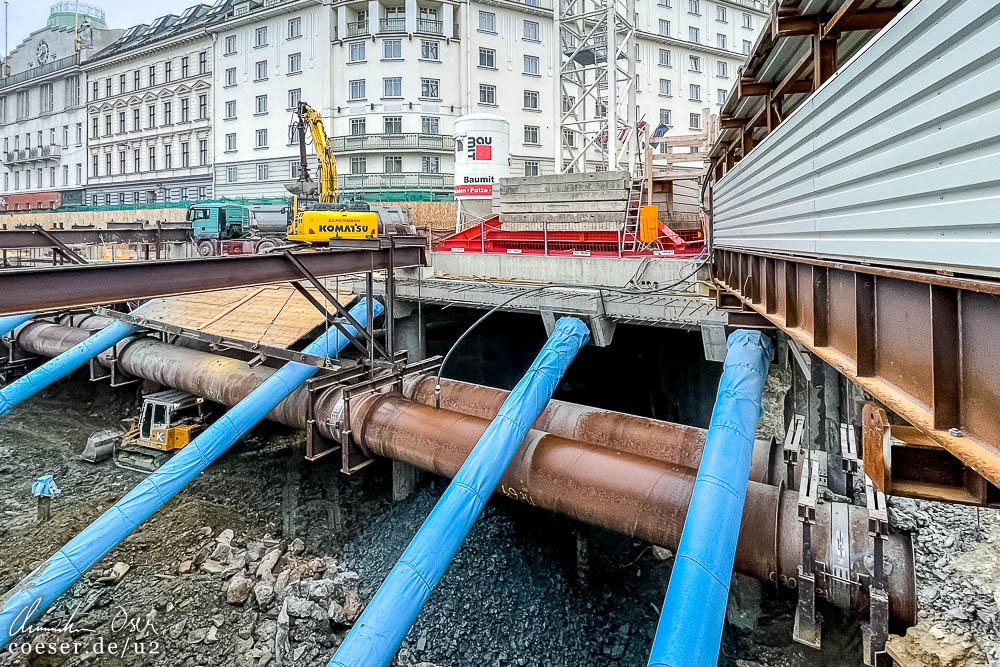

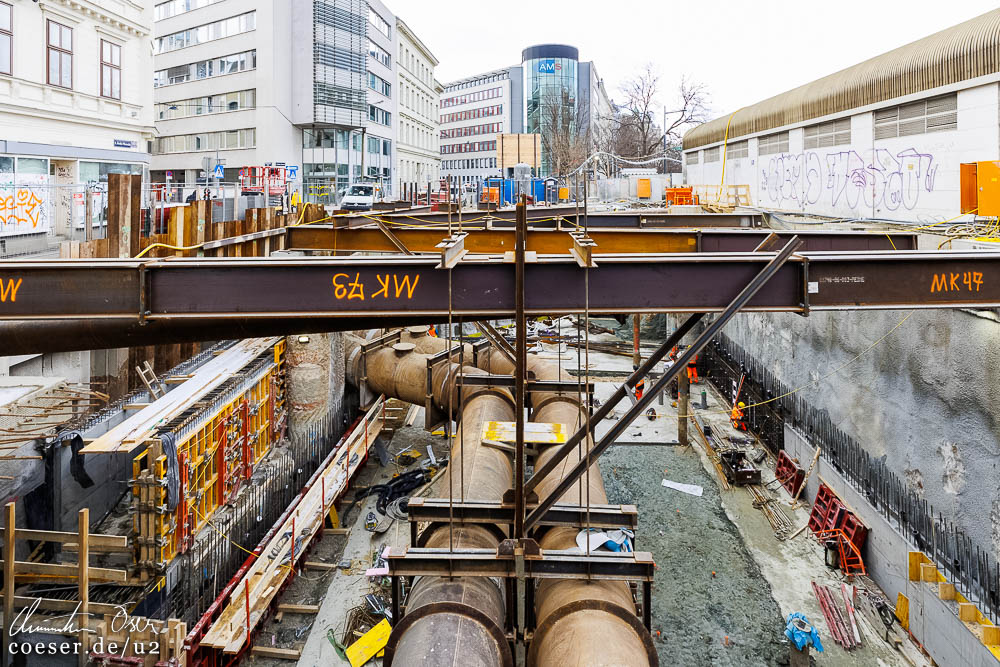

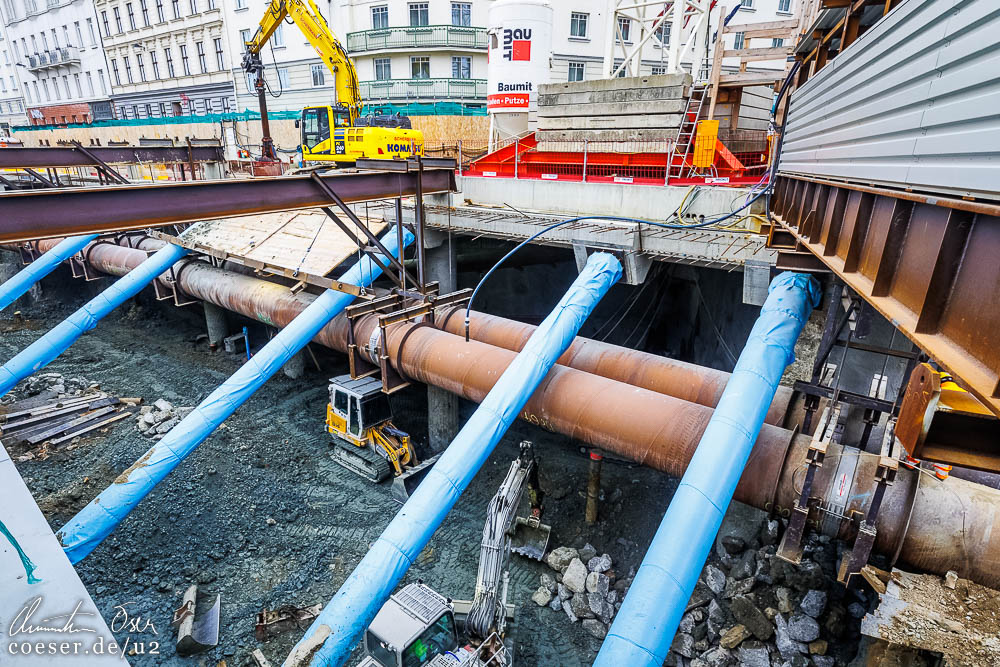

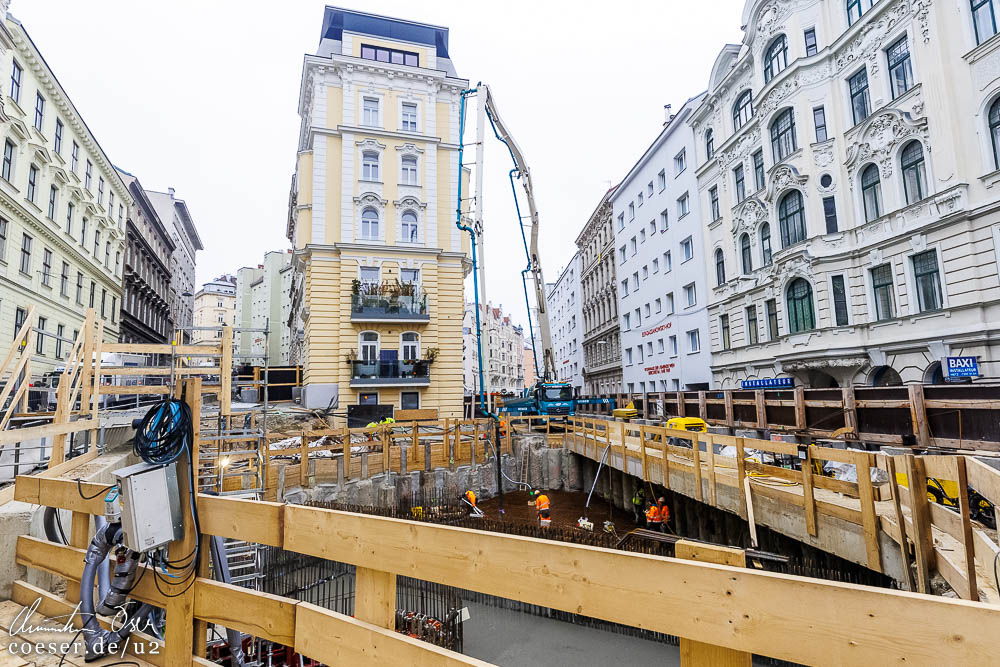

Ausweitung der Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse; Errichtung einer Weichenanlage und eines Notausstiegs Ecke Kaunitzgasse/Magdalenenstraße.

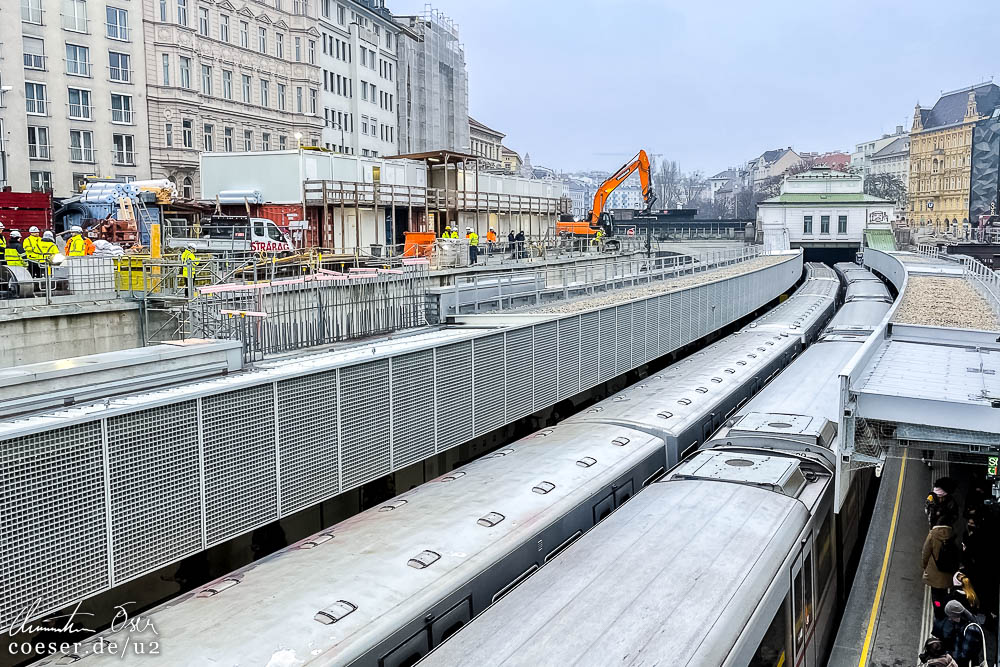

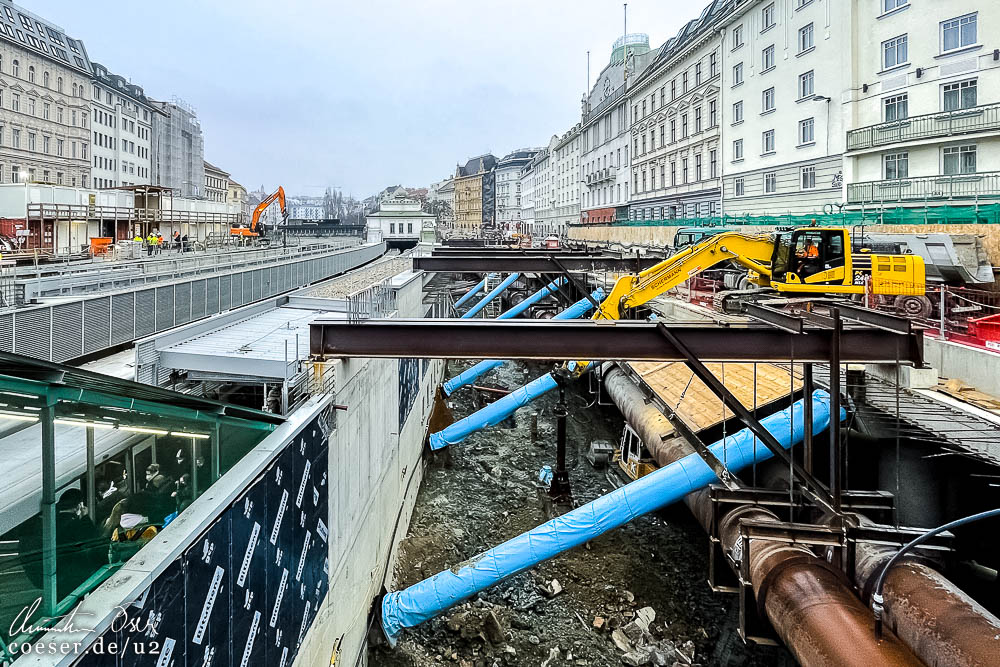

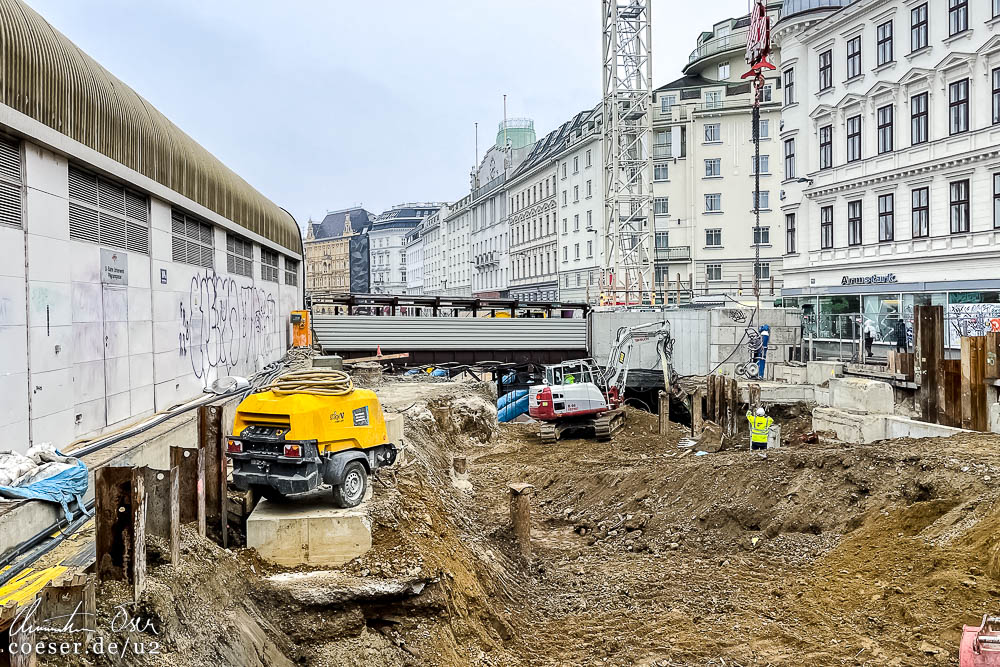

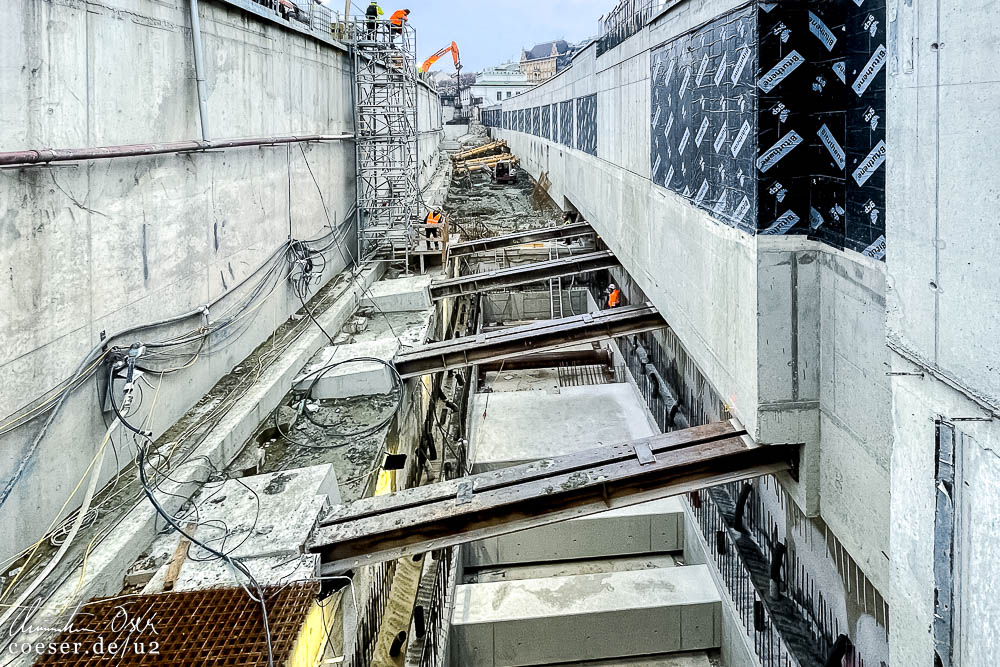

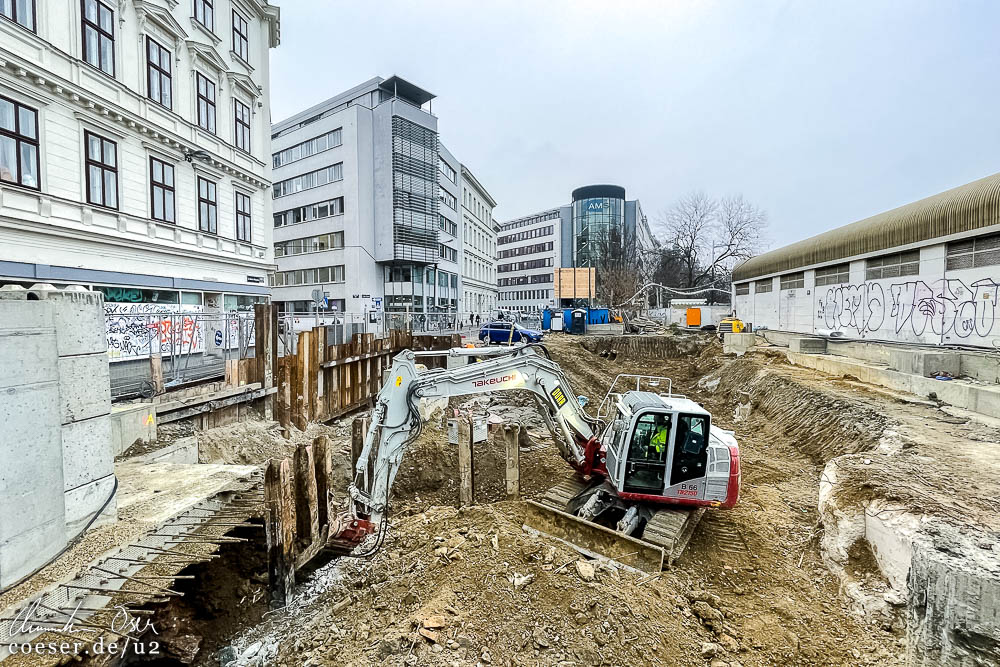

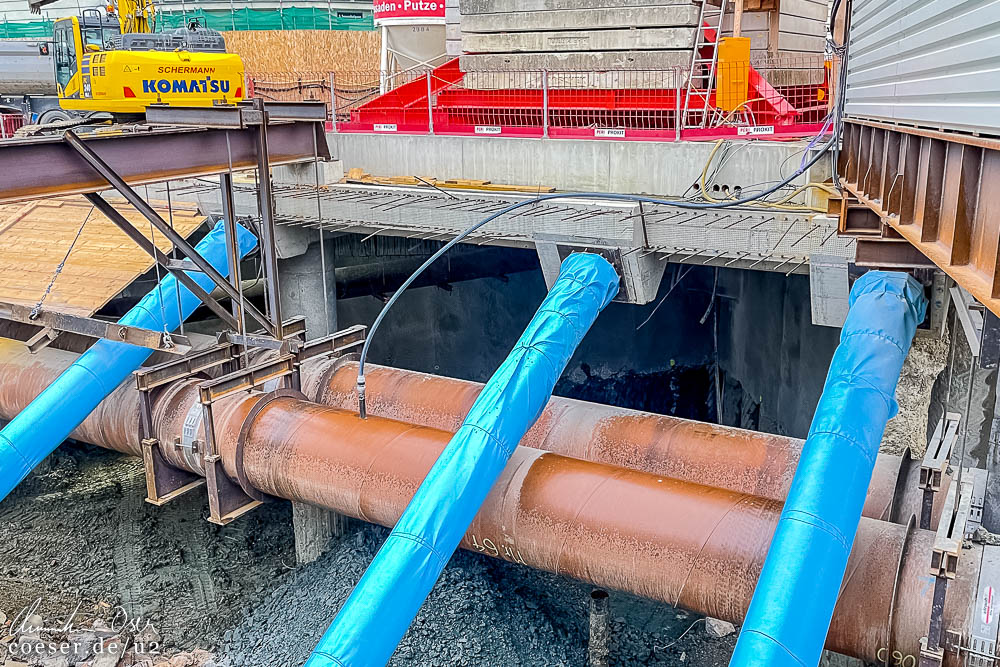

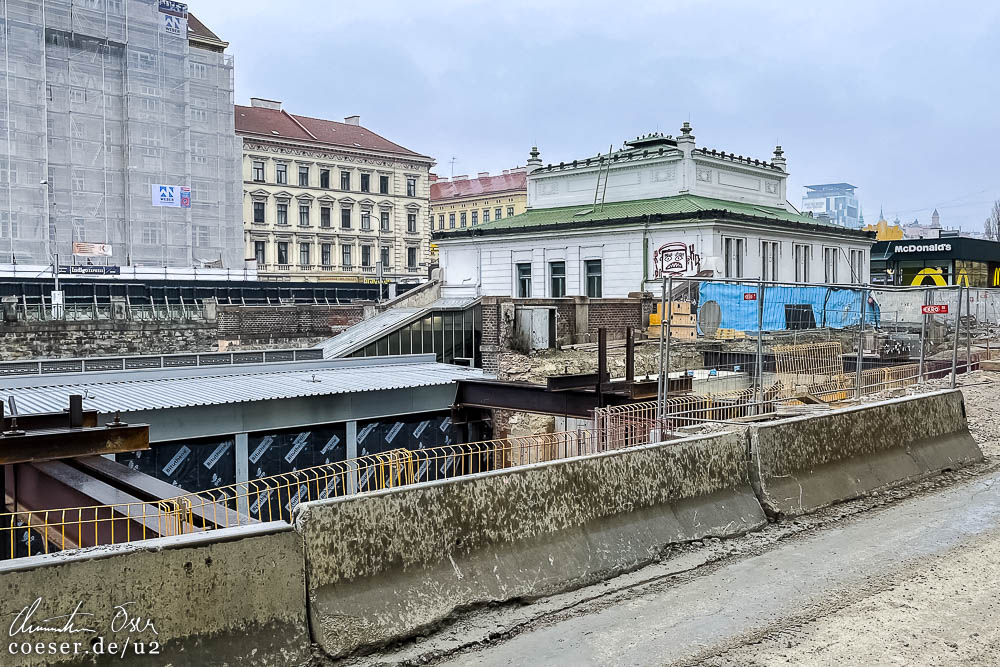

30.11.2022
Fortschritt der Arbeiten auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

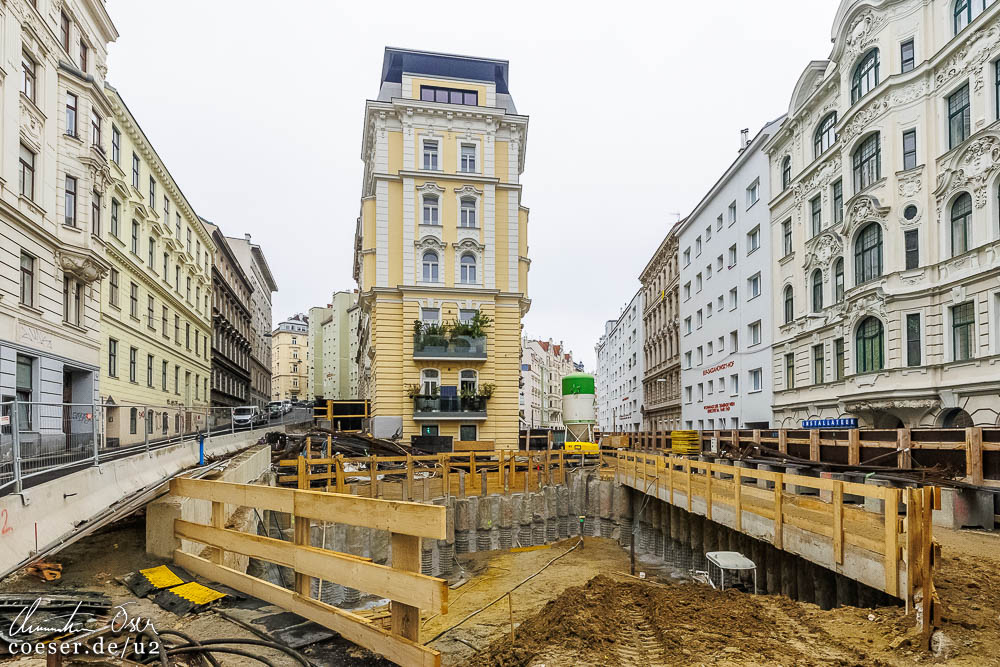

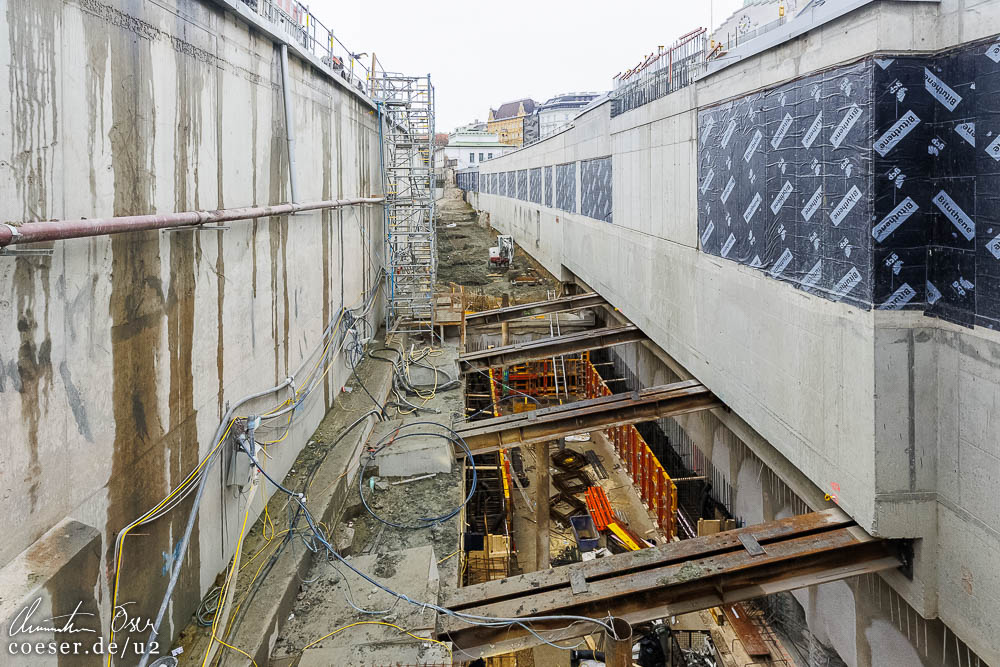

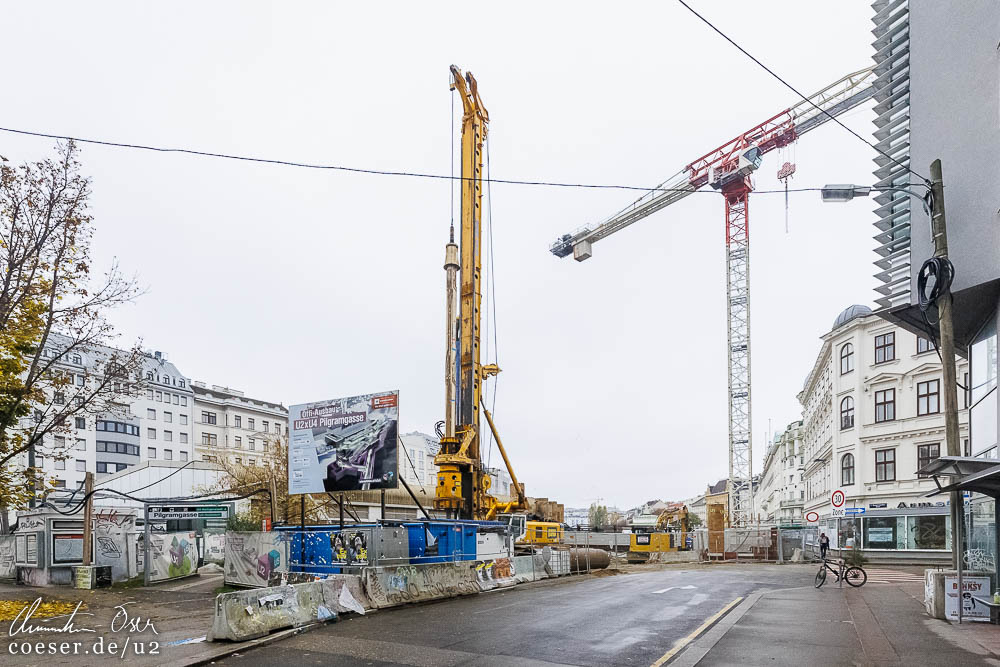

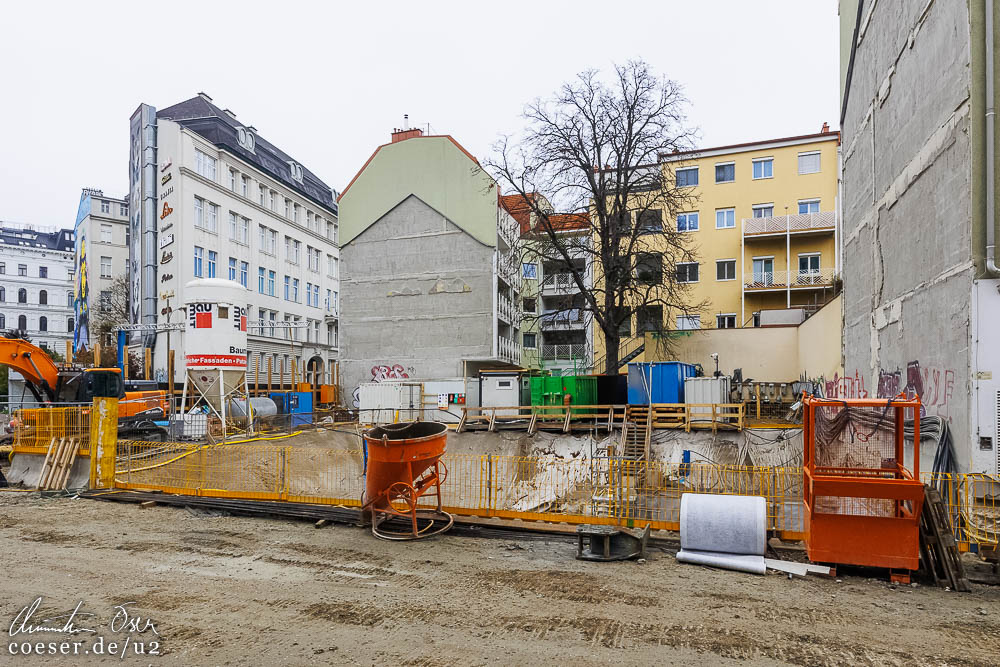

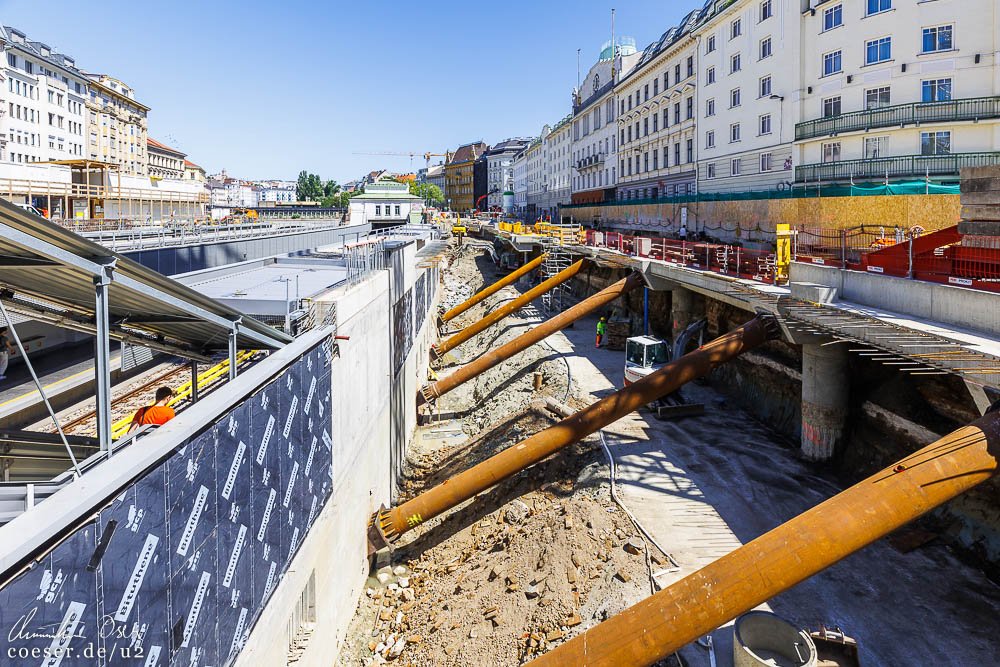

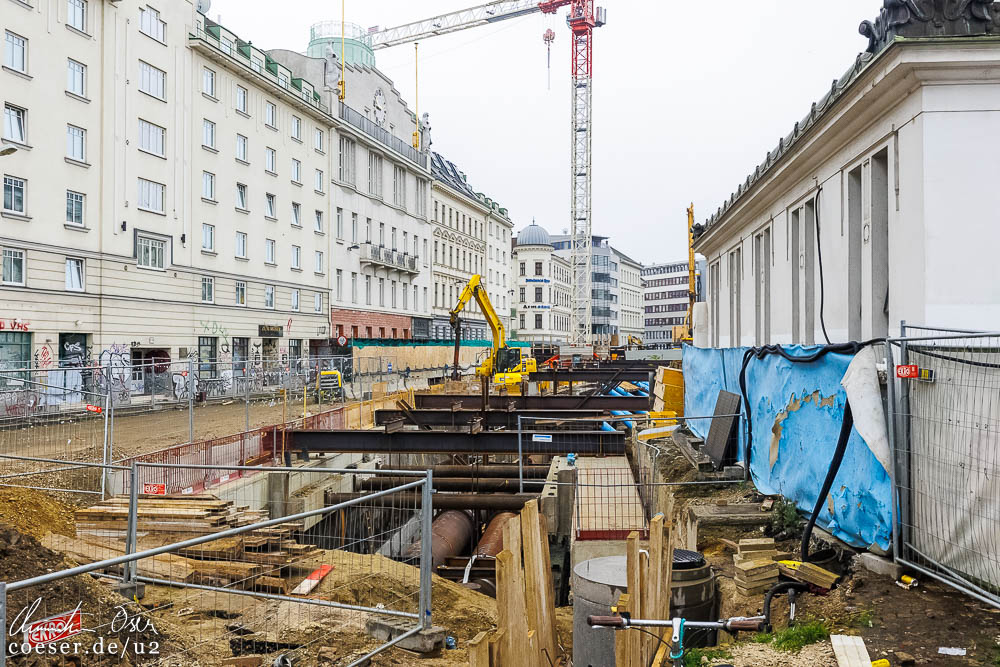

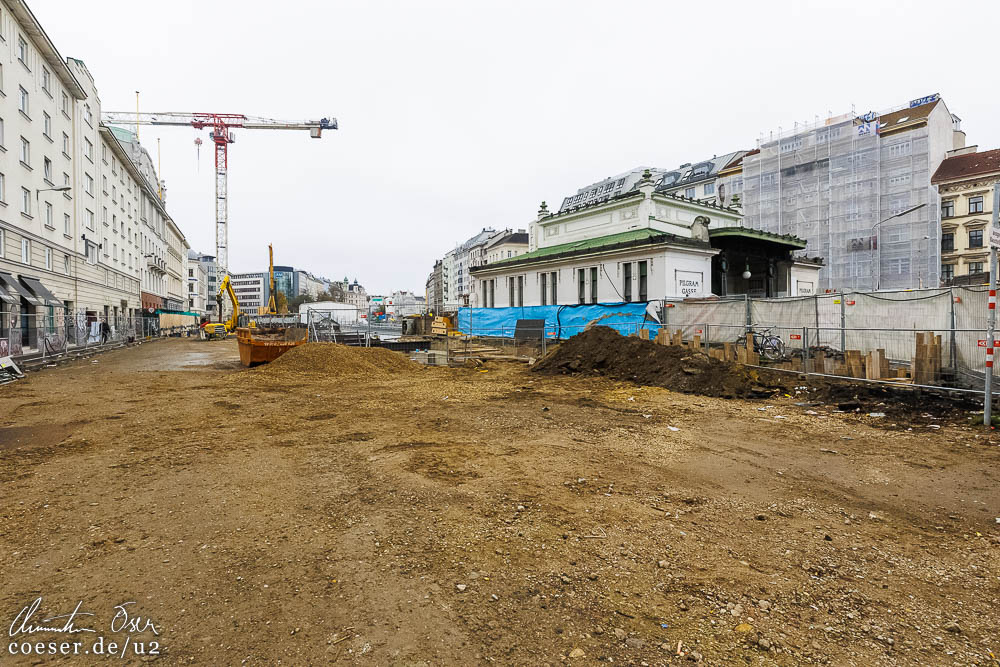

01.11.2022

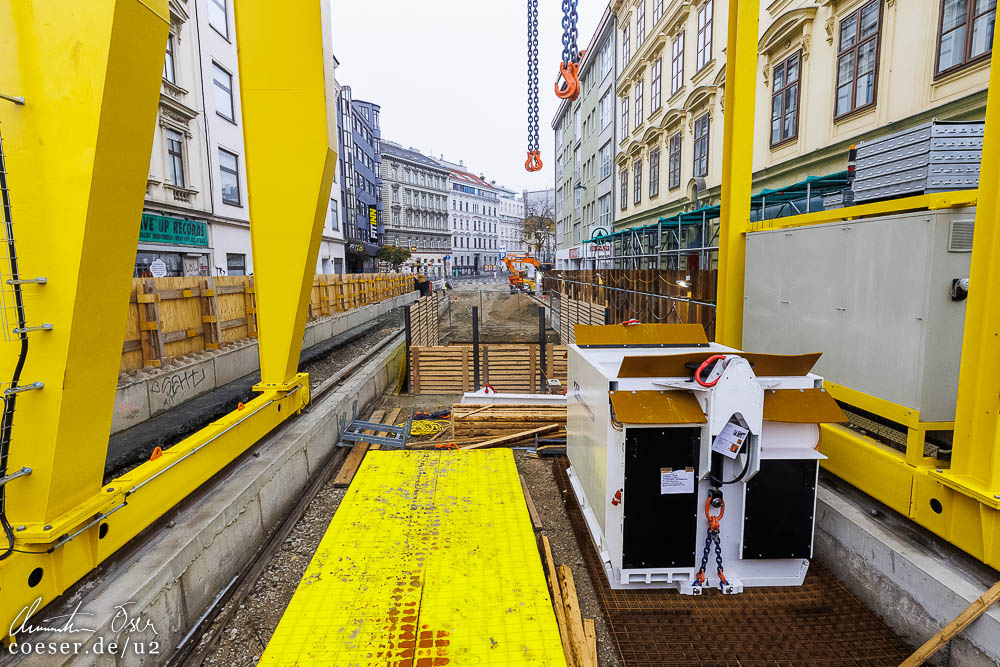

Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse; Errichtung einer Weichenanlage Ecke Kaunitzgasse/Magdalenenstraße.

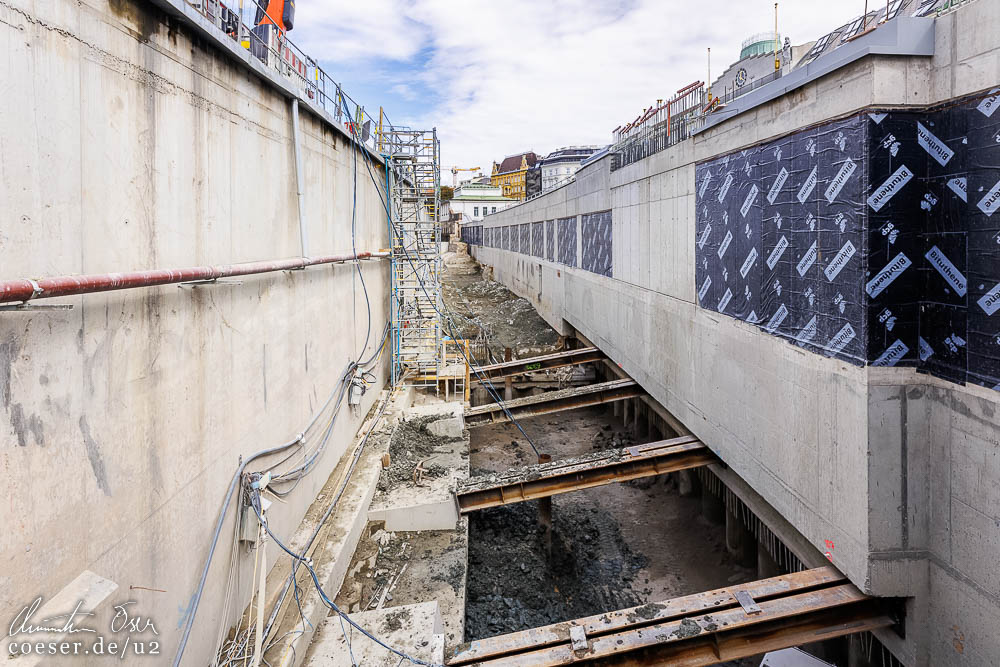

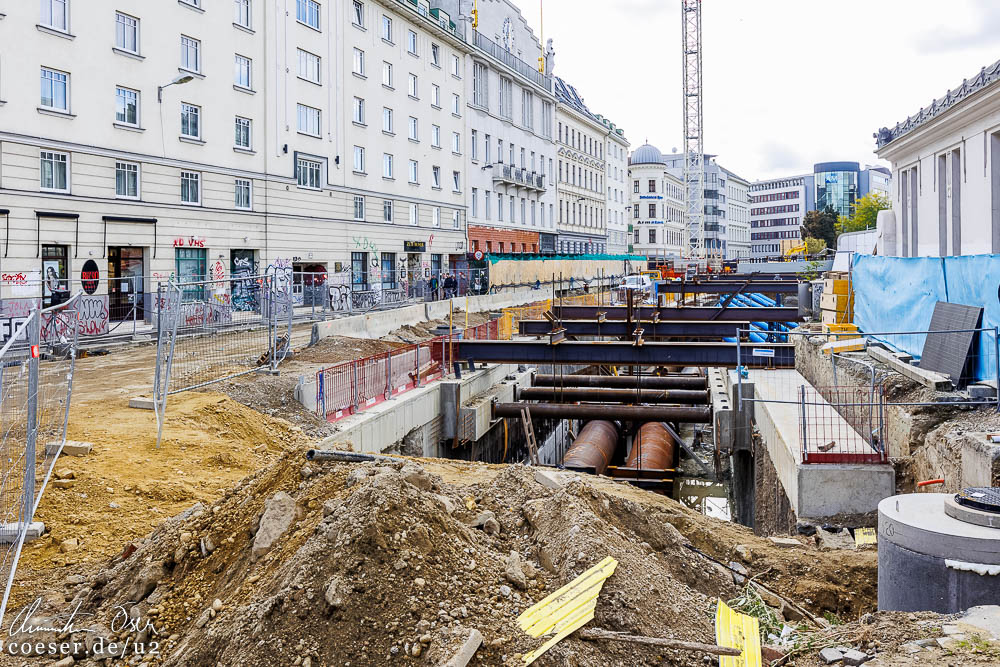

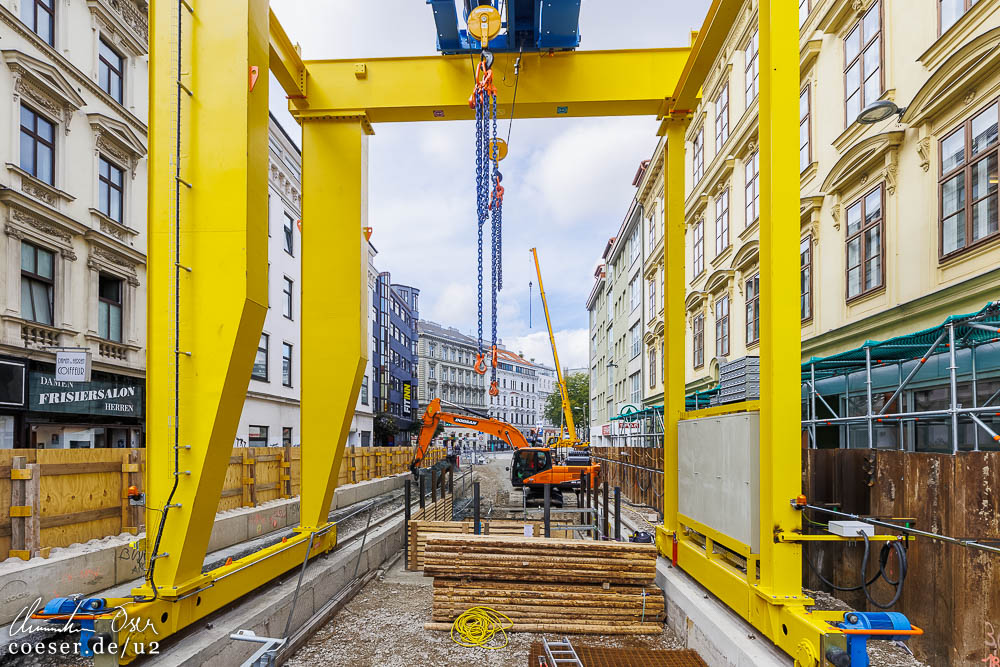

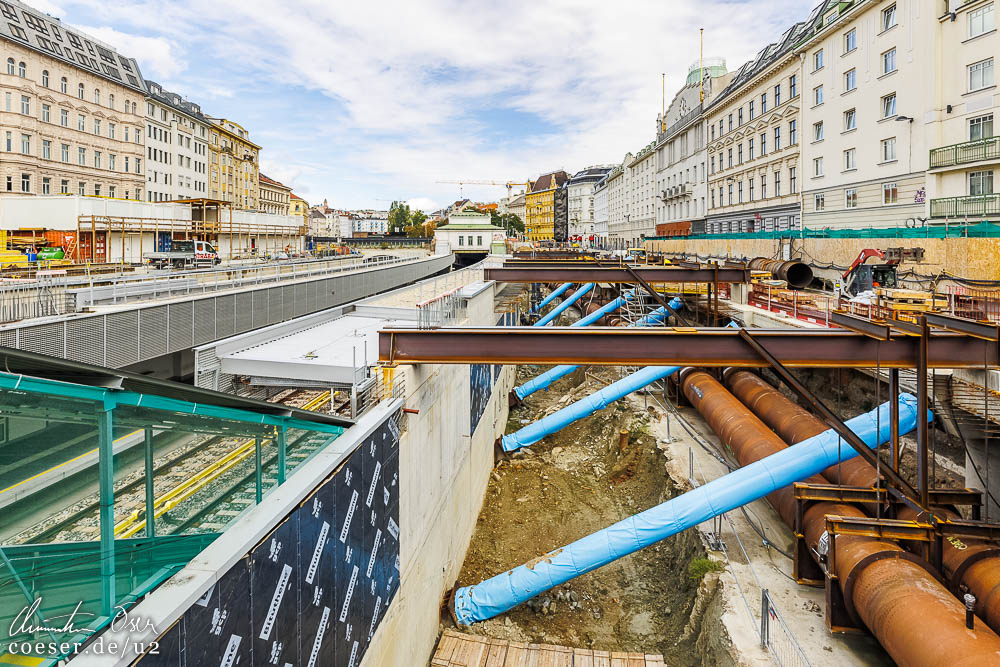

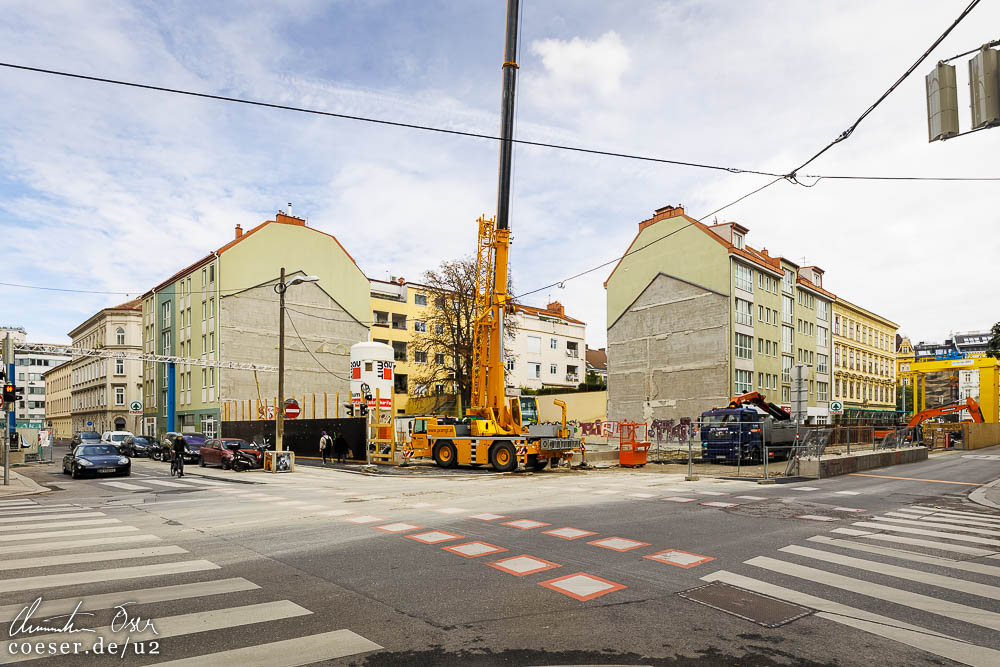

29.09.2022

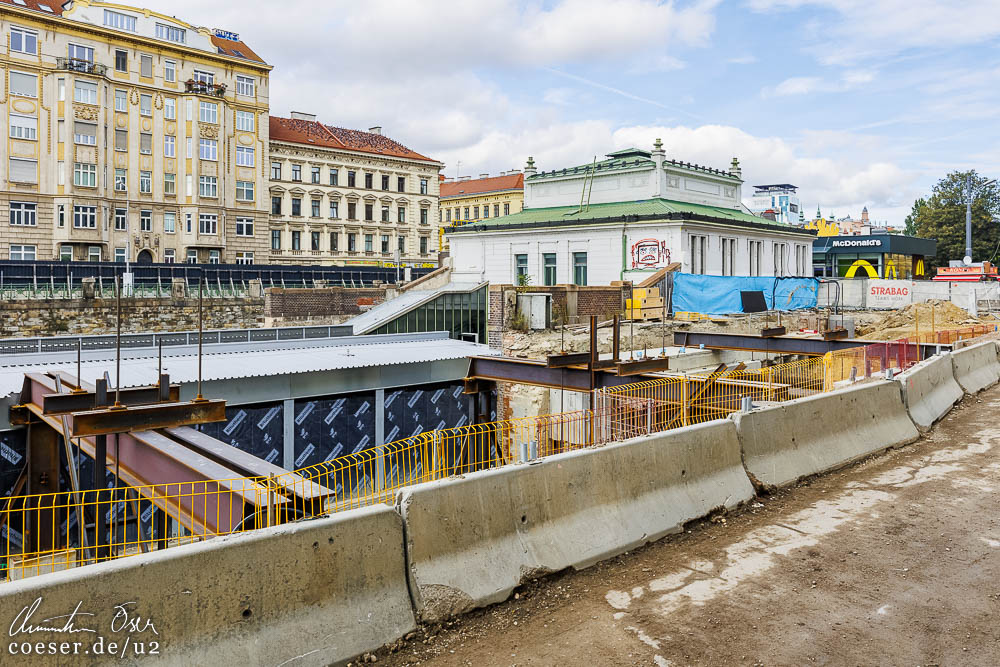

Bereitgestellter Portalkran und Aufgrabungsarbeiten in der Hofmühlgasse; Arbeiten auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

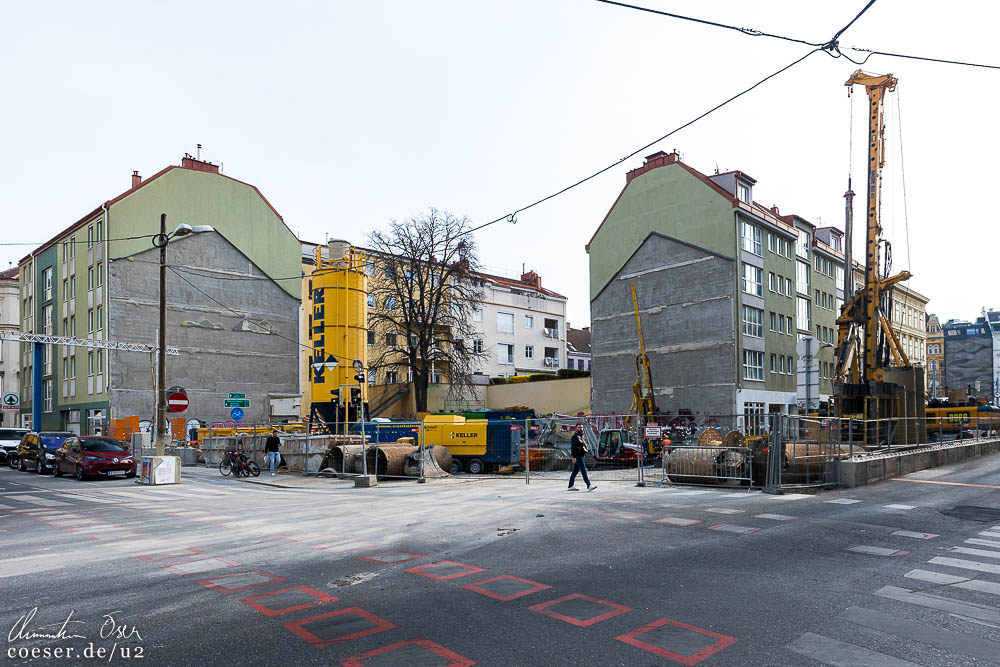

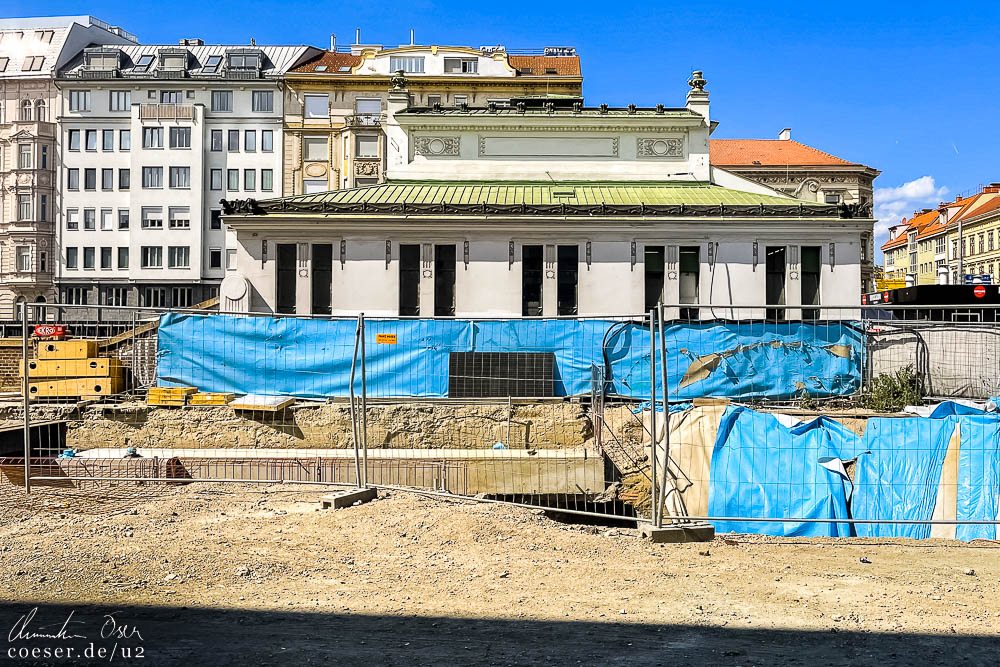

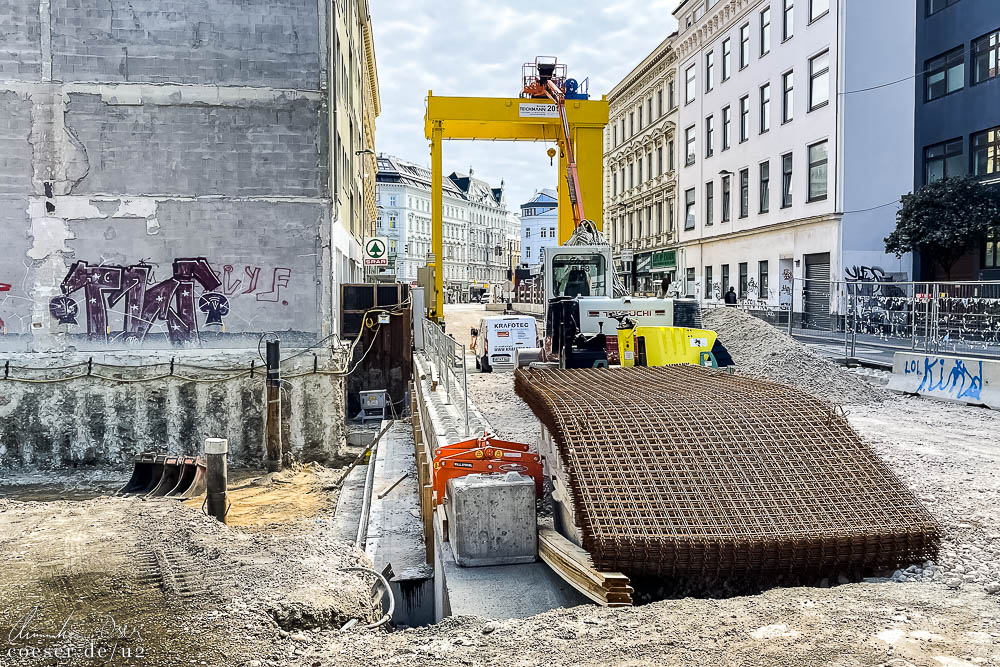

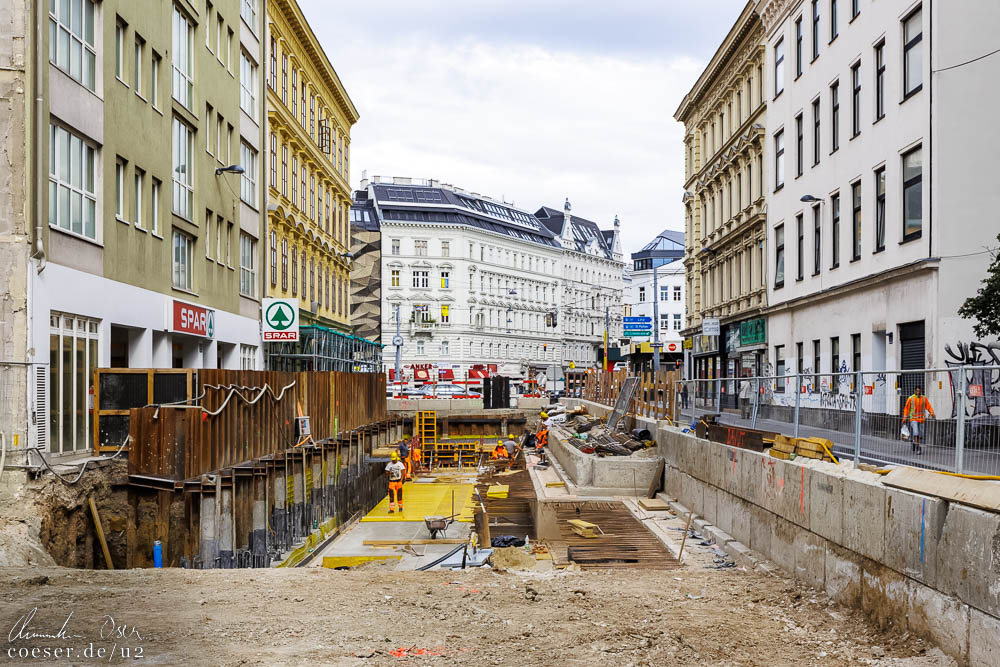

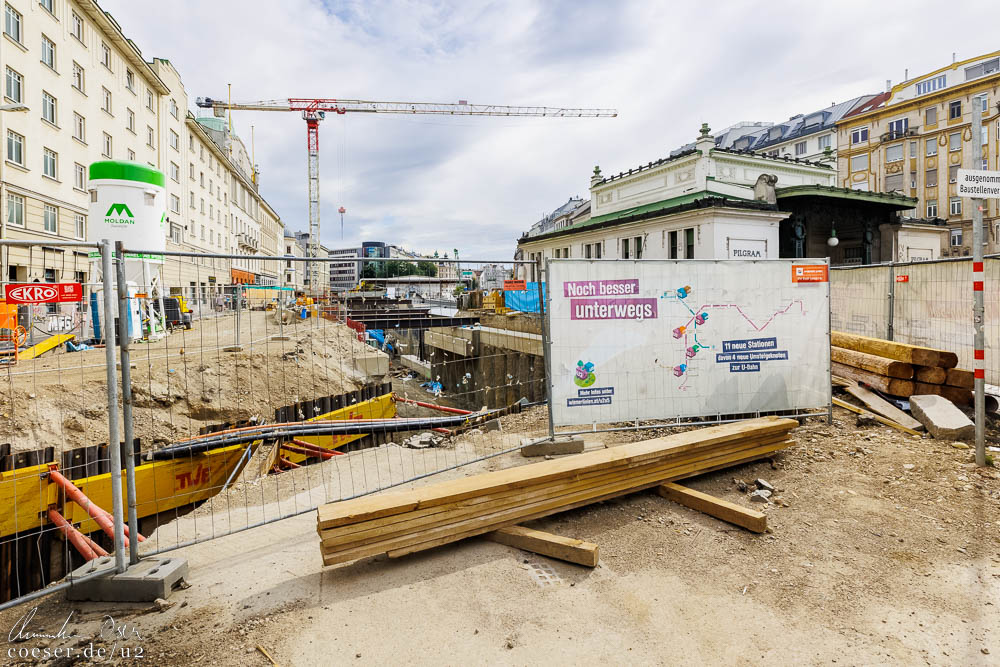

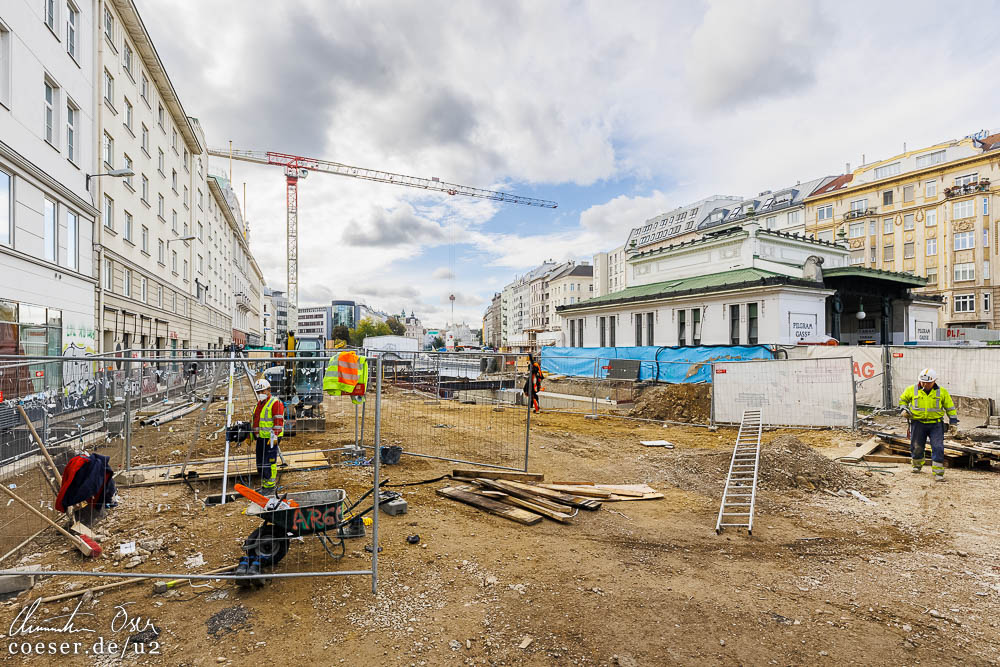

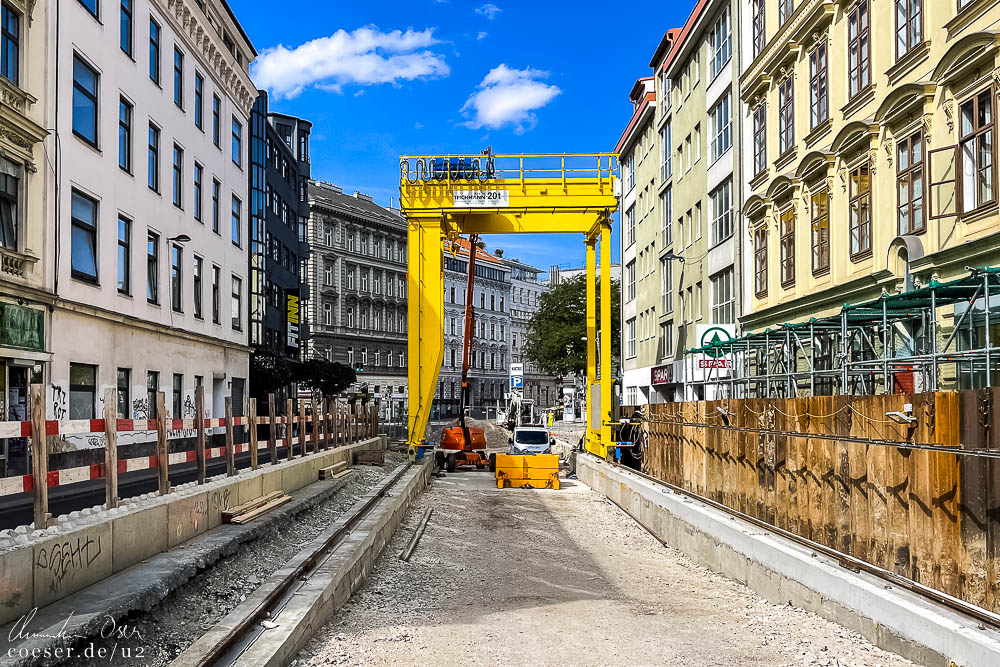

02.09.2022

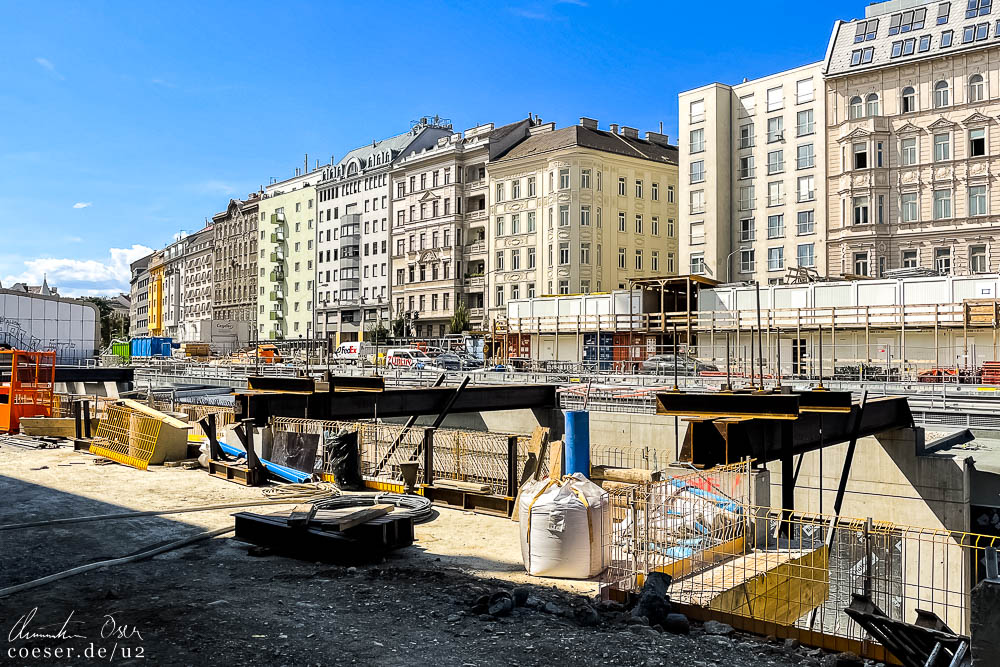

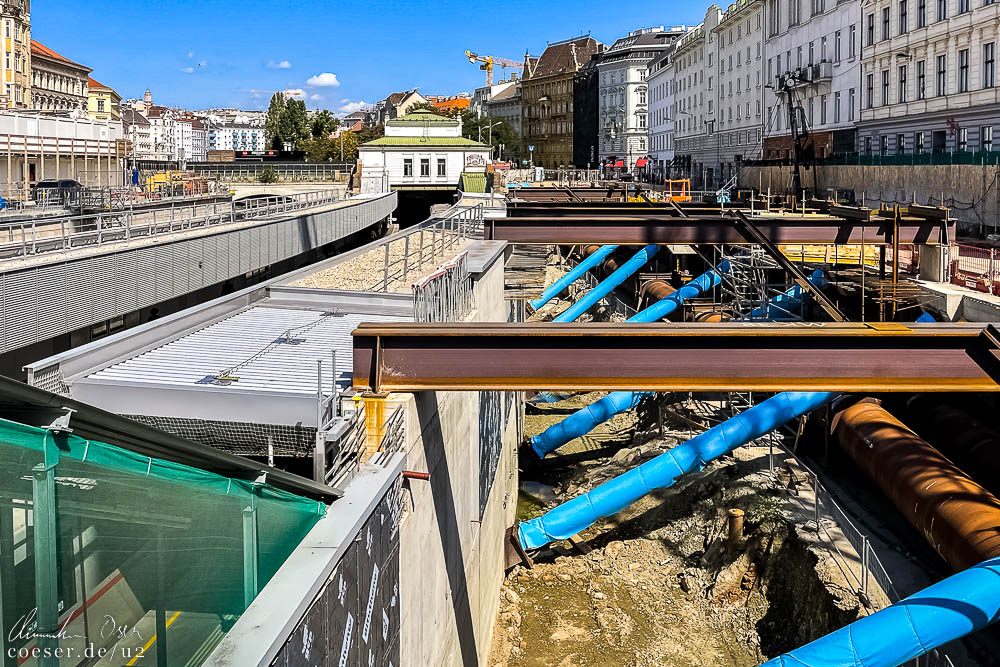

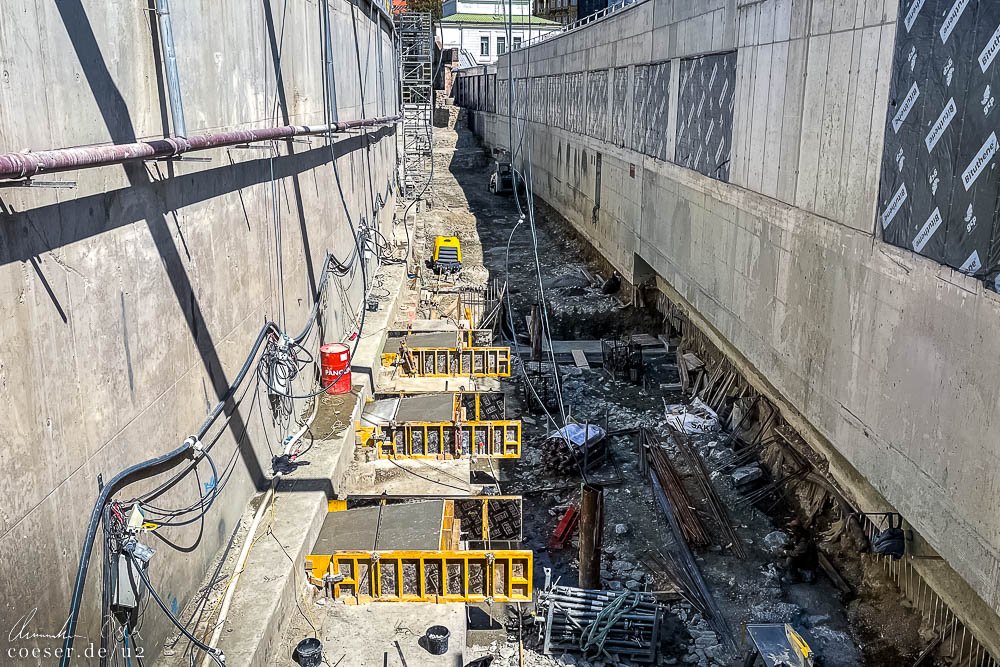

Errichtung eines Portalkrans in der Hofmühlgasse; Arbeiten auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

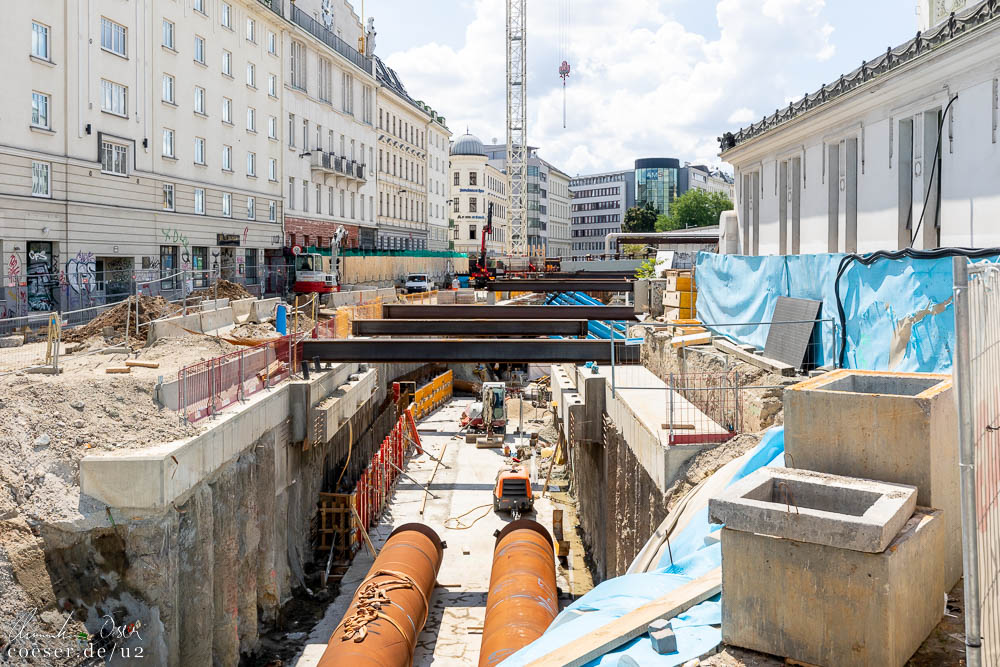

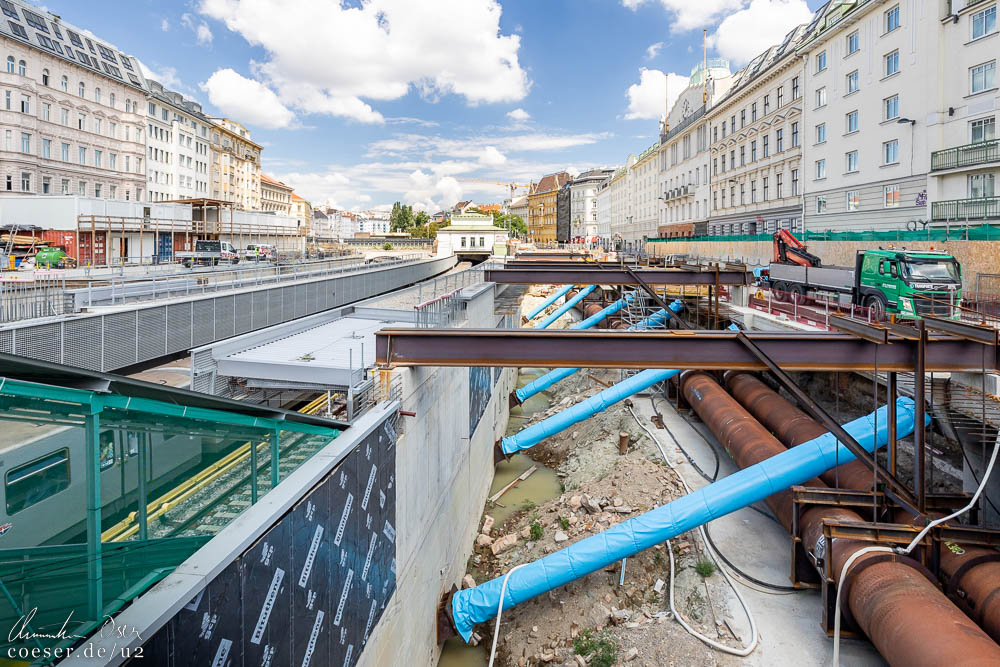

02.08.2022

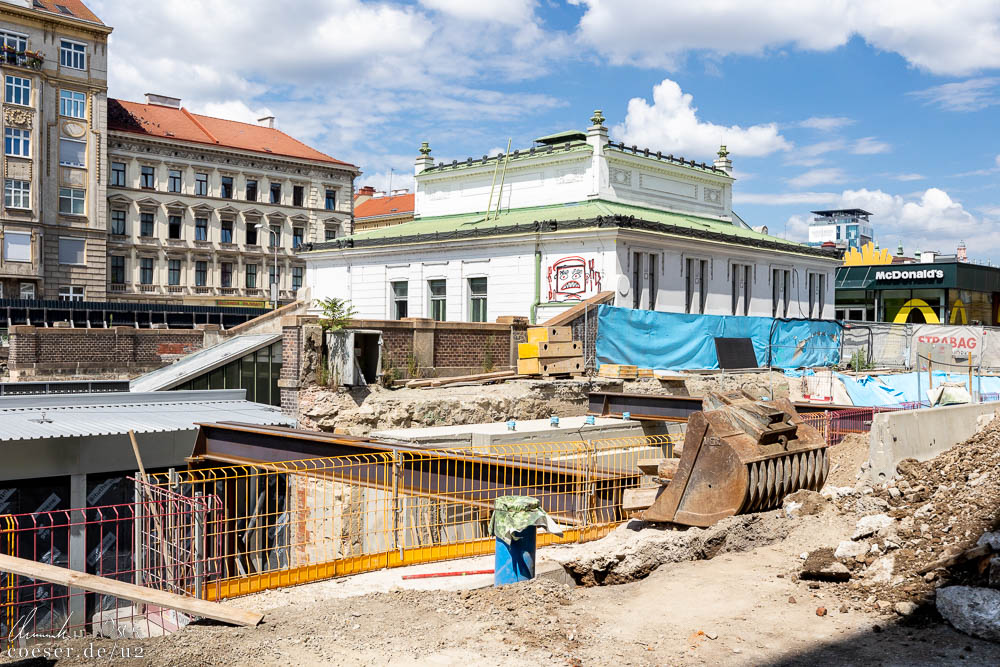

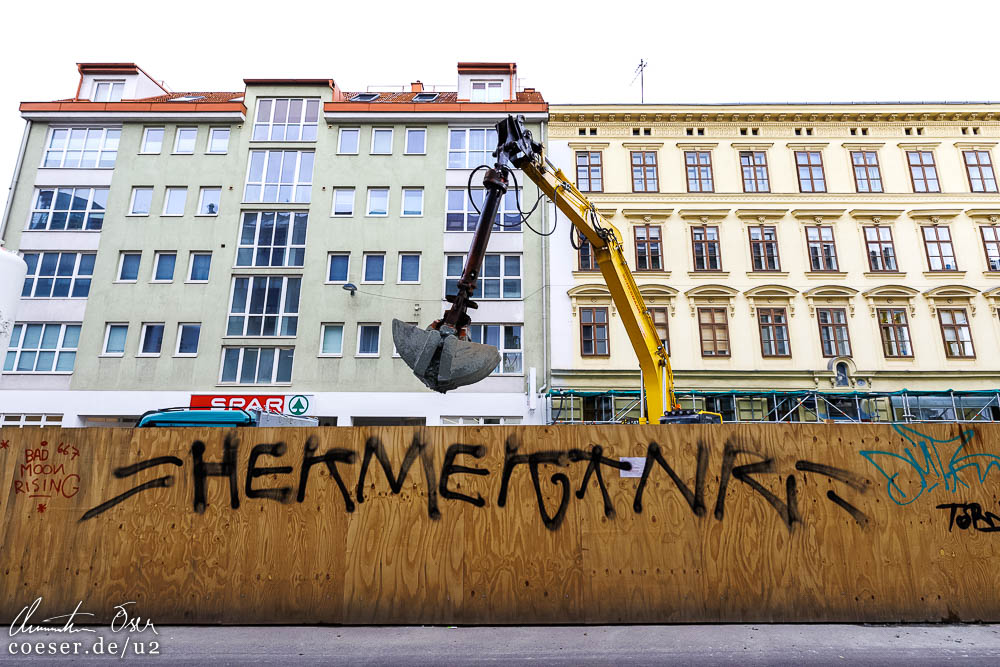

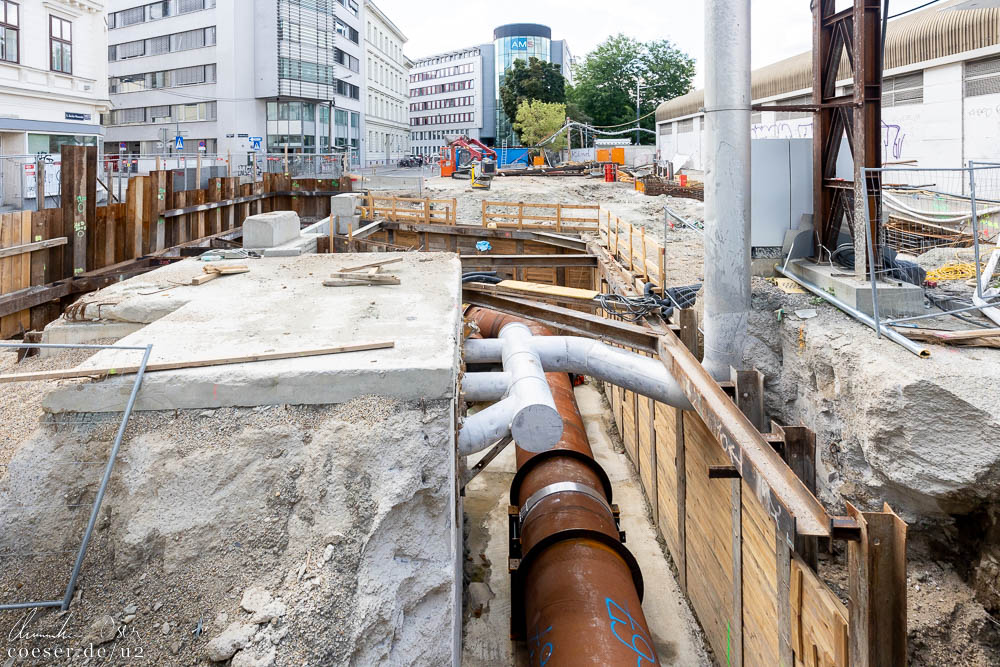

Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

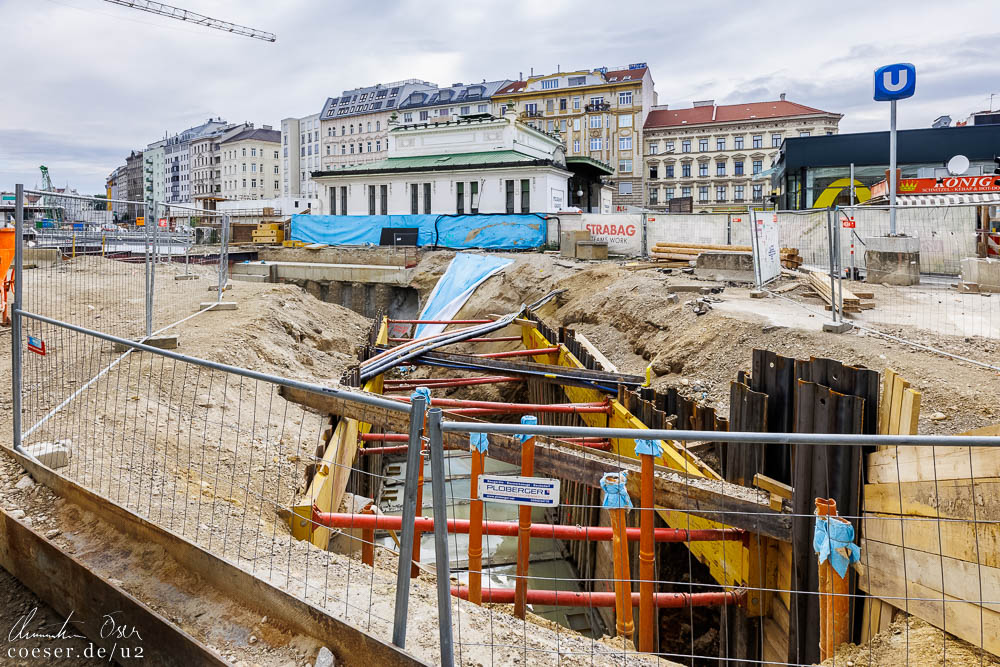

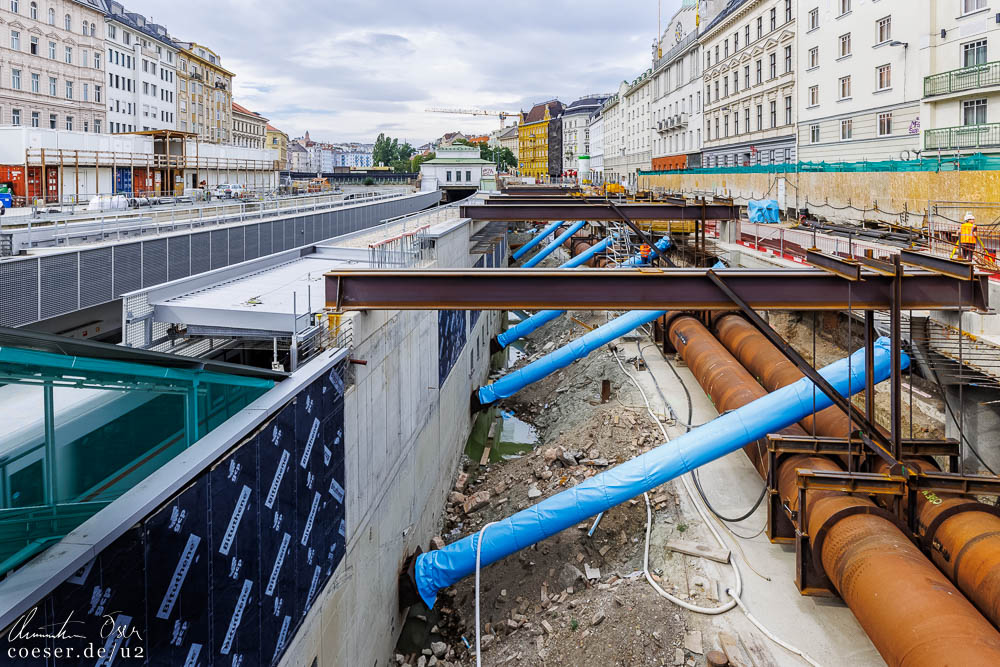

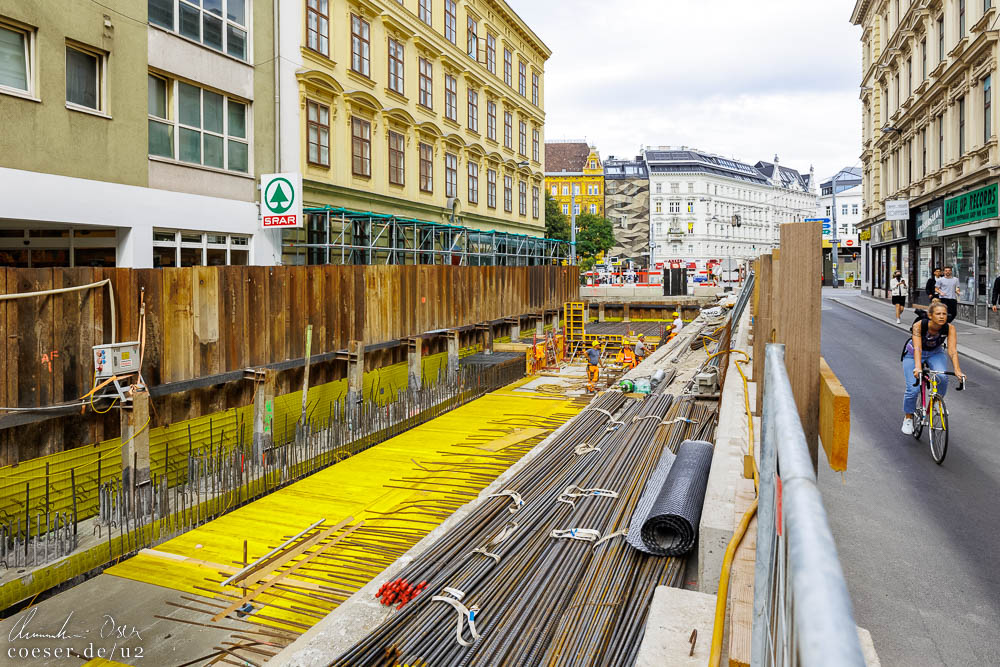

07.07.2022

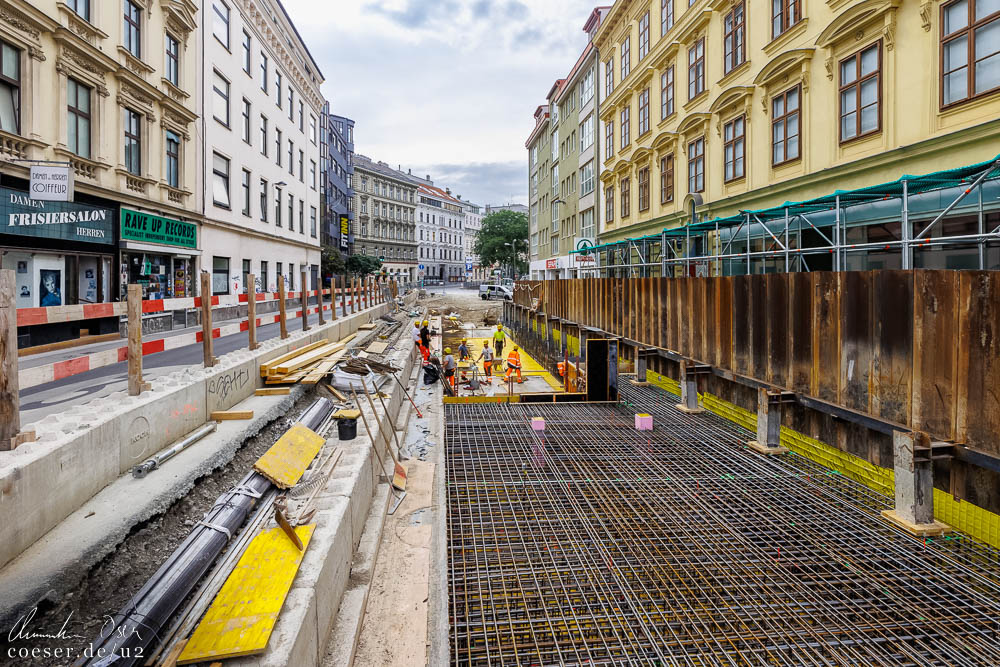

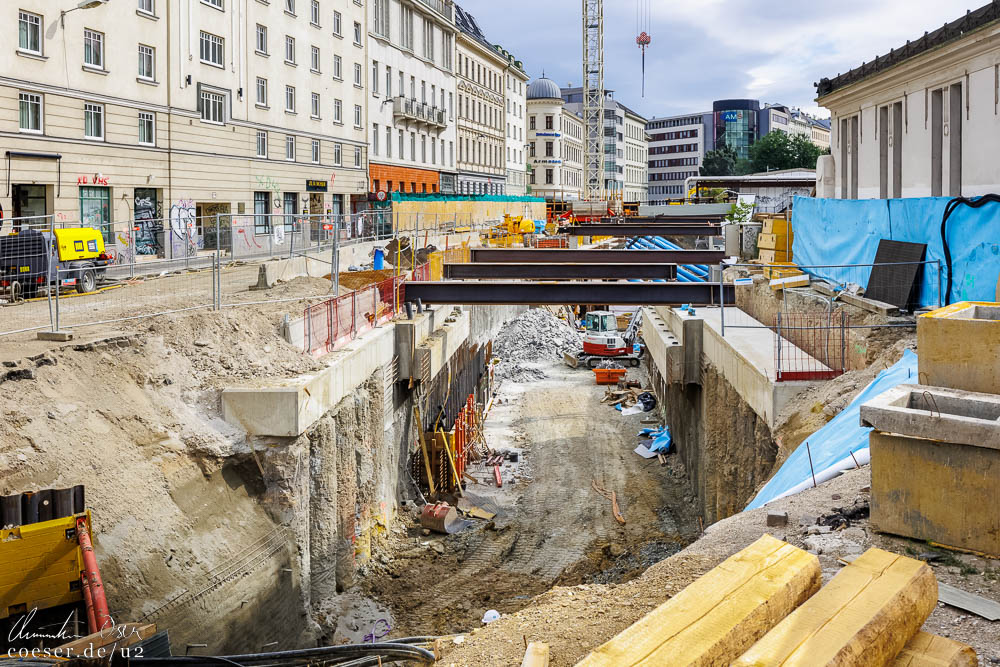

Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

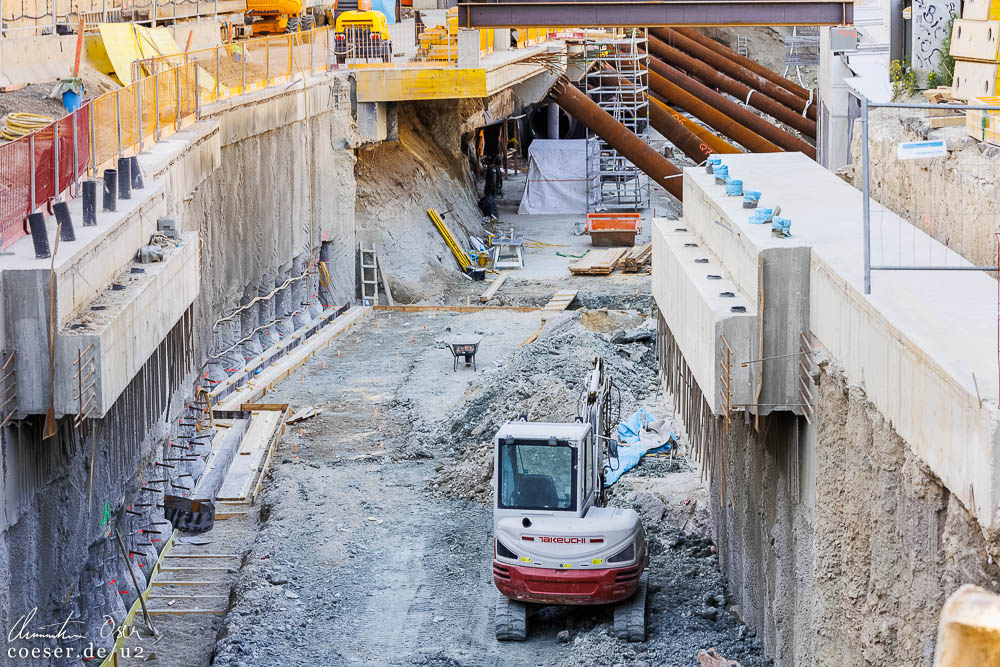

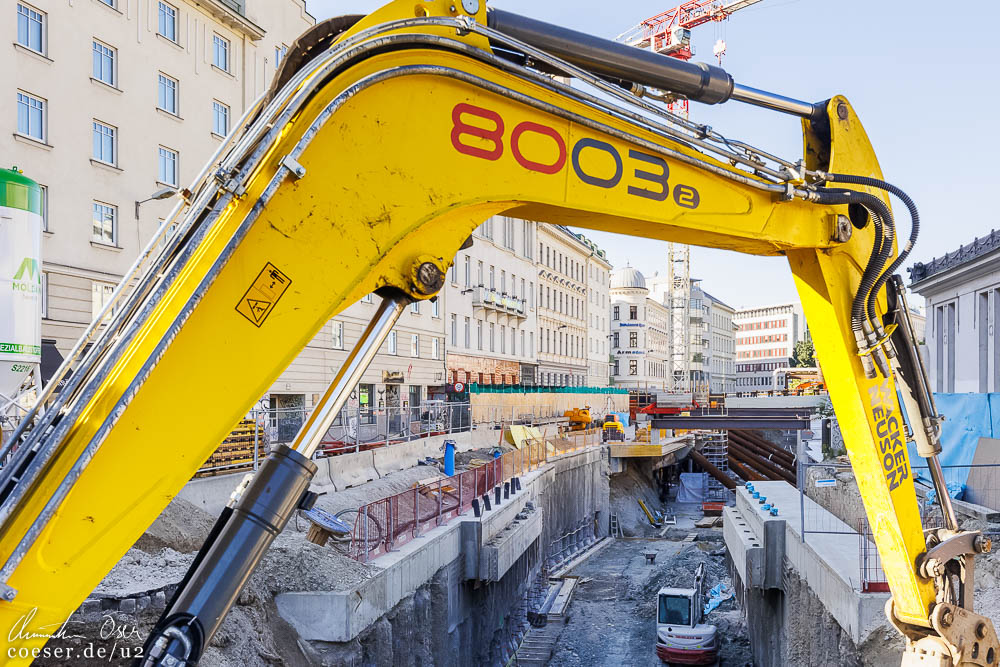

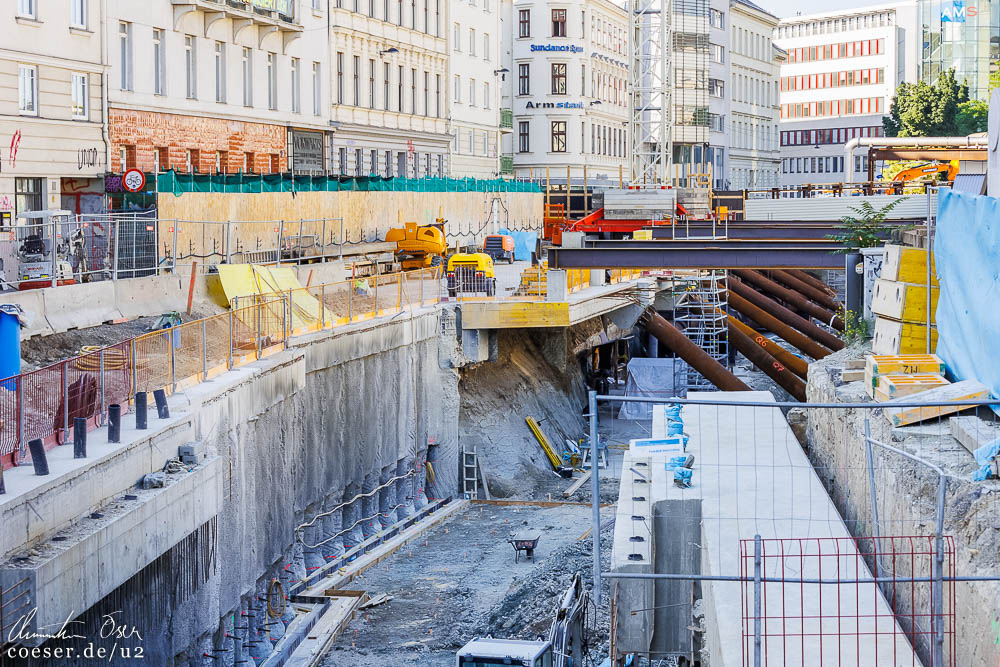

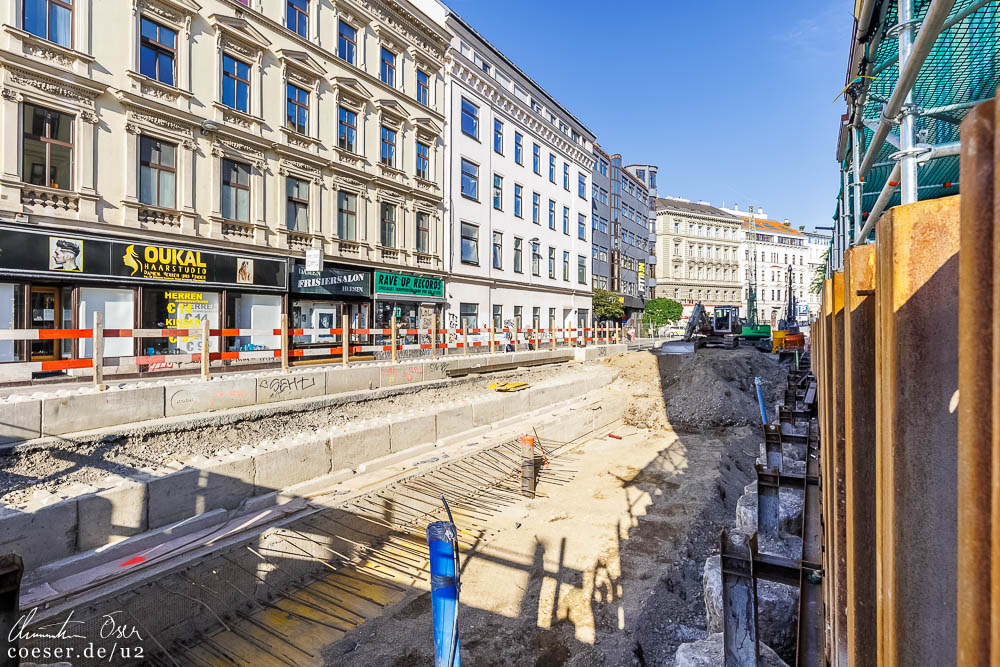

16.06.2022

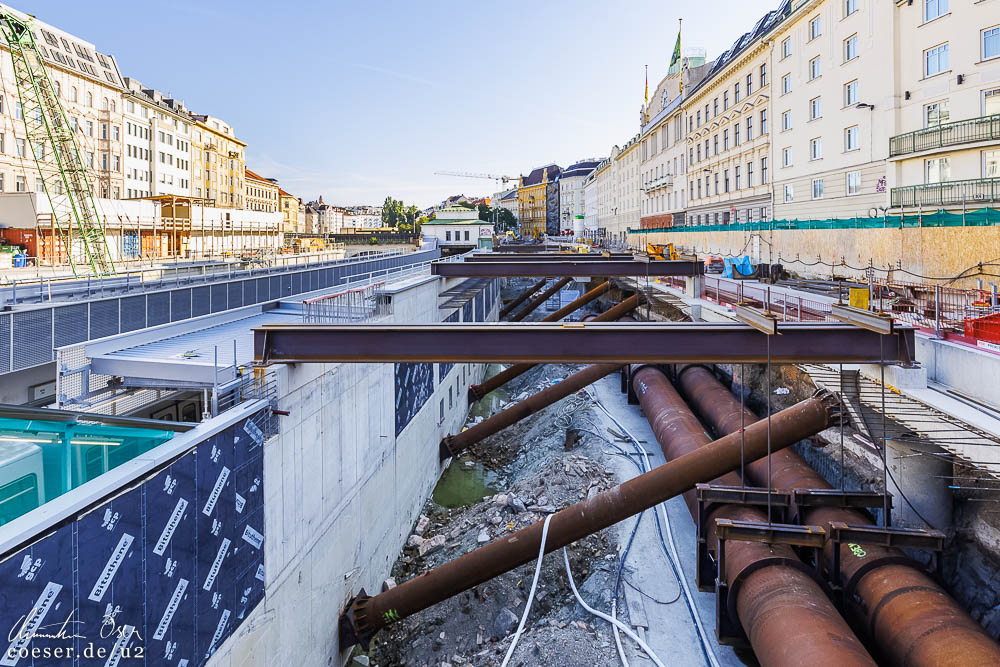

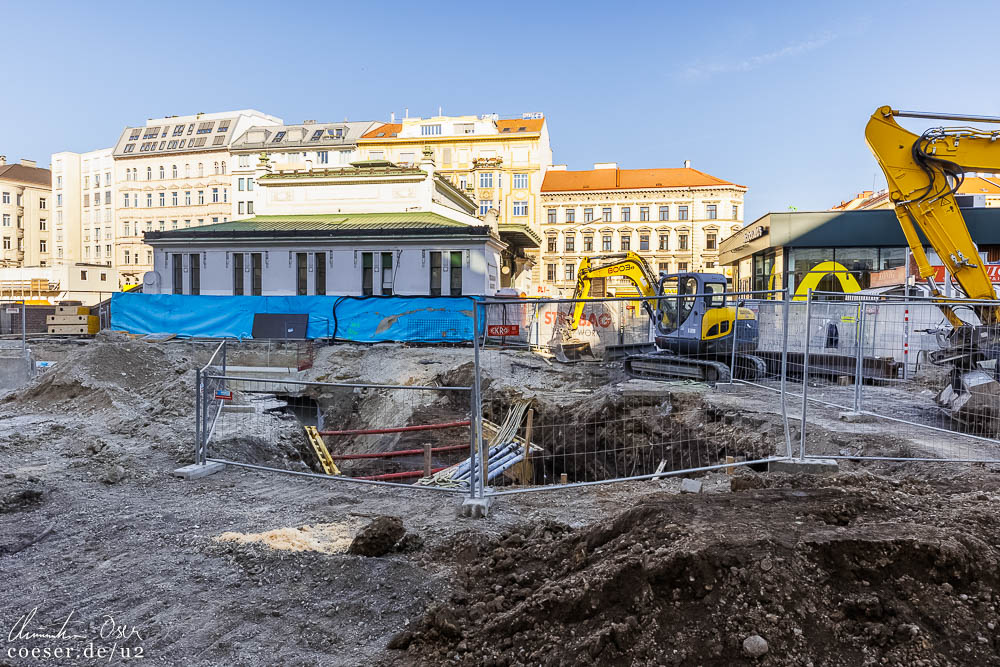

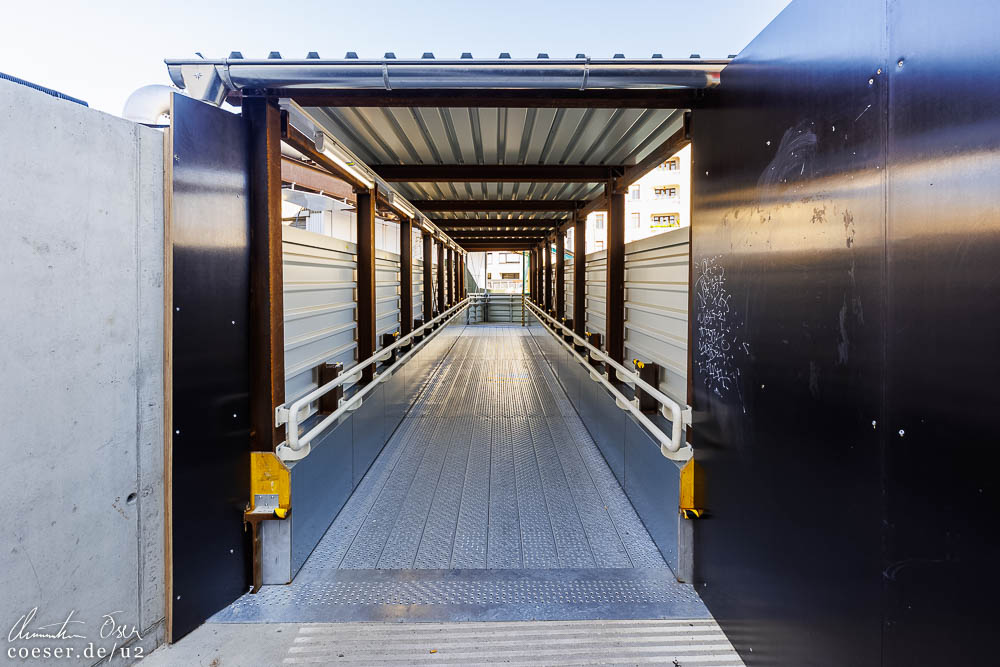

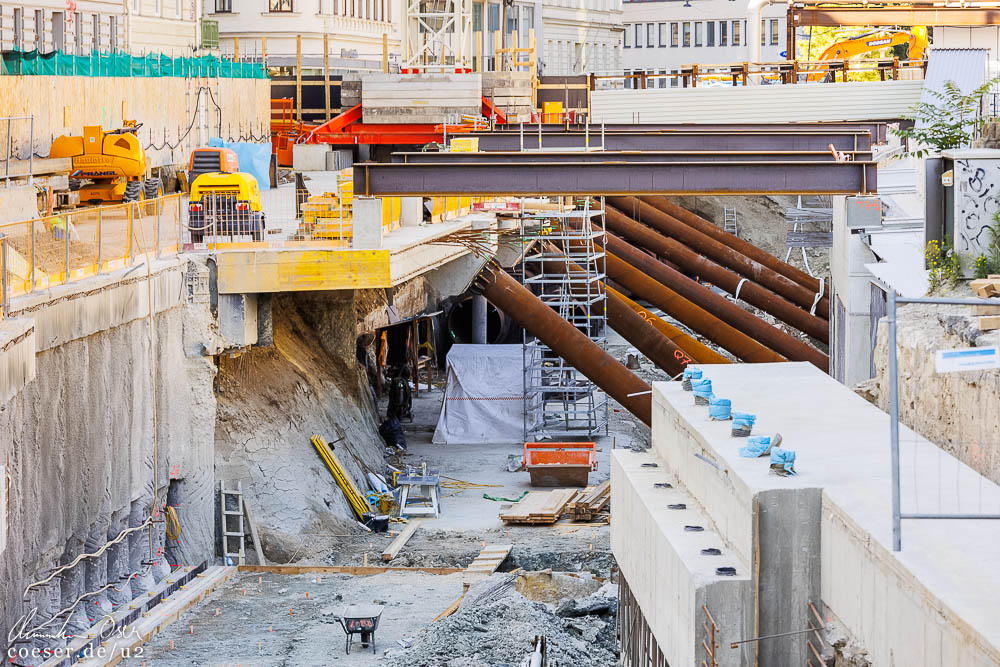

Aufnahme der temporären Fußgängerbrücke zum Bahnsteig der Linie U4 in Richtung Heiligenstadt; Fortsetzung der Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

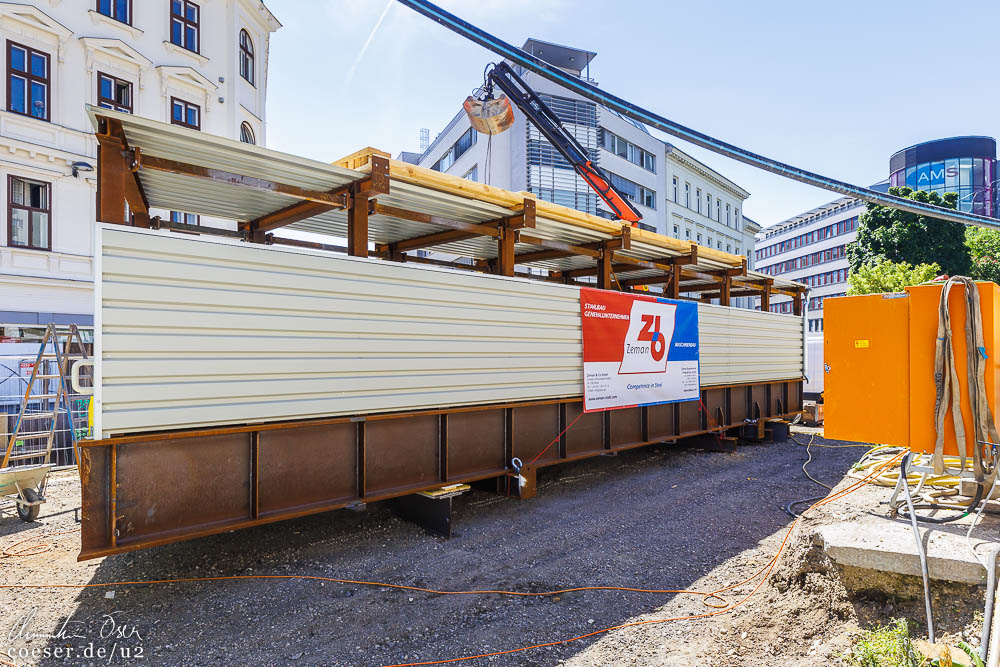

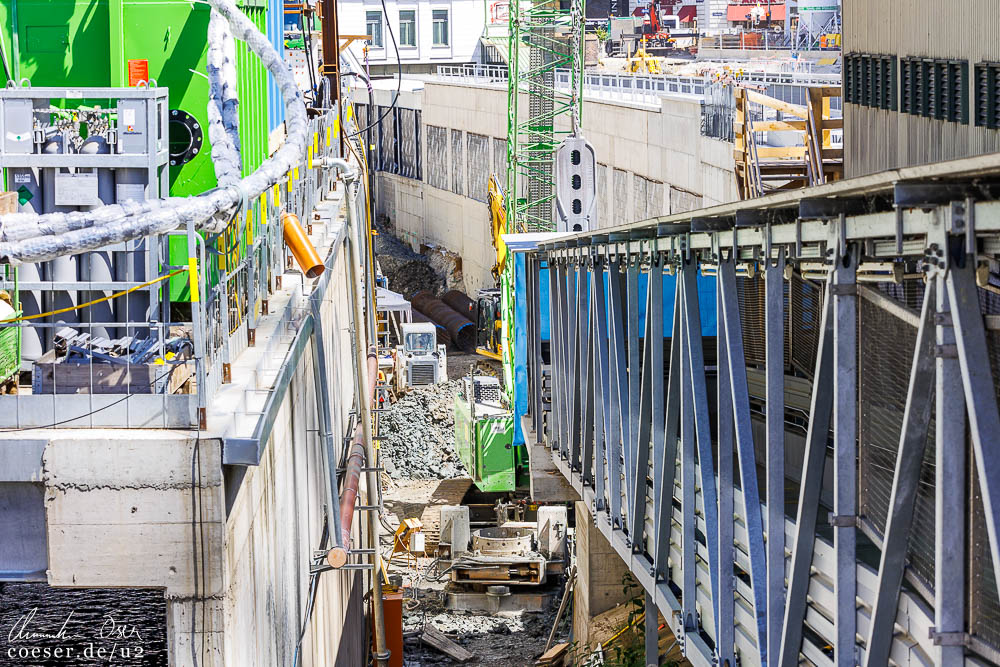

19.05.2022

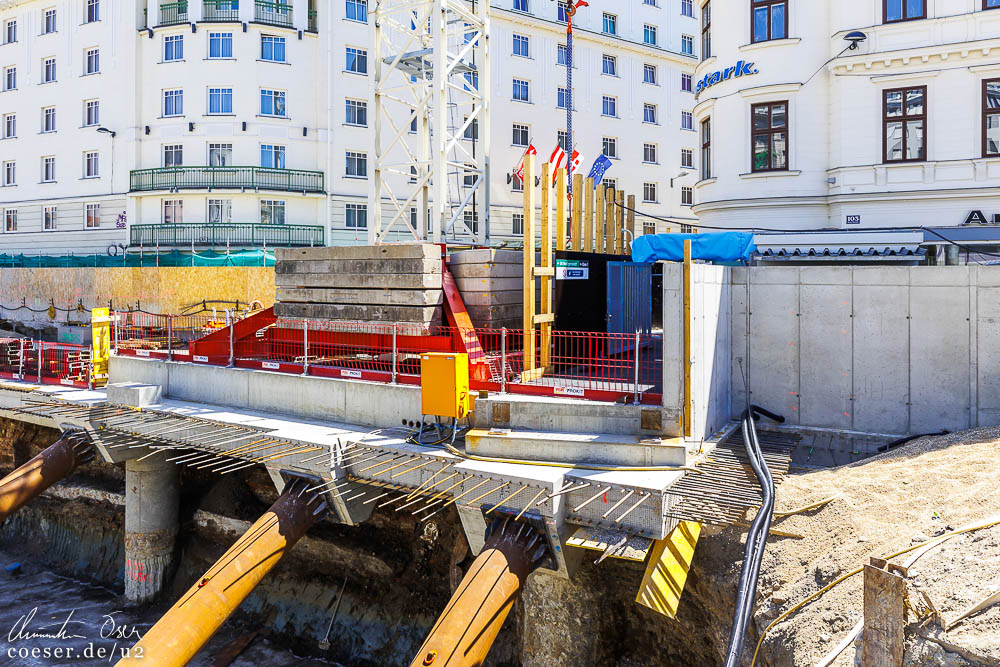

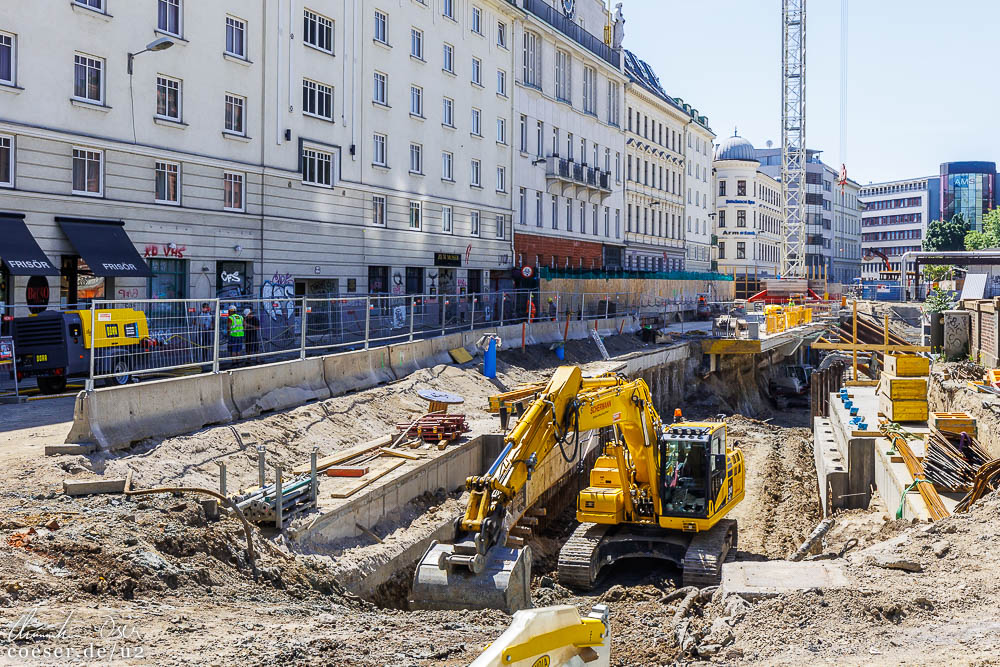

Vorbereitungen für die Einhebung einer temporären Fußgängerbrücke zum Bahnsteig der Linie U4 in Richtung Heiligenstadt; Fortsetzung der Grabungsarbeiten auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

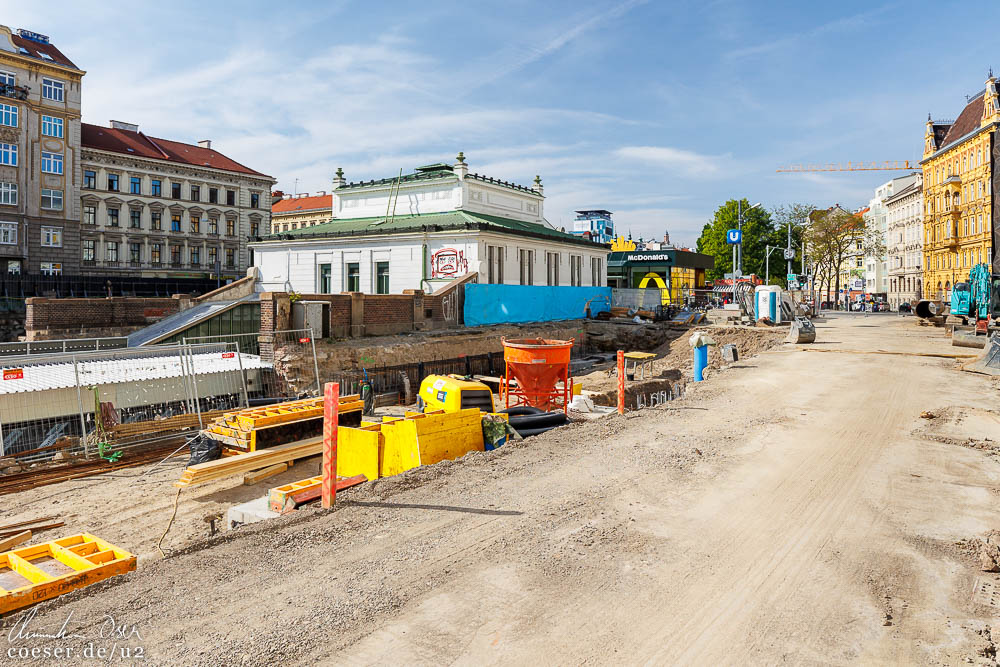

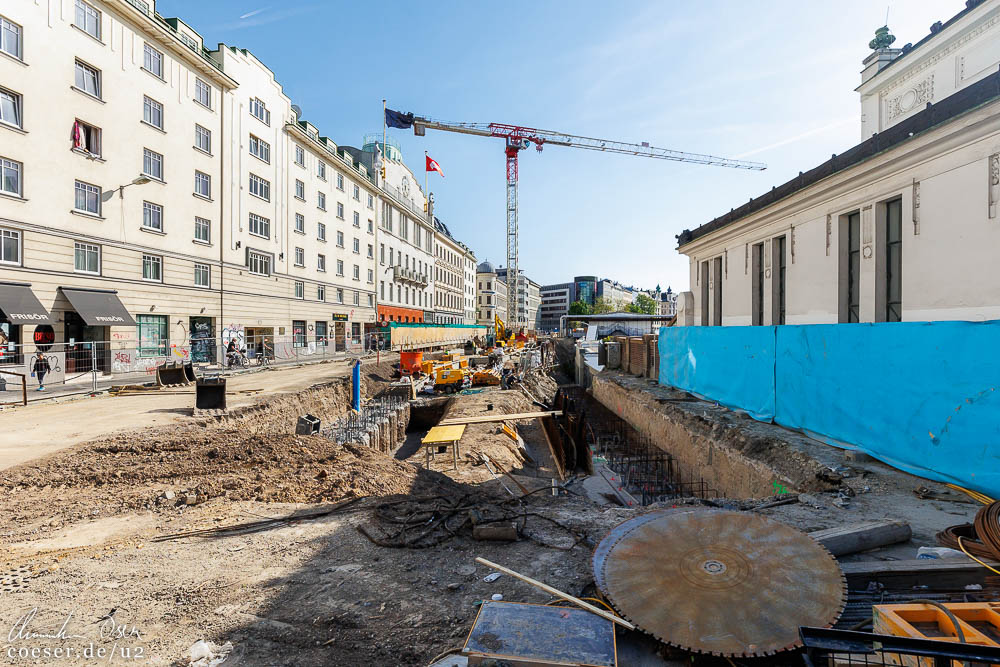

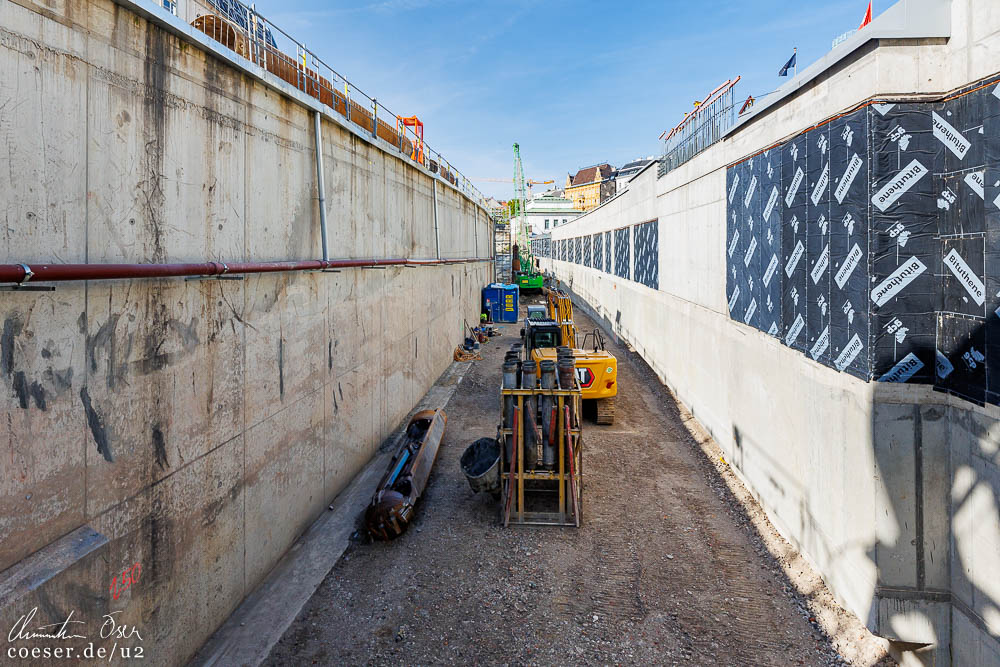

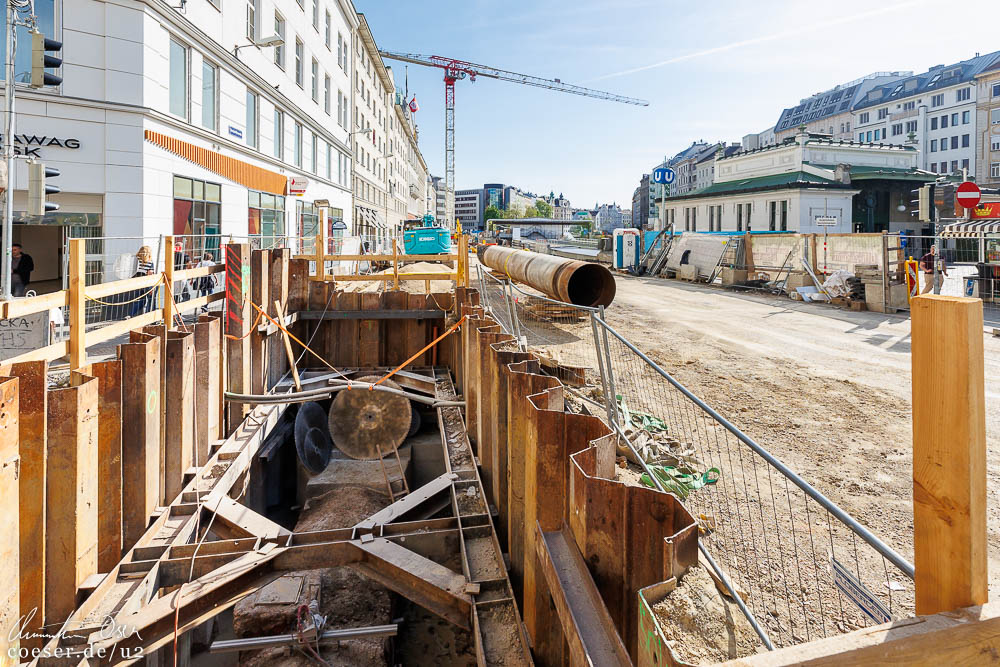

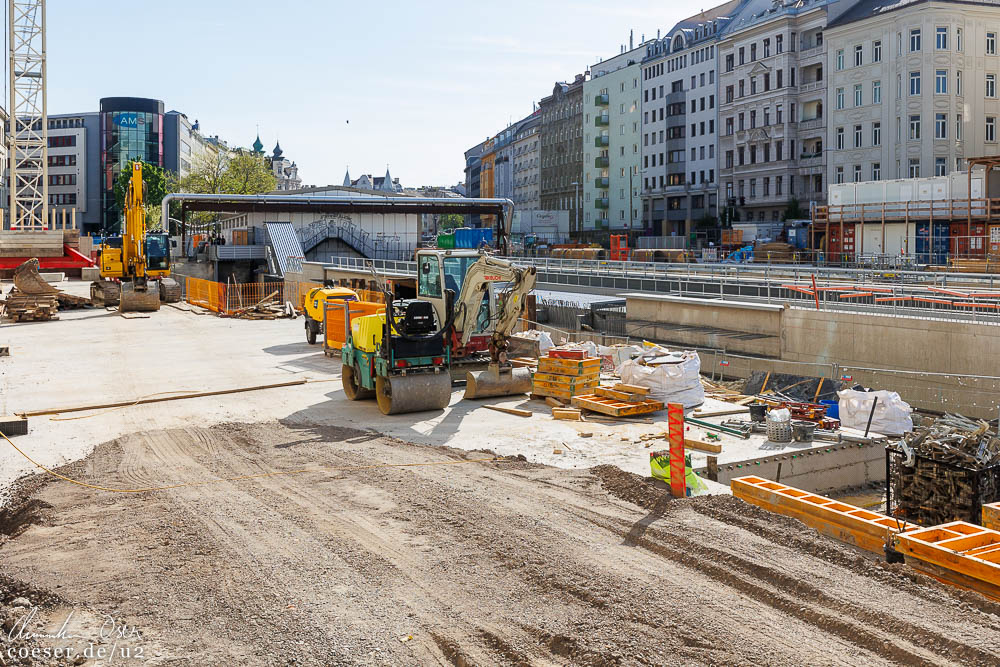

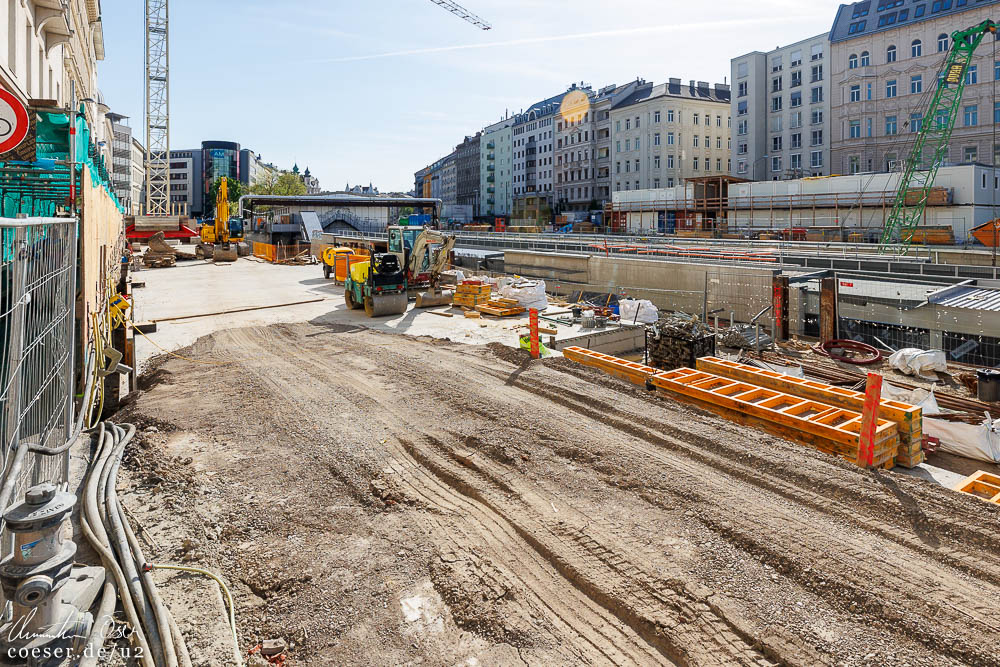

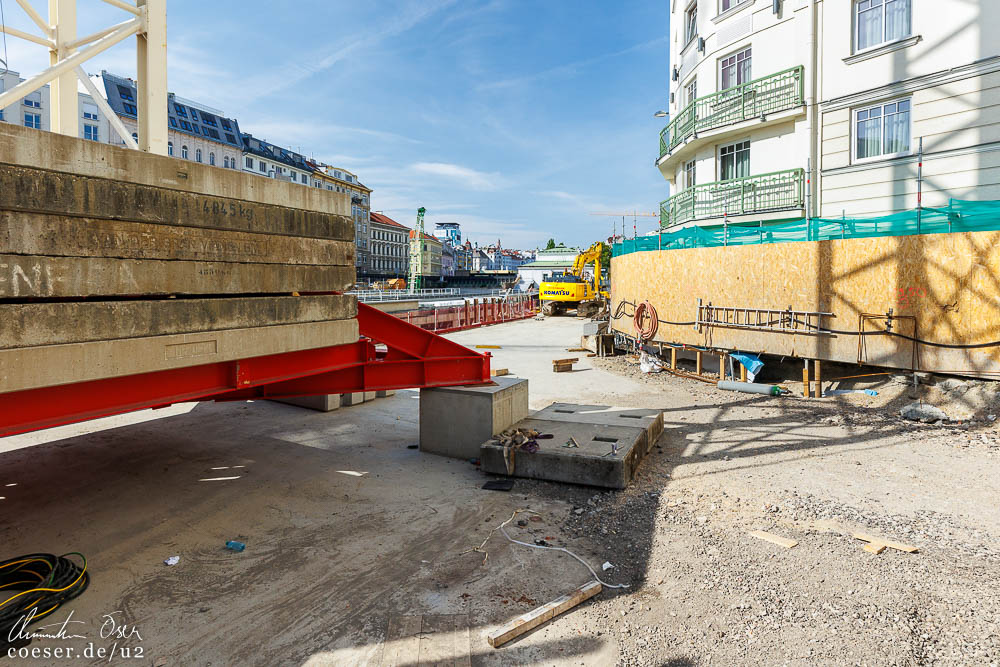

30.04.2022

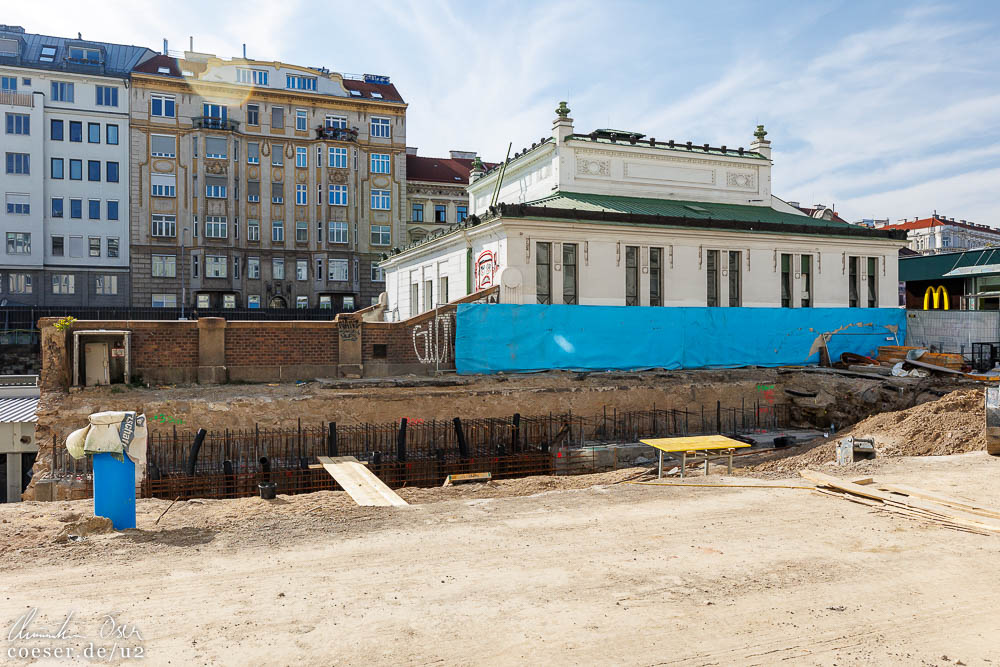

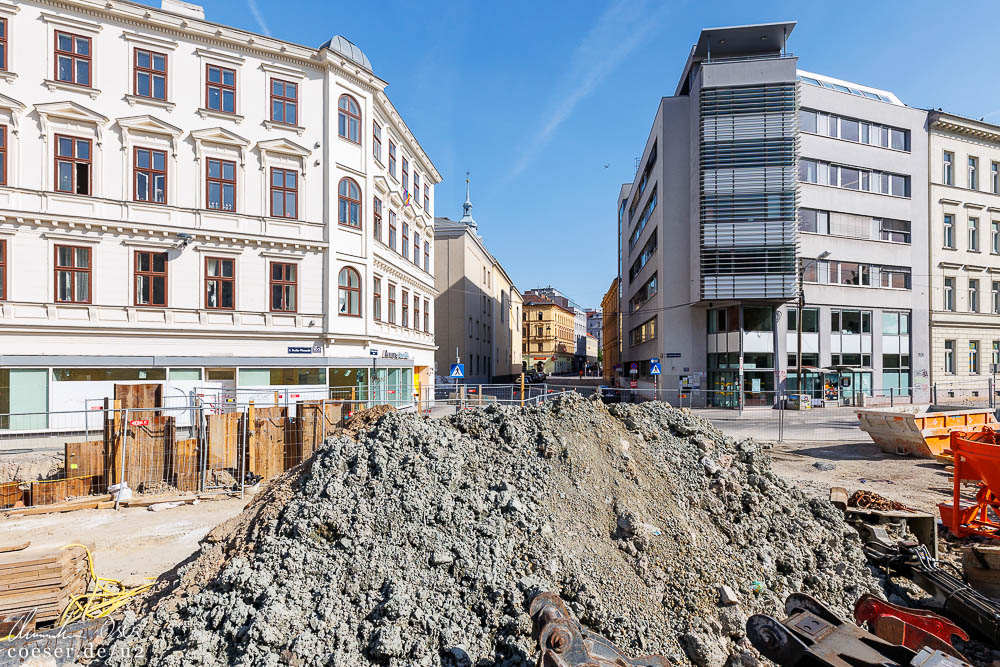

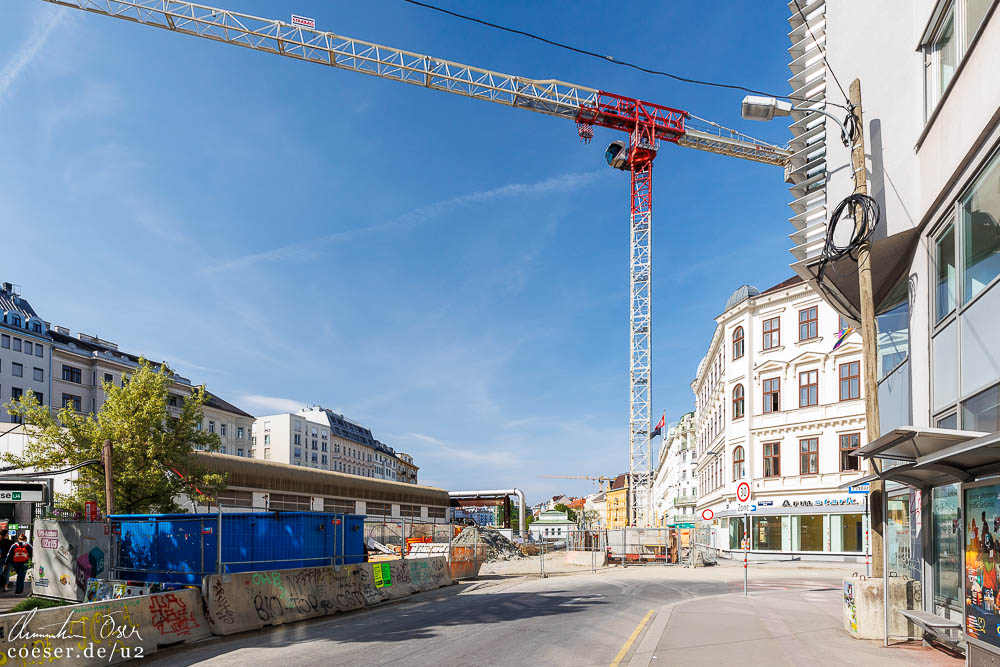

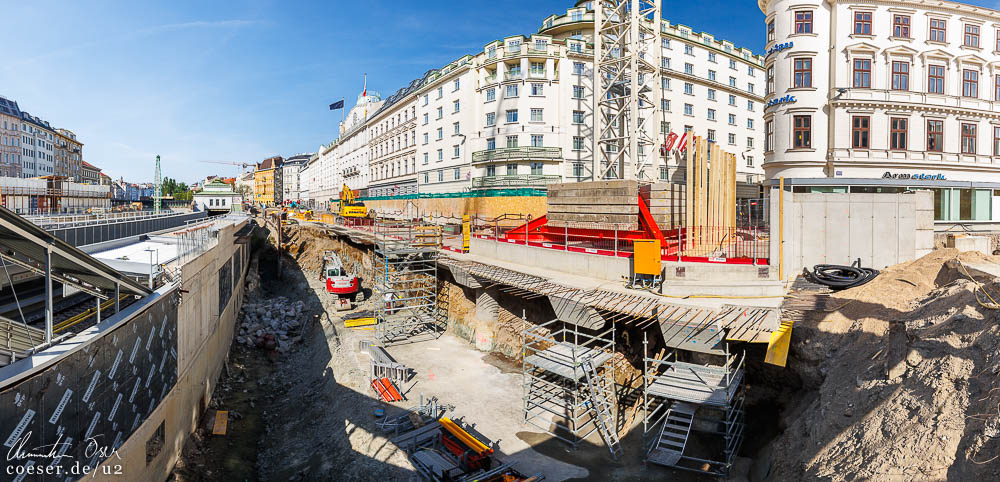

Baustellenübersicht und Aushubarbeiten auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

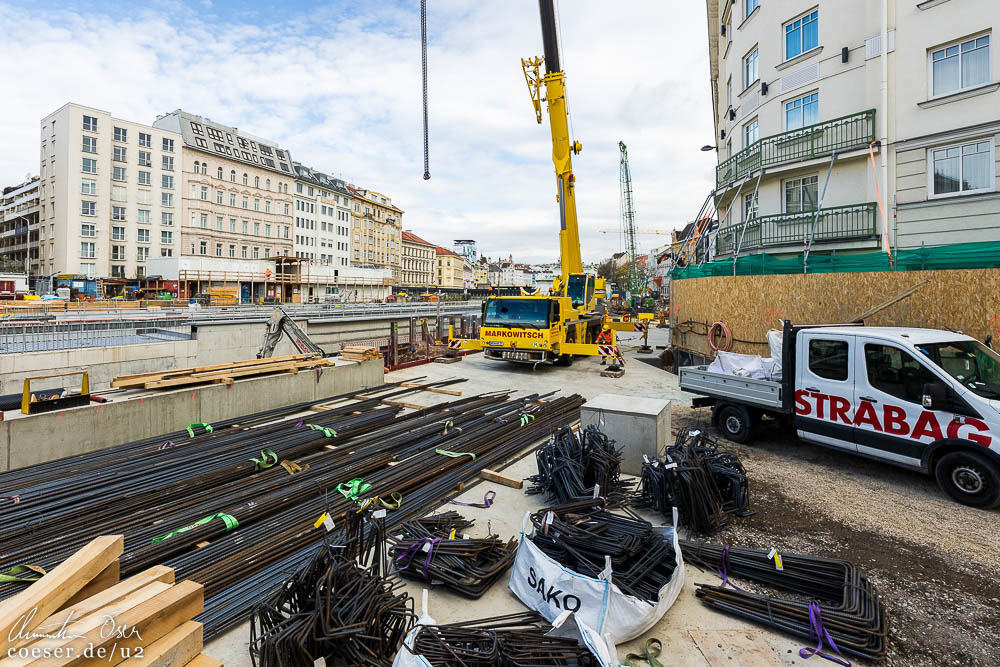

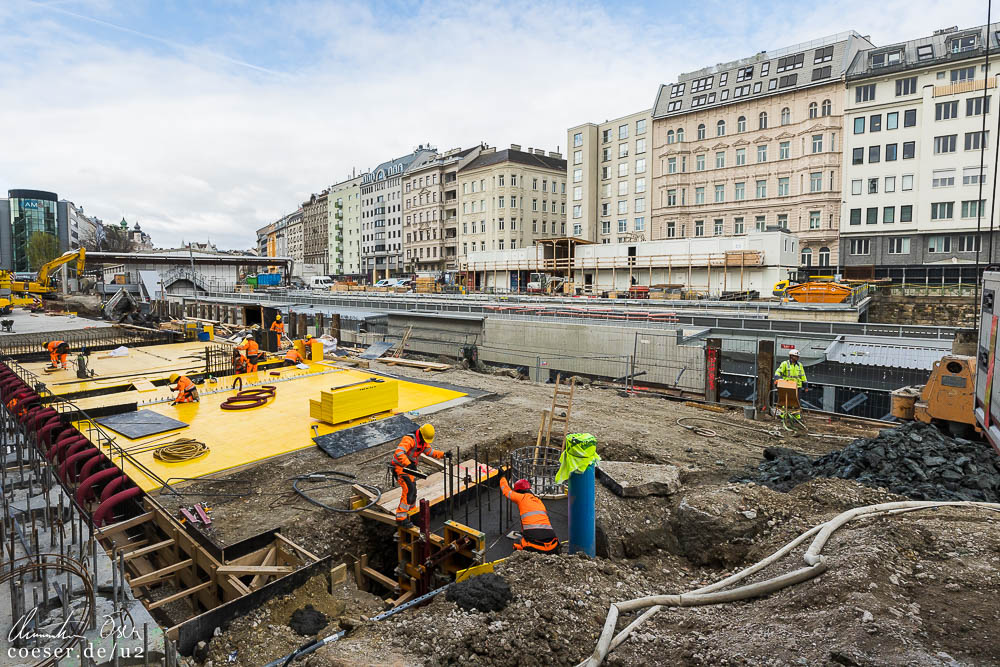

08.04.2022

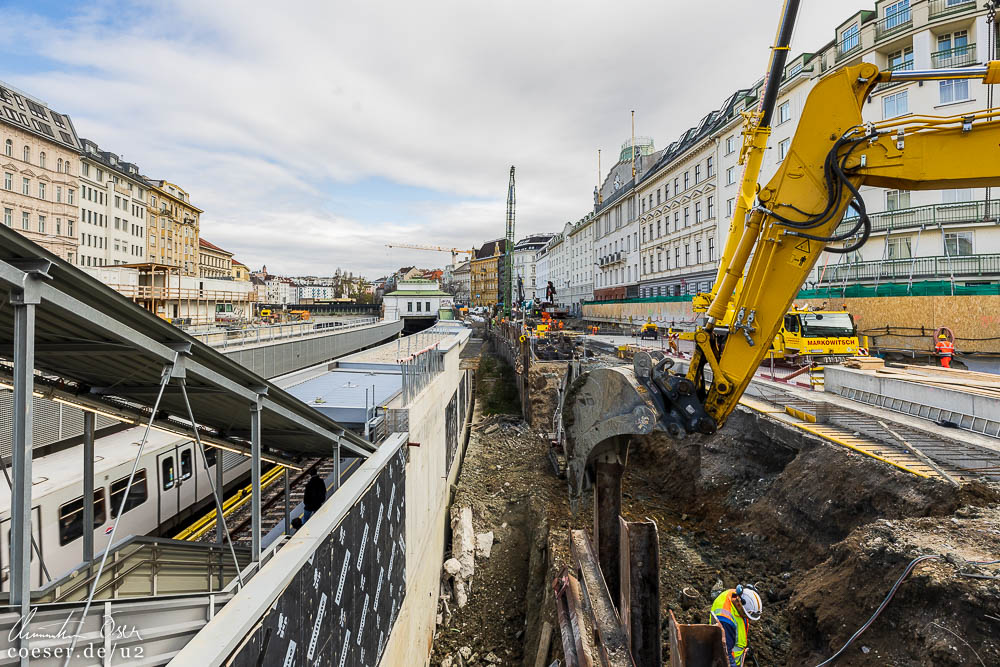

Fortschritt der Errichtung einer Schachtdecke auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

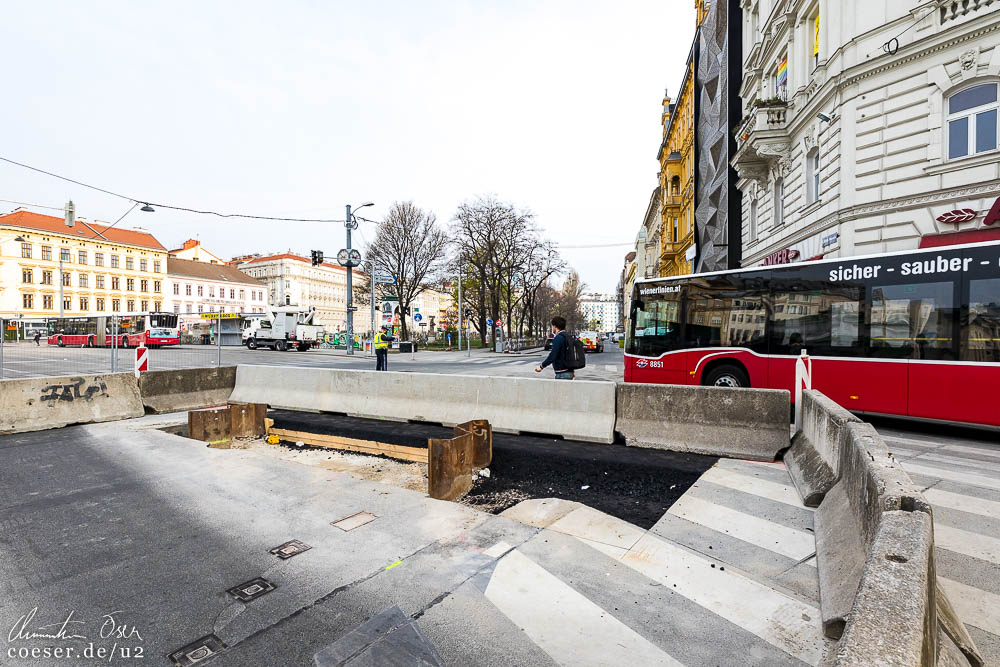

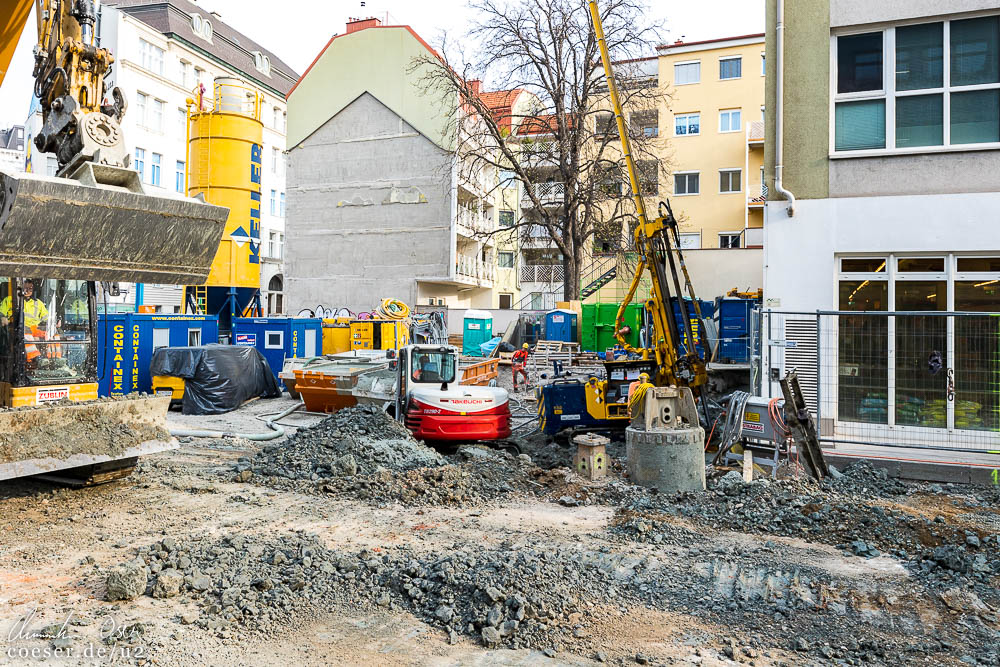

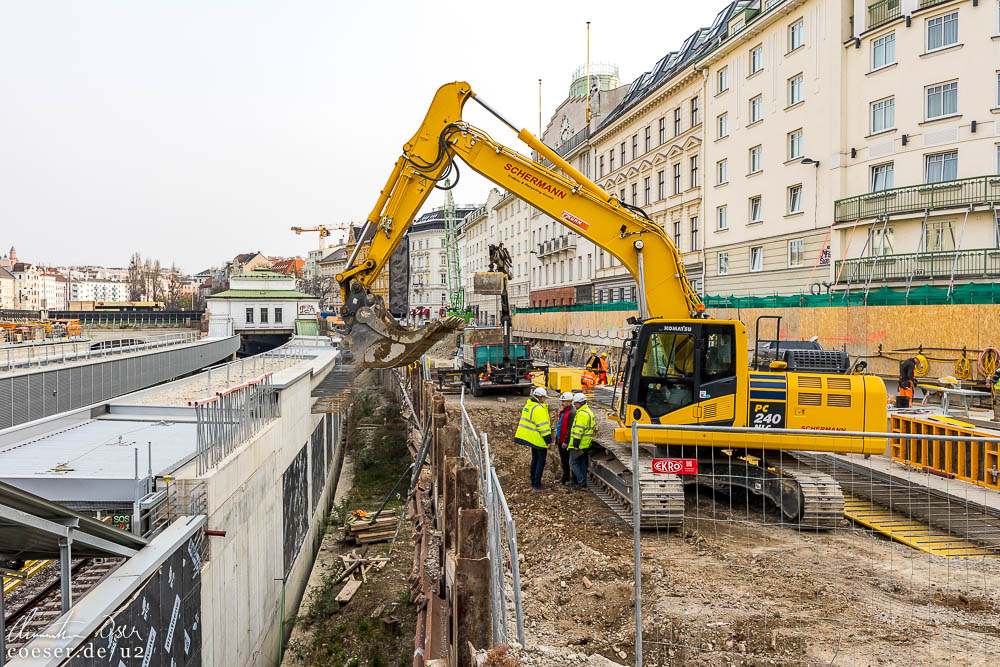

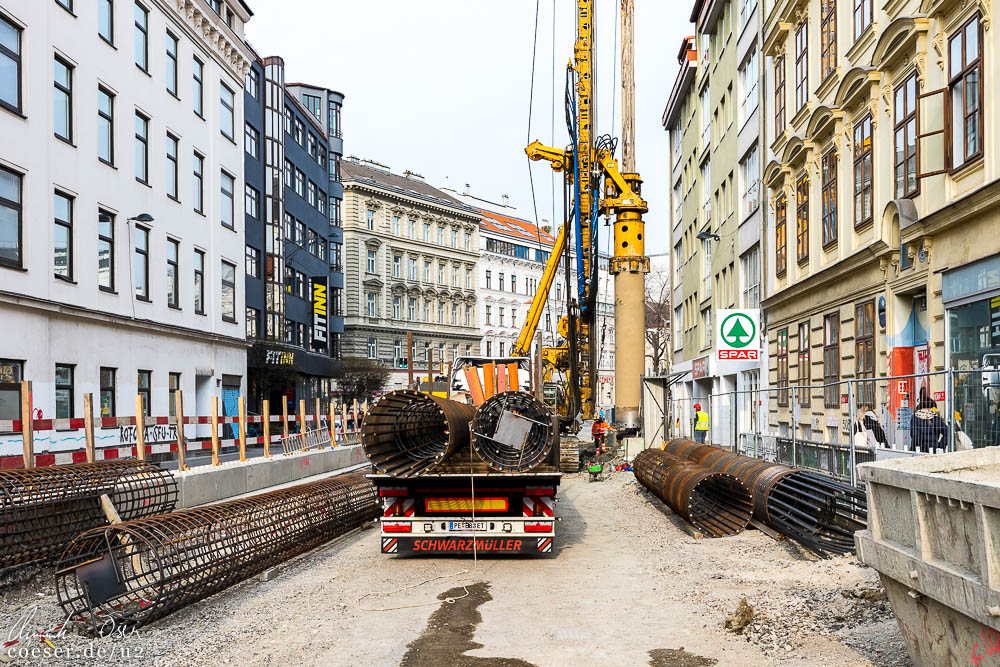

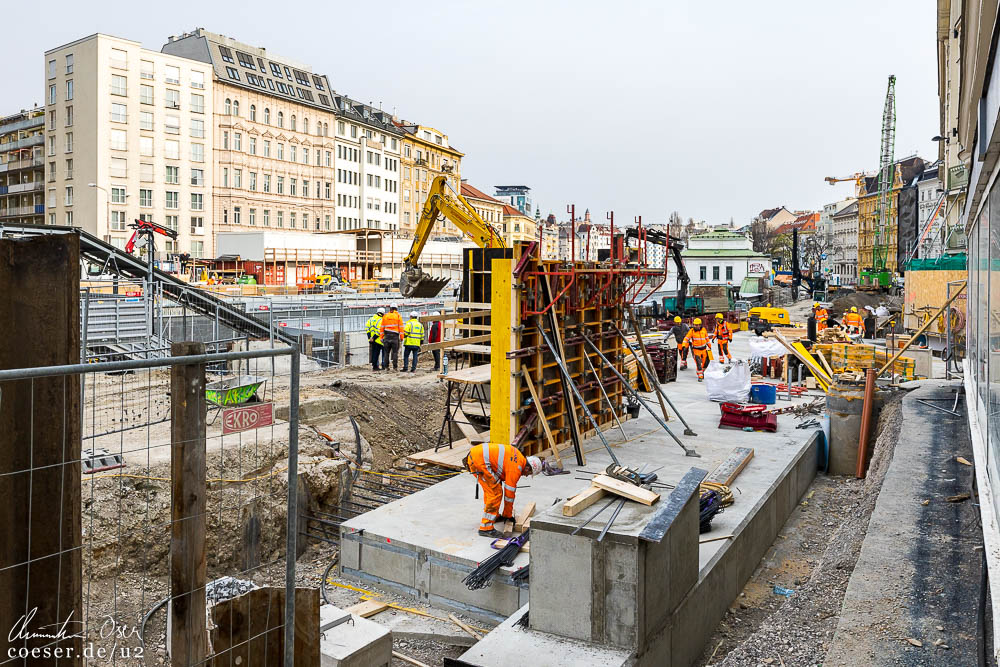

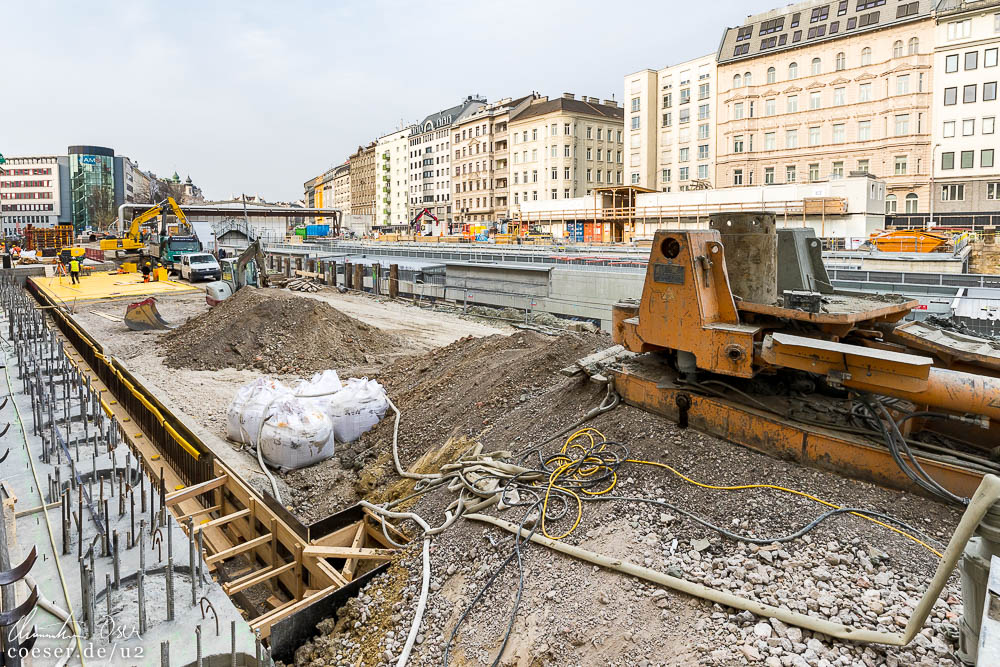

30.03.2022

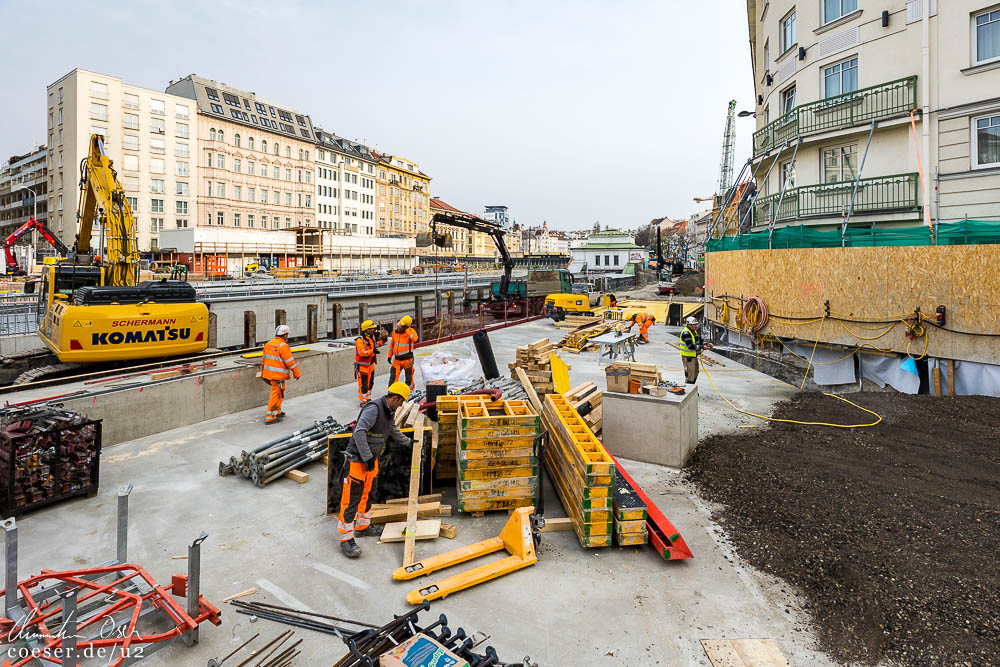

Fortschritt der Errichtung einer Schachtdecke auf der Rechten Wienzeile; Bodeninjektionen für die Fundamentverstärkung in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

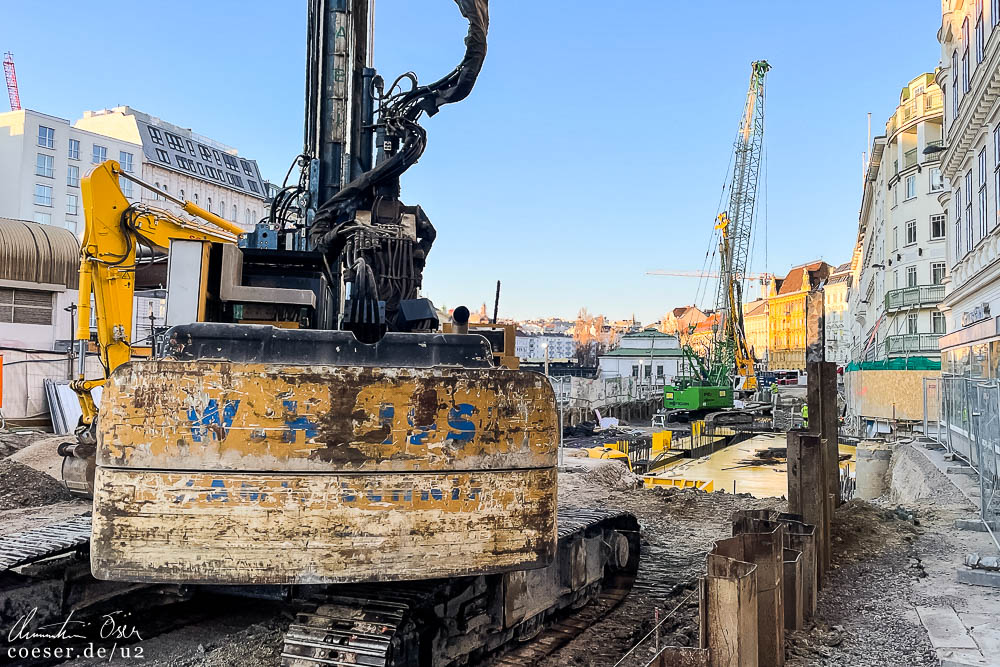

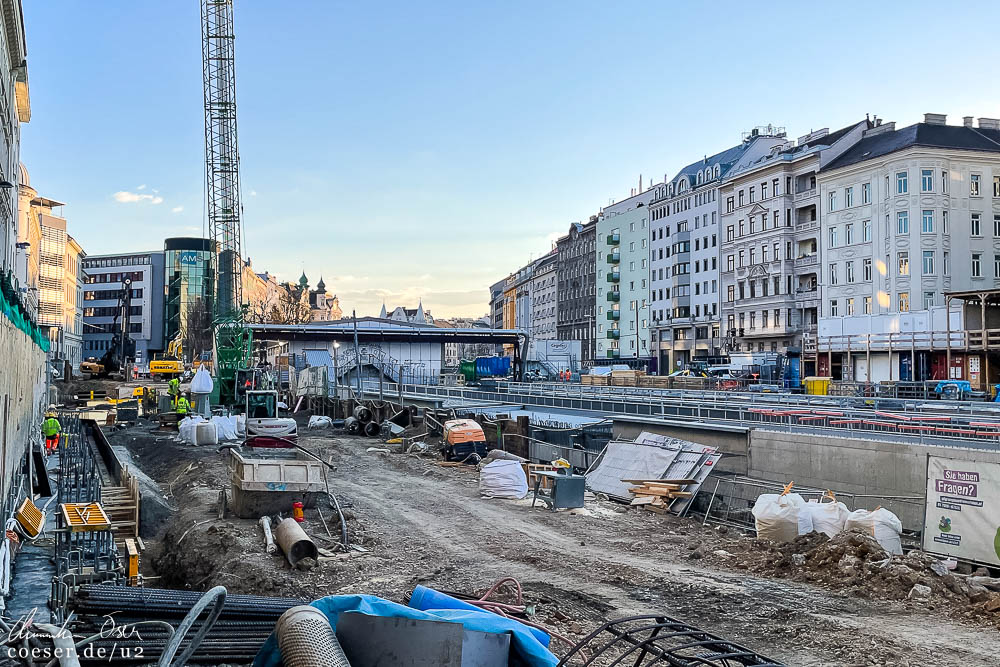

09.03.2022

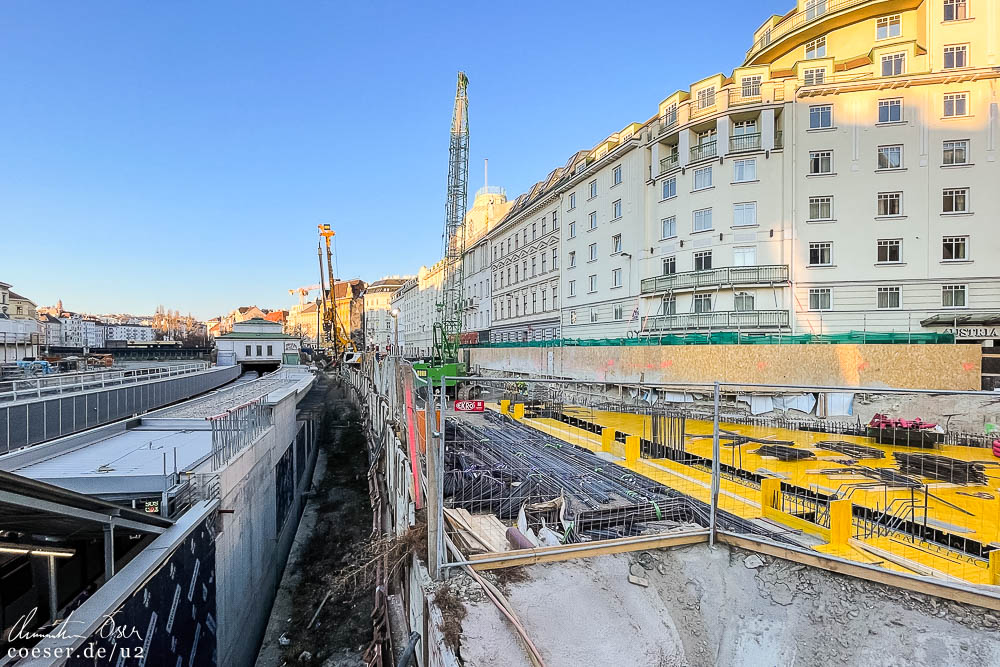

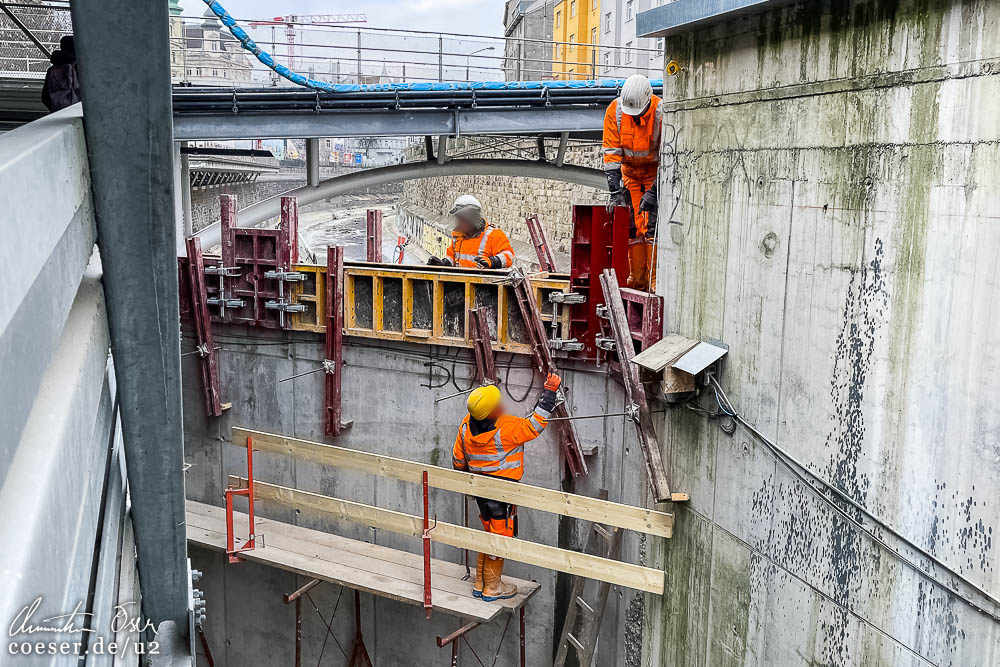

Errichtung einer Schachtdecke auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

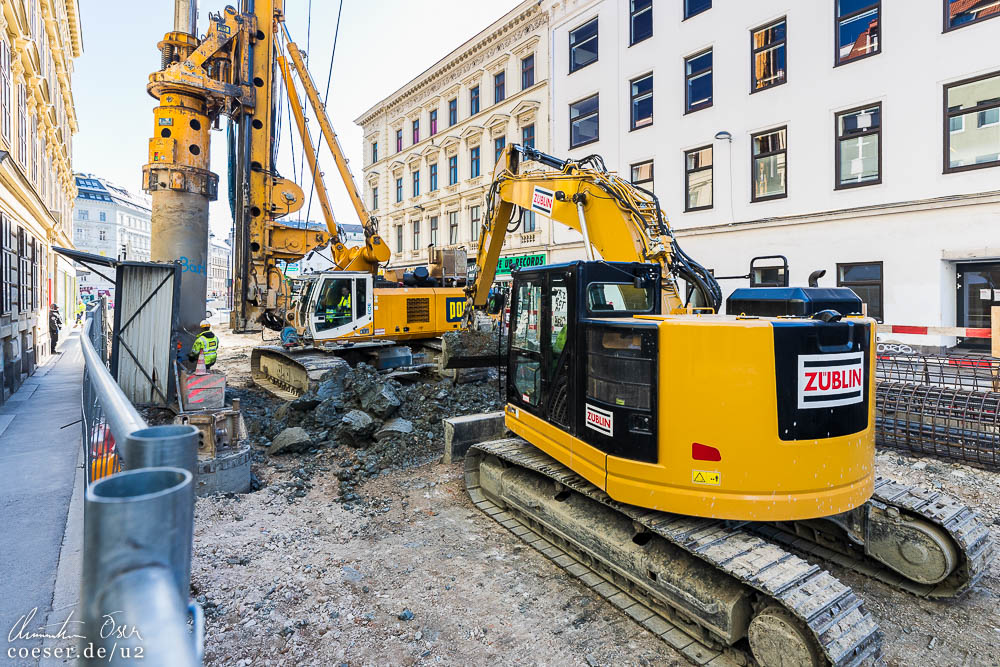

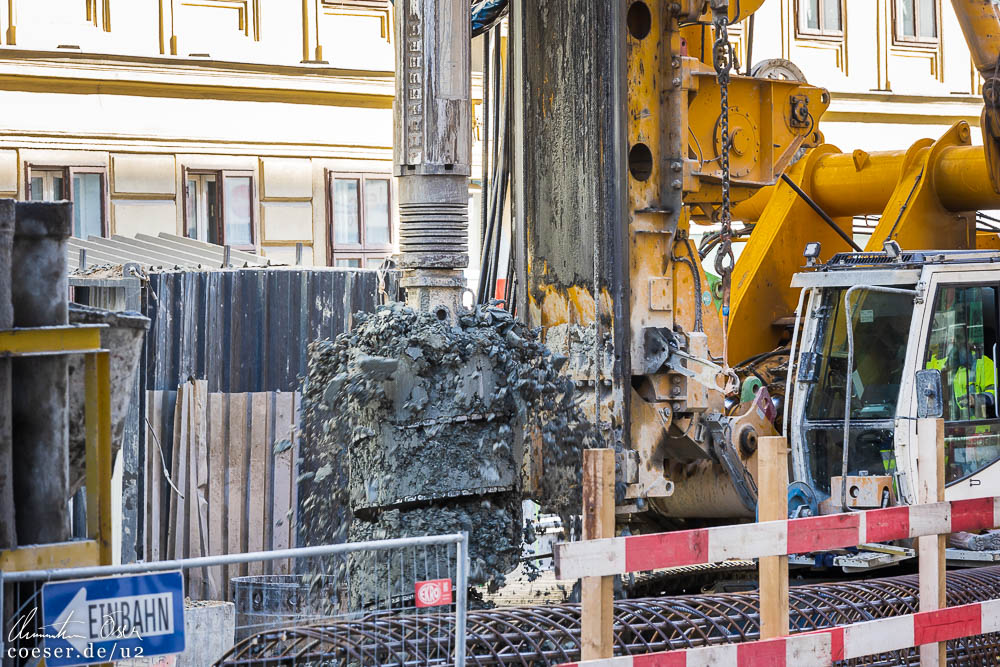

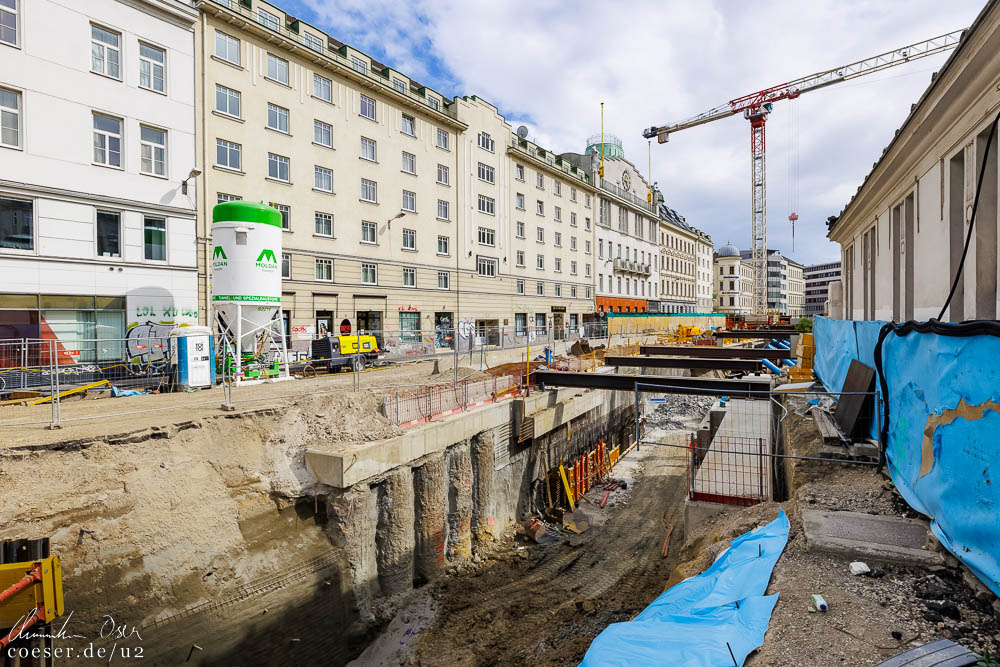

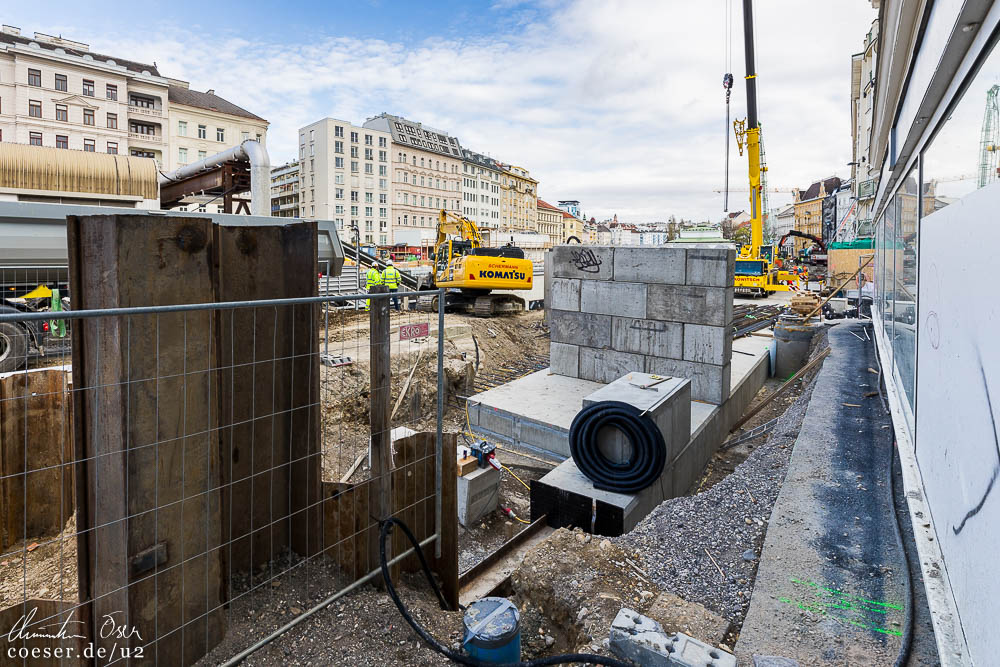

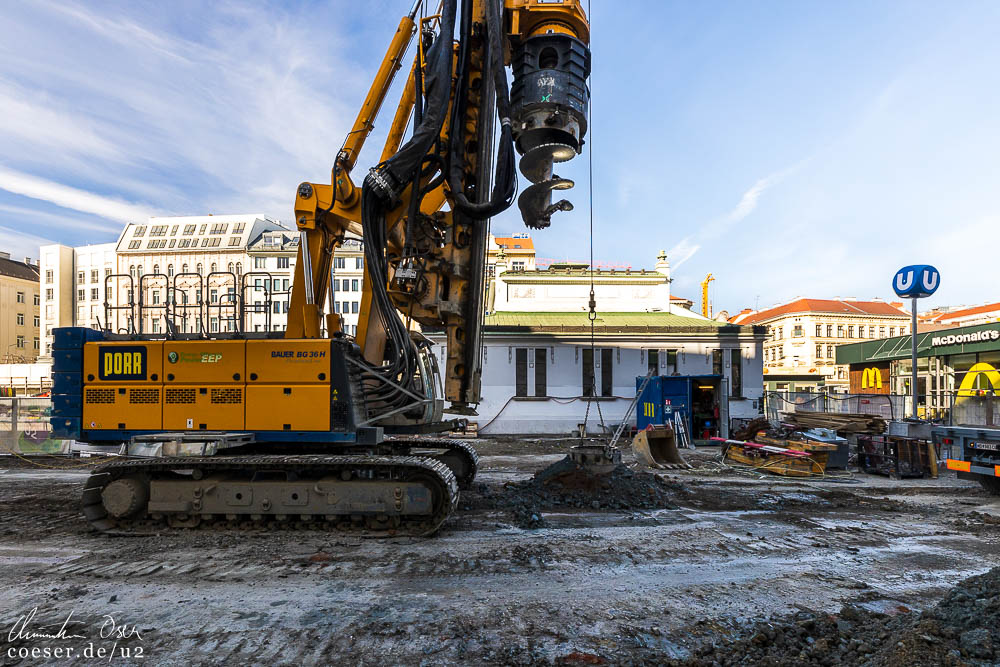

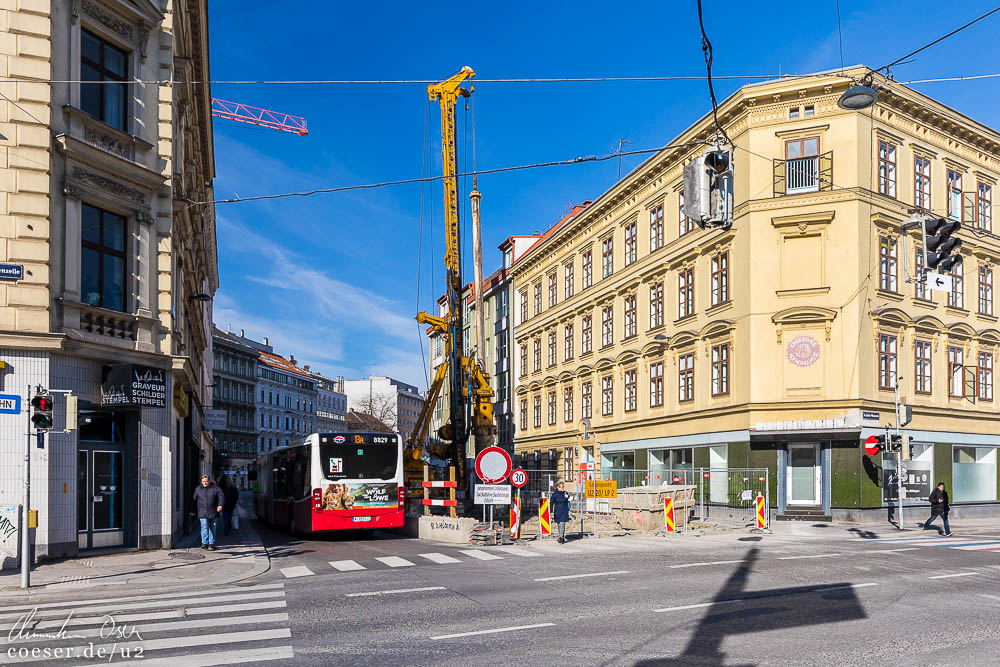

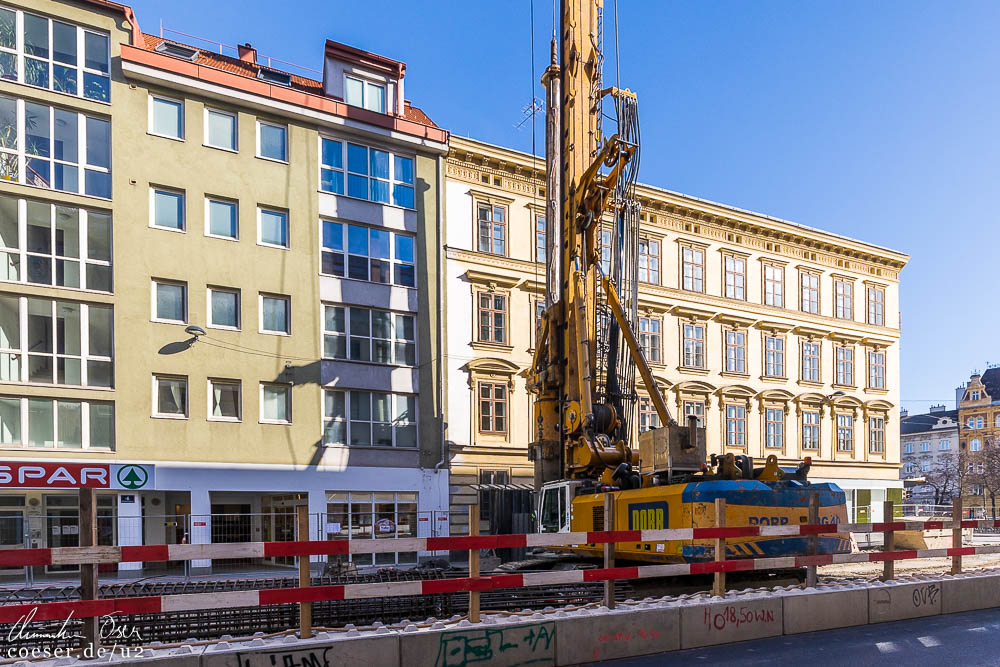

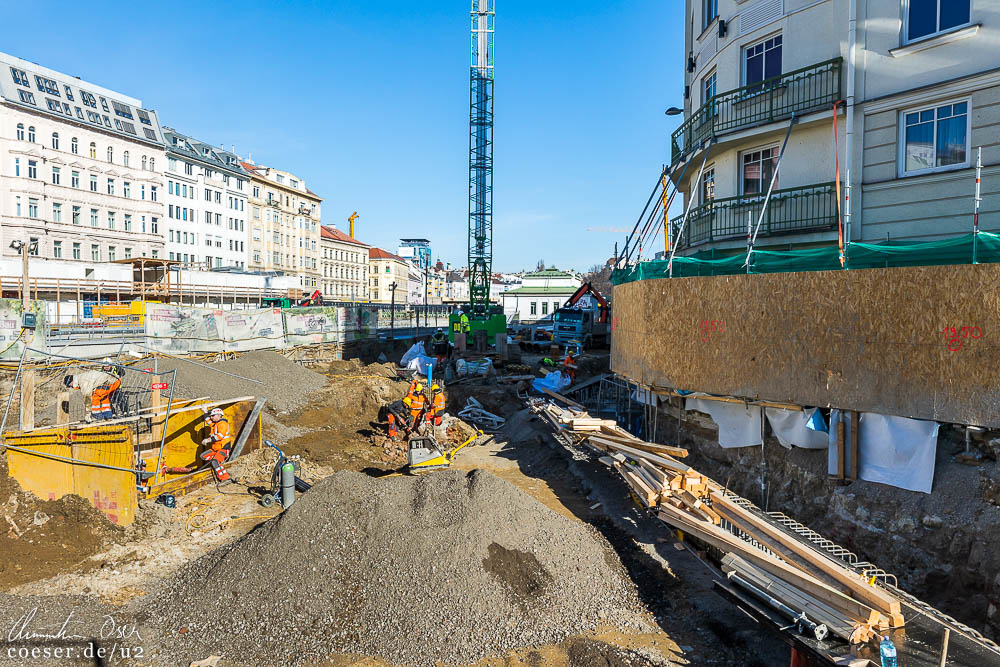

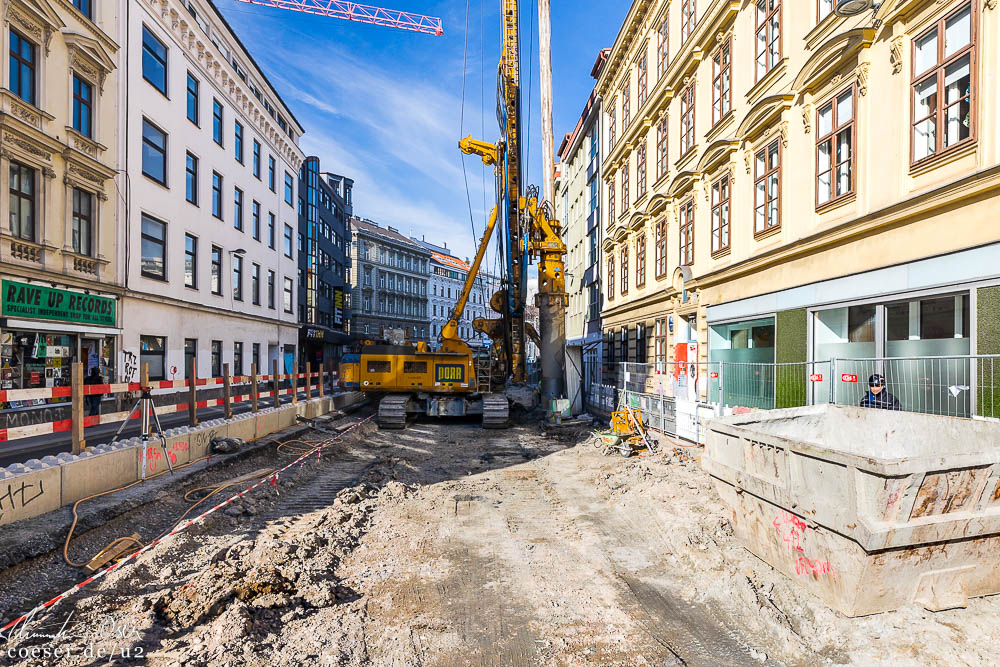

24.02.2022

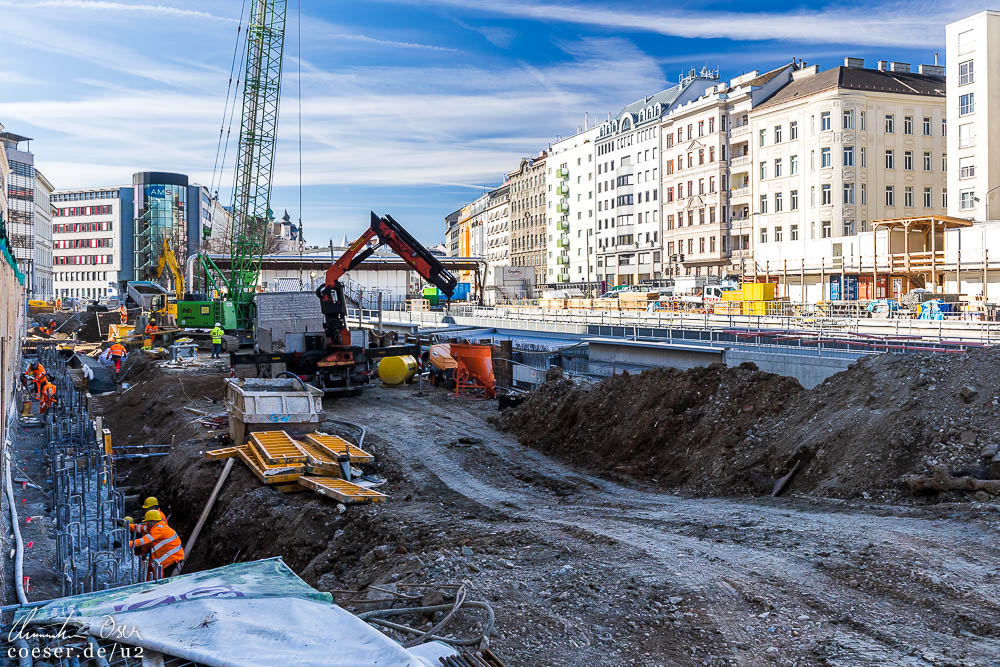

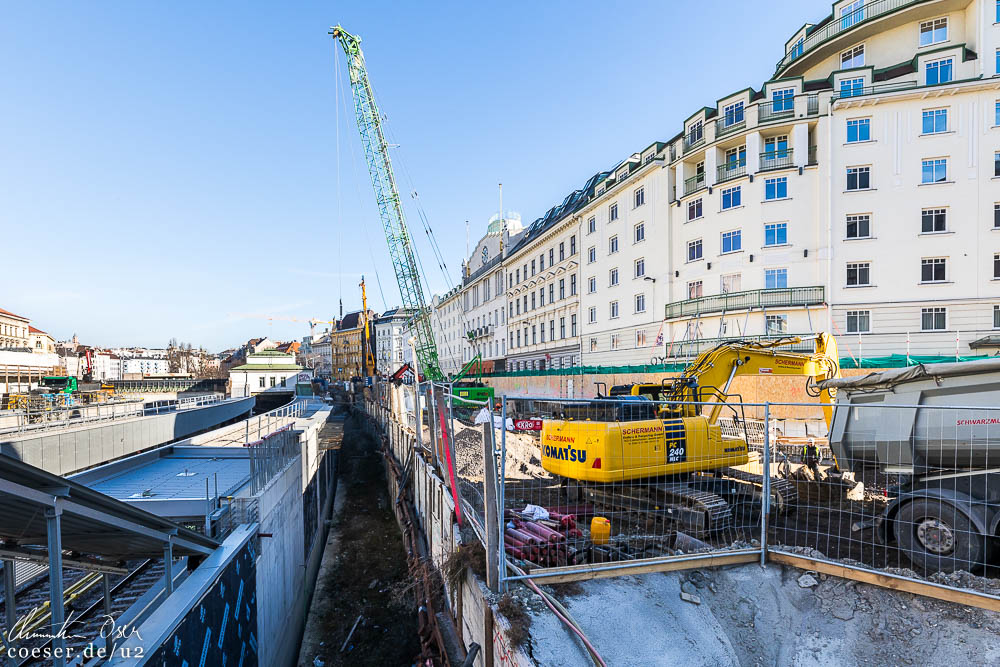

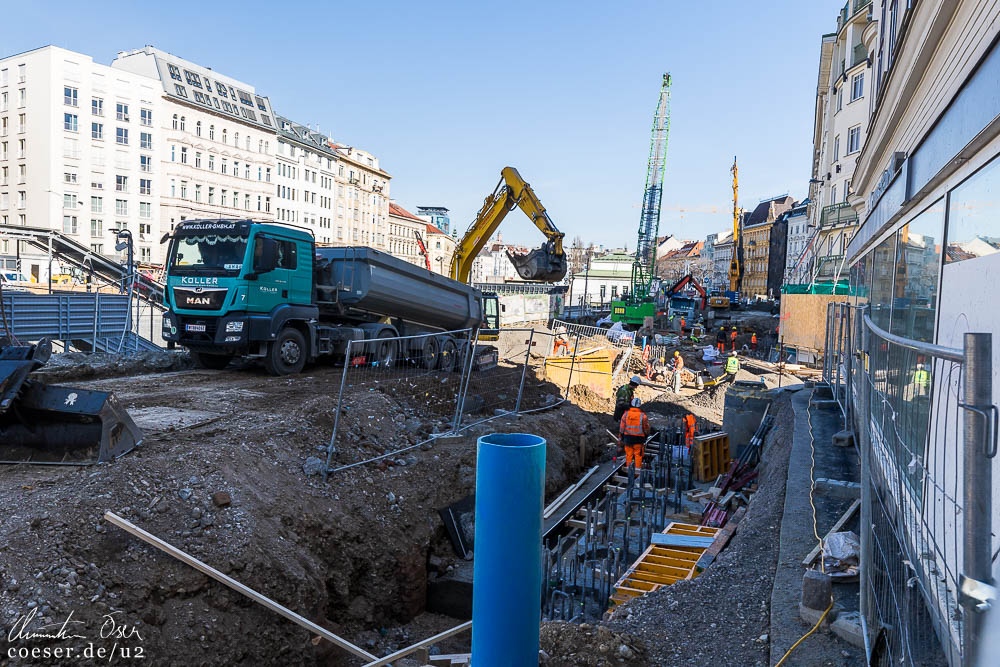

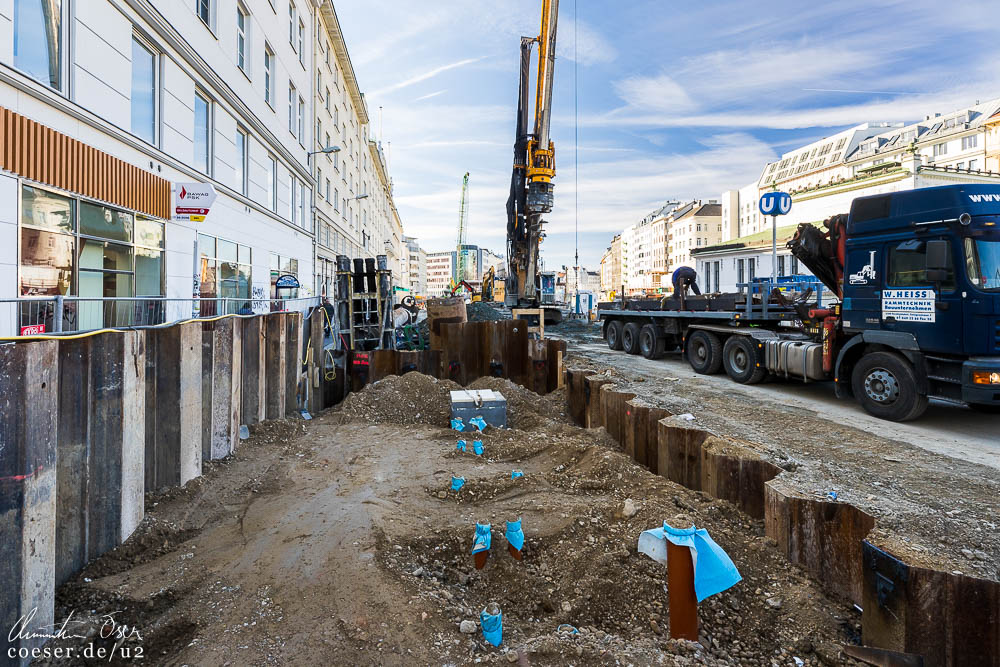

Fortschritt der Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

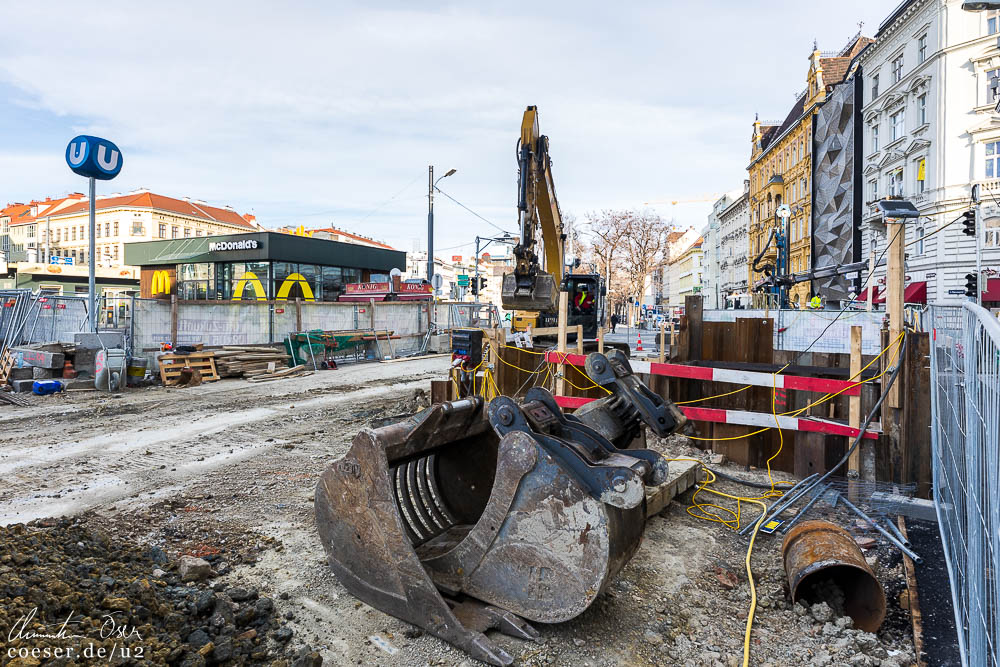

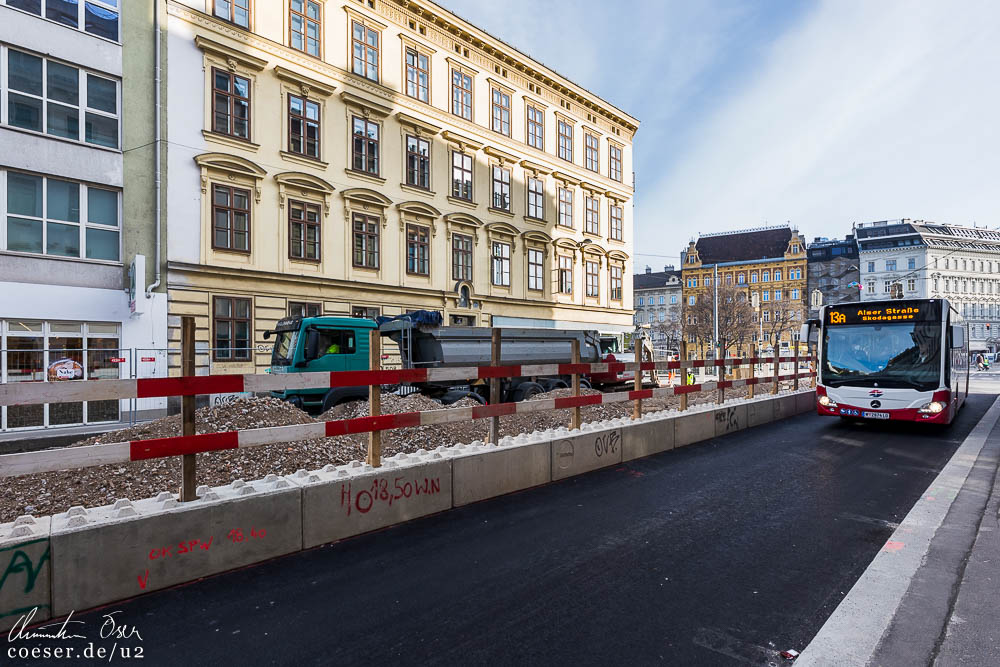

13.01.2022

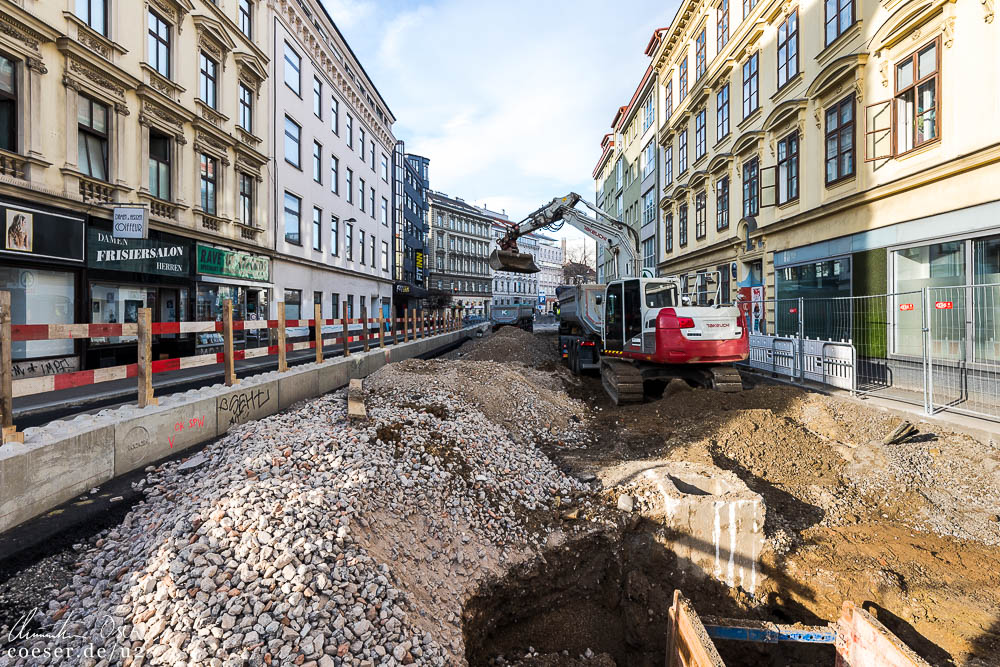

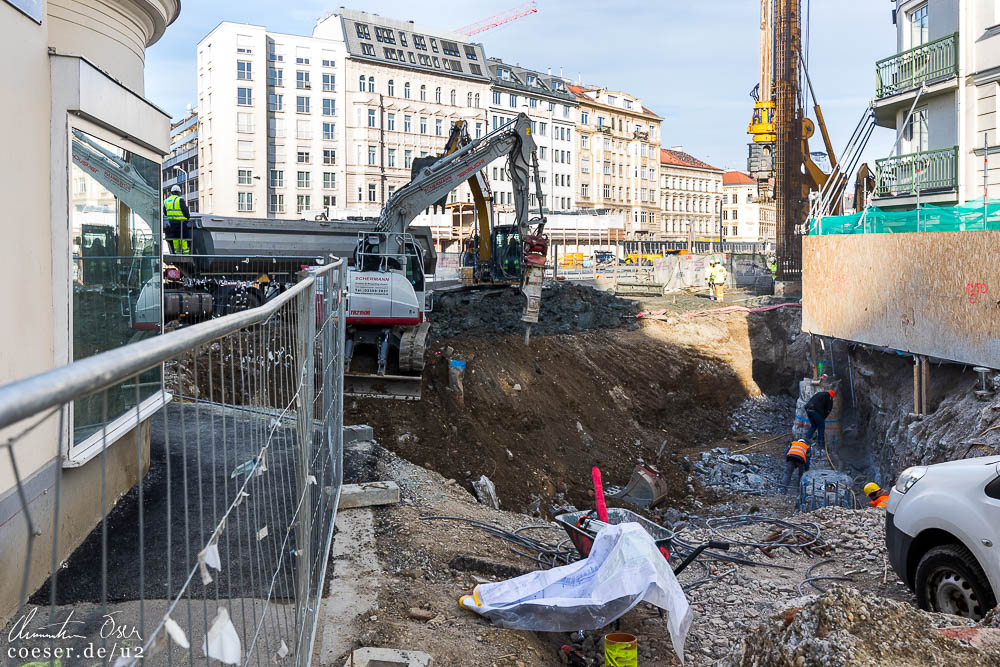

Beginn der dreimonatigen Sperre der Pilgramgasse ab Schönbrunner Straße; Fortschritt der Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

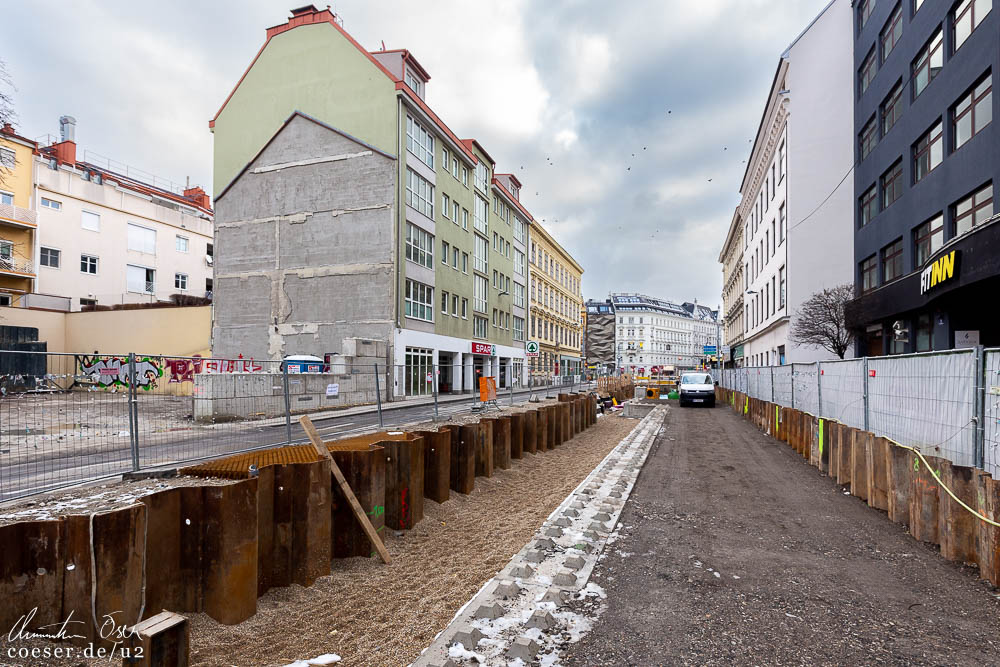

12.12.2021

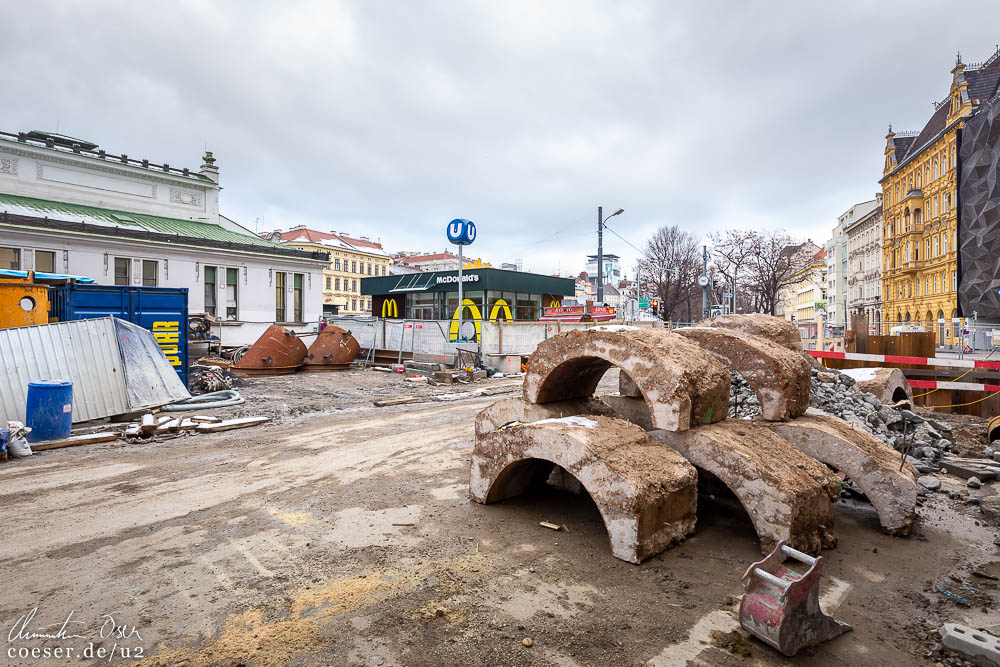

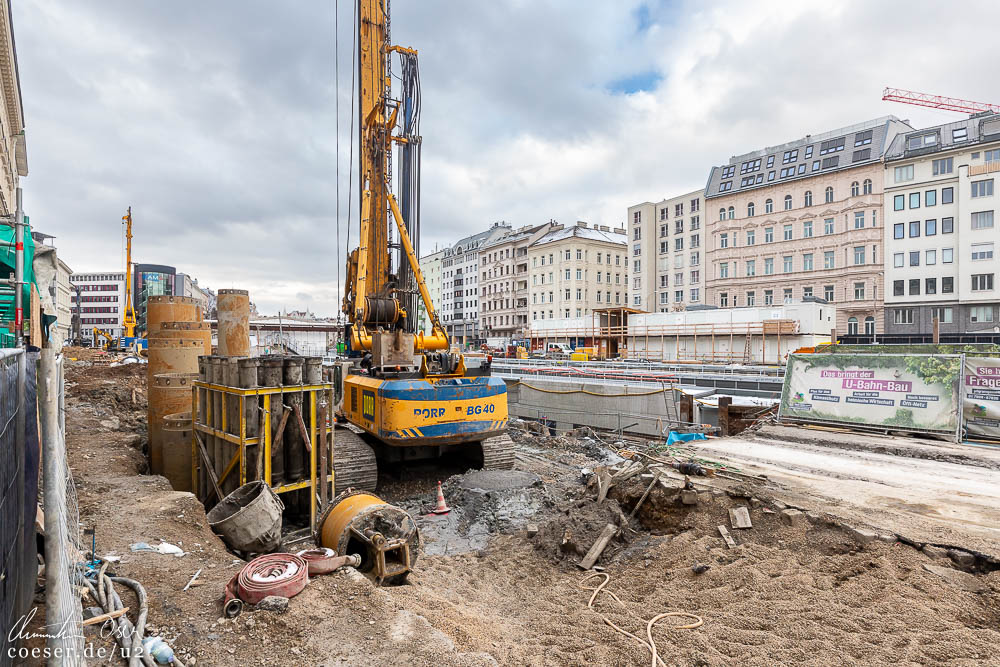

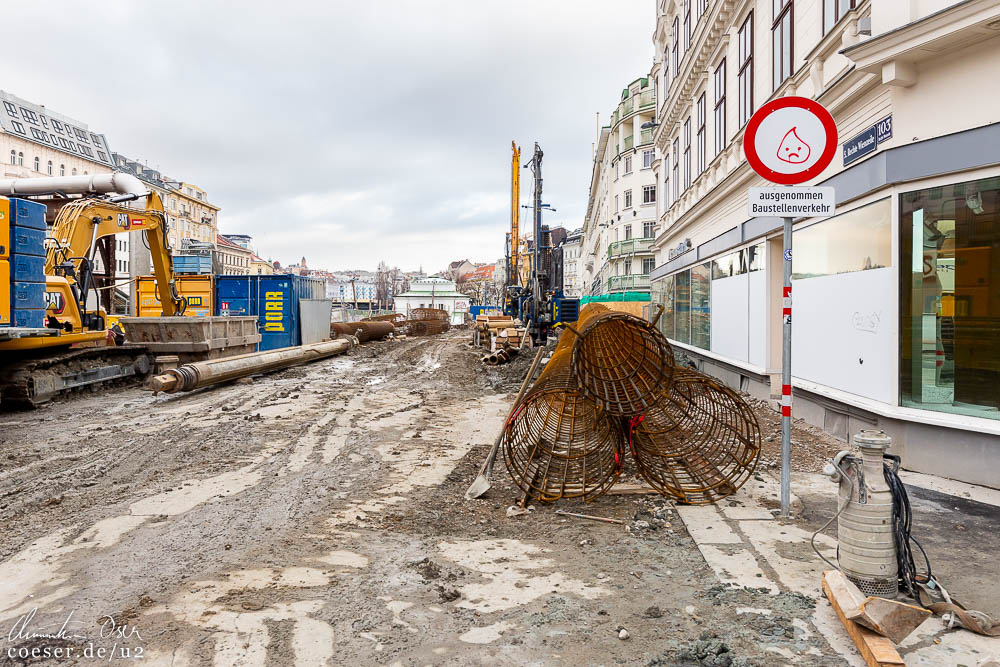

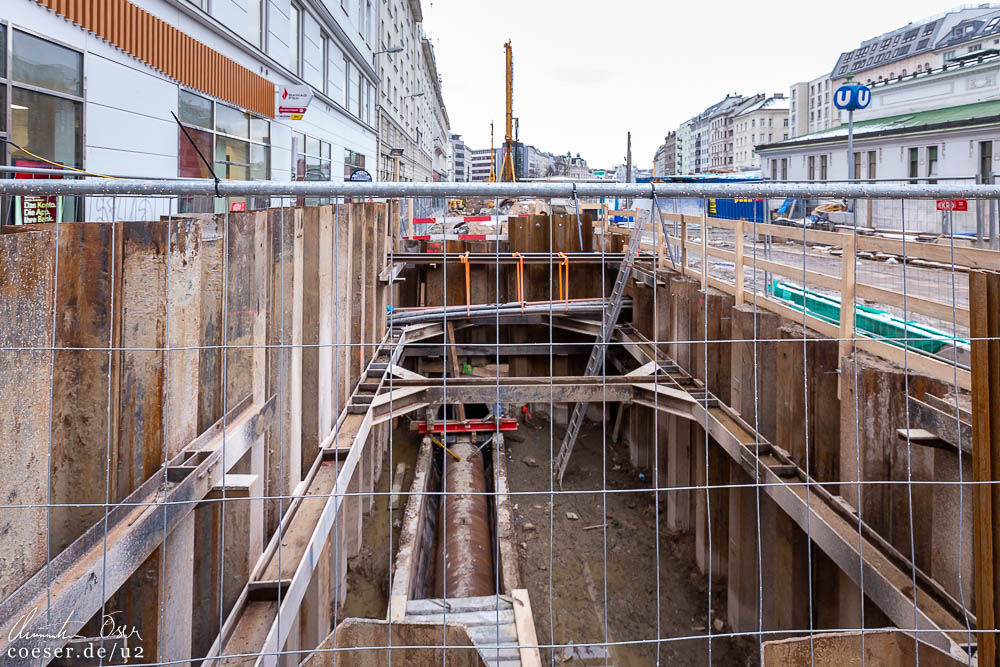

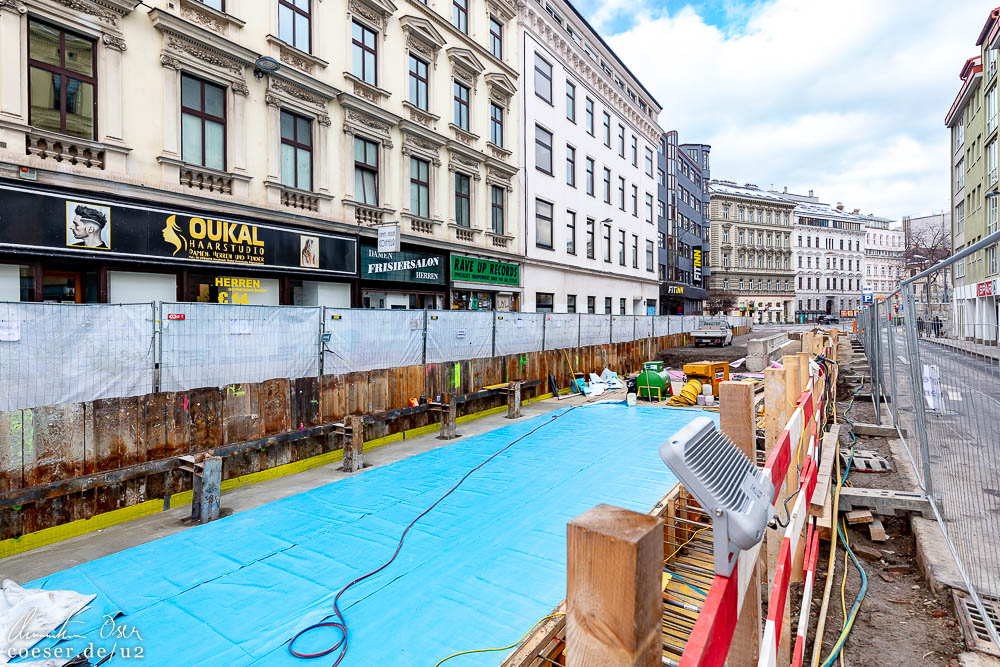

Fortschritt der Arbeiten auf der Rechten Wienzeile und in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

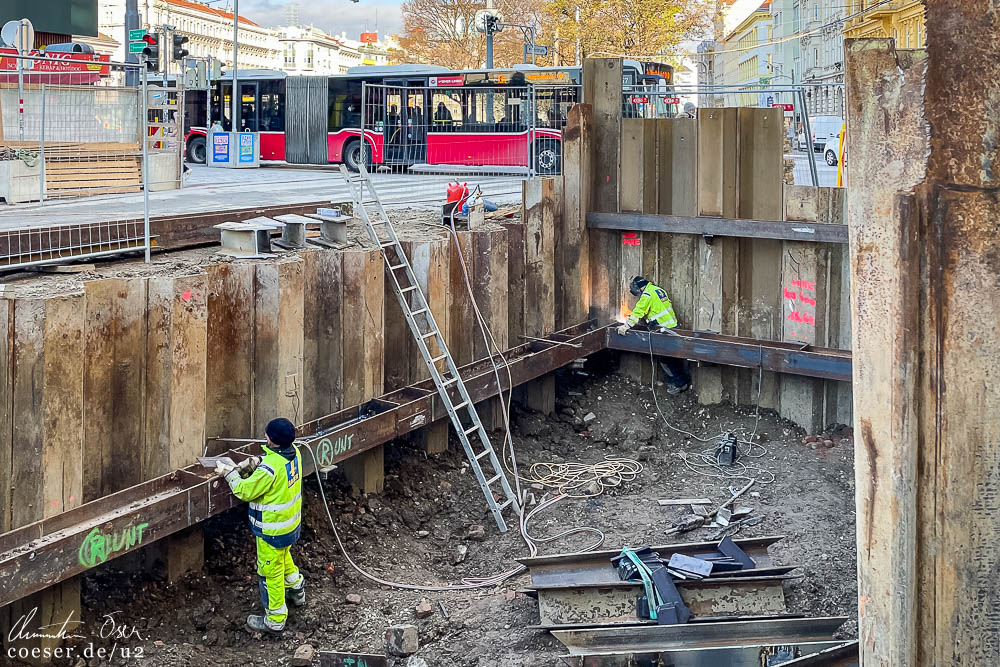

23.11.2021

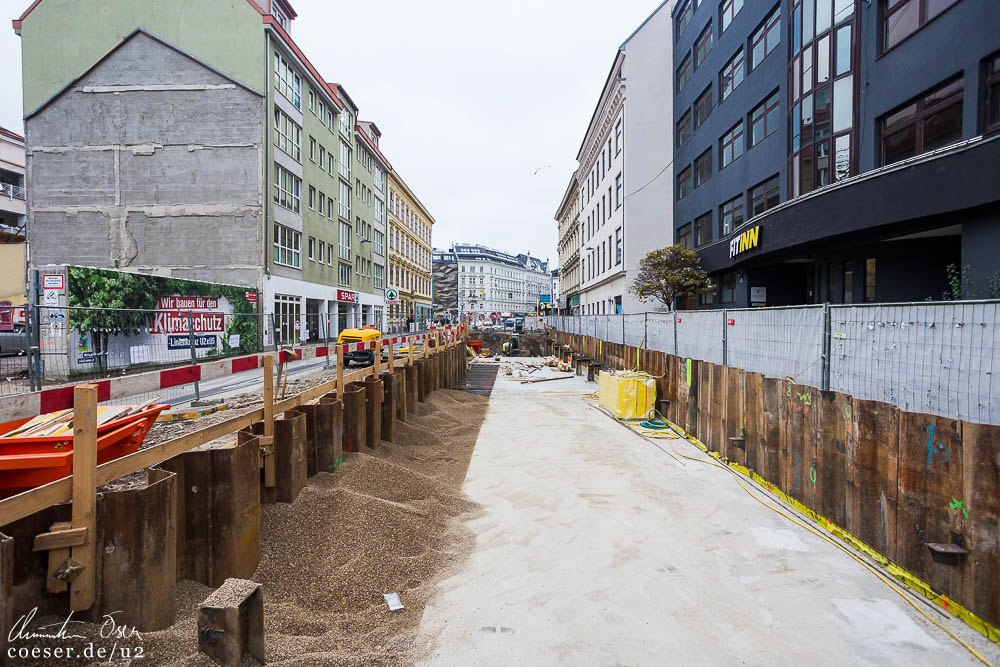

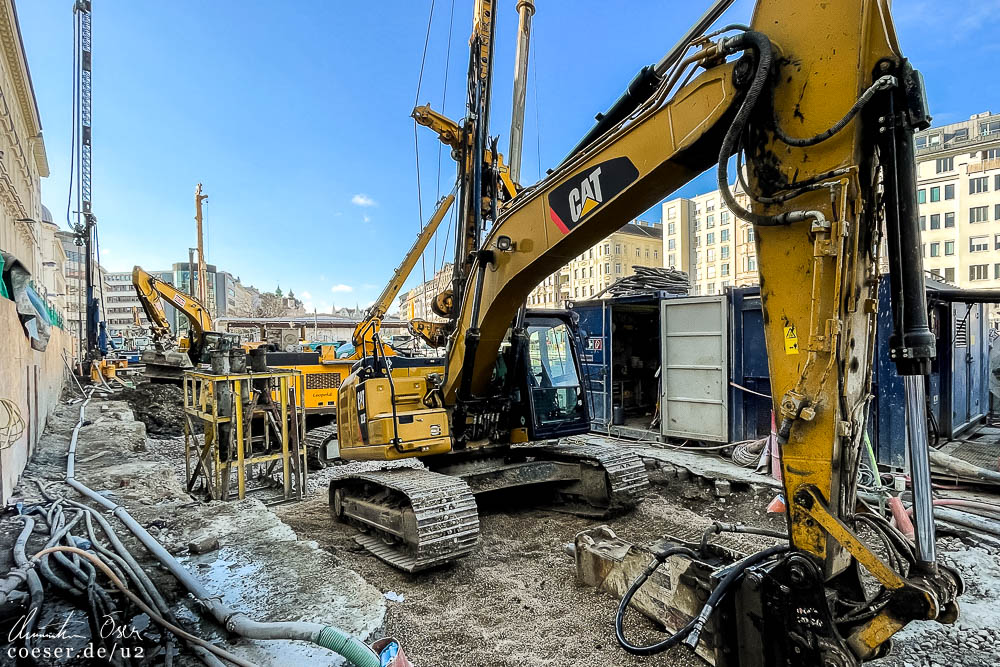

Aufgrabungsarbeiten auf der Rechten Wienzeile für die künftige U2-Station Pilgramgasse.

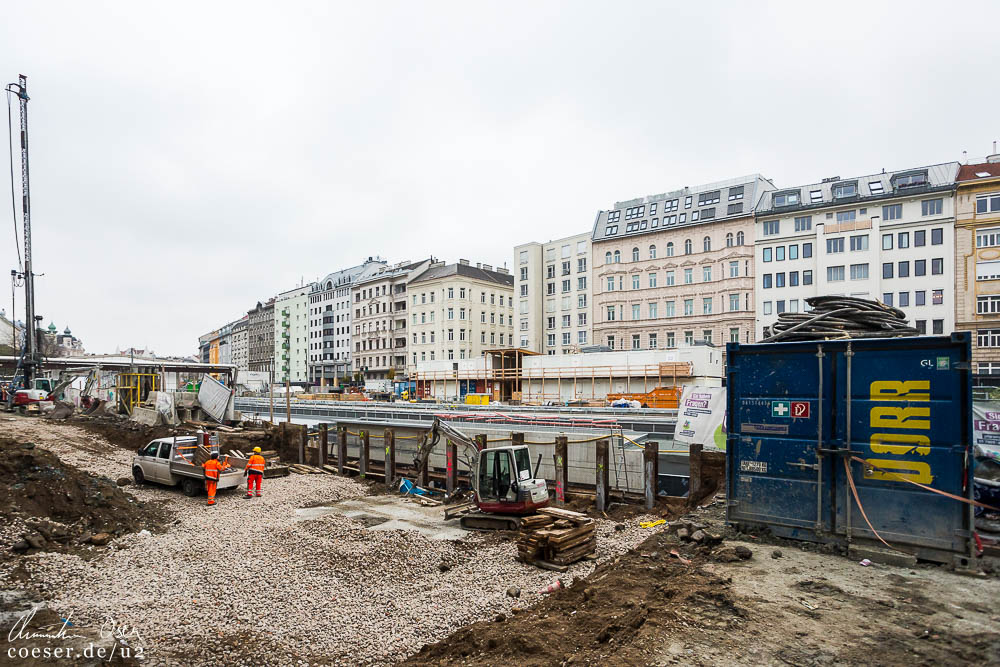

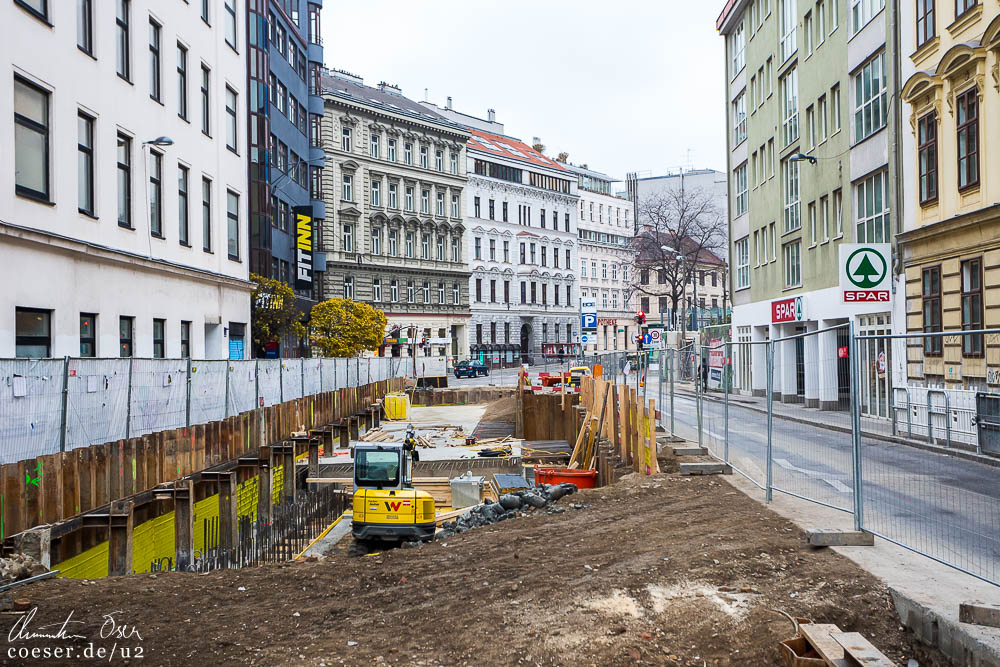

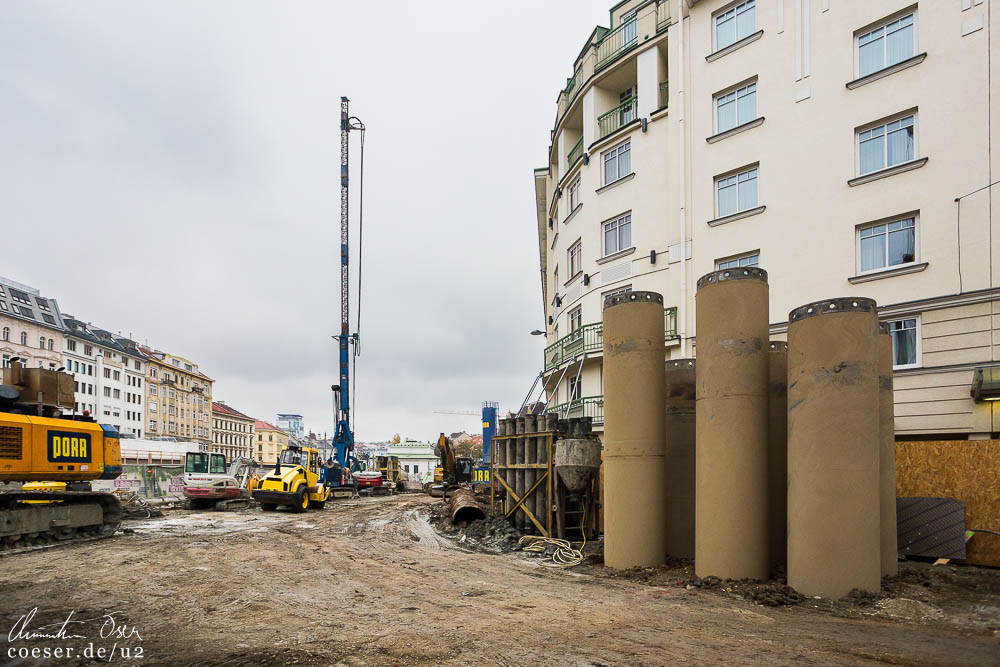

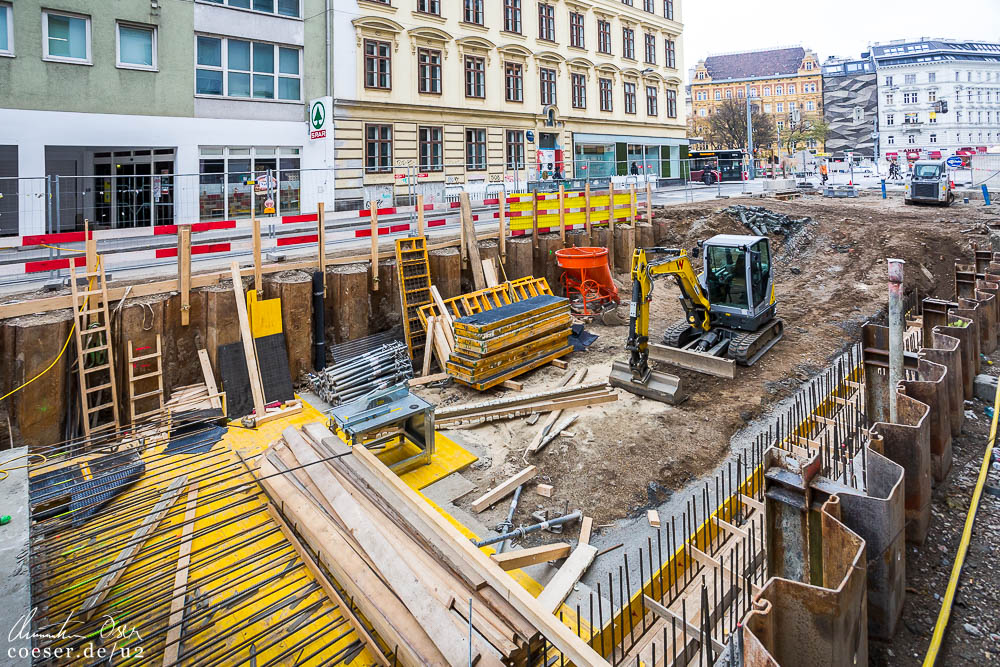

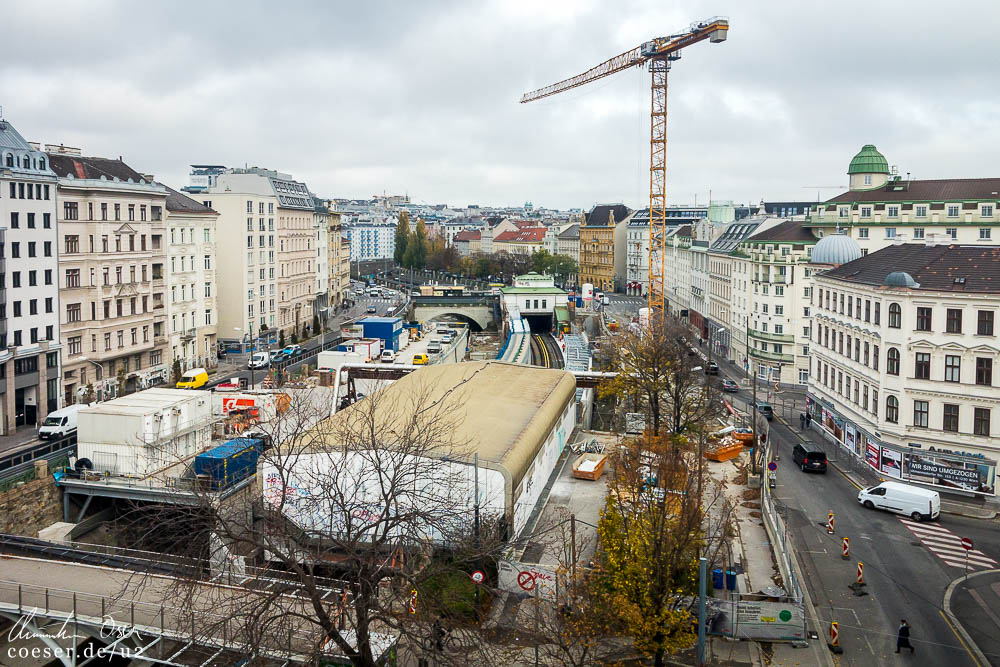

14.11.2021

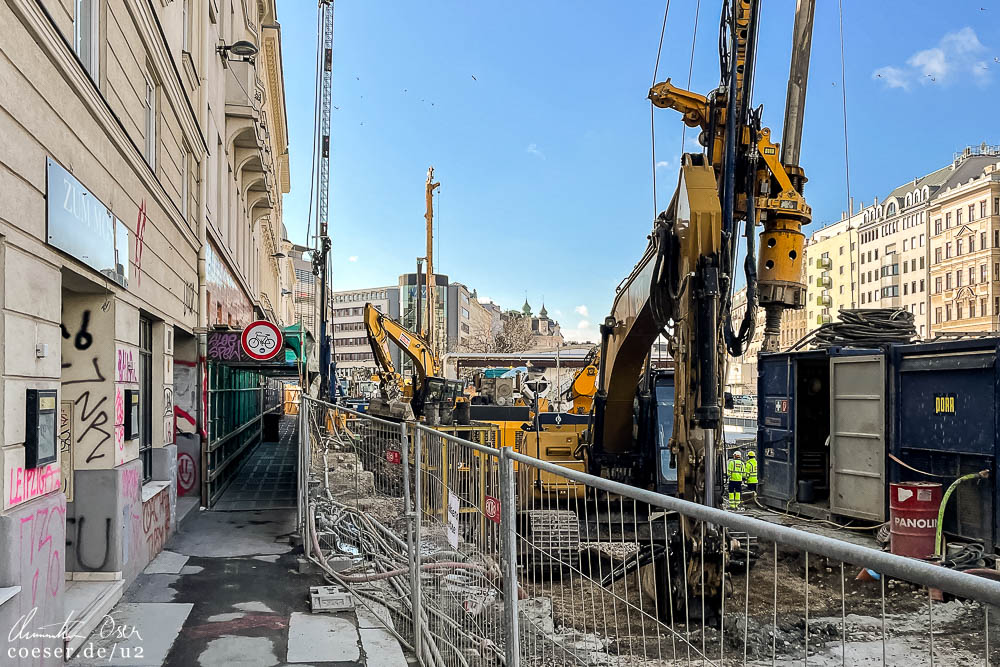

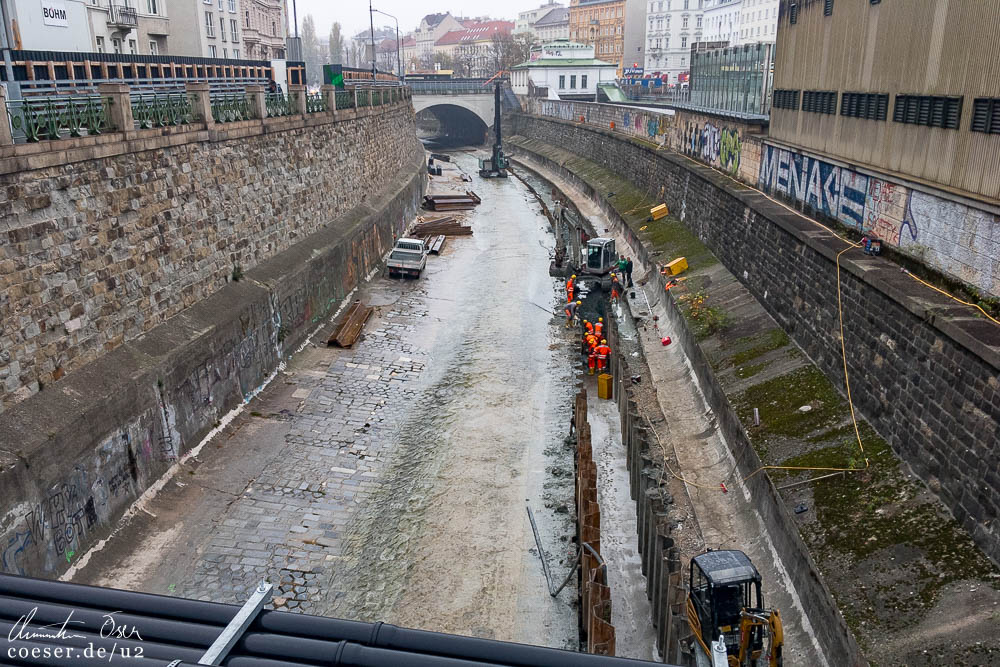

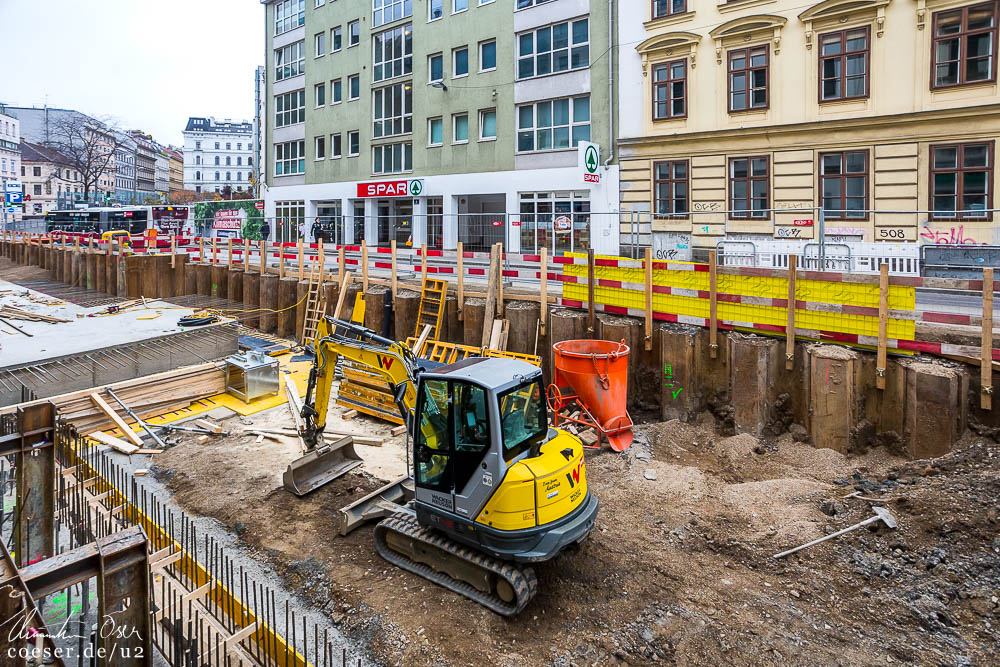

Baufortschritt auf der Rechten Wienzeile; Arbeiten in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

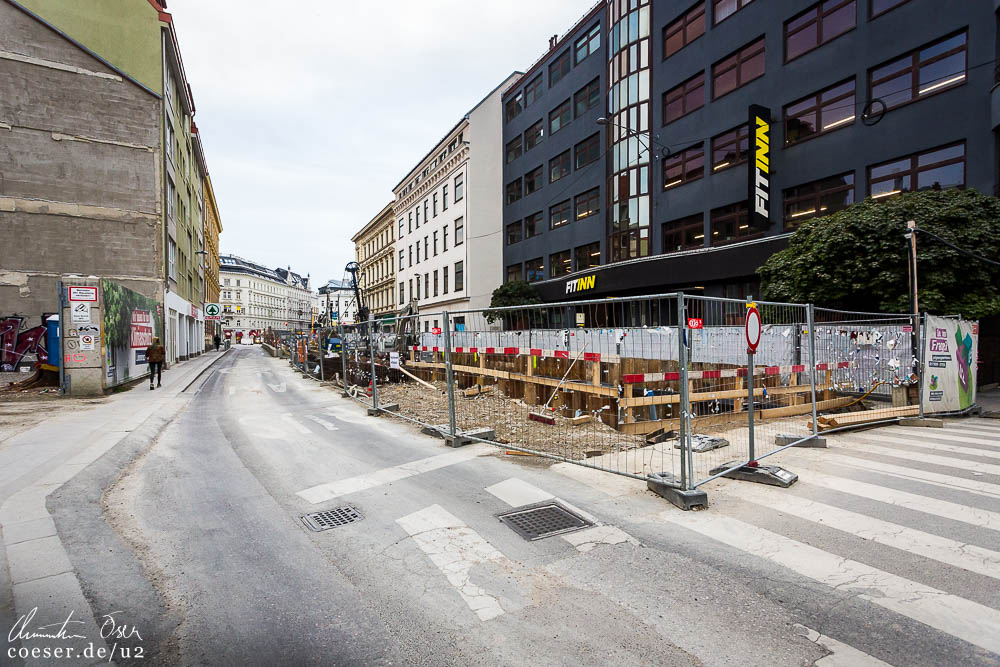

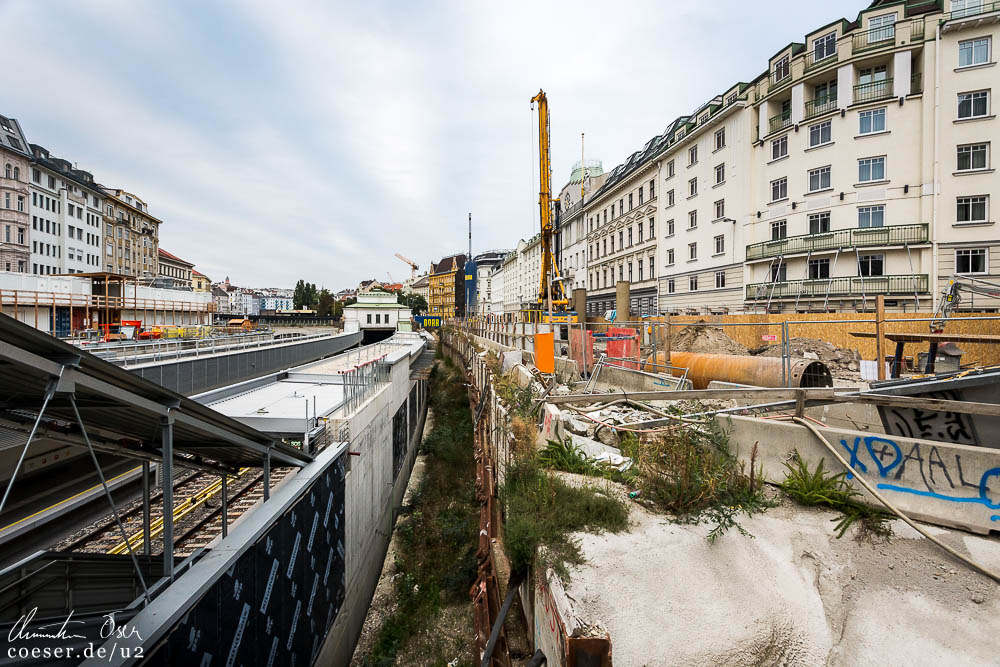

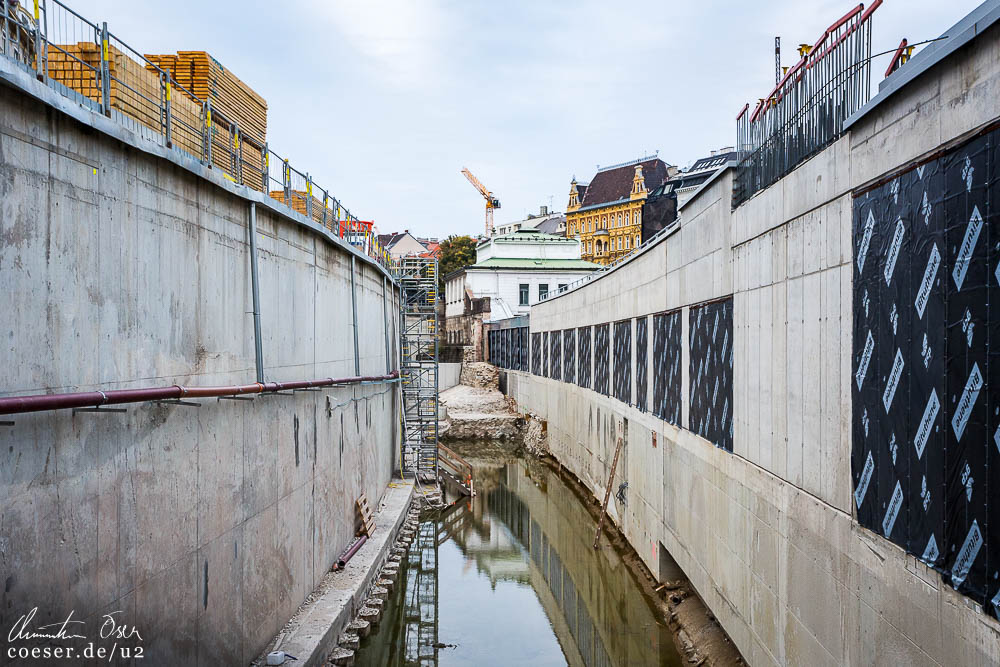

10.10.2021

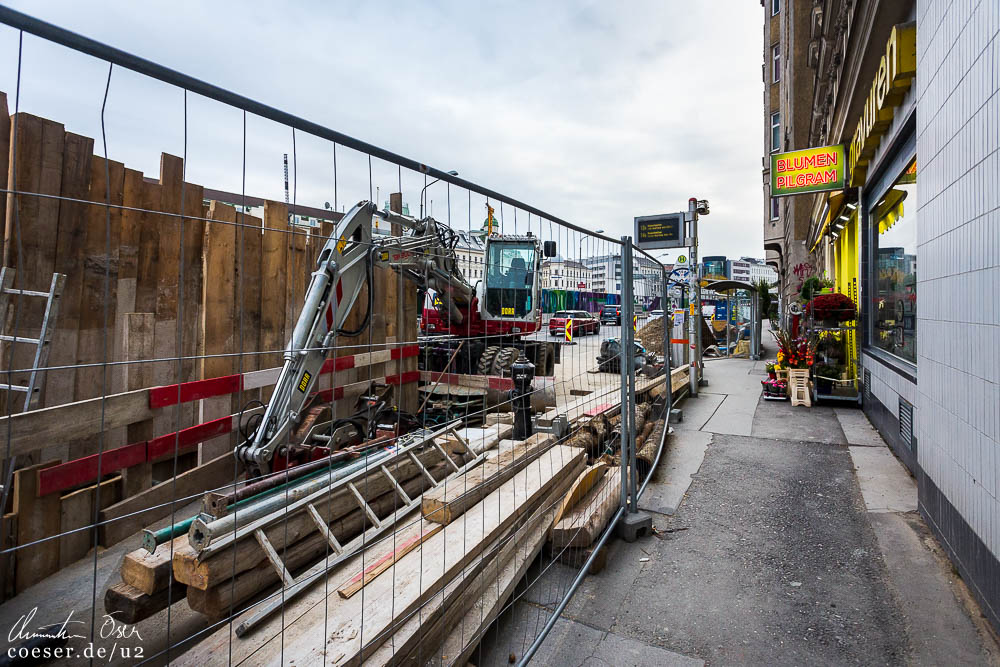

Arbeiten Ecke Linke Wienzeile/Hofmühlgasse für die künftige U2-Station Pilgramgasse und Verlegung der 12A/14A-Busstation; Fortschritt der Arbeiten auf der Rechten Wienzeile.

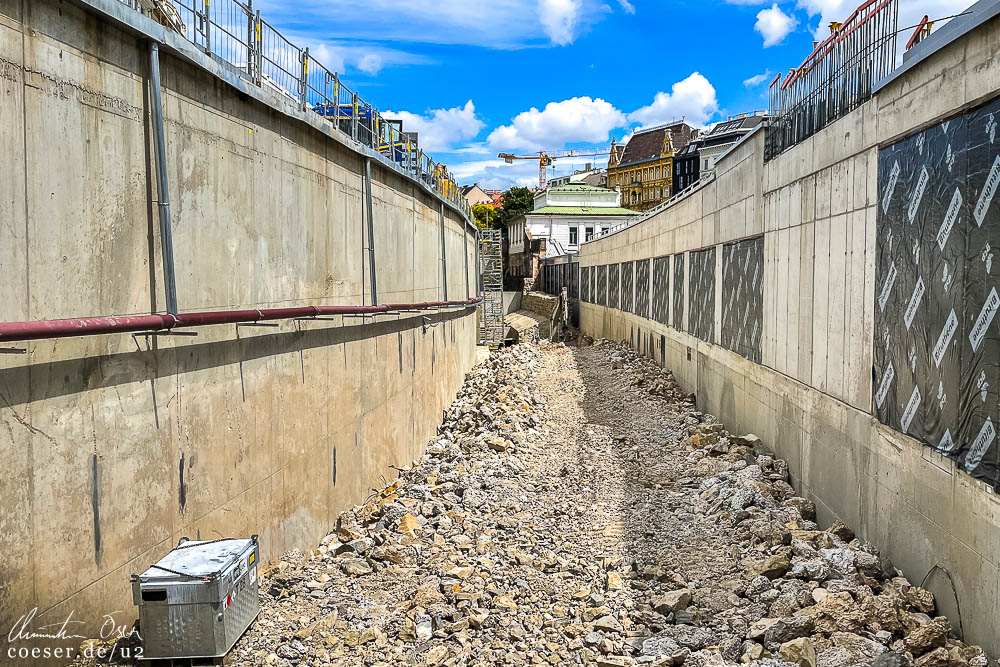

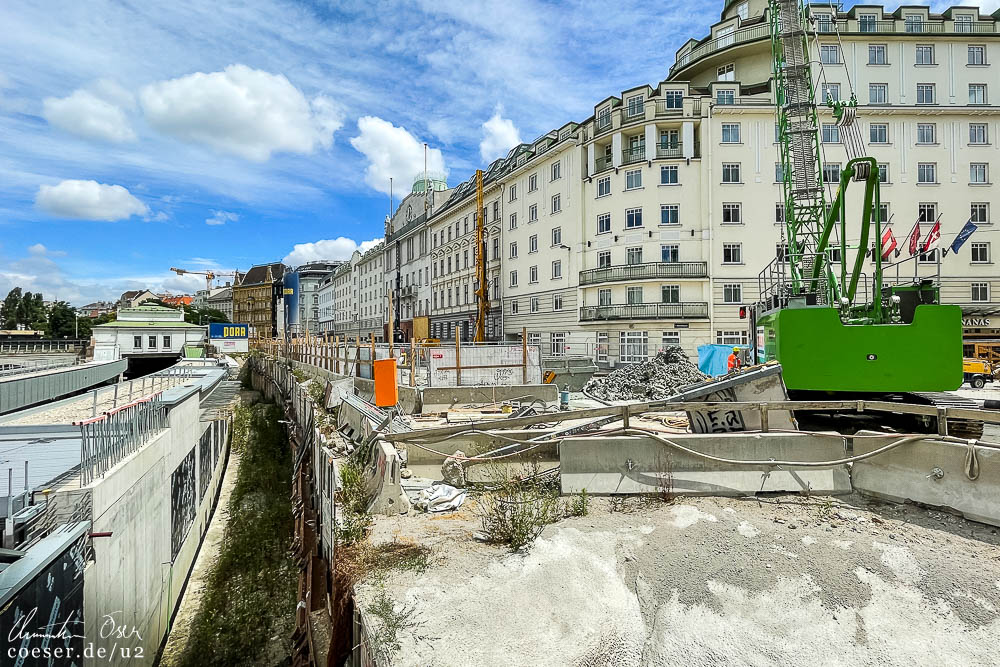

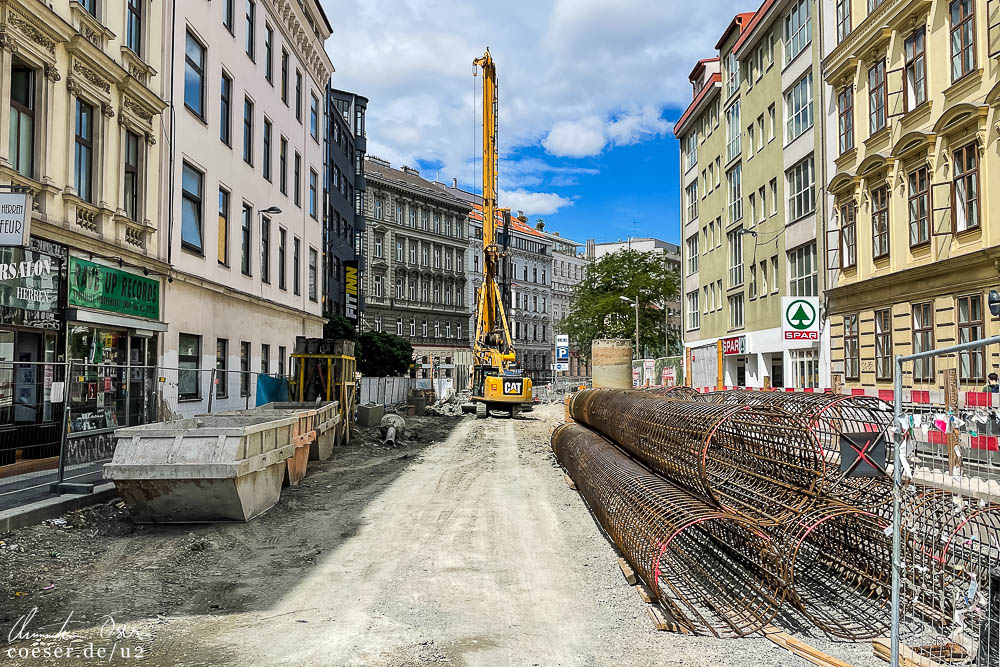

01.07.2021
Abbrucharbeiten an der Stützmauer des Wienflusses neben der bestehenden U4-Station Pilgramgasse, Fortführung der Bohrpfahlarbeiten in der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

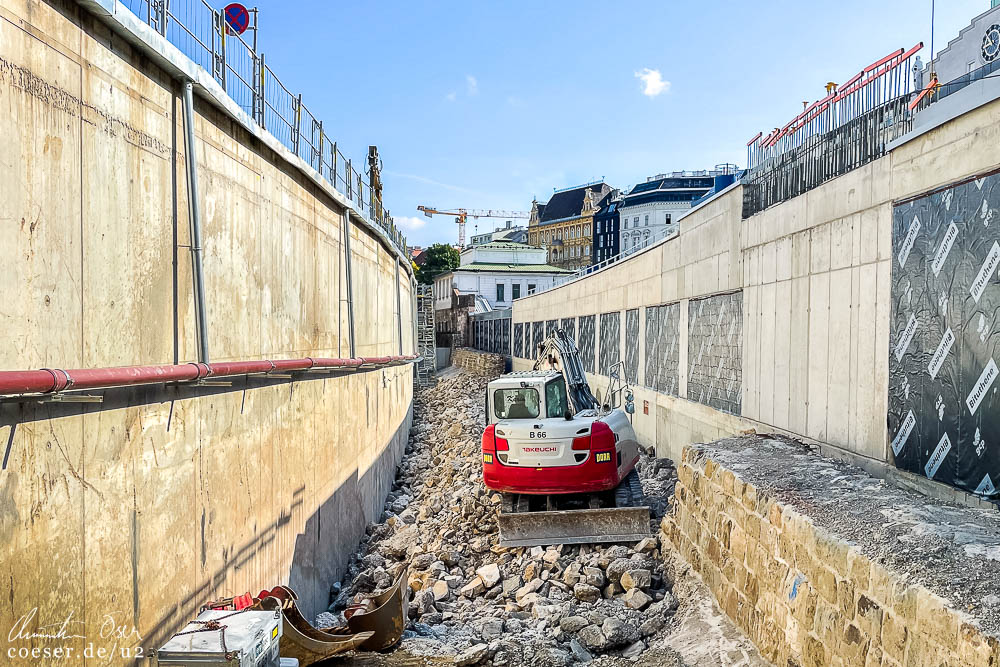

29.06.2021

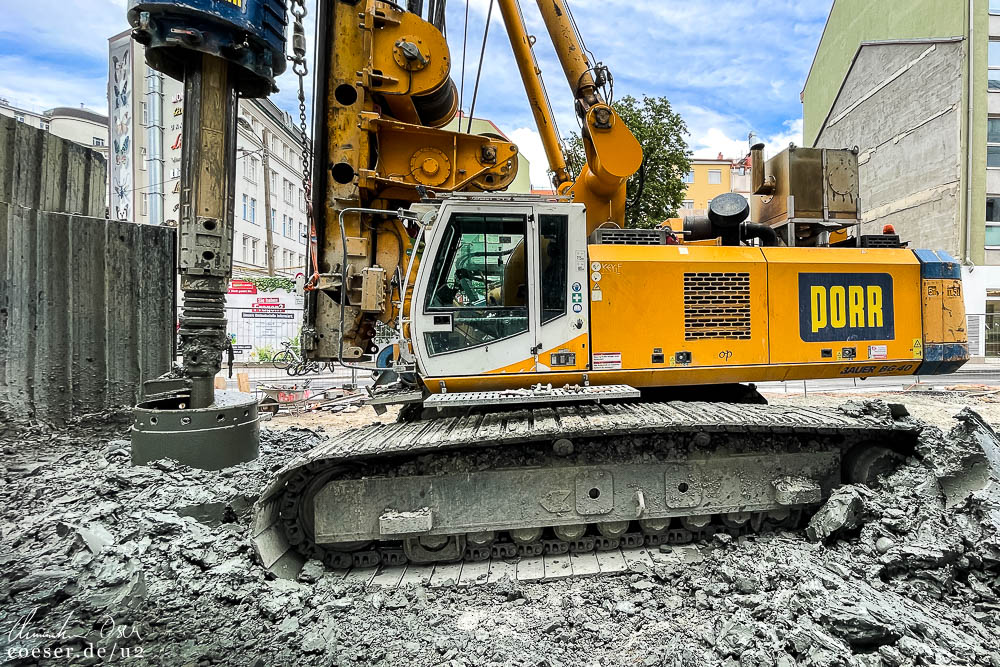

Abbrucharbeiten an der Stützmauer des Wienflusses neben der U4-Station Pilgramgasse.

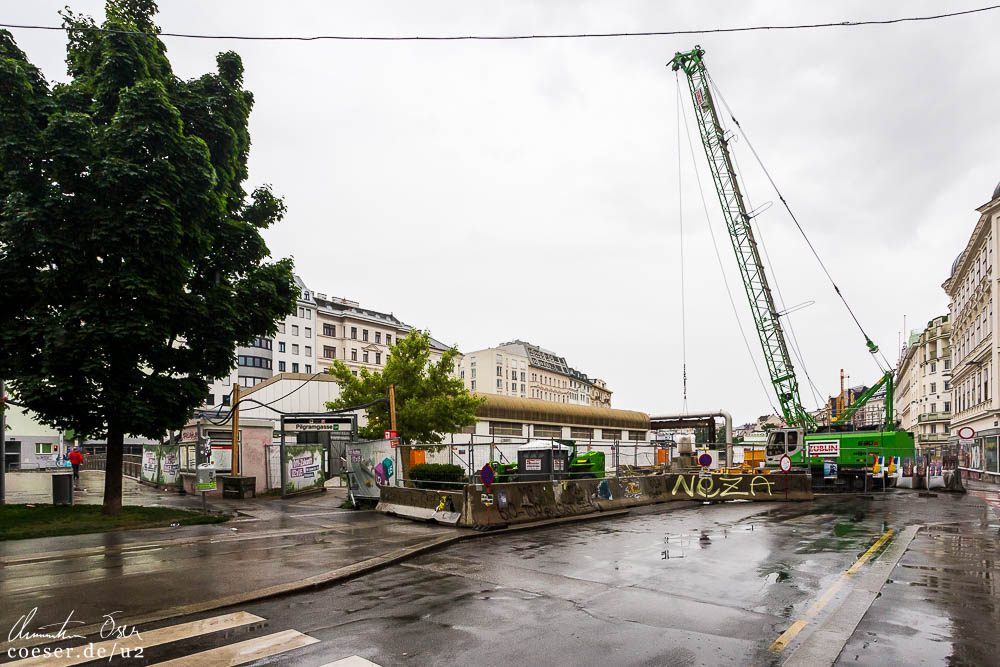

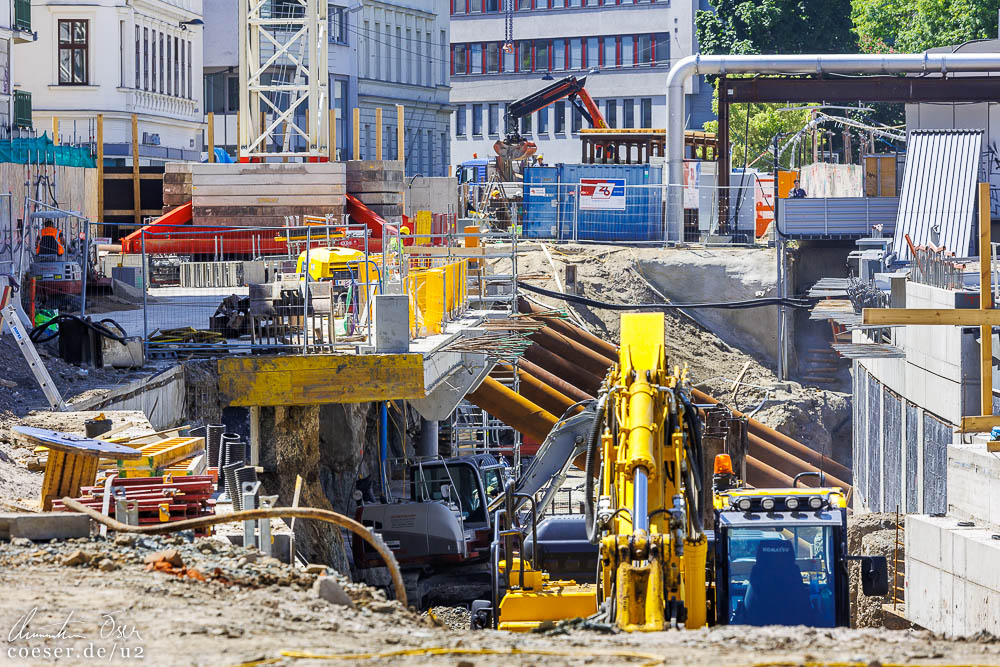

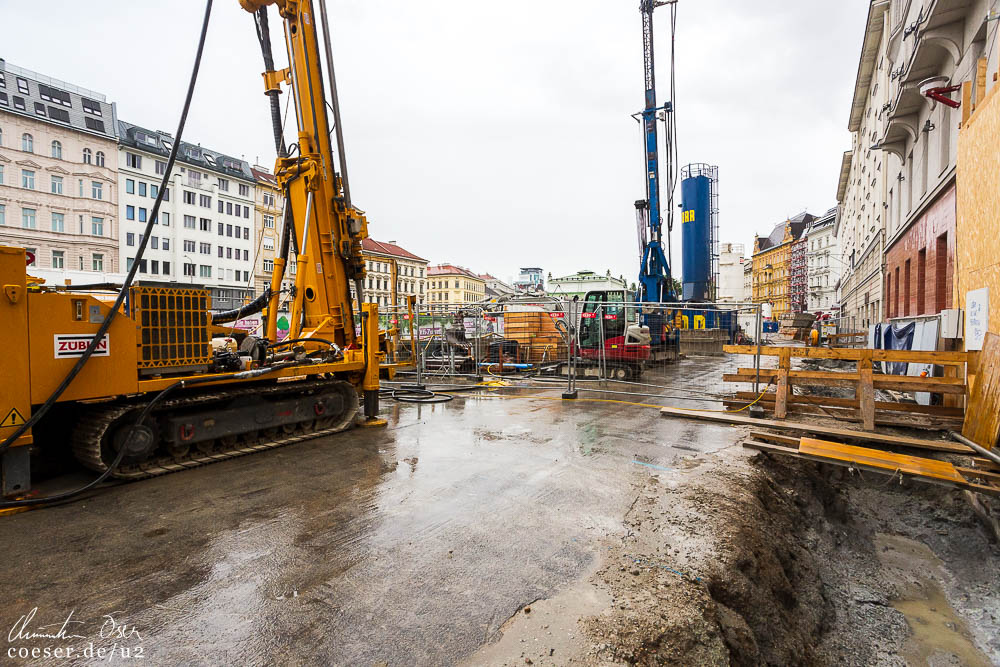

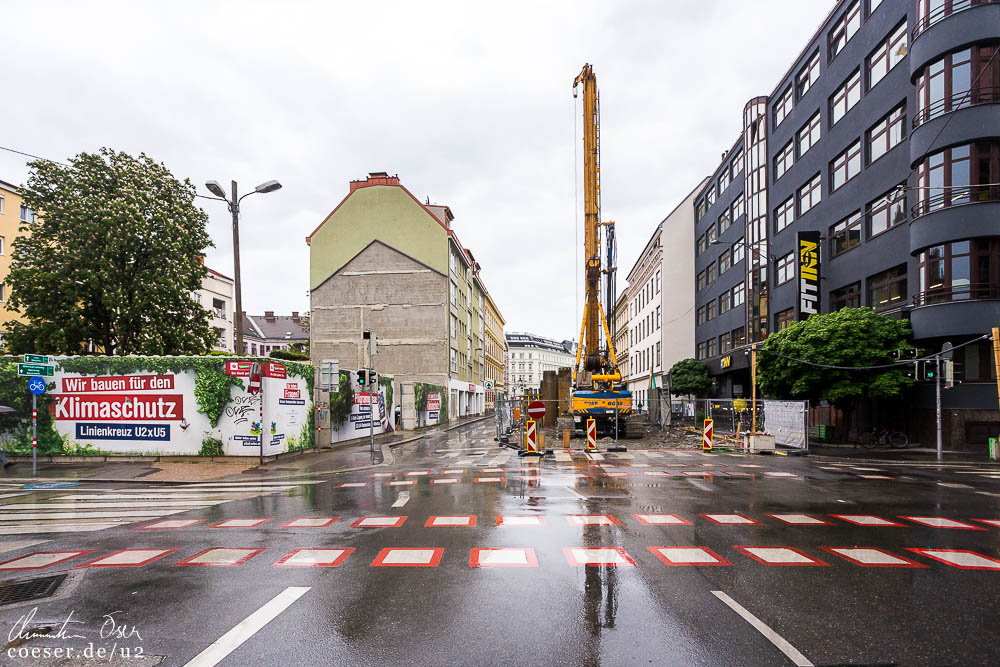

23.05.2021

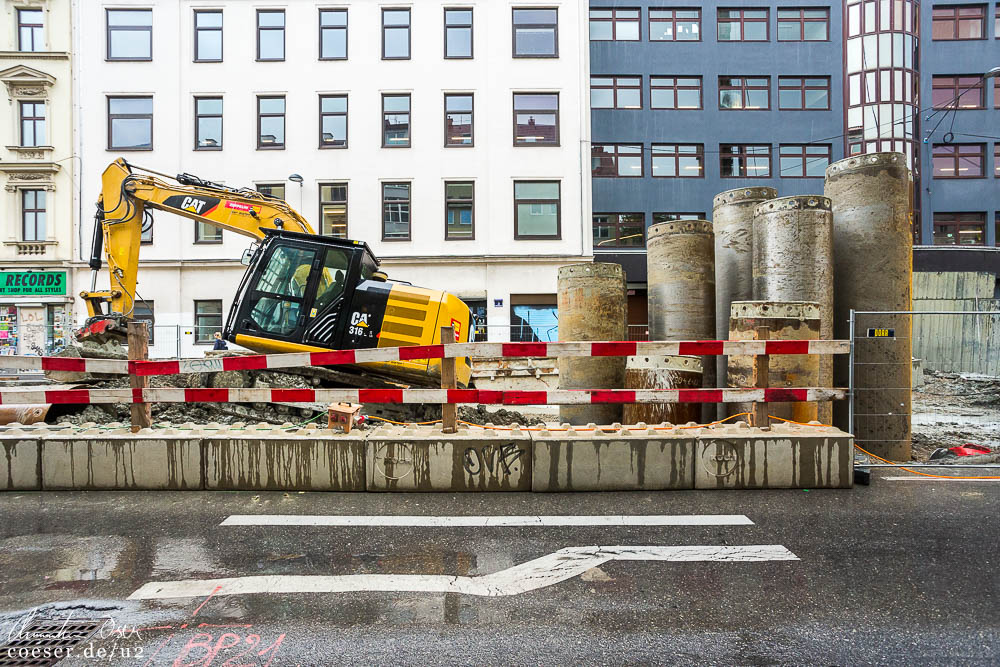

Fortschritt der Bauarbeiten auf der Rechten Wienzeile und der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

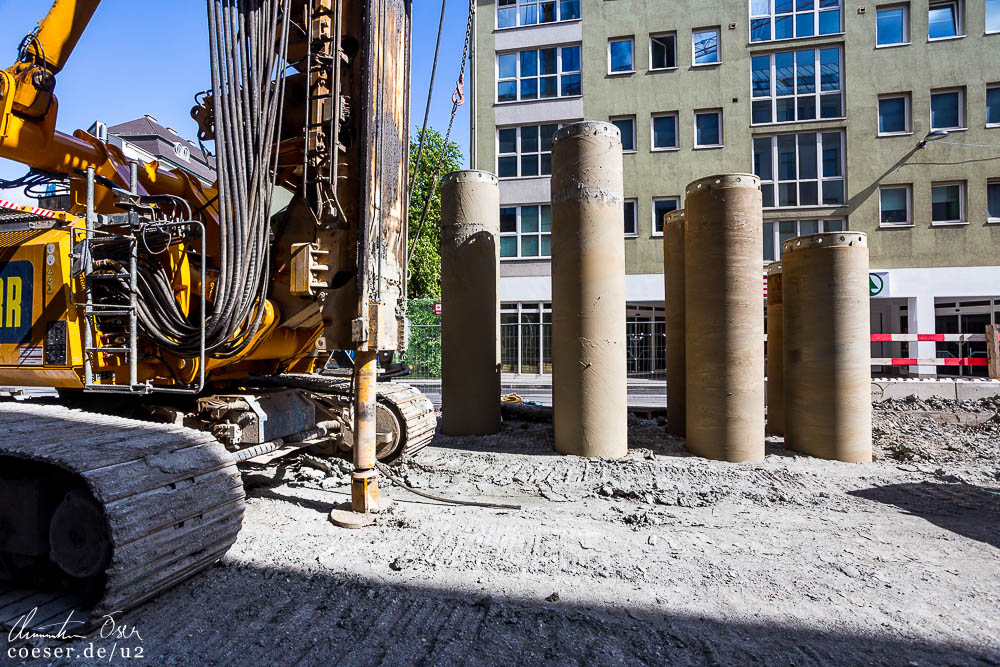

02.05.2021

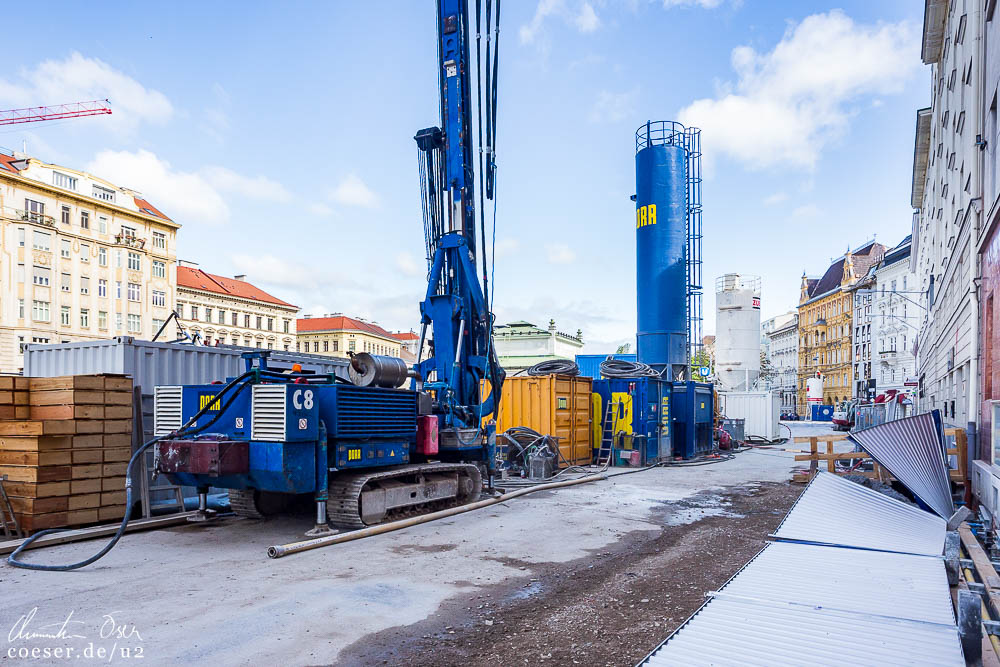

Bohrpfahlarbeiten auf der Rechten Wienzeile und der Hofmühlgasse für die künftige U2-Station Pilgramgasse.

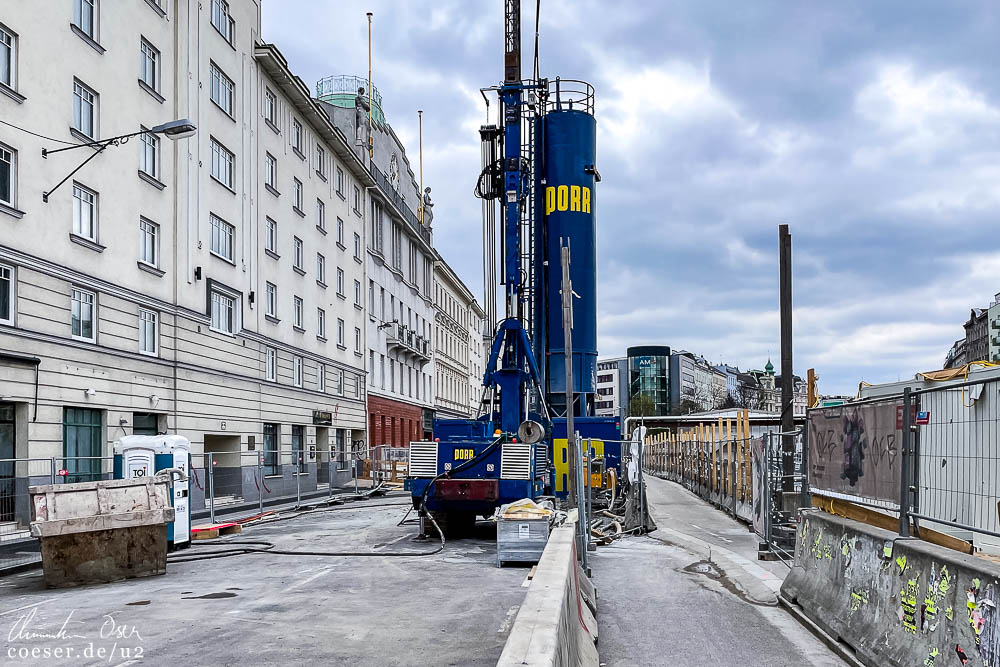

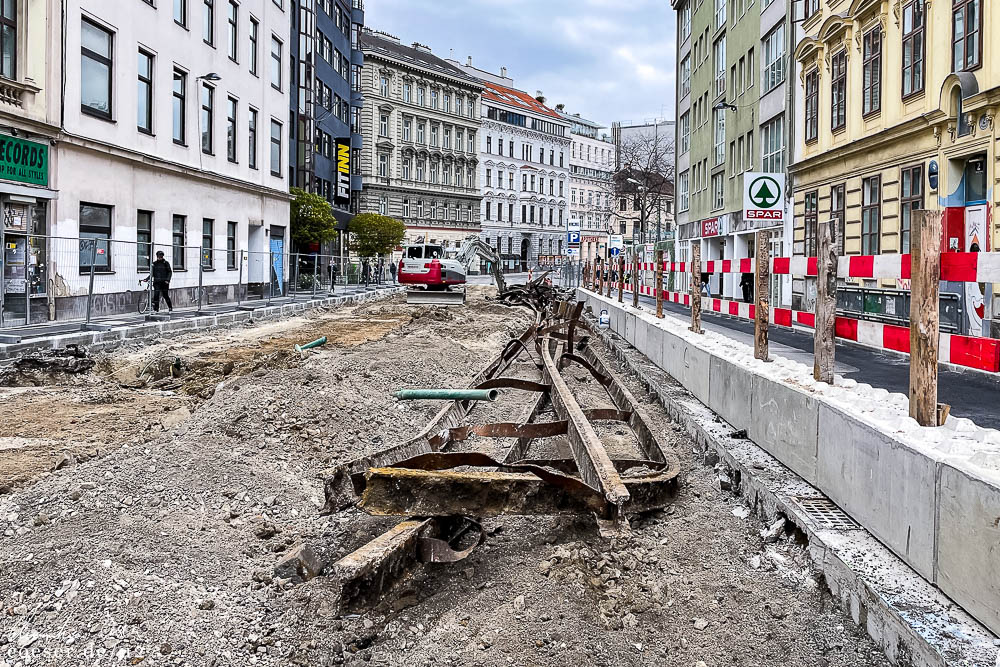

16.04.2021

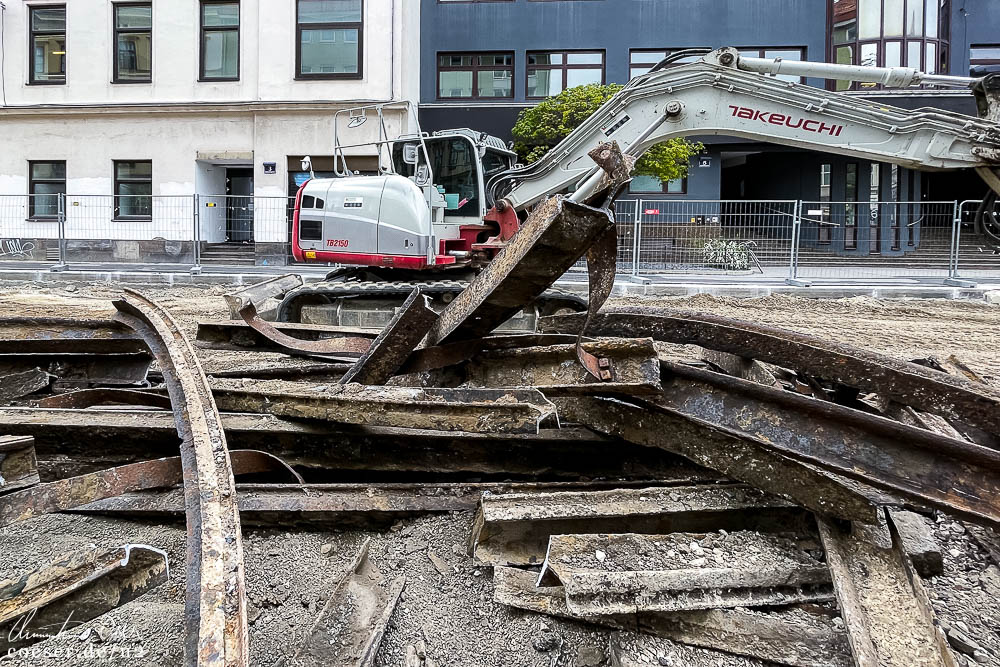

Bohrpfahlarbeiten auf der Rechten Wienzeile; Aufgrabungsarbeiten in der Hofmühlgasse mit Freilegung alter Schienen der Straßenbahnlinie 13 aus den 60er-Jahren.

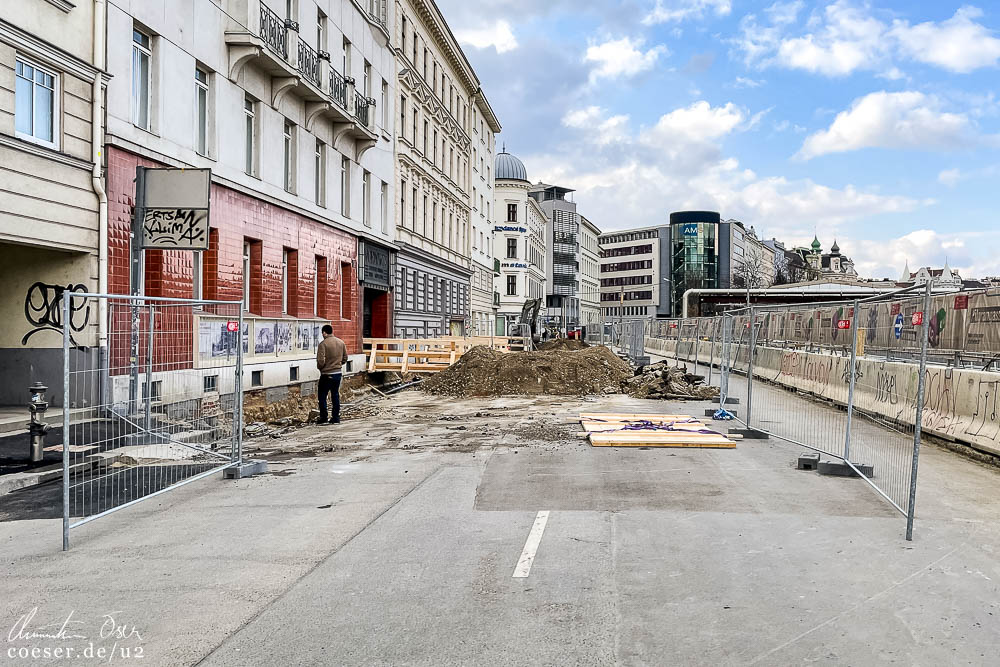

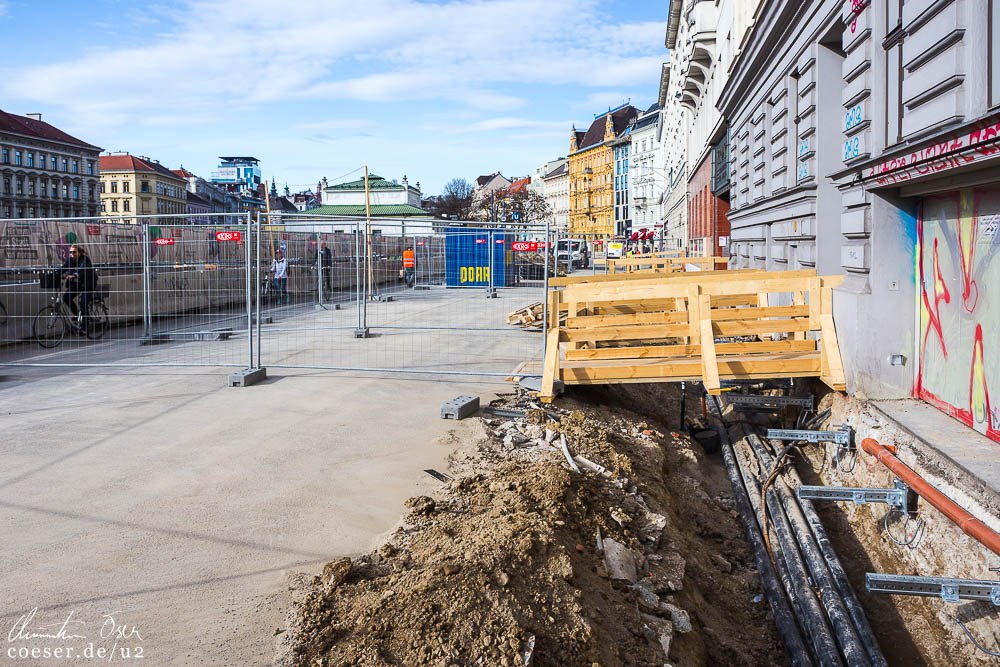

30.03.2021
Aufgrabungsarbeiten und Leitungsverlegungen auf der gesperrten Rechten Wienzeile; Sperre der Hofmühlgasse für den Individualverkehr

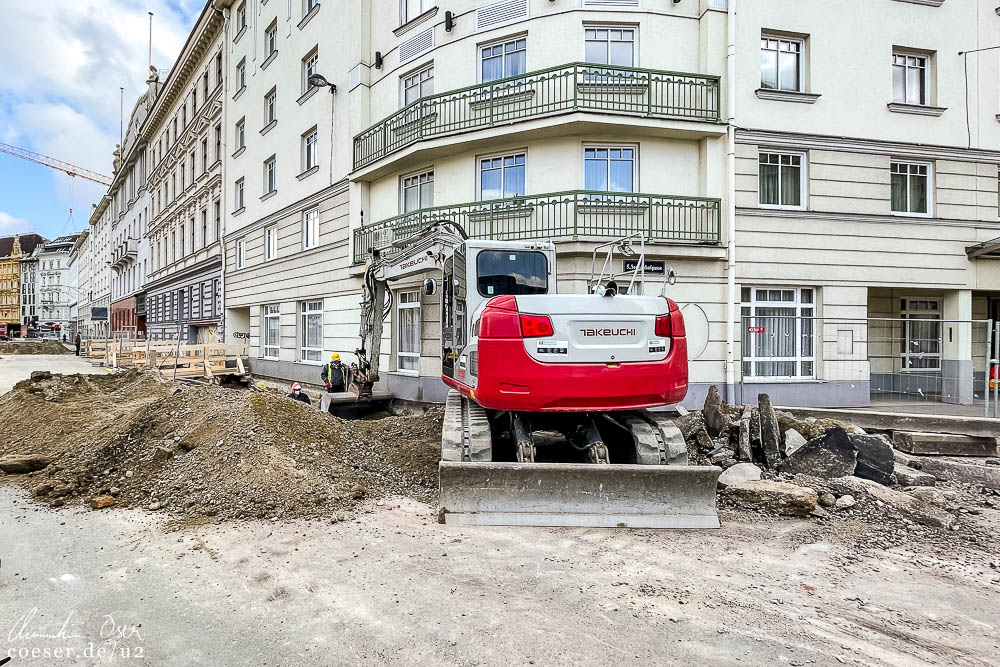

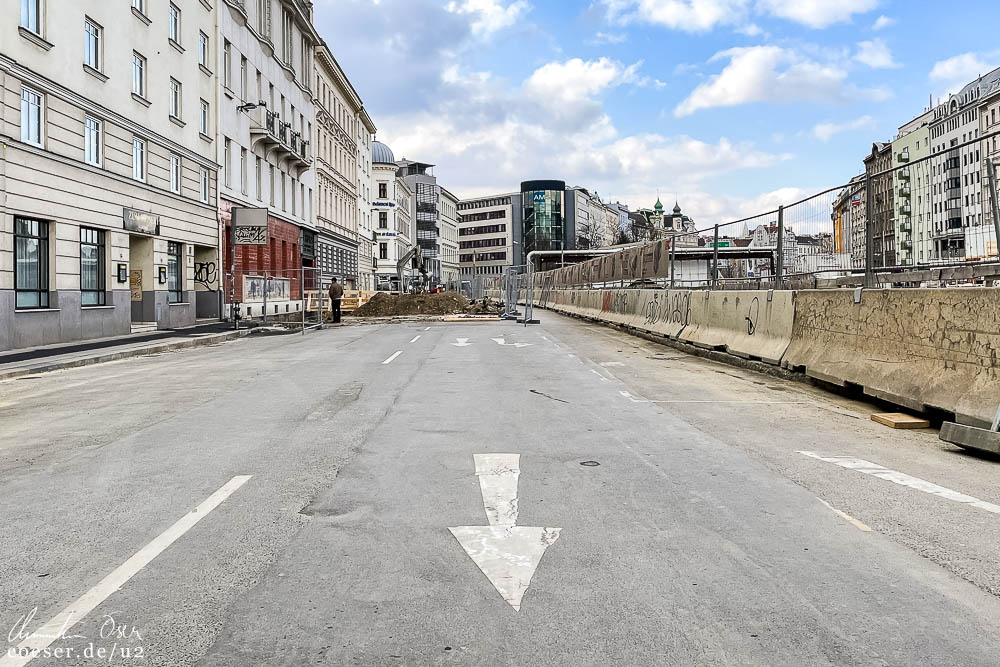

18.03.2021

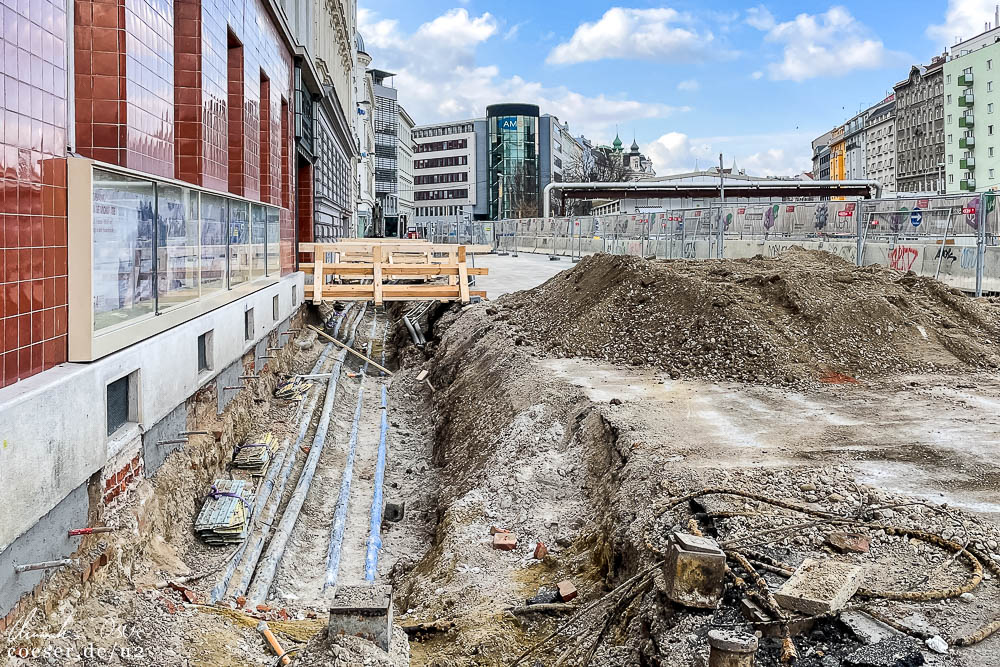

Aufgrabungsarbeiten und Leitungsverlegungen auf der gesperrten Rechten Wienzeile

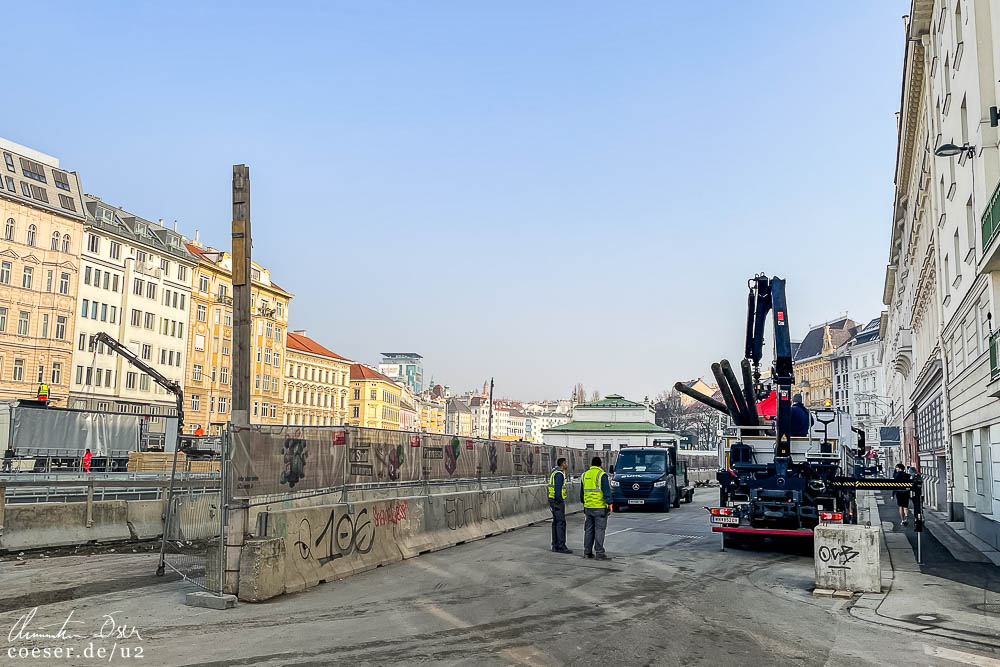

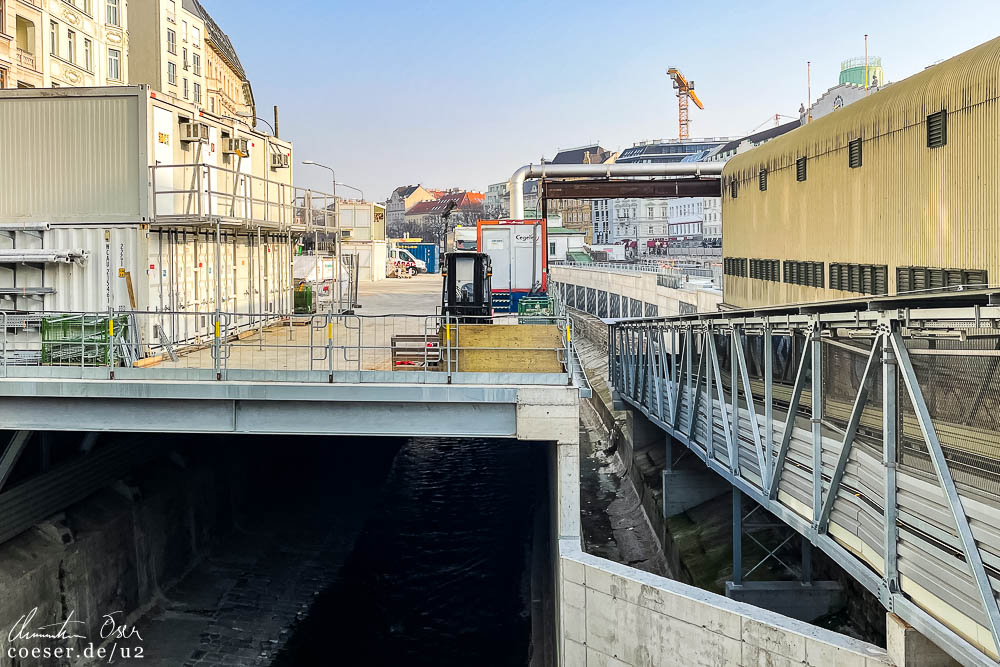

25.02.2021
Vorbereitungsarbeiten auf der gesperrten Rechten Wienzeile

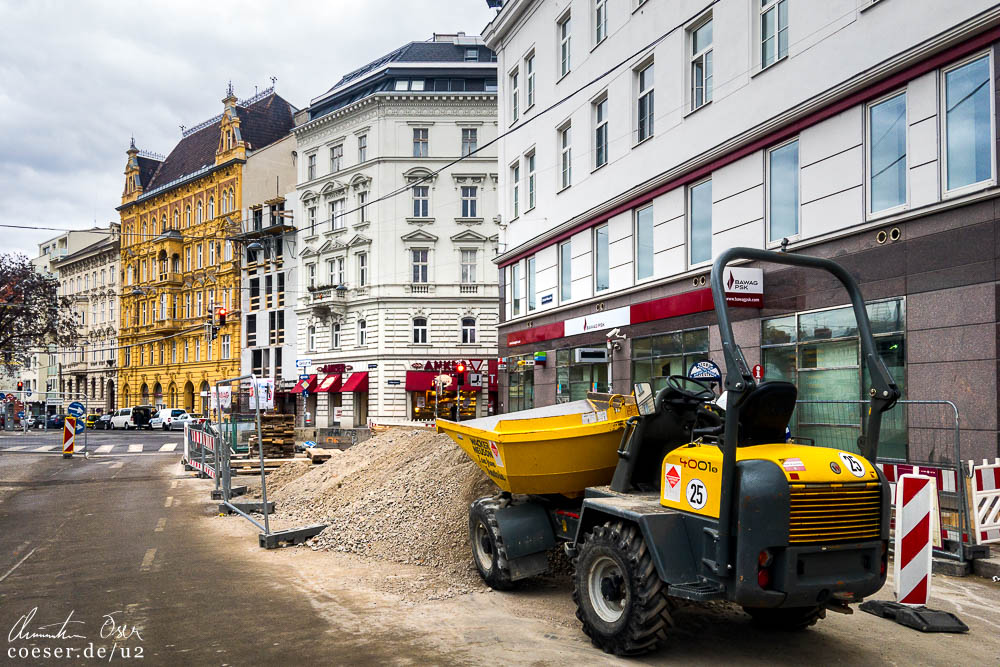

23.01.2021
Baufortschritt auf der gesperrten Rechten Wienzeile

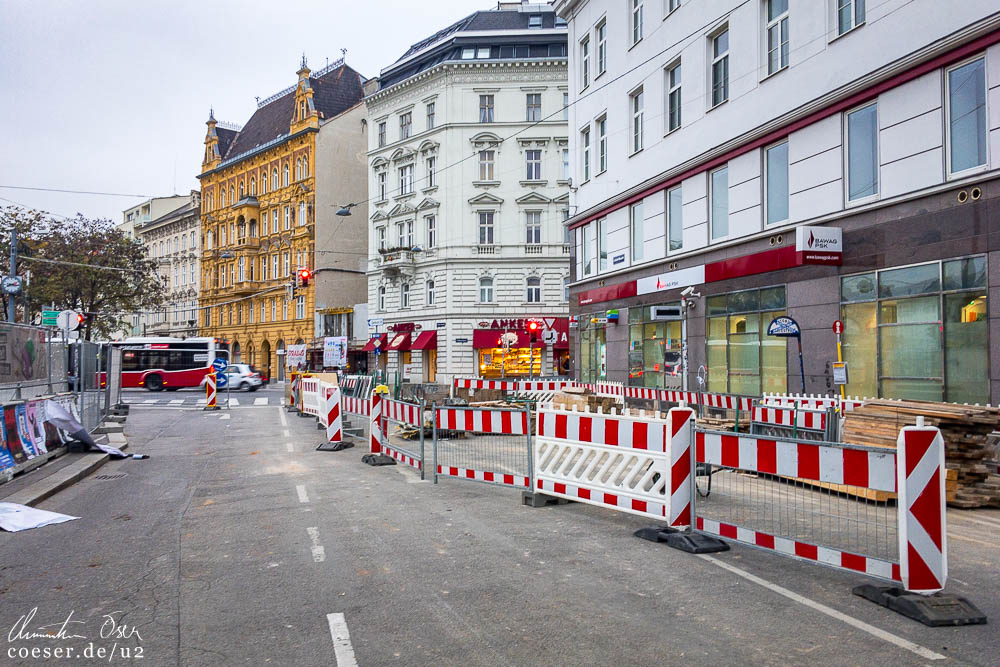

26.11.2020
Lokalaugenschein auf der gesperrten Rechten Wienzeile

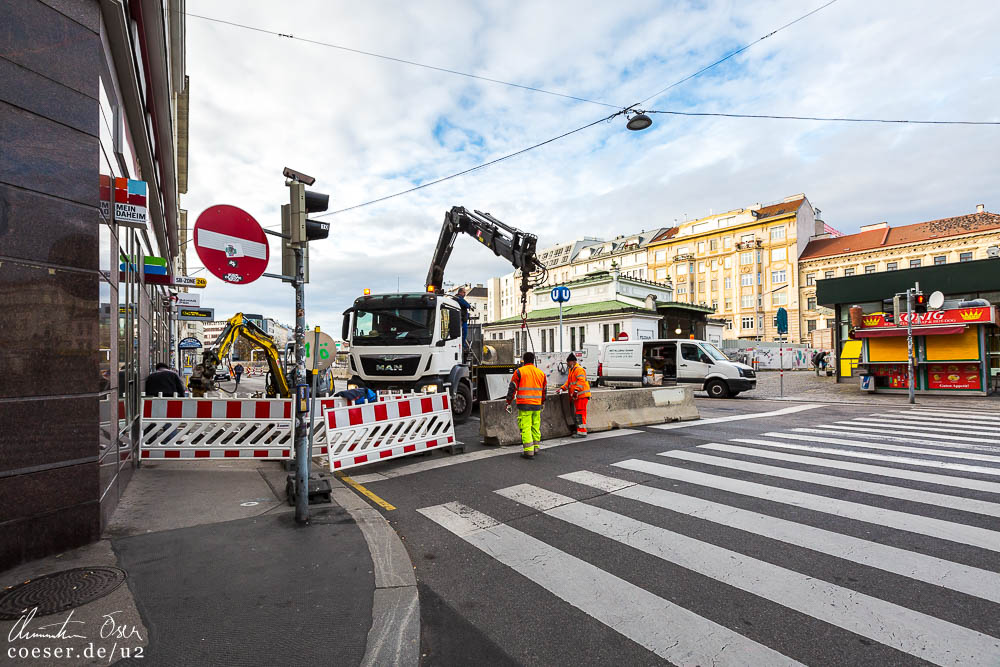

17.11.2020

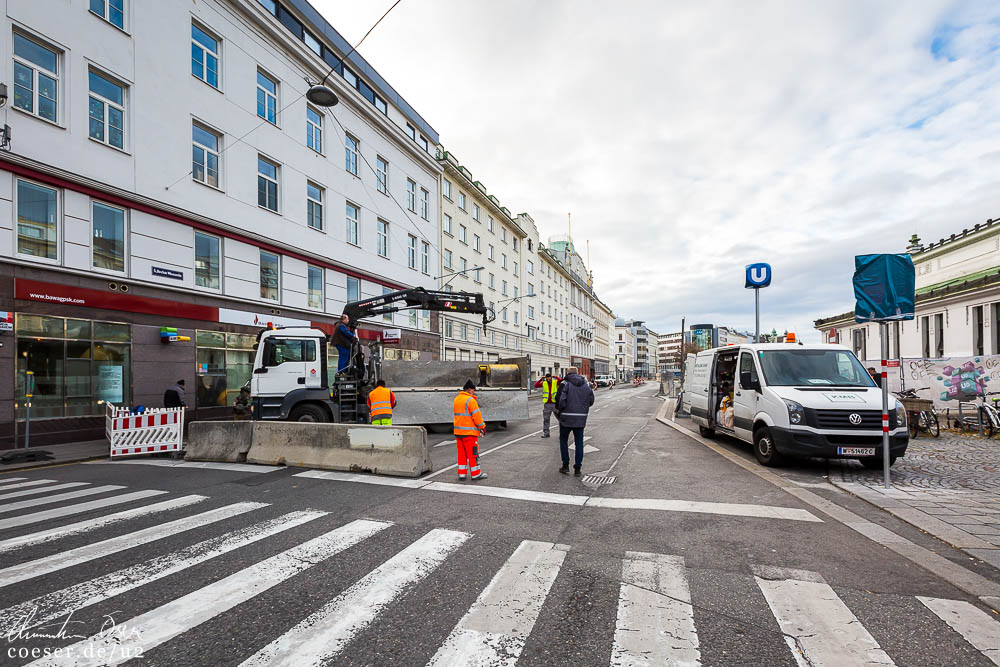

Beginn der mehrjährigen Sperre der Rechten Wienzeile für den Autoverkehr, Umleitung über Schönbrunner Straße und Pilgramgasse
14.07.2020
Straßenbauarbeiten rund um die Station Pilgramgasse für eine Umleitung des Verkehrs ab November 2020; Bauplatz in der Hofmühlgasse für einen künftigen Stationsabgang

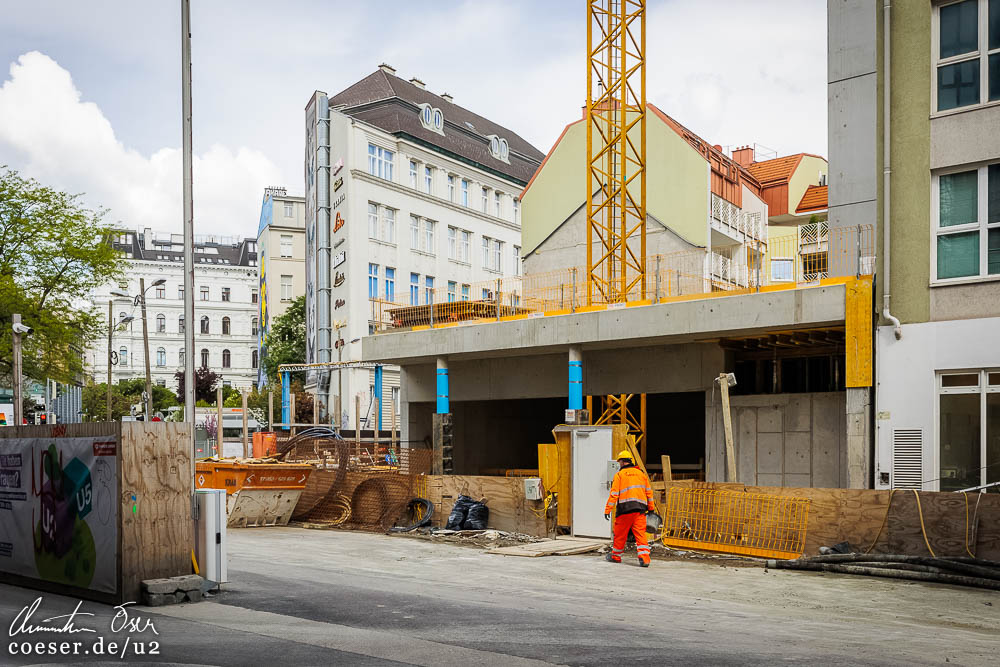

15.04.2020

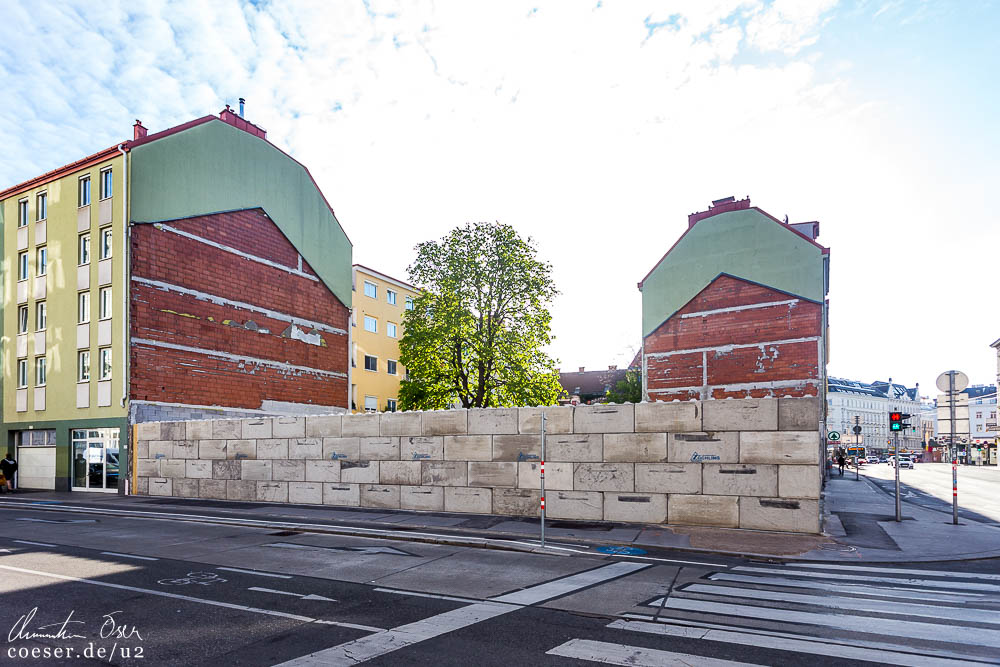

Bauplatz in der Hofmühlgasse für einen künftigen Stationsabgang der Station Pilgramgasse

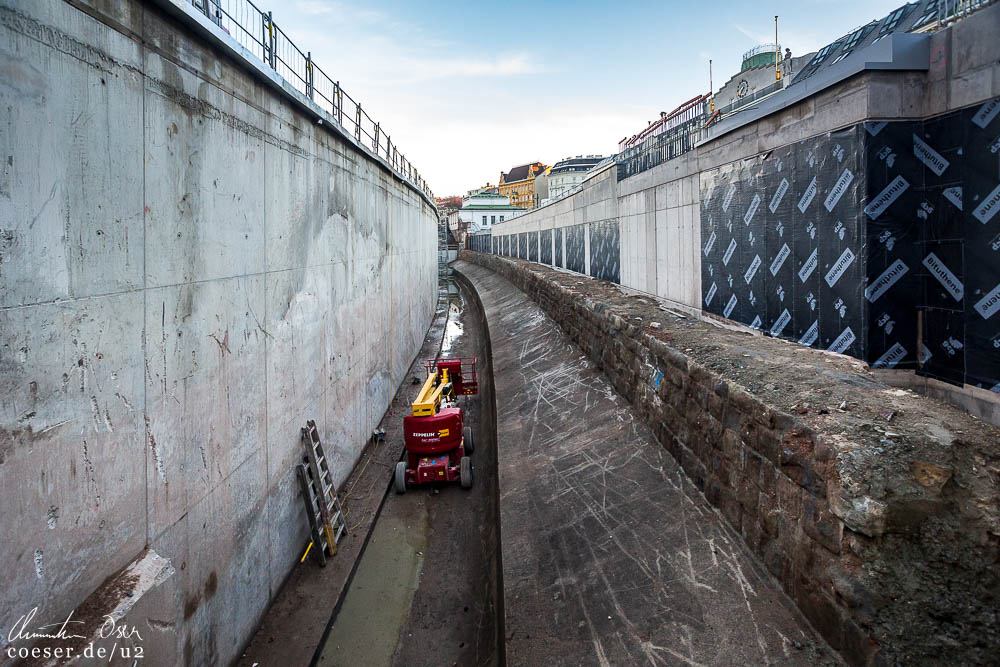

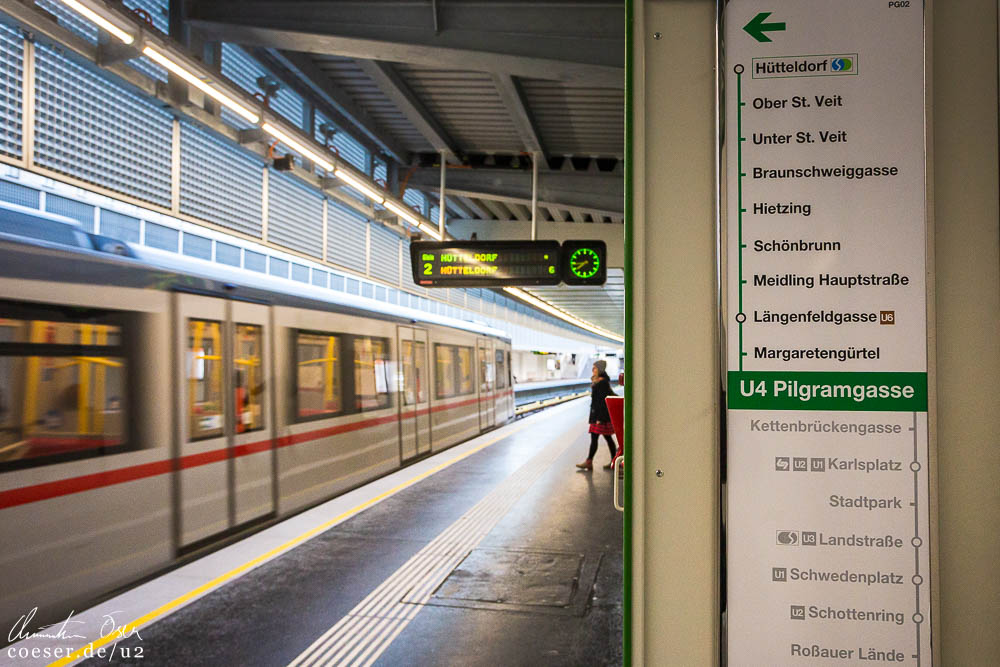

01.02.2020

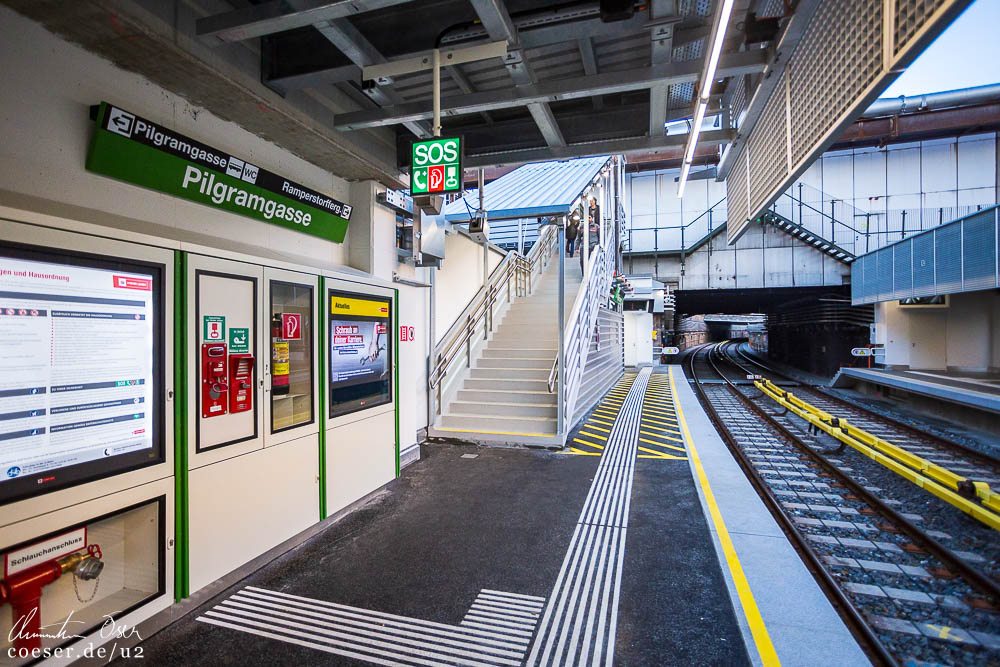

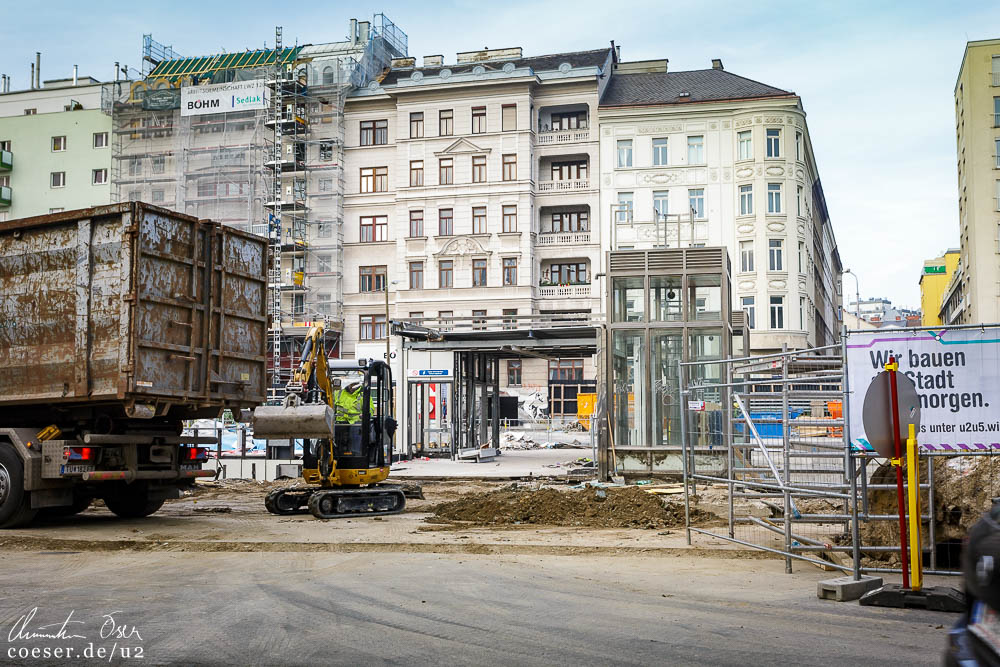

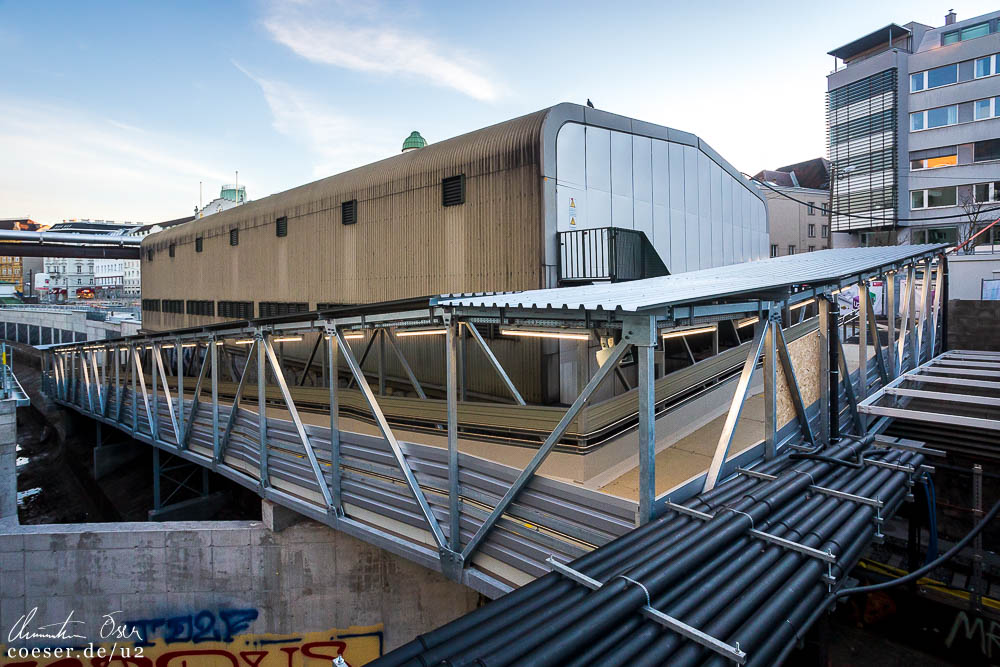

Lokalaugenschein nach der Wiedereröffnung der Station Pilgramgasse

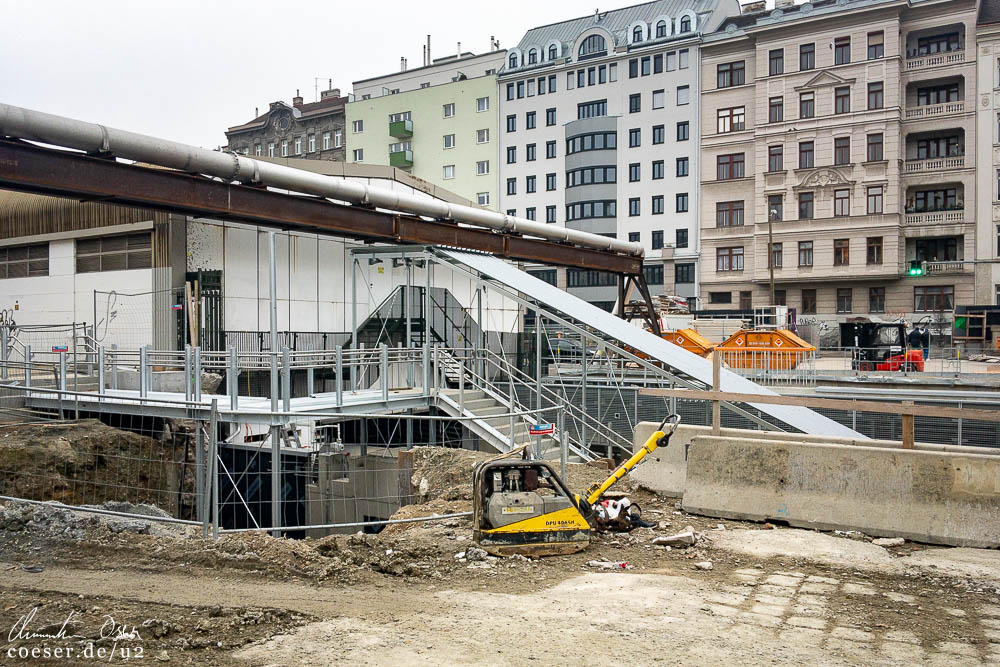

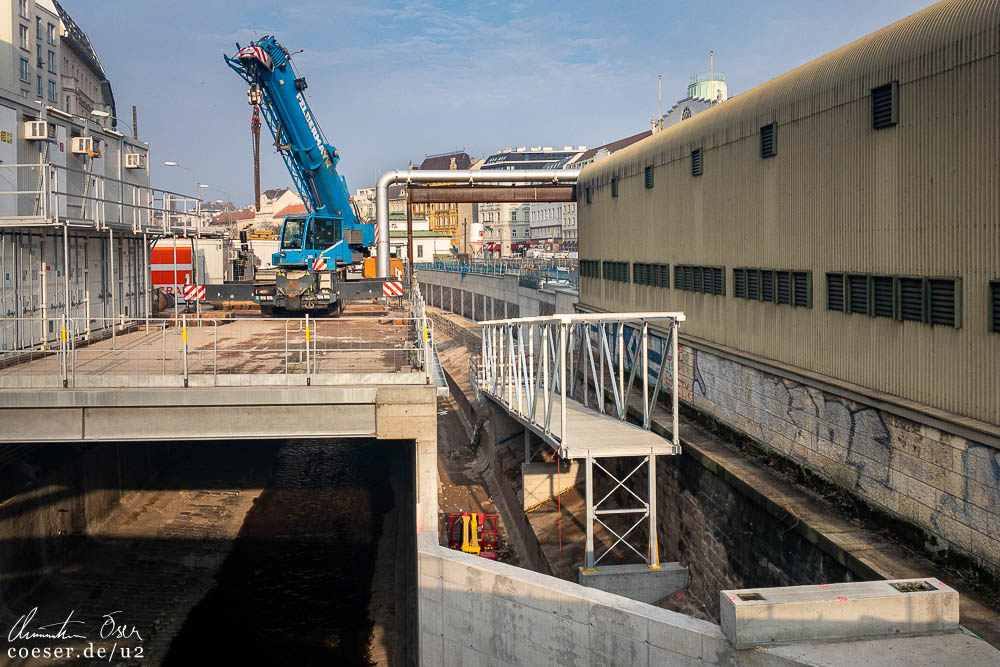

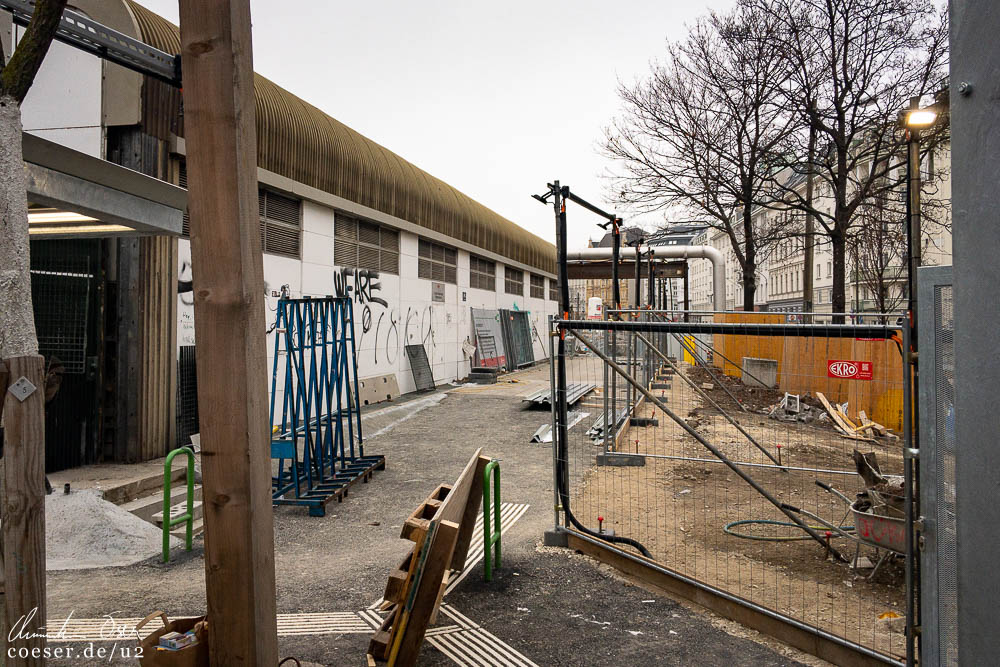

25.01.2020
Letzte Arbeiten vor der Wiedereröffnung der Station Pilgramgasse

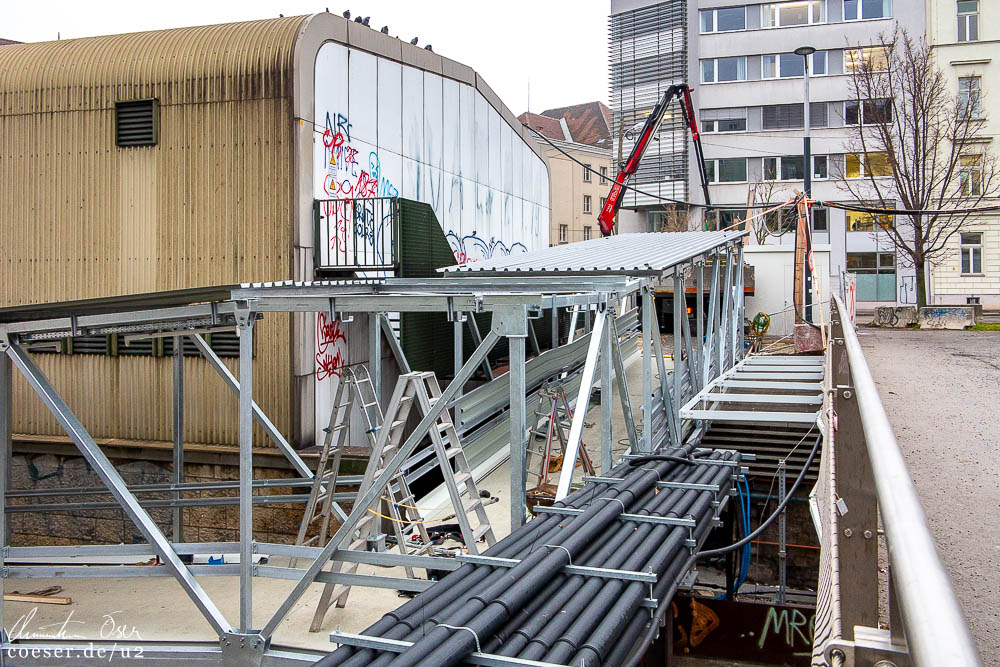

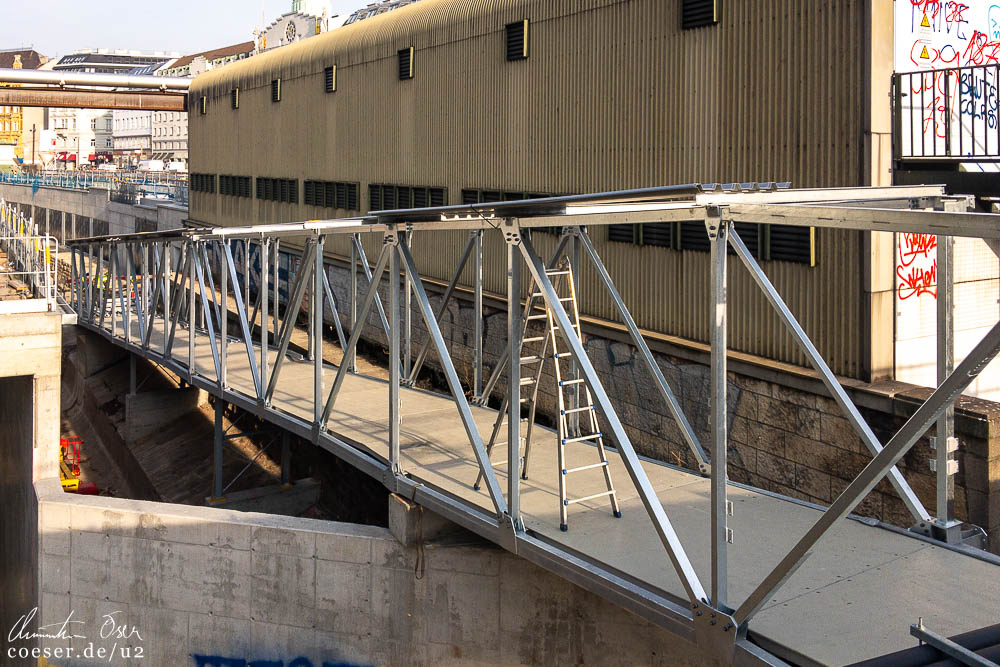

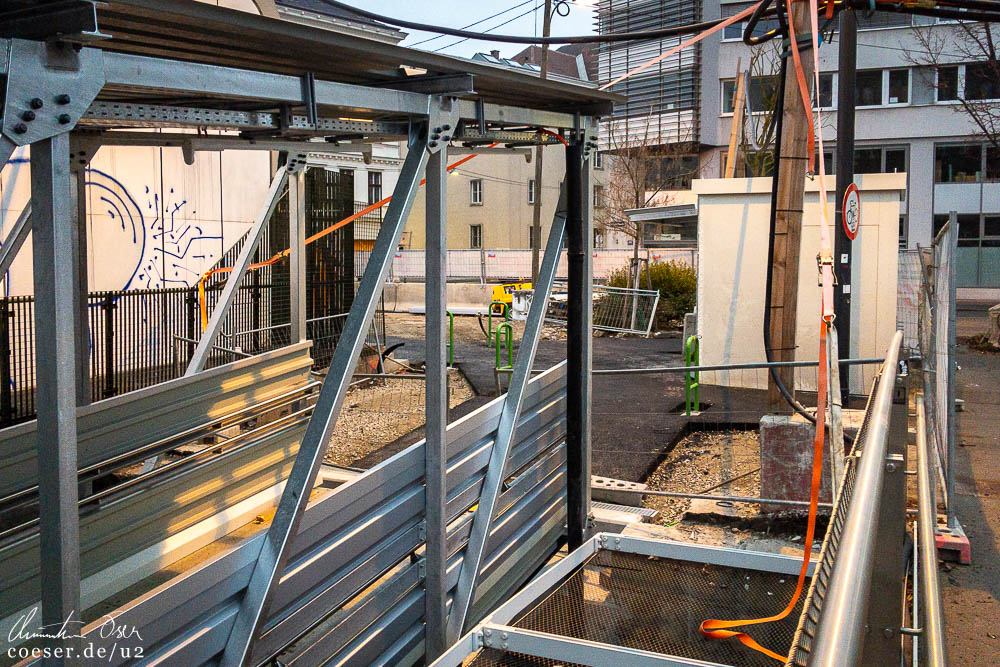

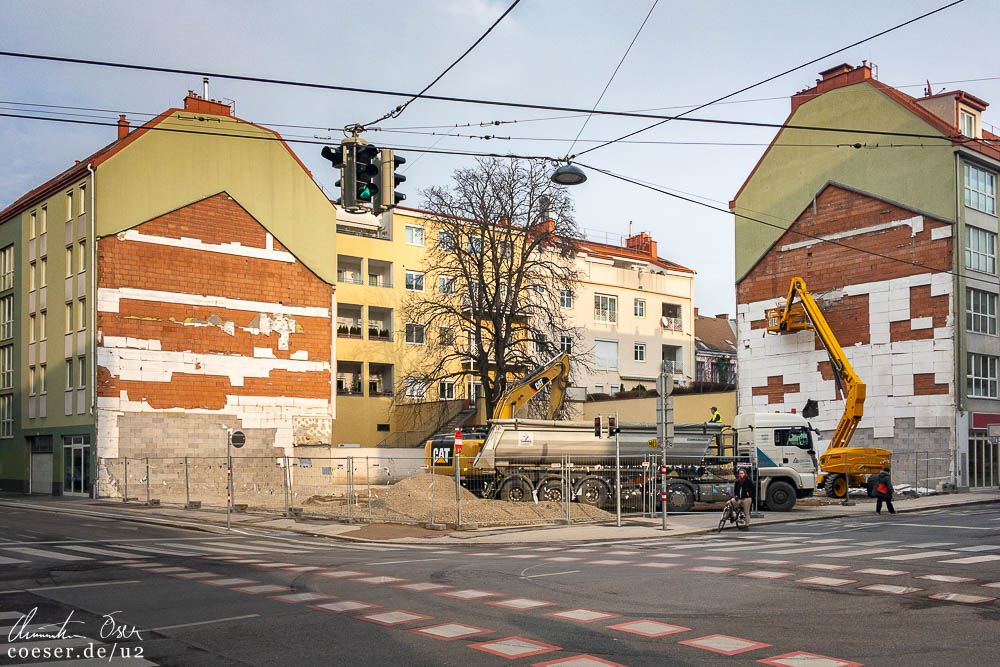

09./10./13./15./18.01.2020
Errichtung eines barrierefreien Zugangs mittels Rampe in der Station Pilgramgasse zum Bahnsteig Richtung Hütteldorf, Entfernung des Bauschutts nach dem Abriss des Hauses Hofmühlgasse 6 für einen künftigen Stationsabgang

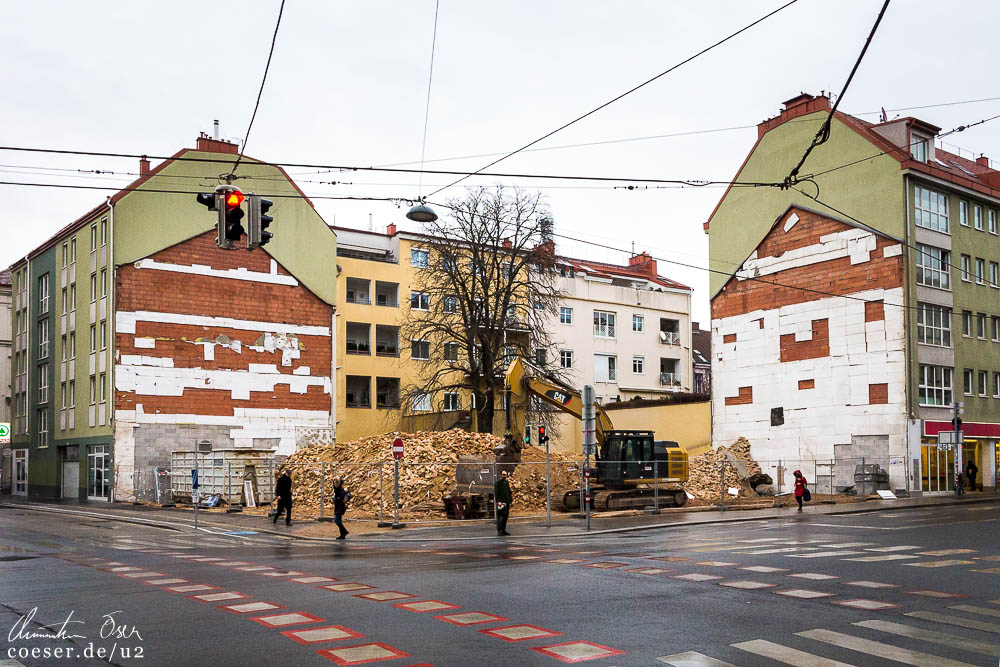

21.12.2019

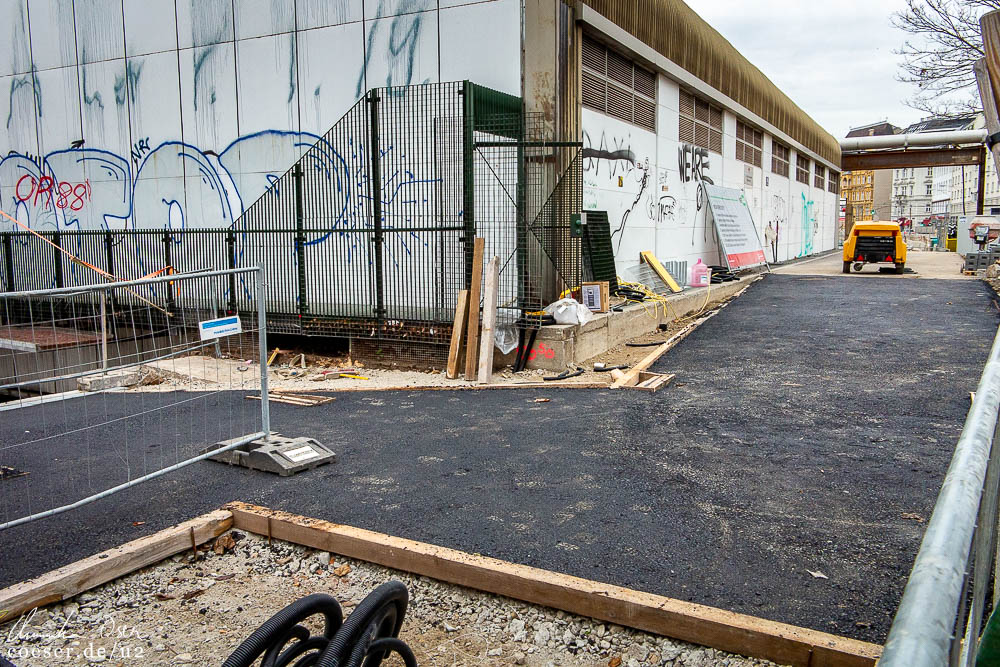

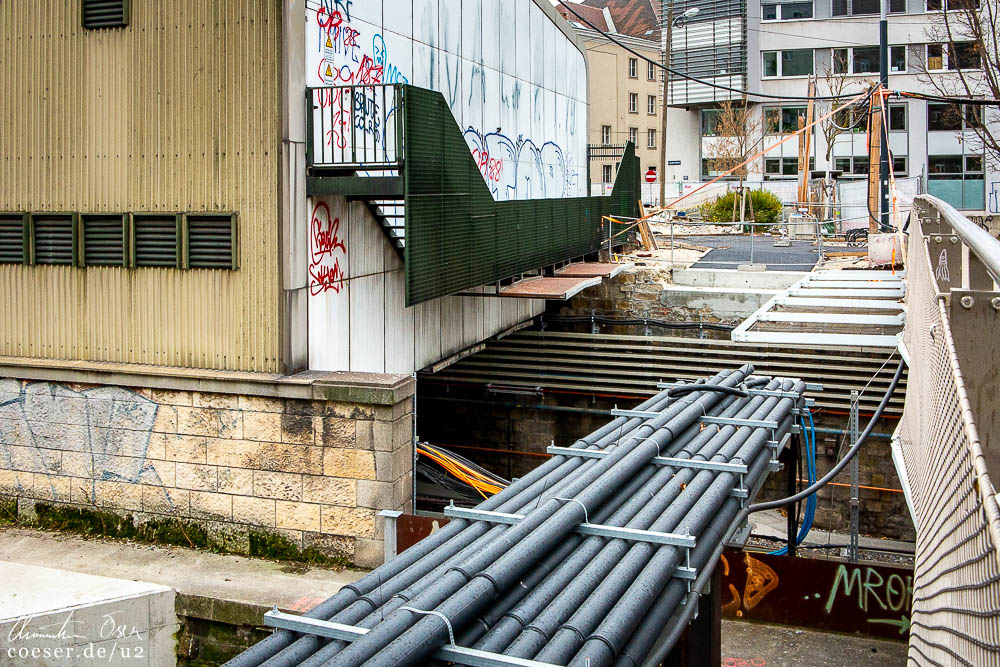

Errichtung eines barrierefreien Zugangs mittels Rampe in der Station Pilgramgasse zum Bahnsteig Richtung Hütteldorf, Abriss des Hauses Hofmühlgasse 6 für einen künftigen Stationsabgang

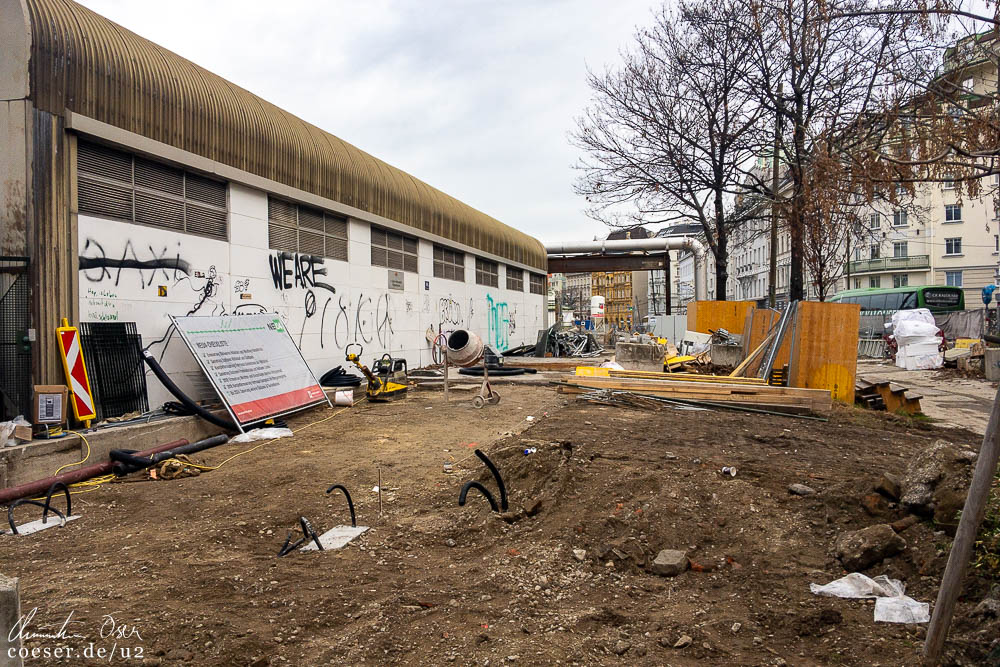

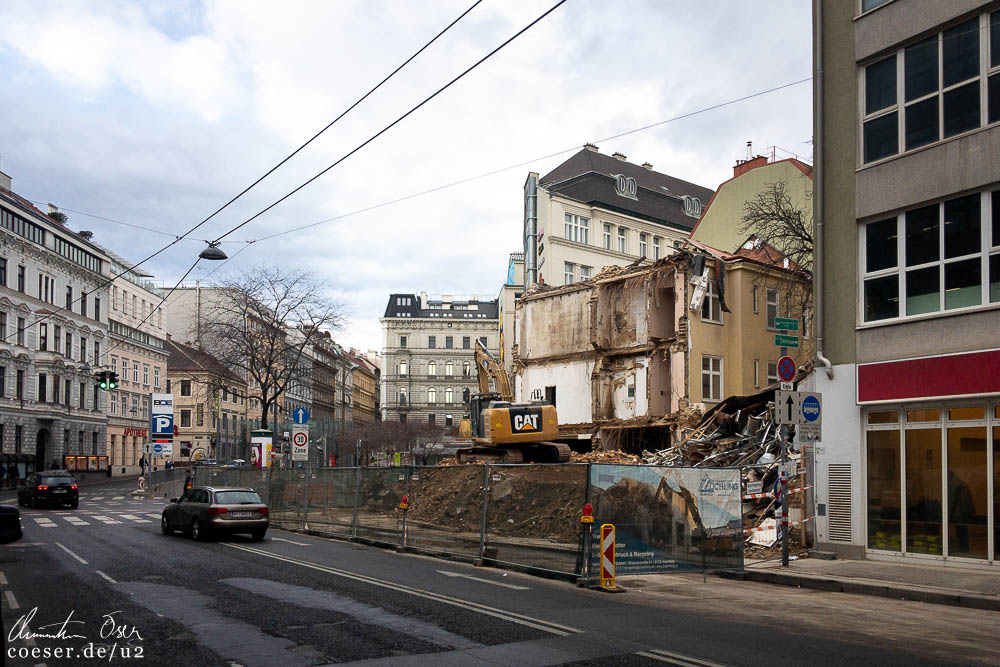

14.12.2019

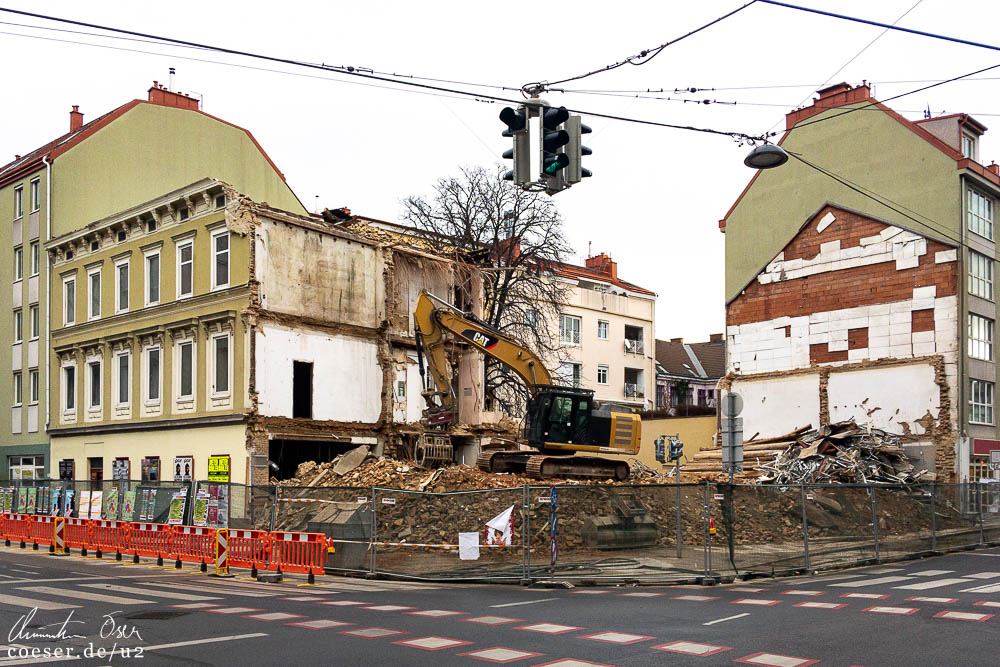

Abriss des Hauses Hofmühlgasse 6 für einen künftigen Stationsabgang, Errichtung eines barrierefreien Zugangs mittels Rampe in der Station Pilgramgasse zum Bahnsteig Richtung Hütteldorf

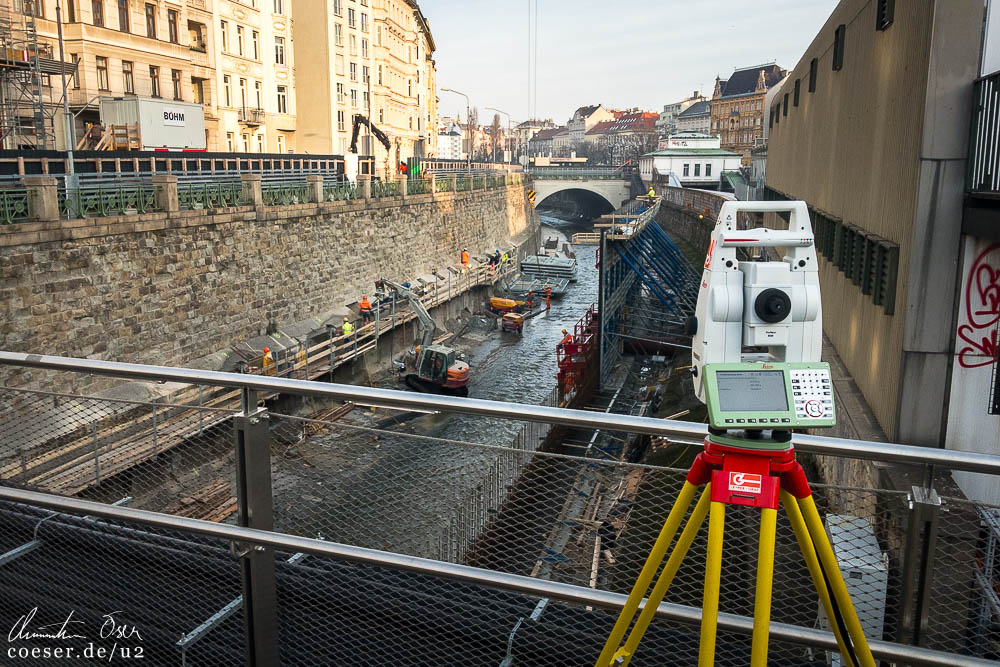

10.12.2019
Baufortschritt der Bahnsteigerrichtung in der Station Pilgramgasse, Vorarbeiten für einen barrierefreien Zugang mittels Rampe zum Bahnsteig Richtung Hütteldorf

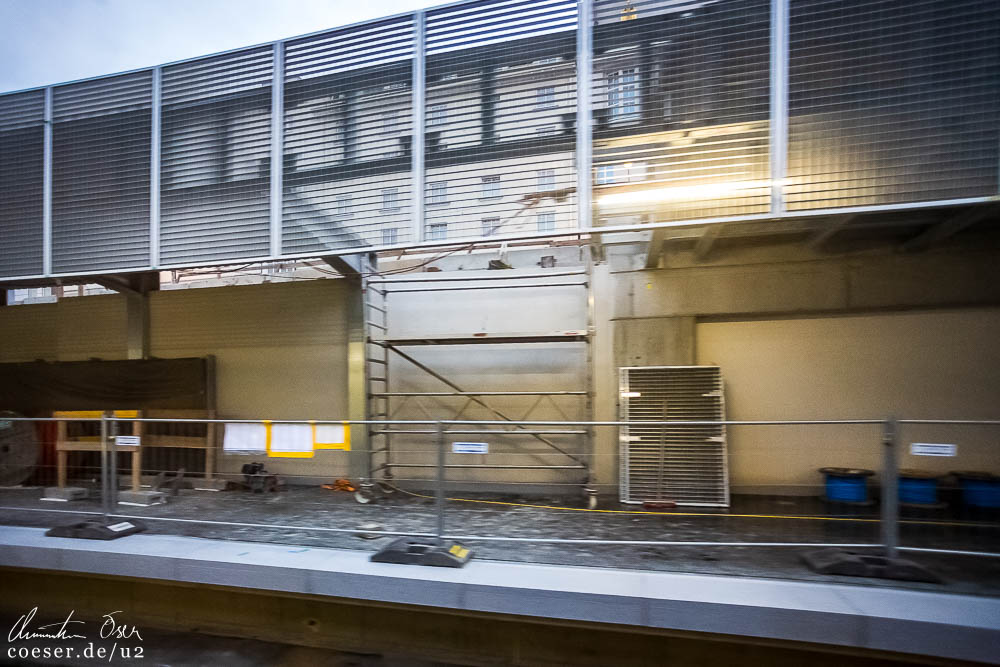

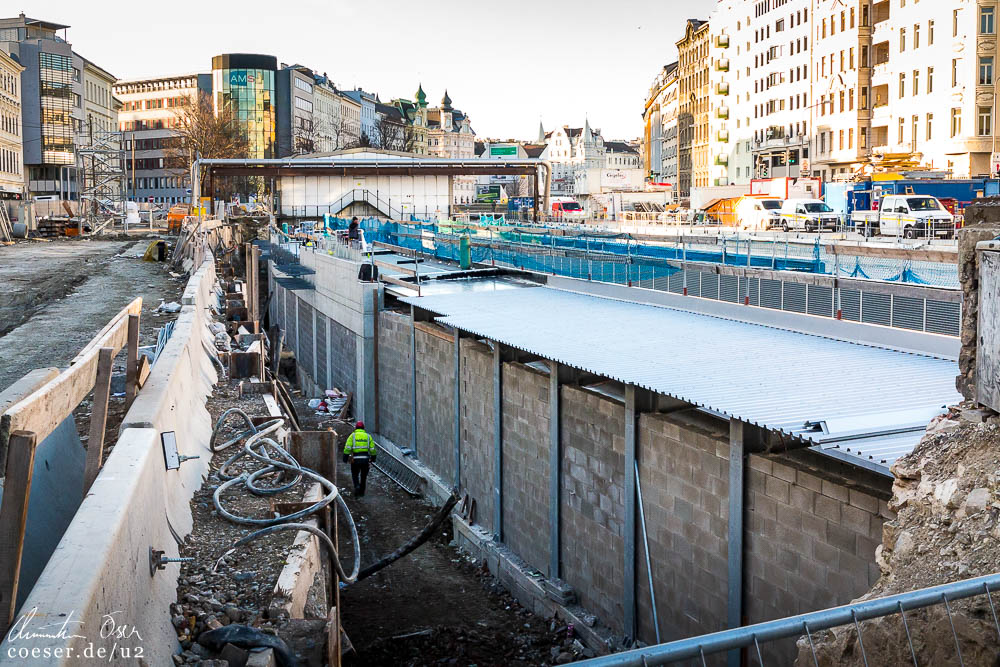

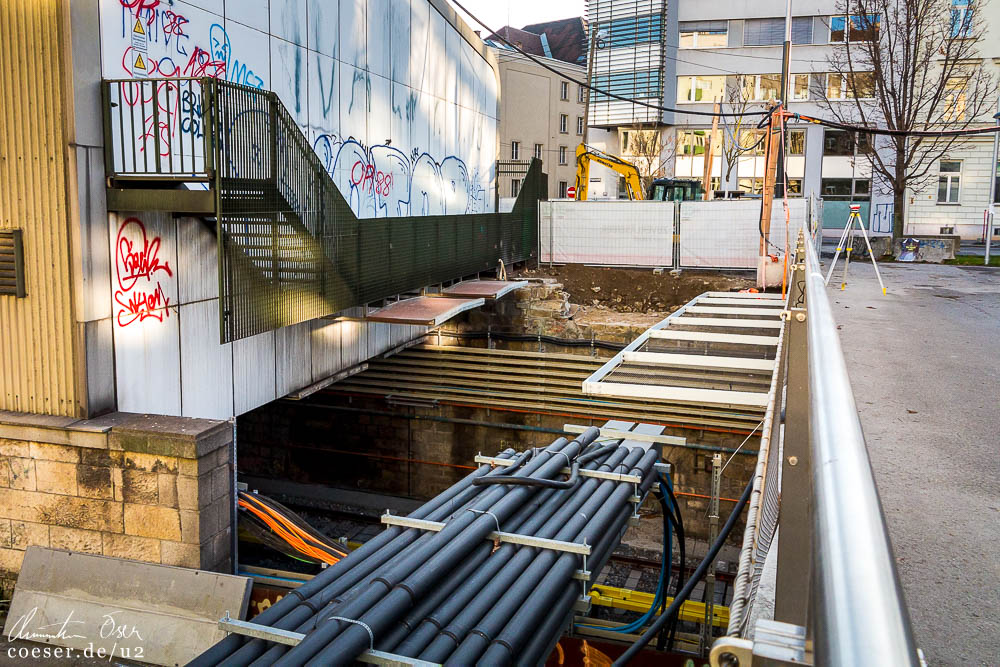

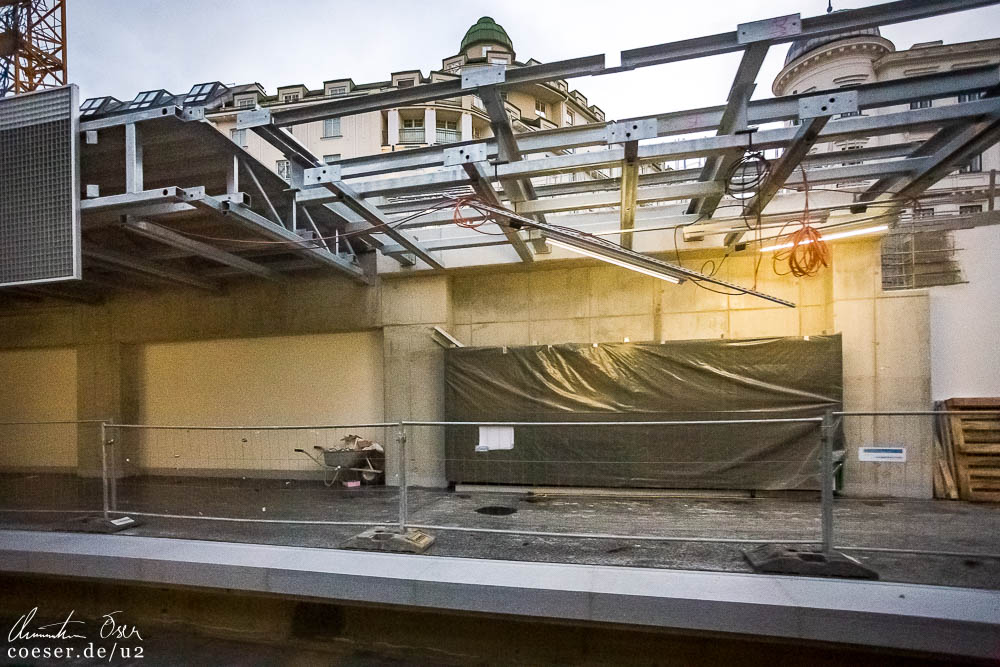

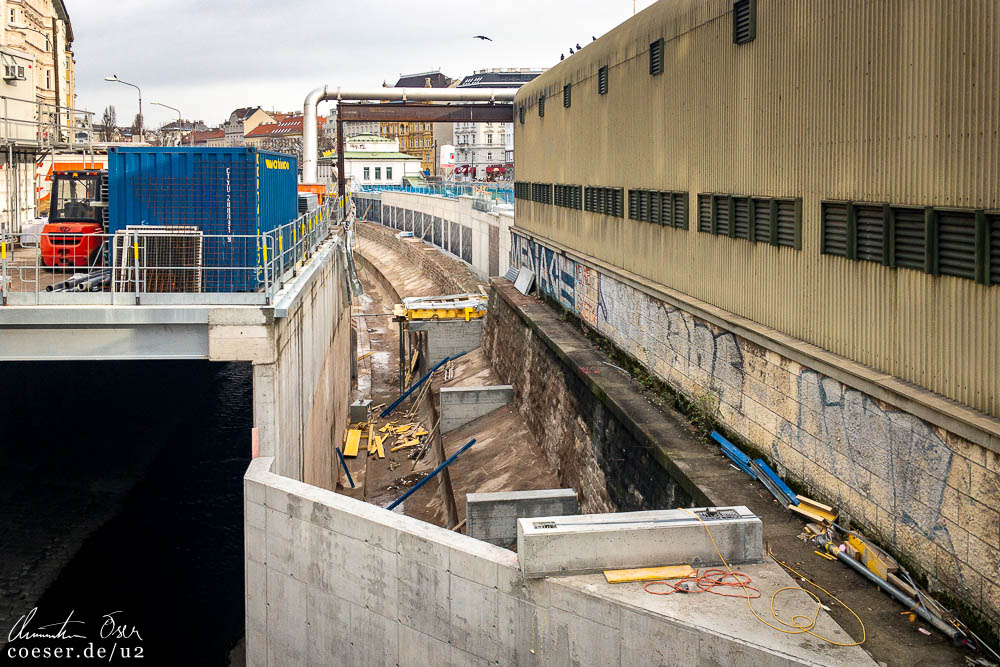

01.12.2019

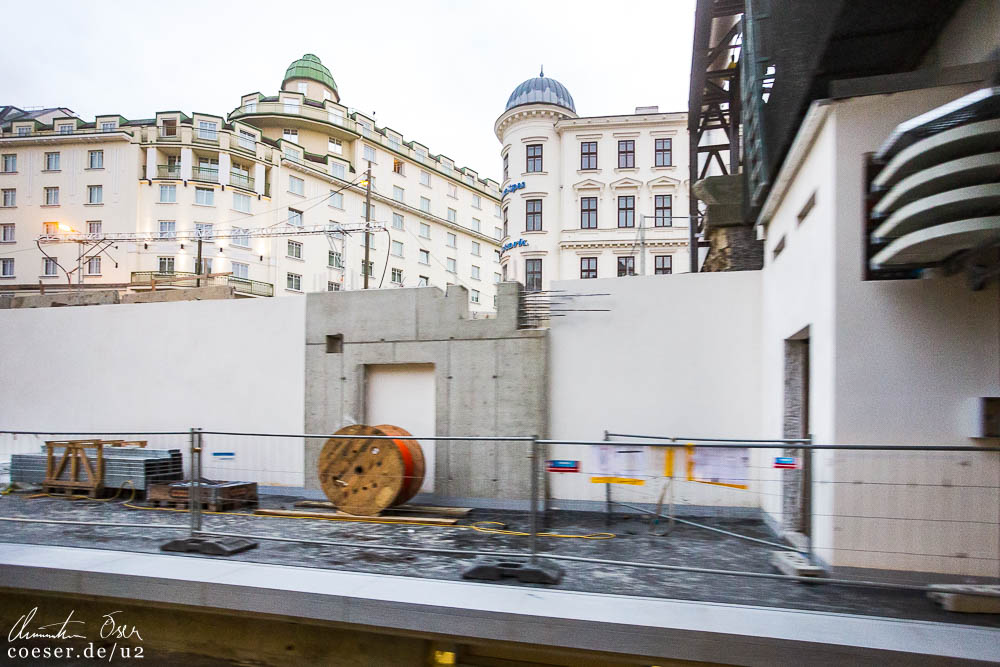

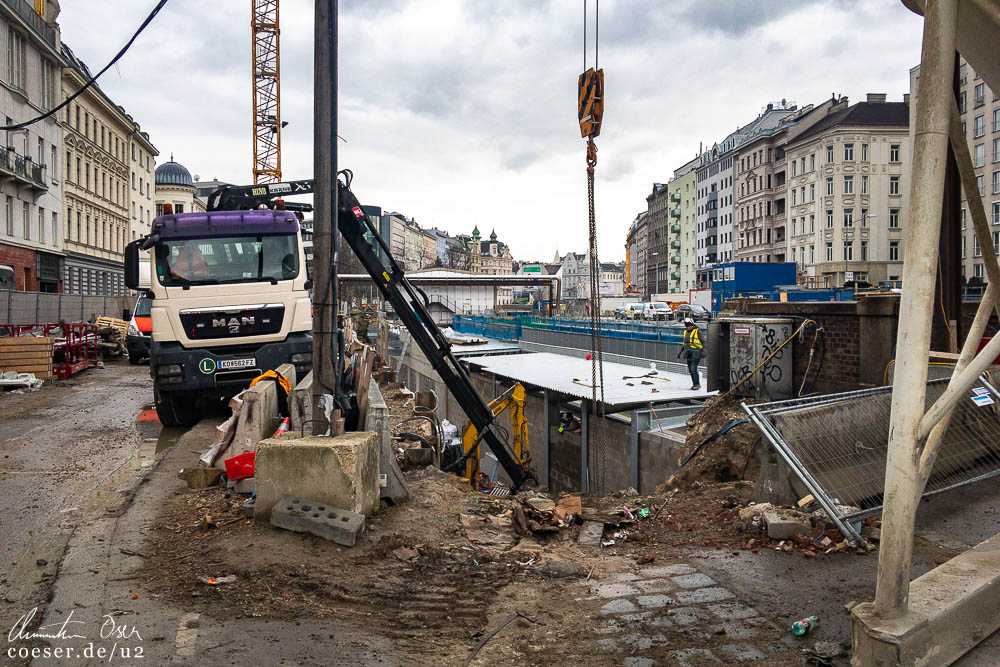

Blick aus der vorbeifahrenden U-Bahn auf die kurz vor der Fertigstellung stehenden Bahnsteige in der Station Pilgramgasse

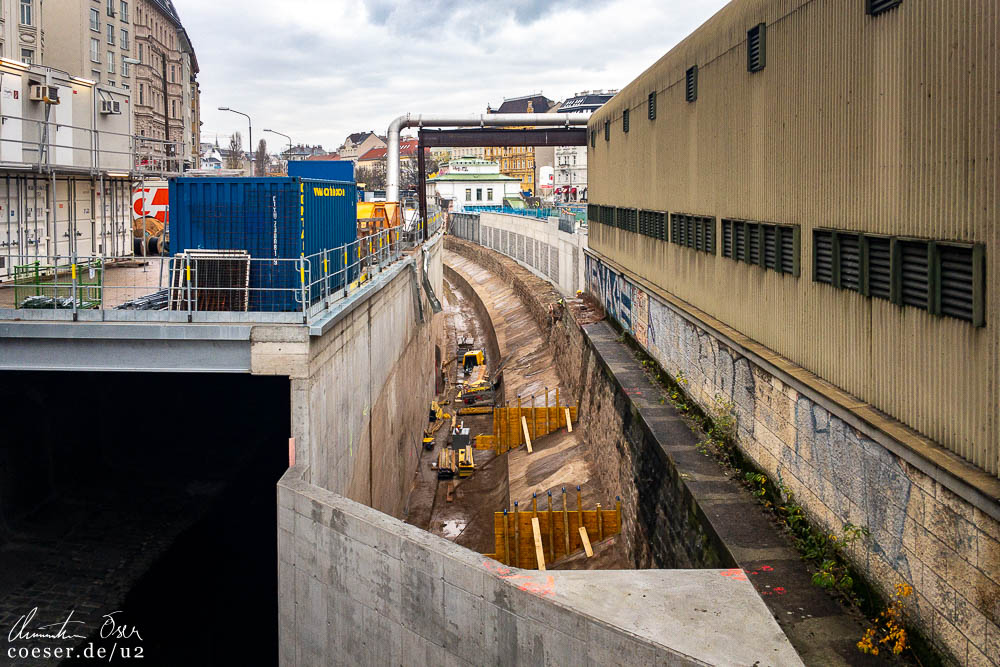

28.11.2019
Vorarbeiten für einen barrierefreien Zugang mittels Rampe zum Bahnsteig Richtung Hütteldorf, Baufortschritt der Bahnsteigerrichtung in der Station Pilgramgasse

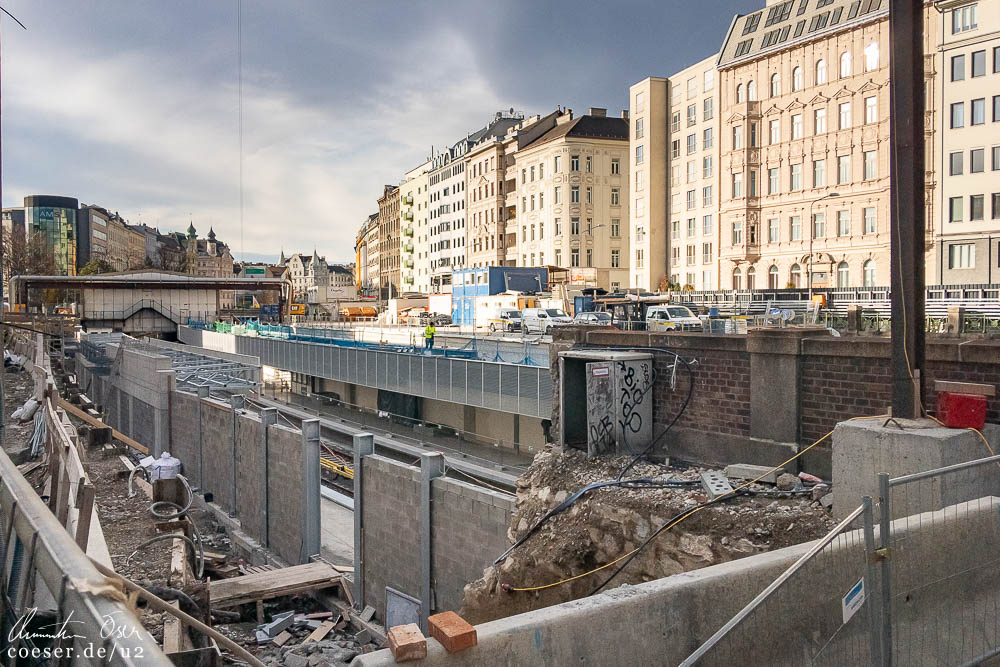

19.11.2019
Vorarbeiten für einen barrierefreien Zugang mittels Rampe zum Bahnsteig Richtung Hütteldorf, Baufortschritt der Bahnsteigerrichtung in der Station Pilgramgasse

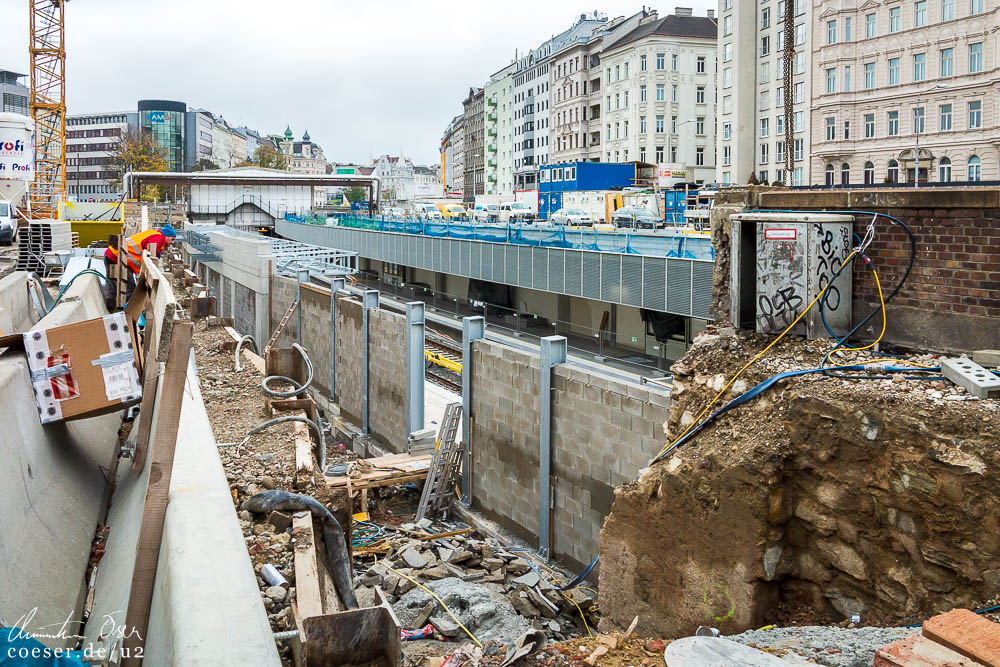

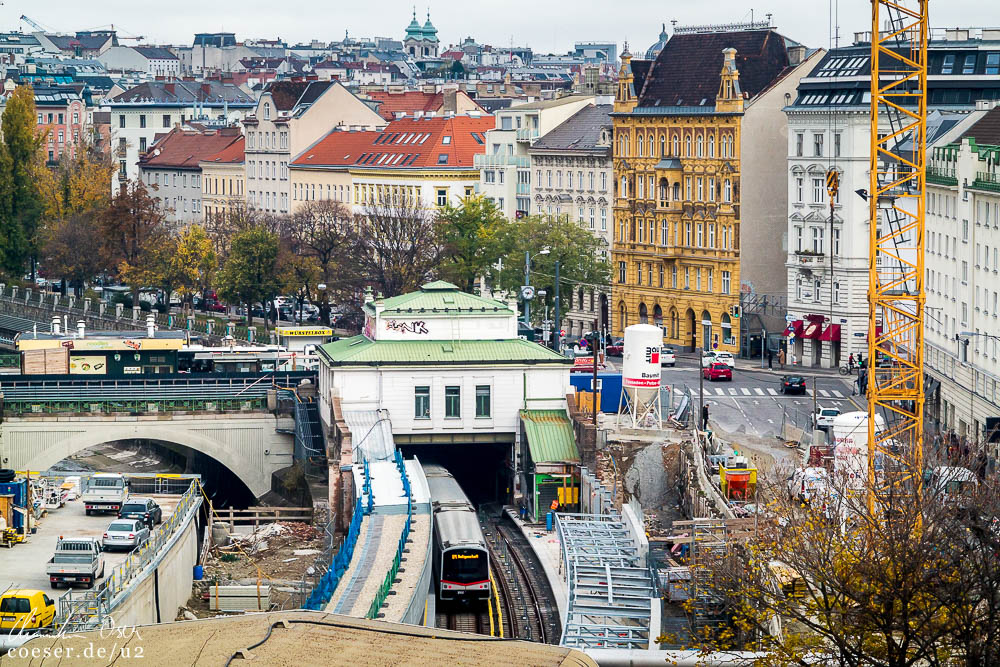

08.11.2019
Baufortschritt der Bahnsteigerrichtung in der Station Pilgramgasse, Vorbereitungen für den Abriss des Hauses Hofmühlgasse 6 für den künftigen Stationsabgang

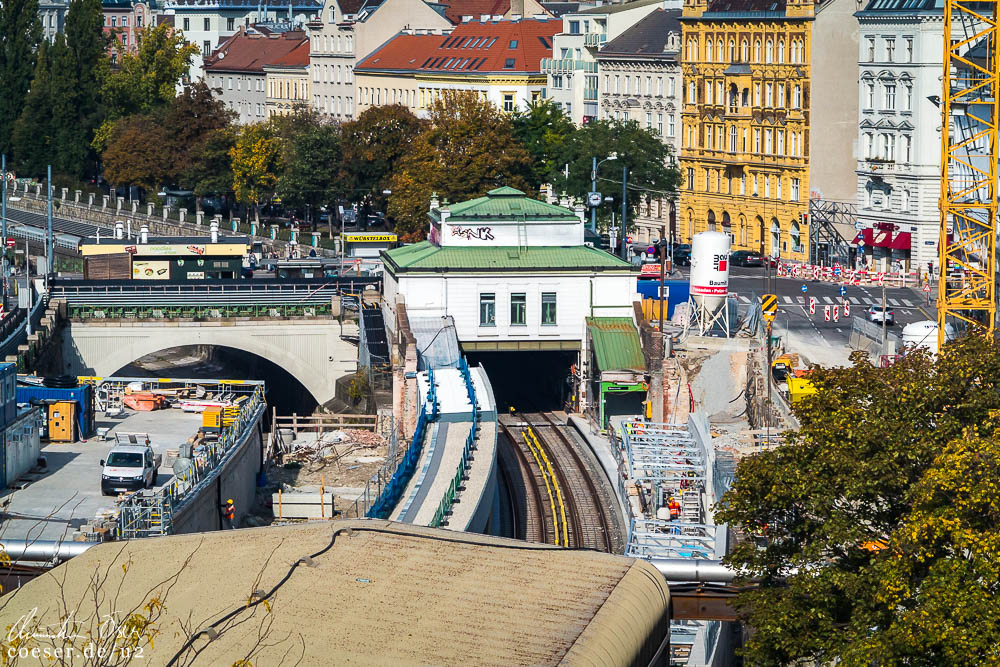

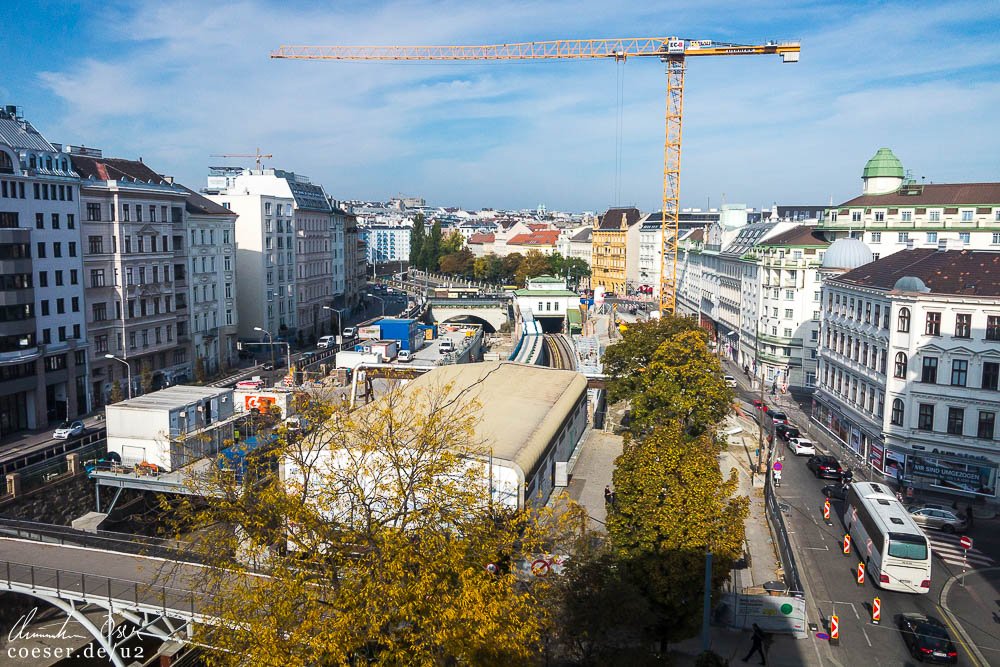

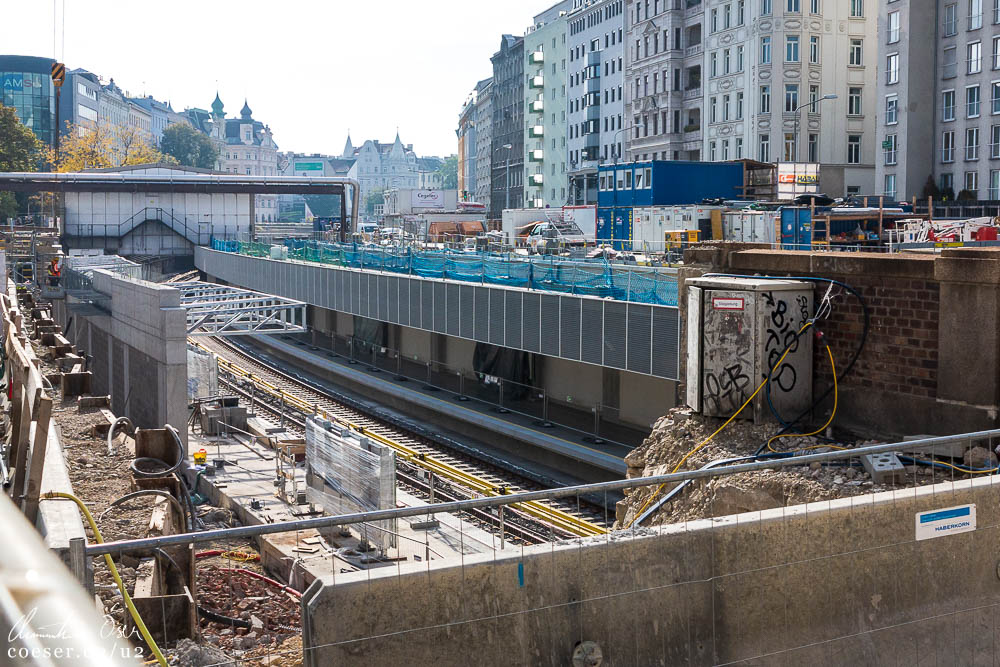

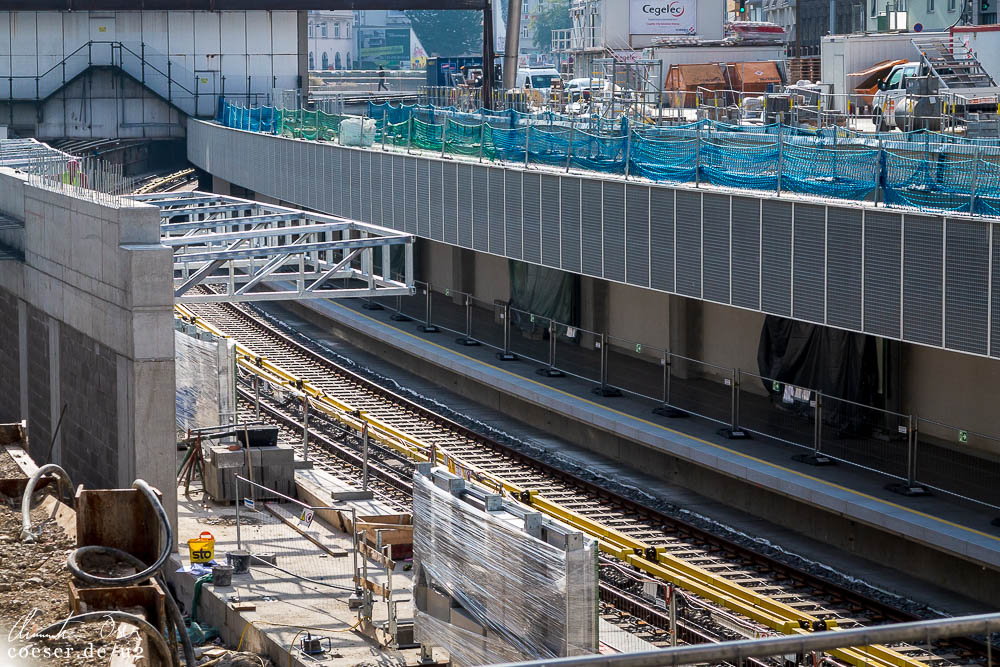

17.10.2019
Baufortschritt der Bahnsteigerrichtung in der Station Pilgramgasse

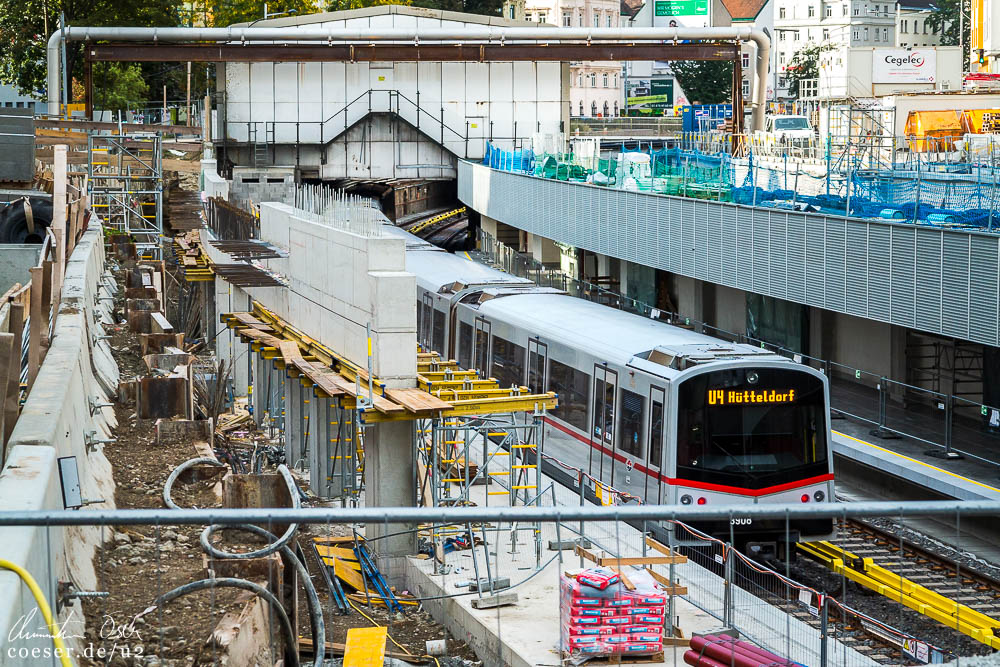

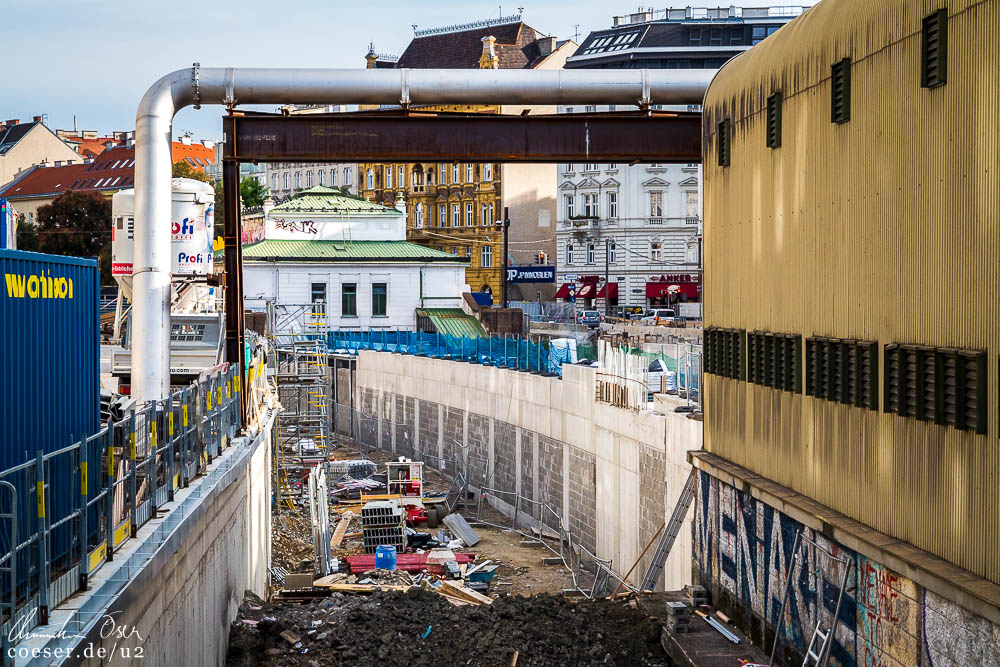

29.09.2019
Baufortschritt in der Station Pilgramgasse

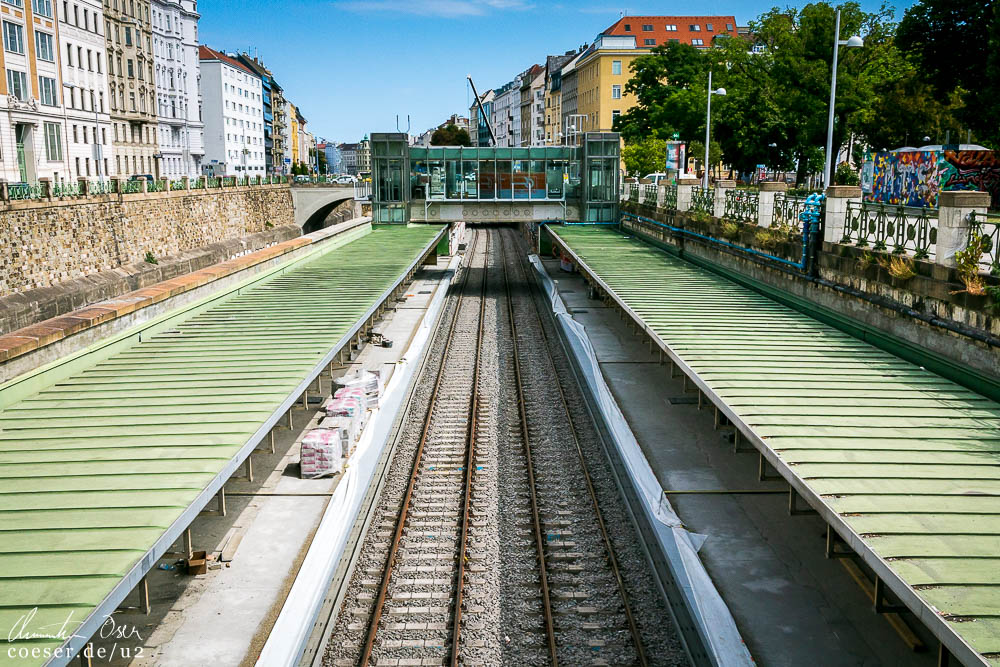

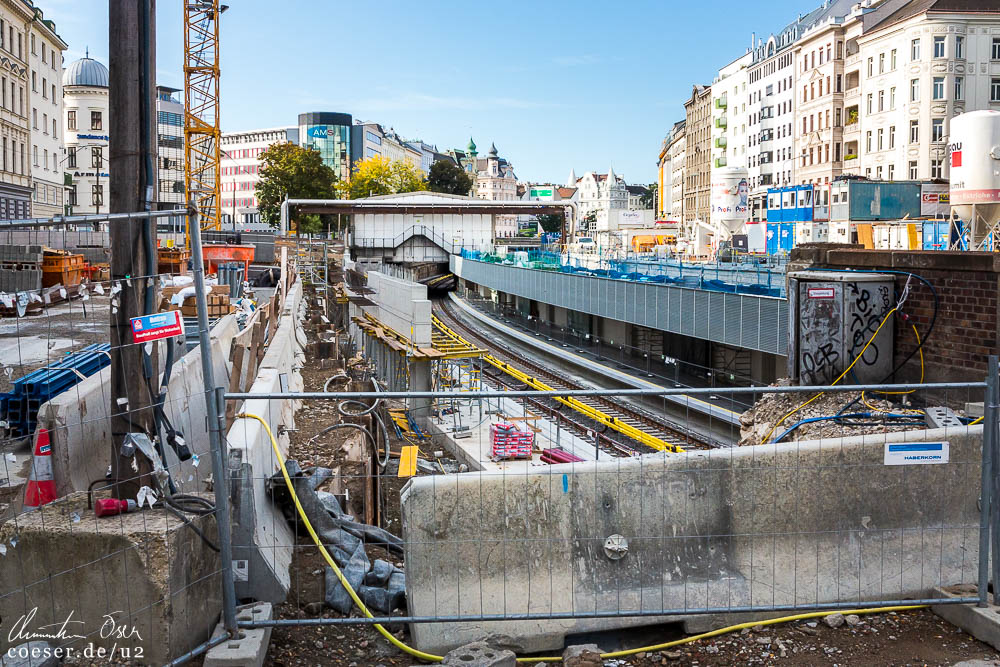

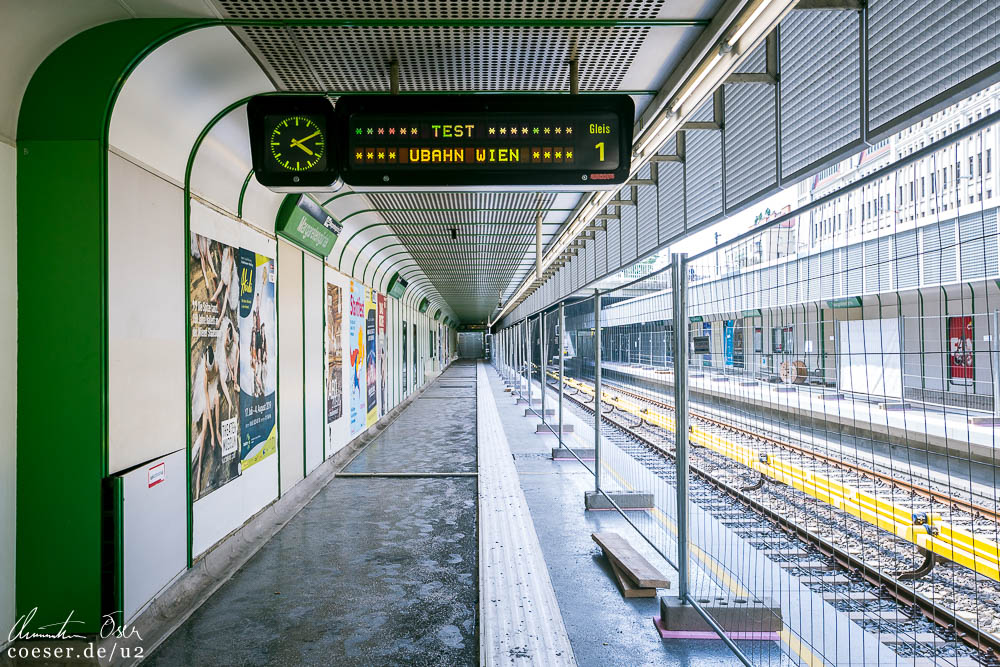

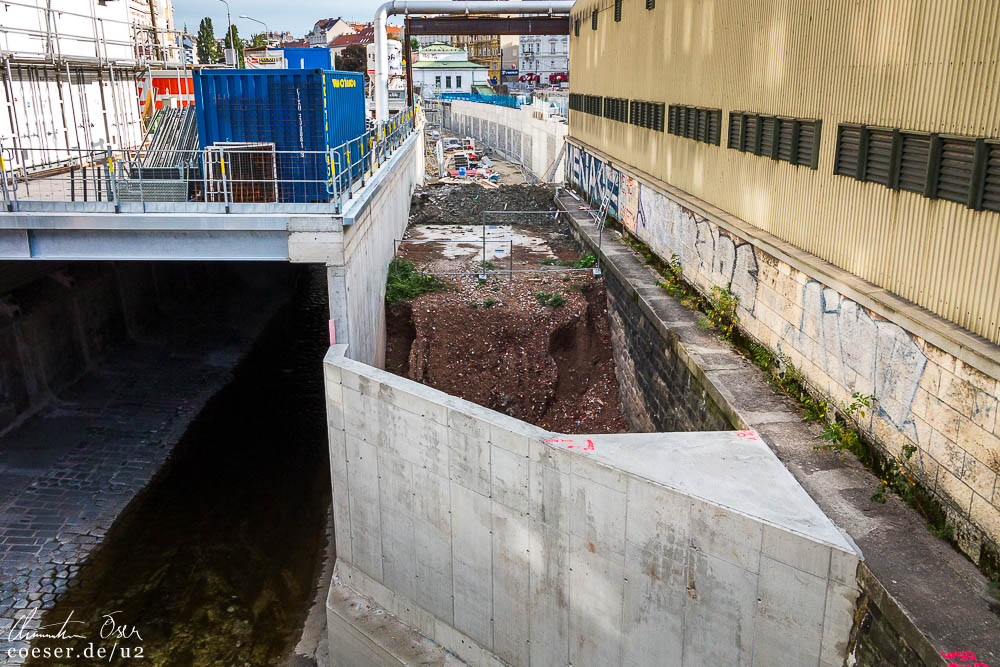

02.09.2019
Wiederaufnahme des Fahrbetriebs auf dem Streckenabschnitt Karlsplatz-Längenfeldgasse

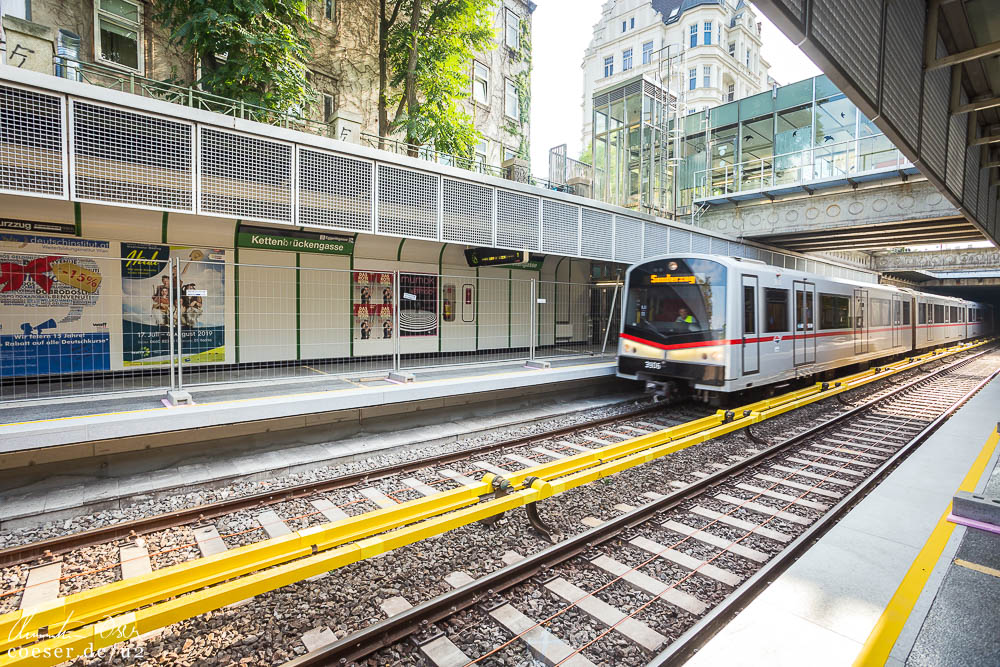

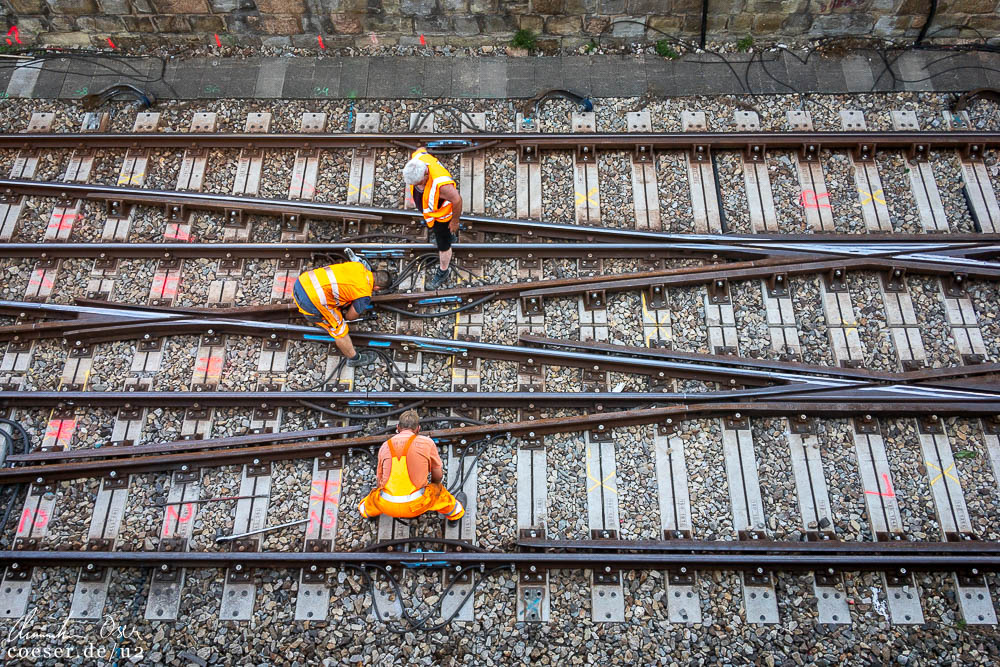

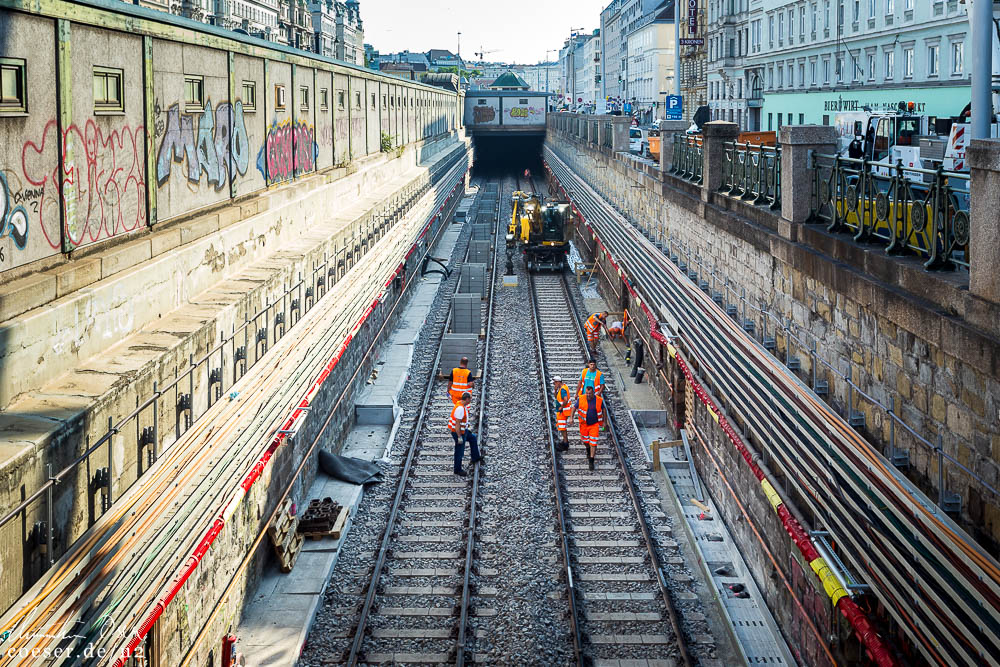

26.08.2019
Letzte Testfahrten vor der Wiederinbetriebnahme des Streckenabschnitts Karlsplatz-Längenfeldgasse

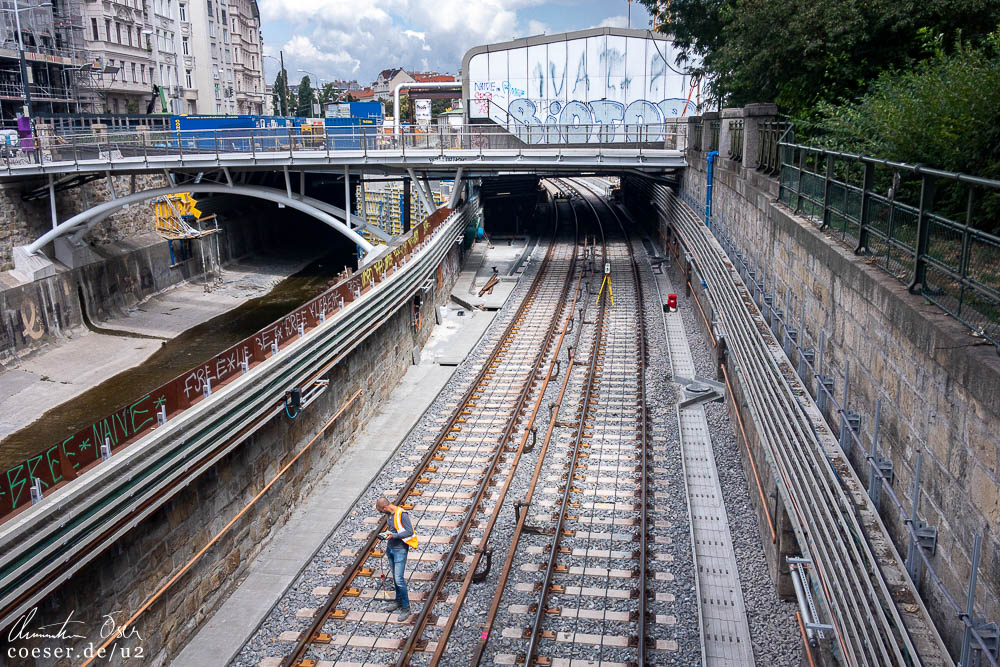

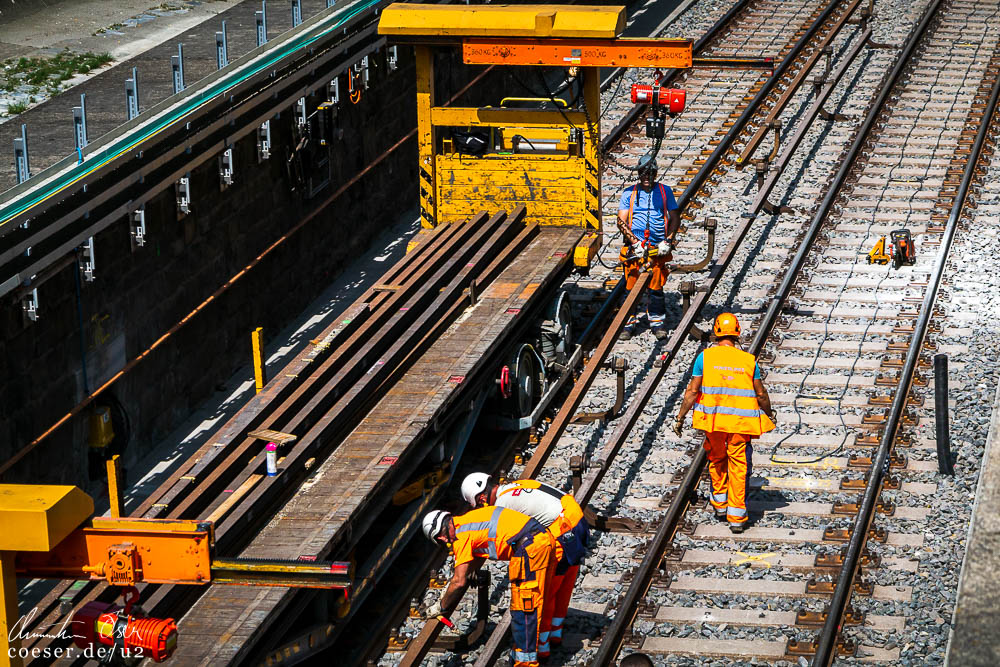

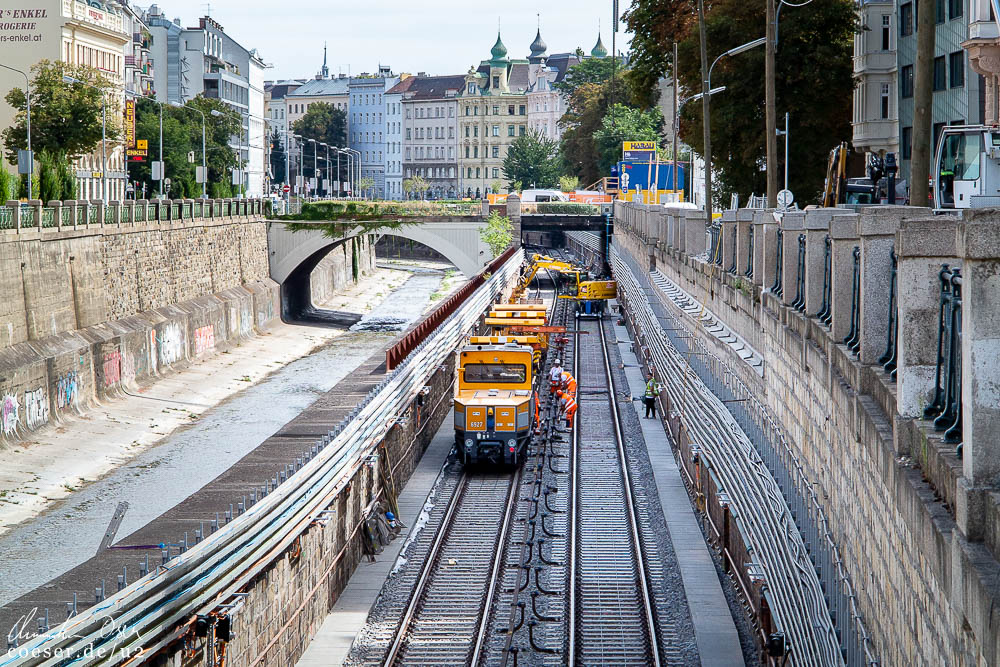

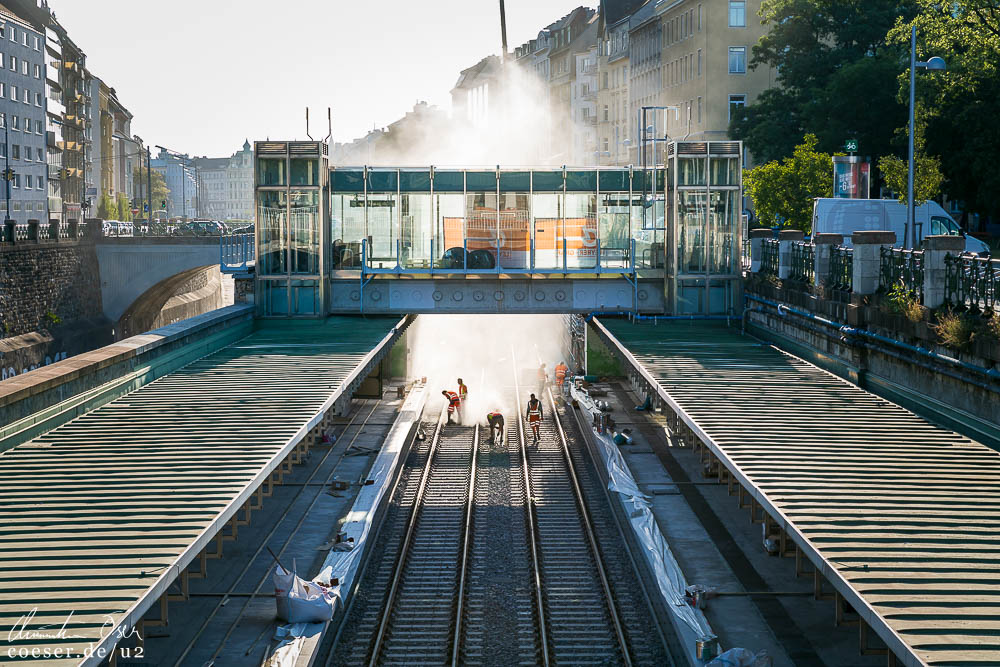

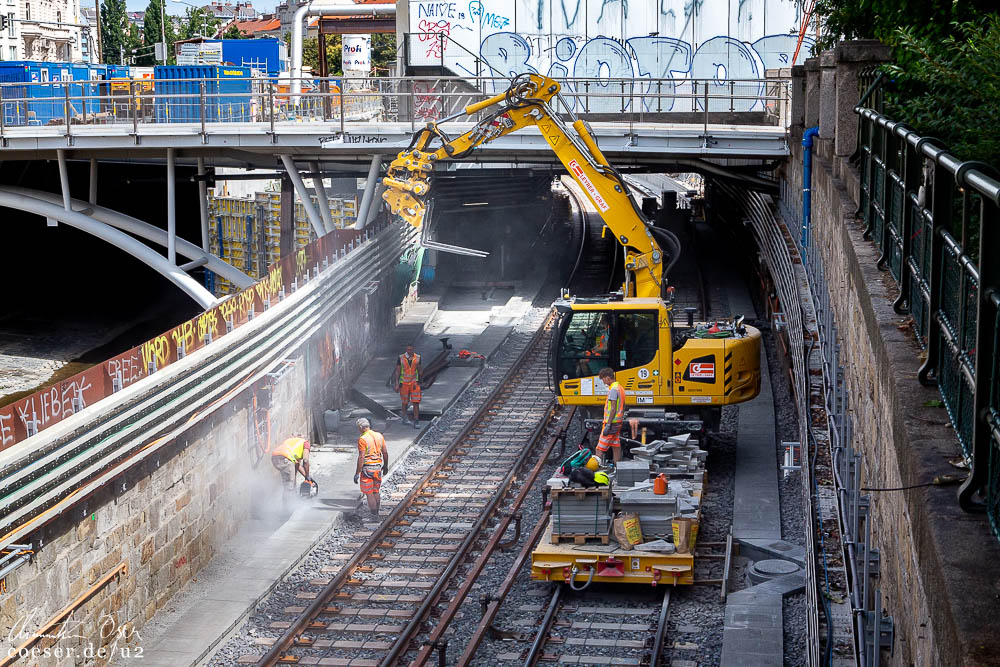

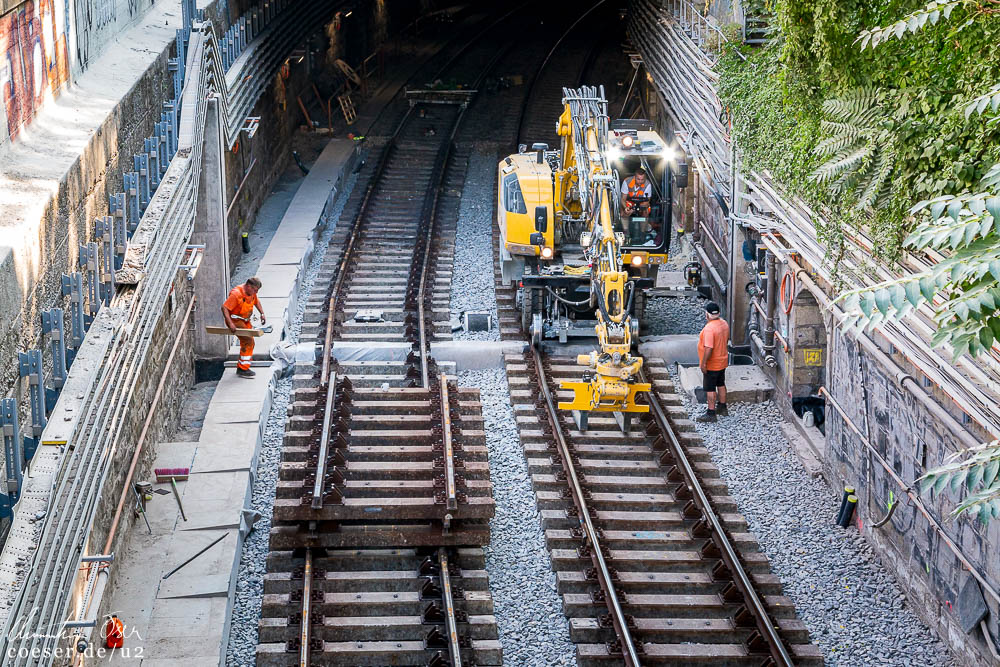

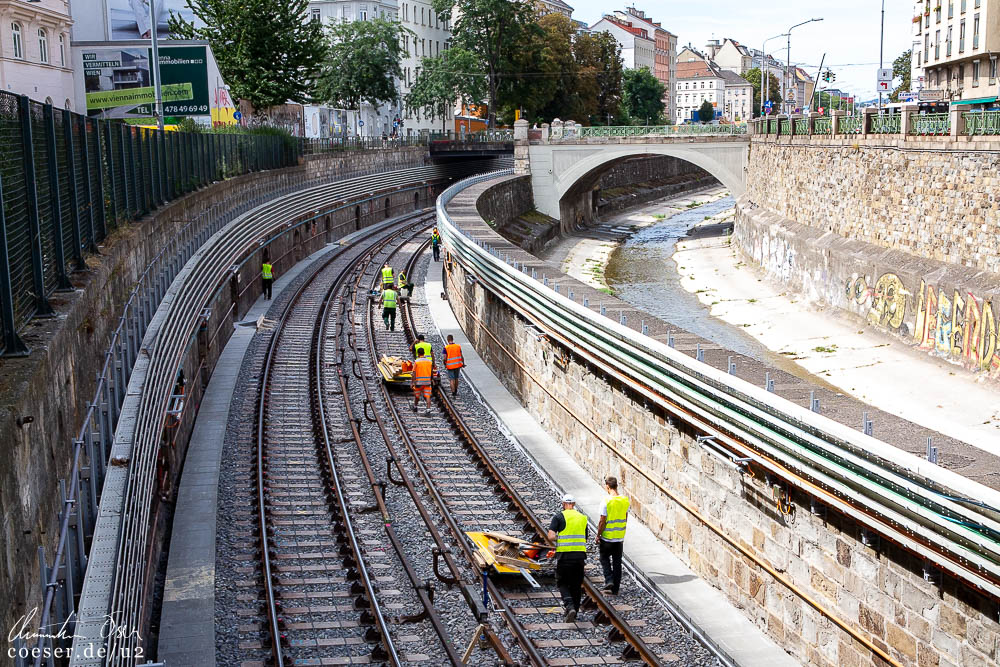

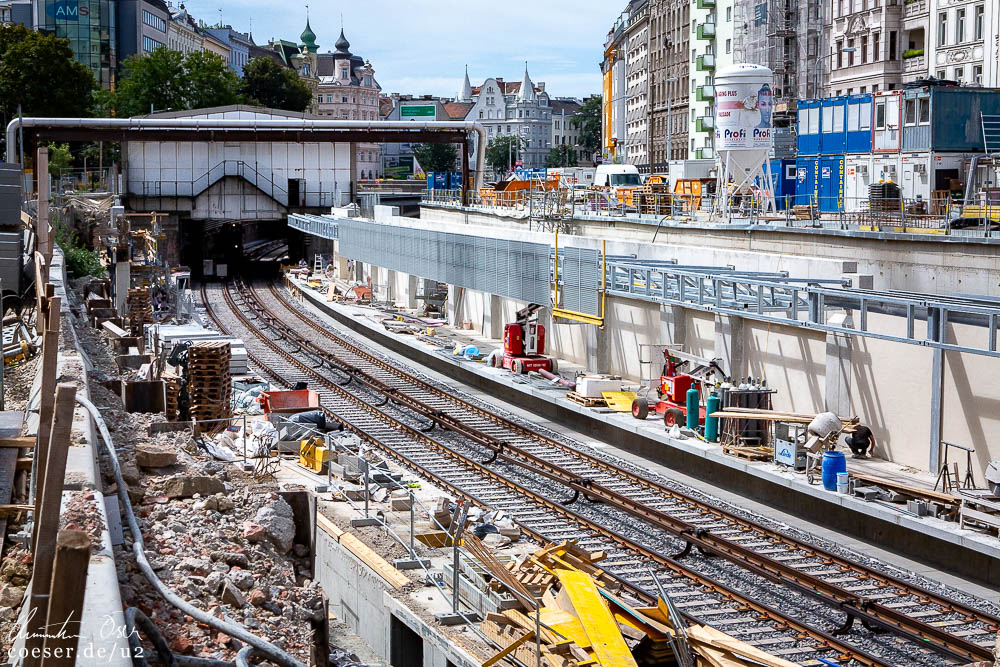

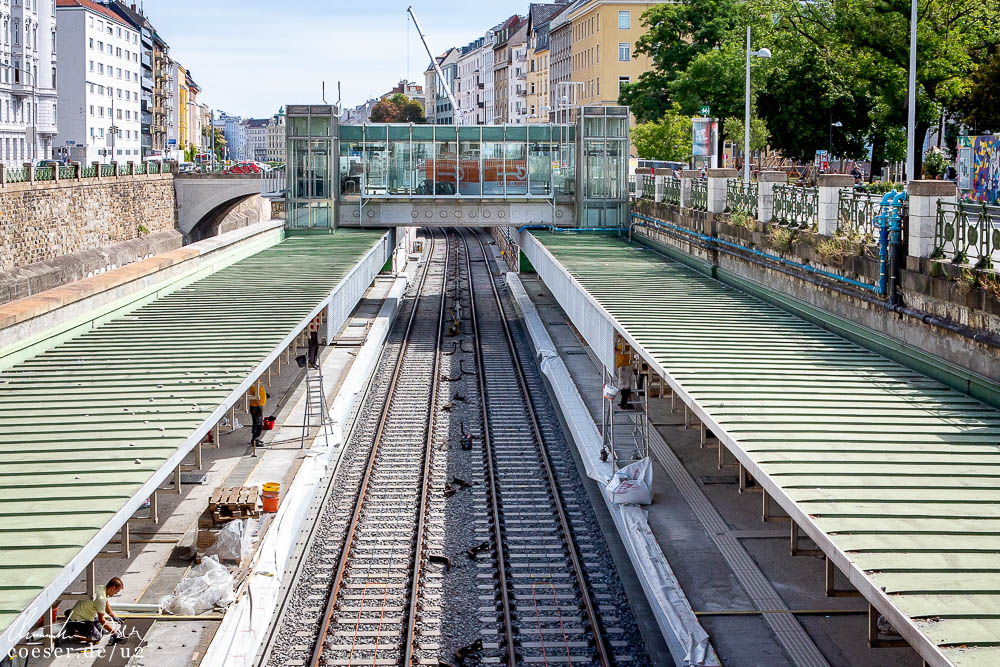

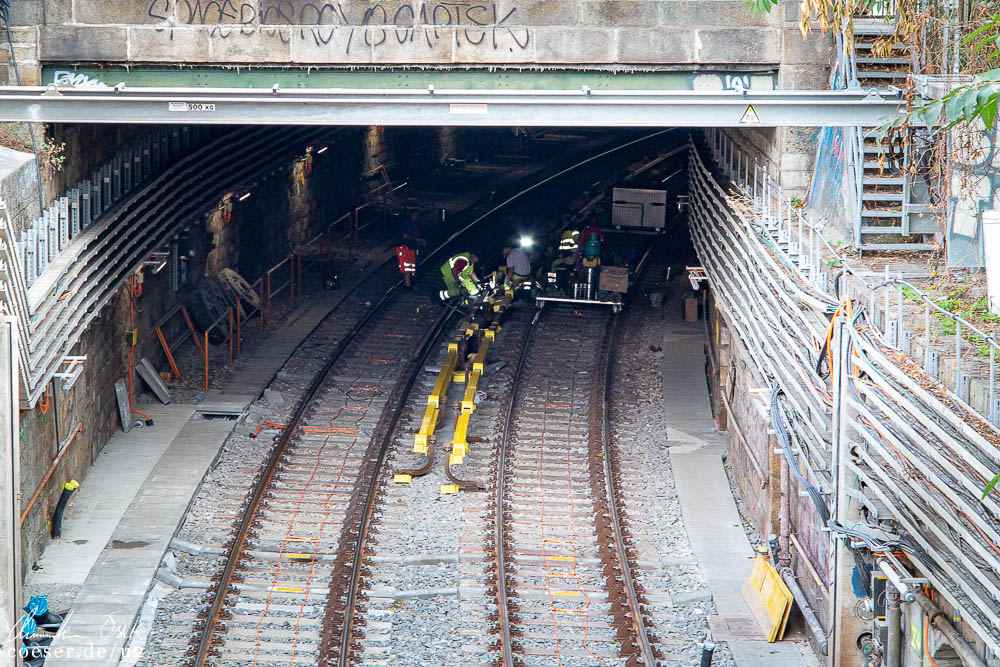

17.08.2019

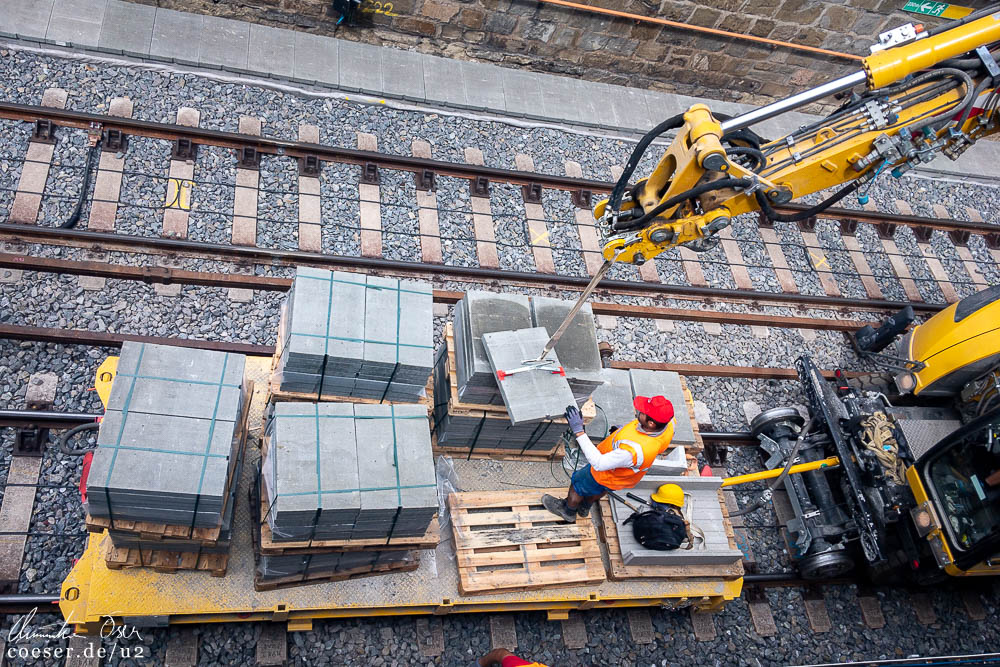

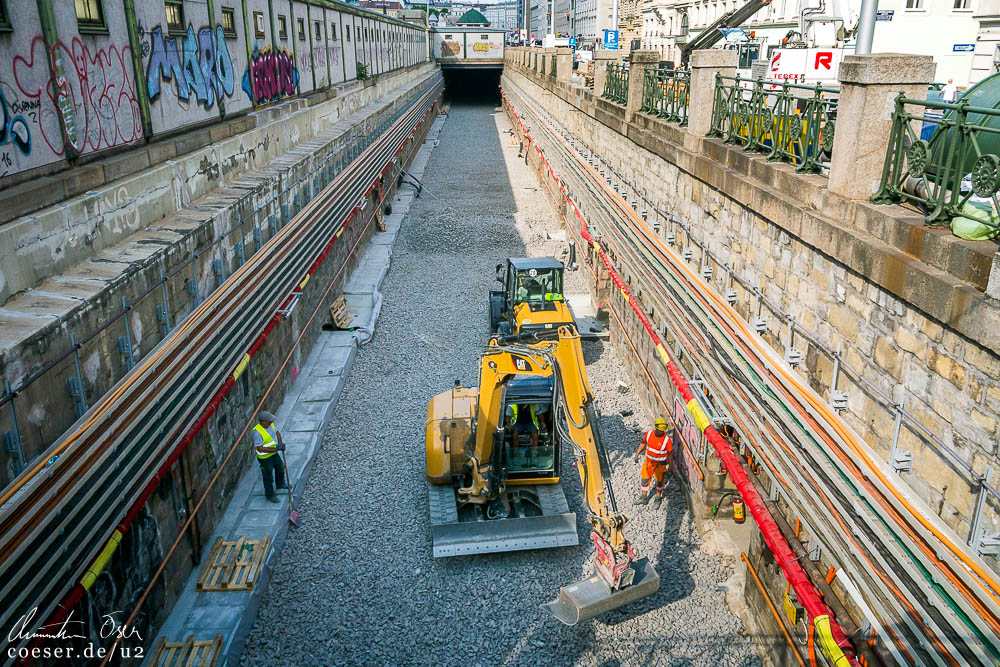

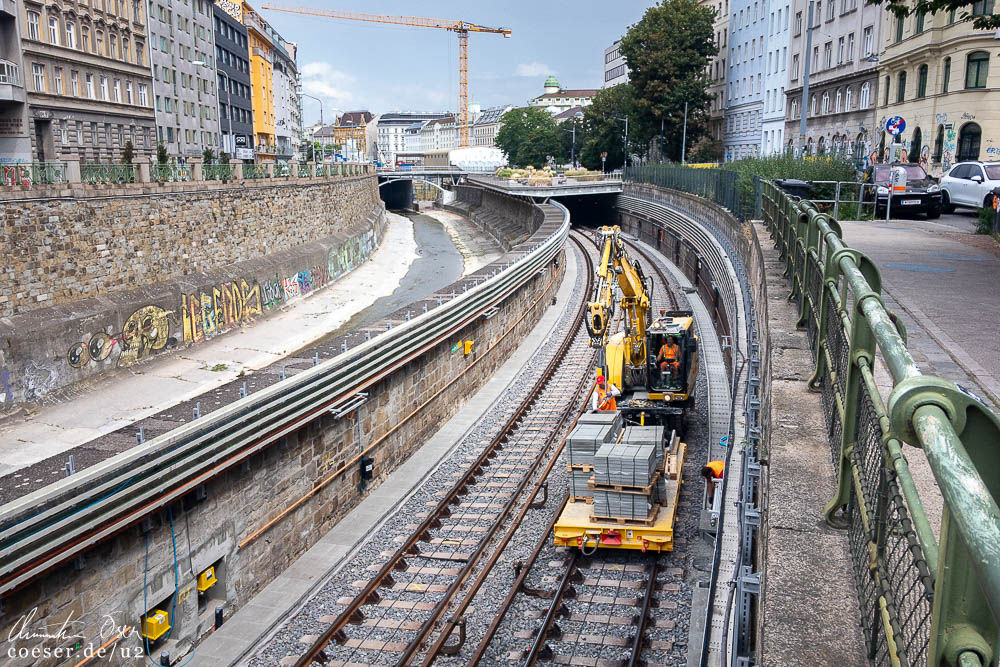

Fortschritt der Abschlussarbeiten an der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse
16.08.2019

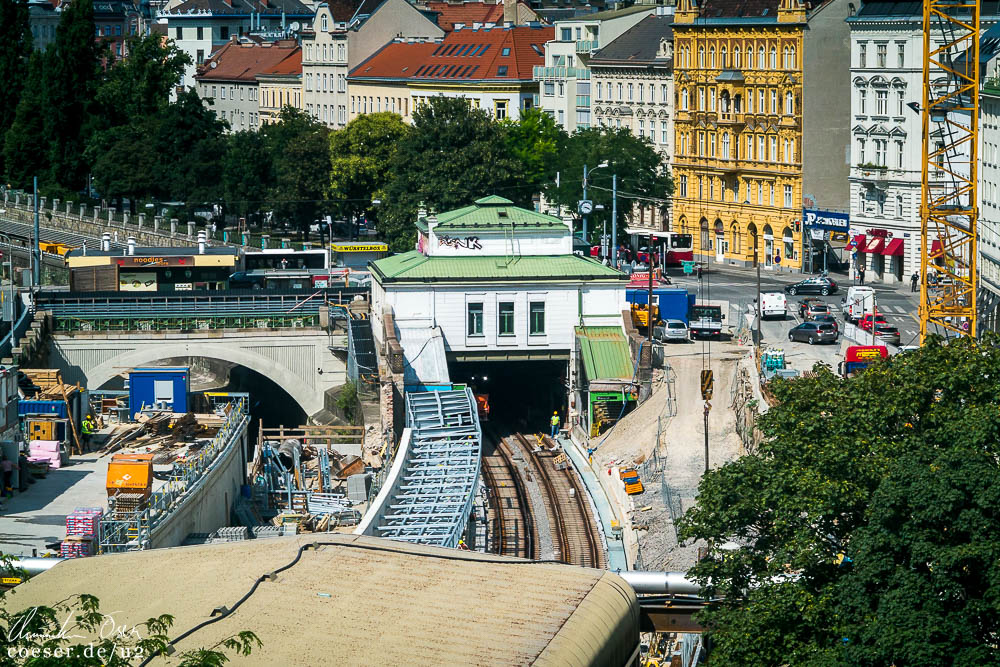

Abschlussarbeiten an der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse

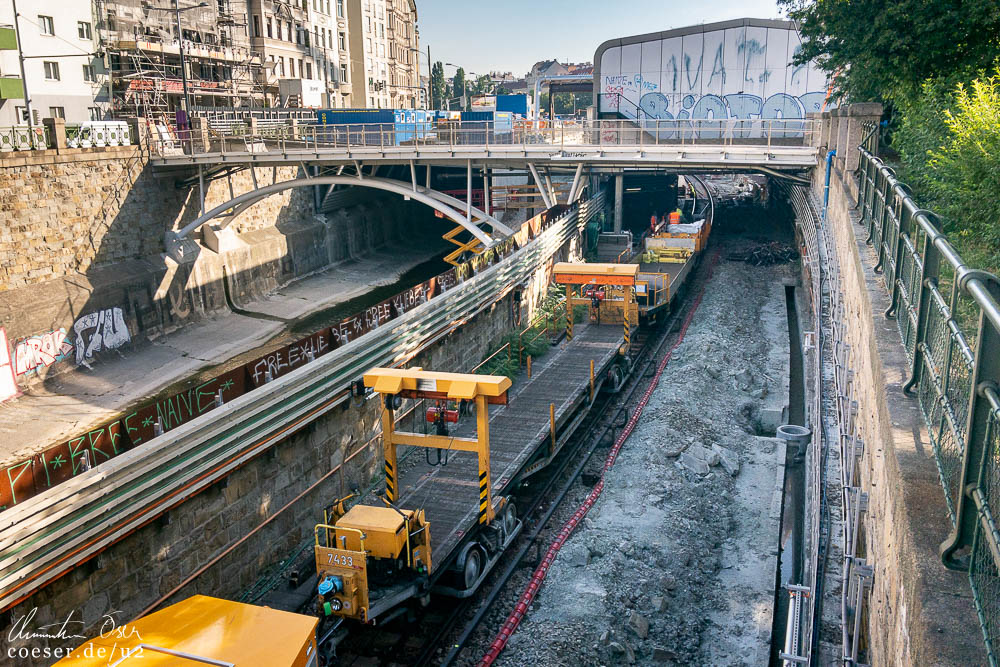

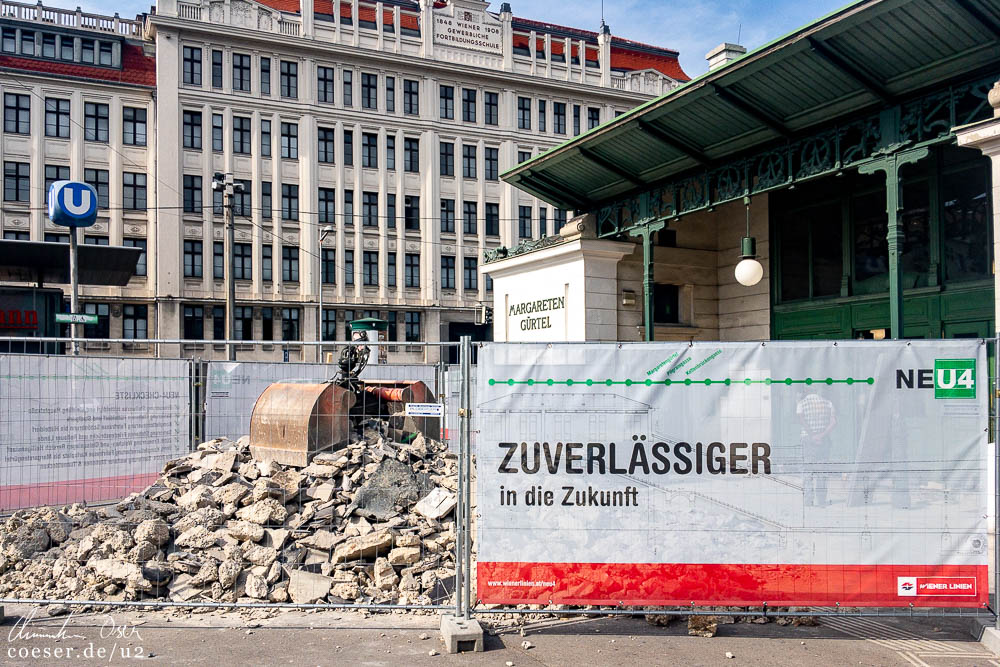

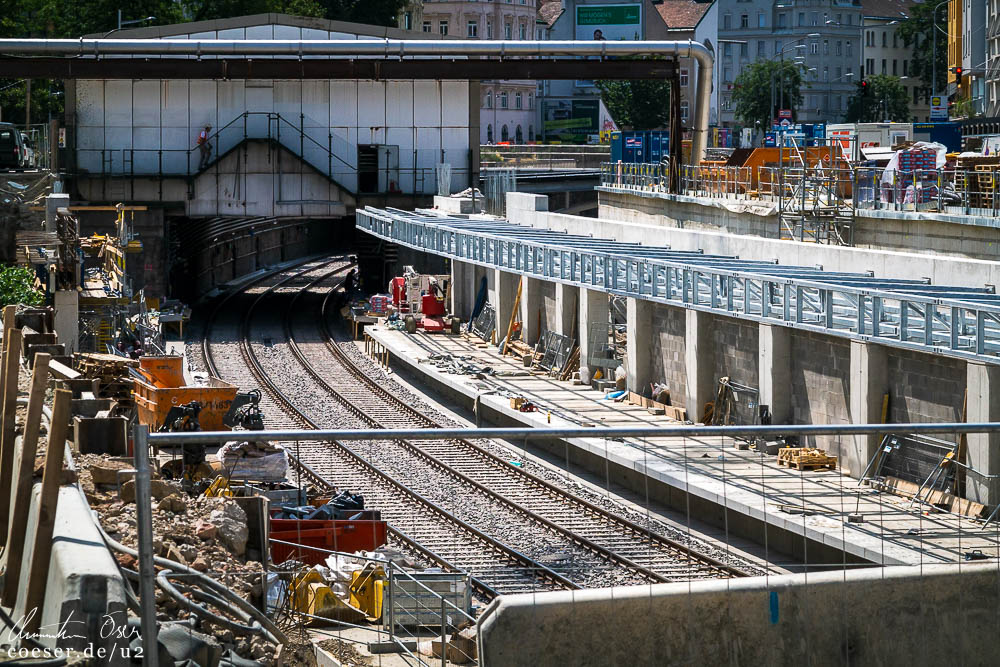

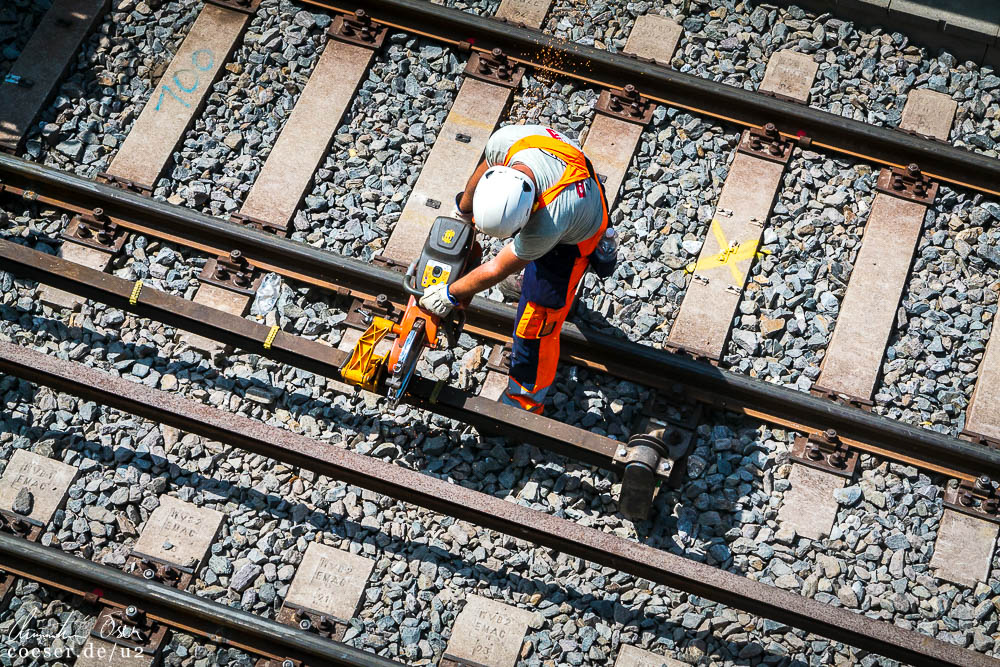

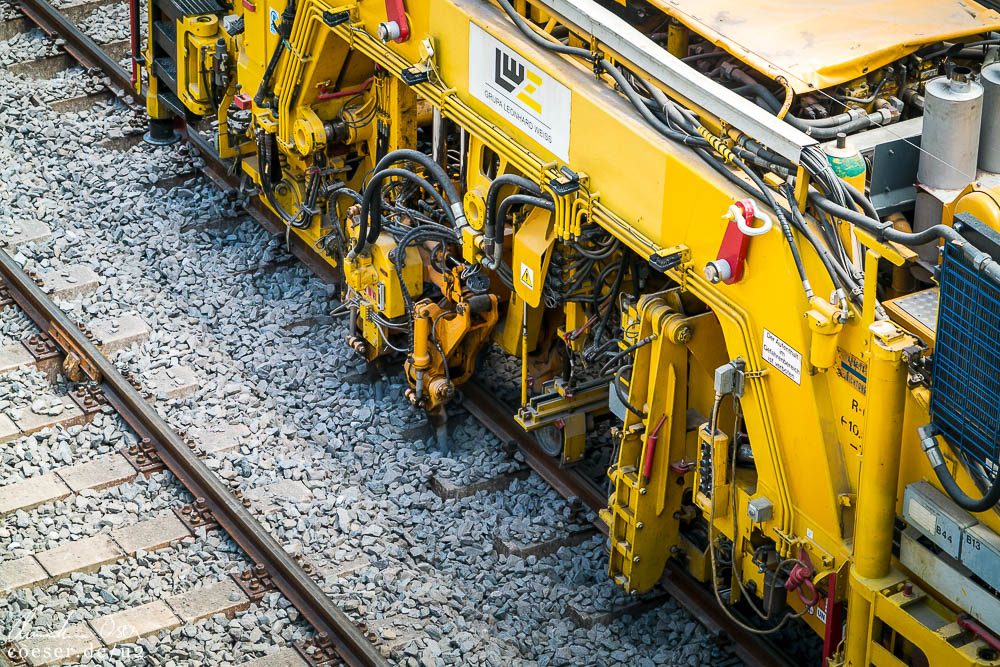

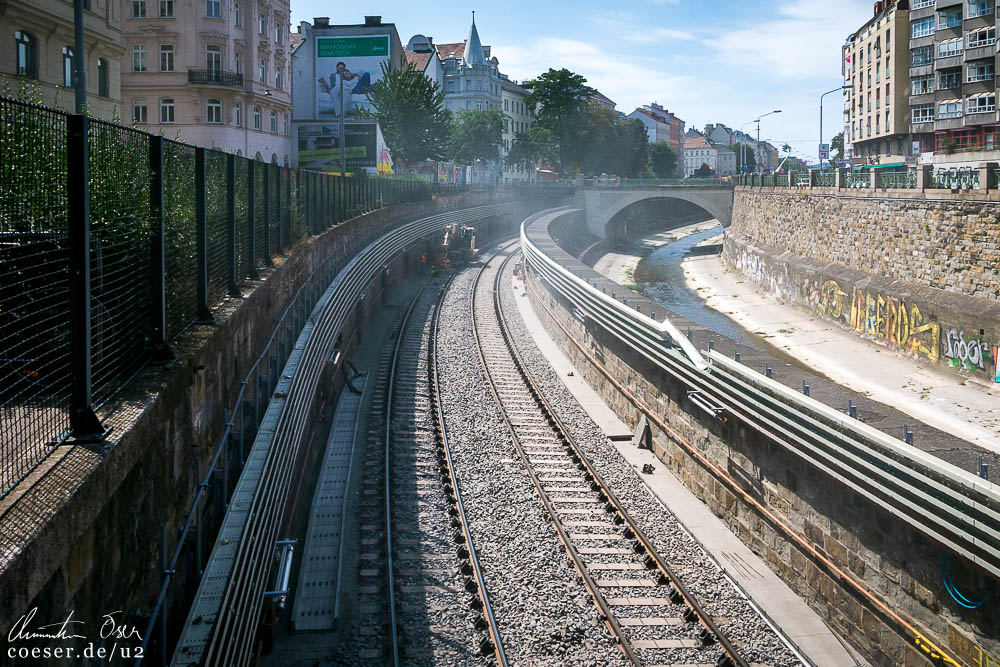

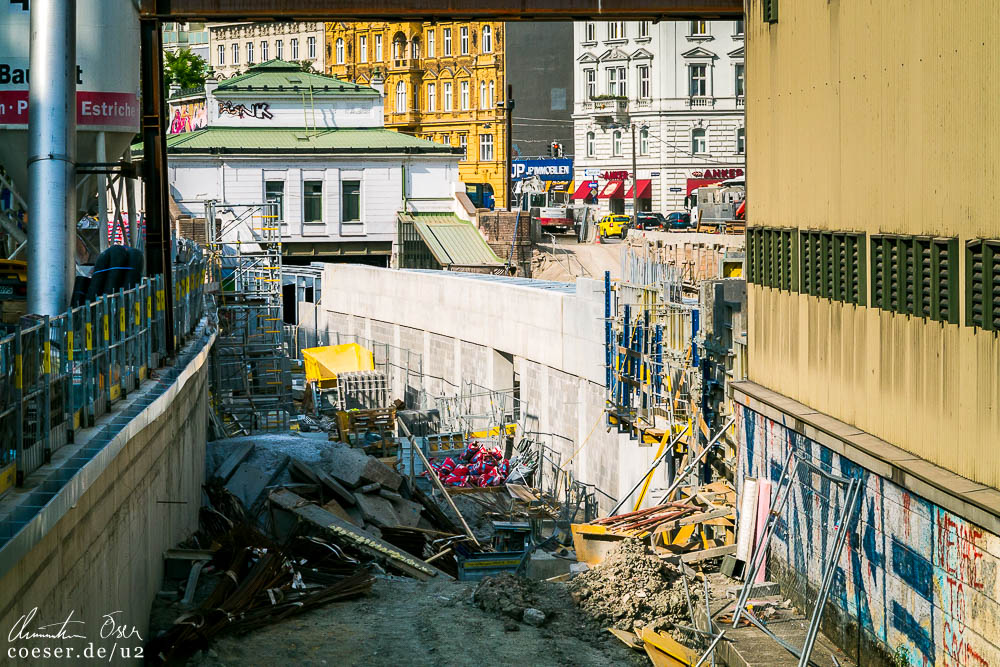

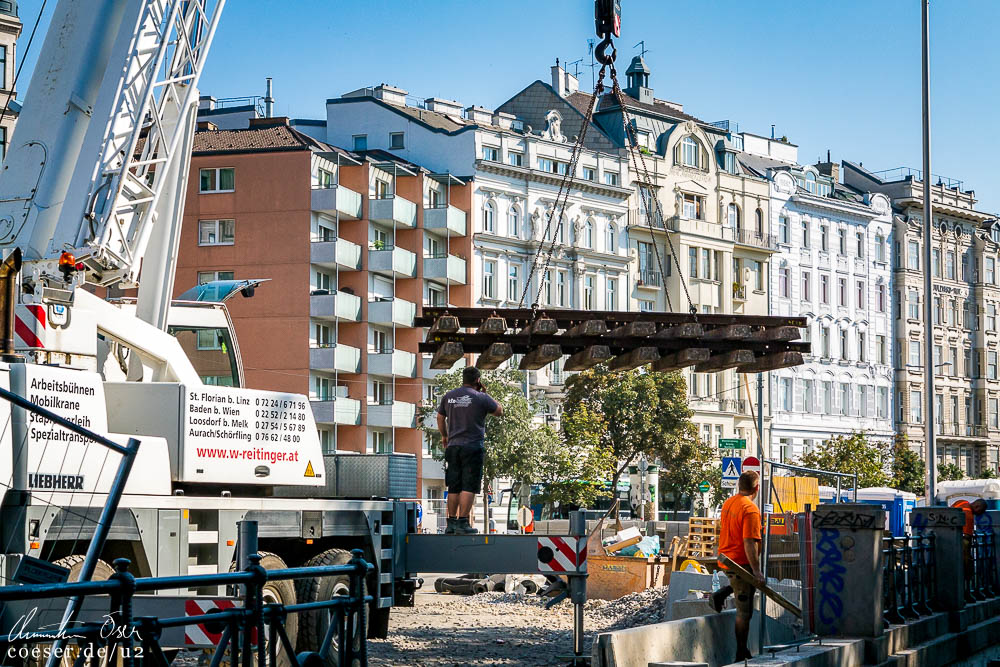

11.08.2019

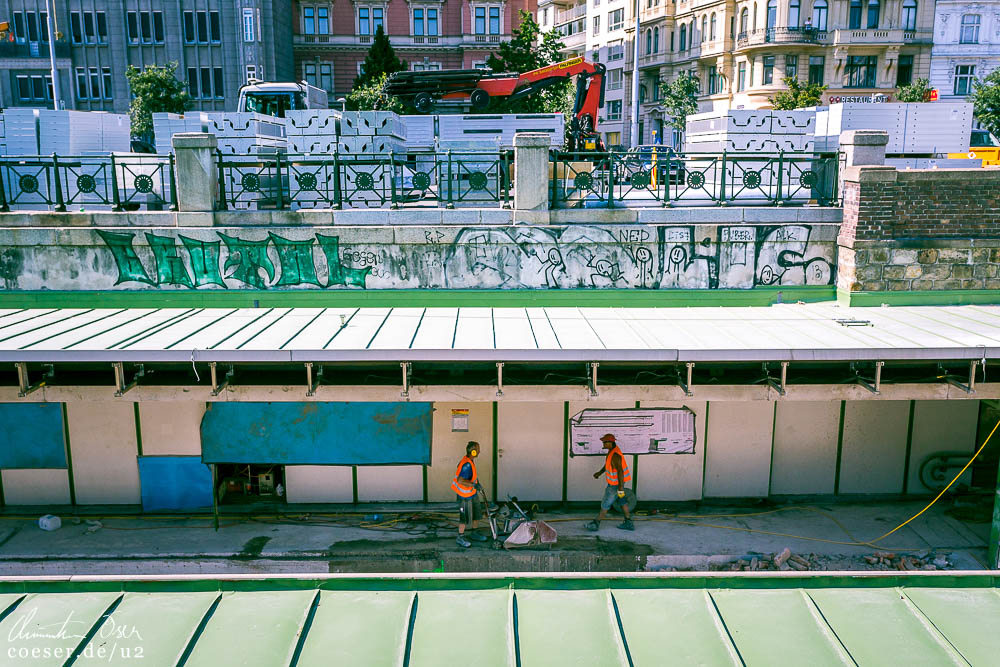

Endarbeiten an der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse

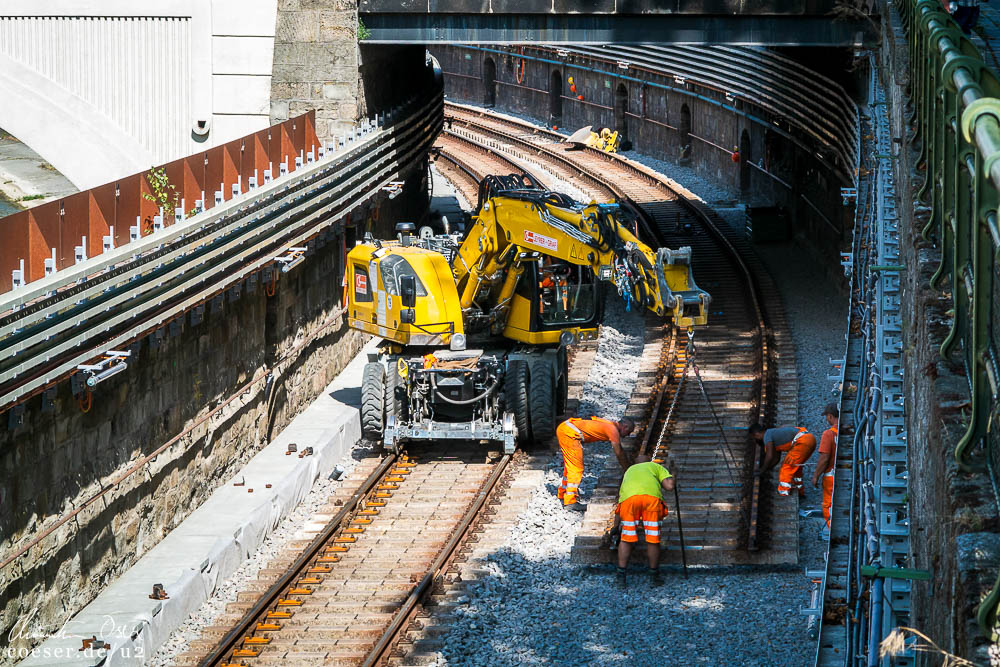

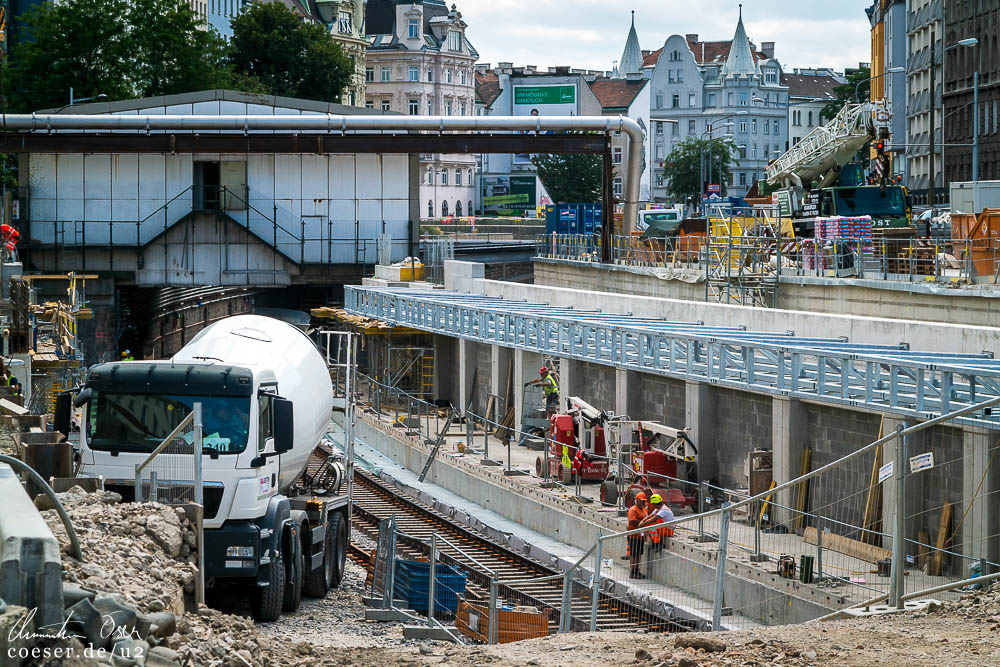

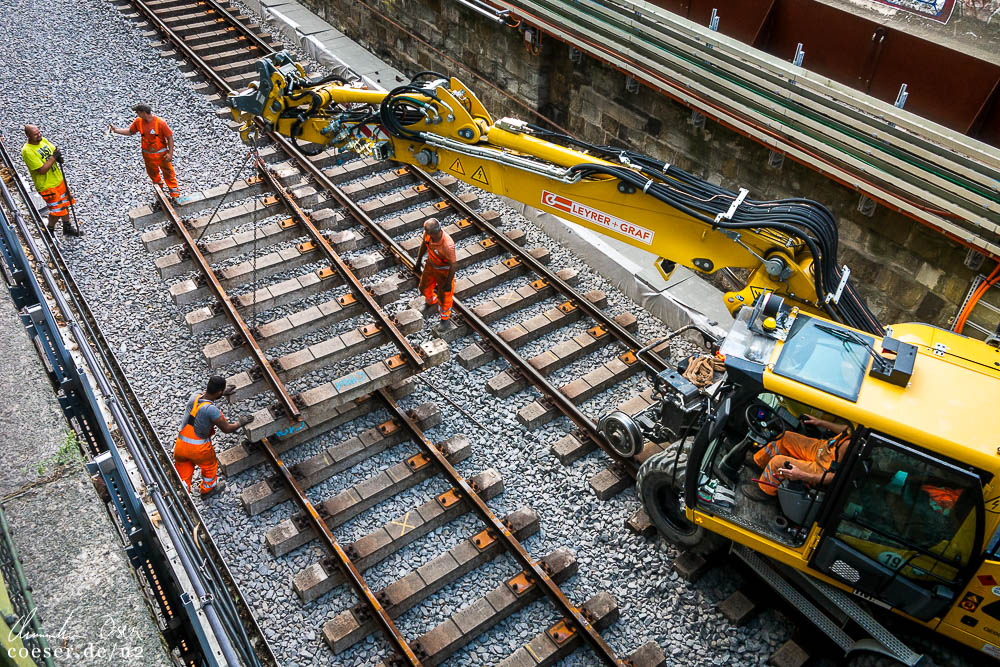

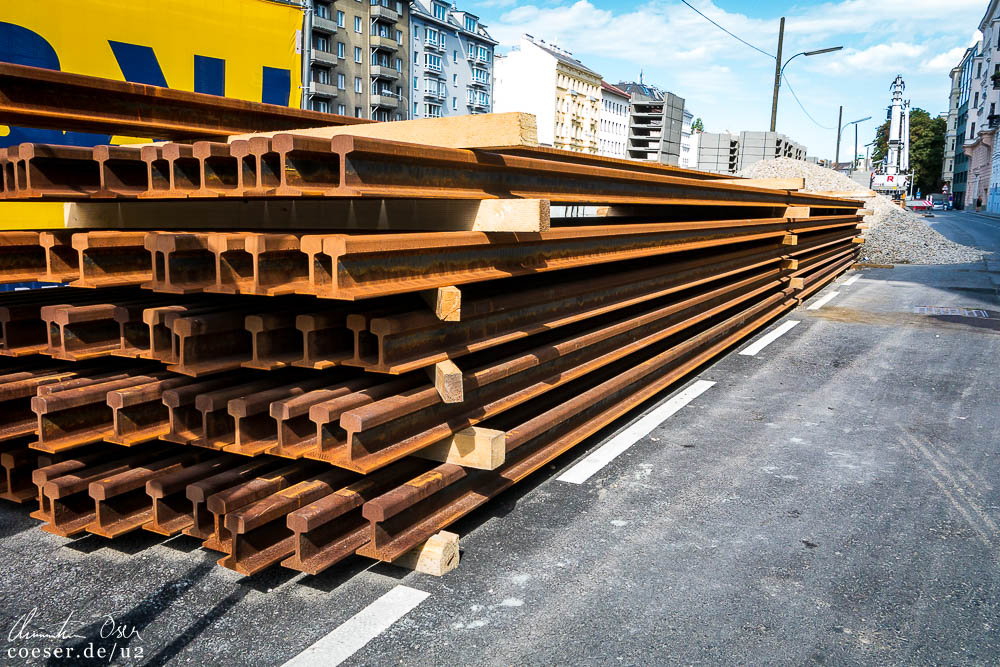

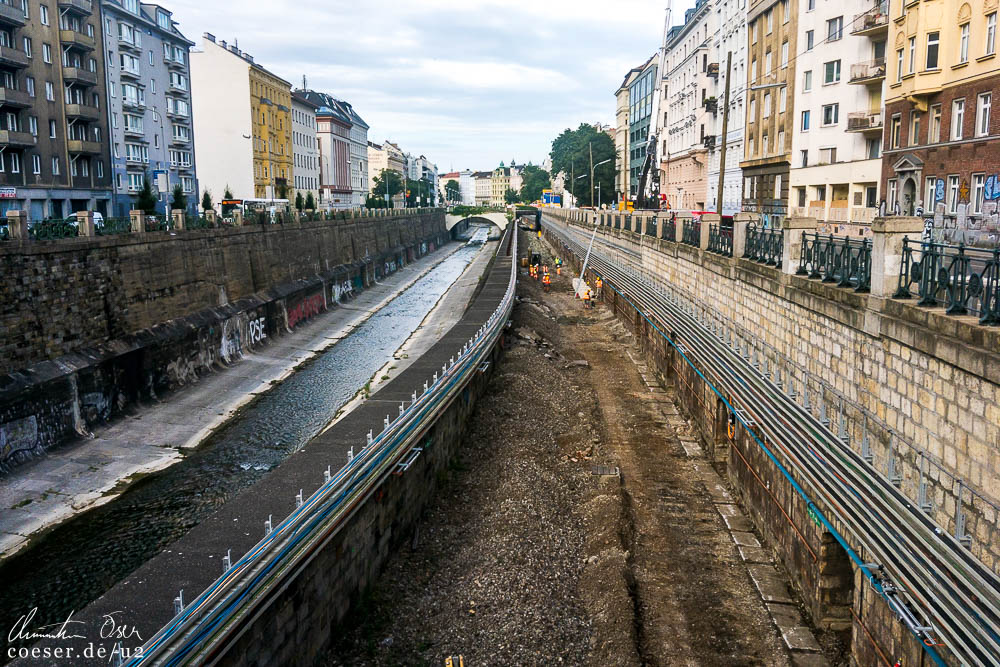

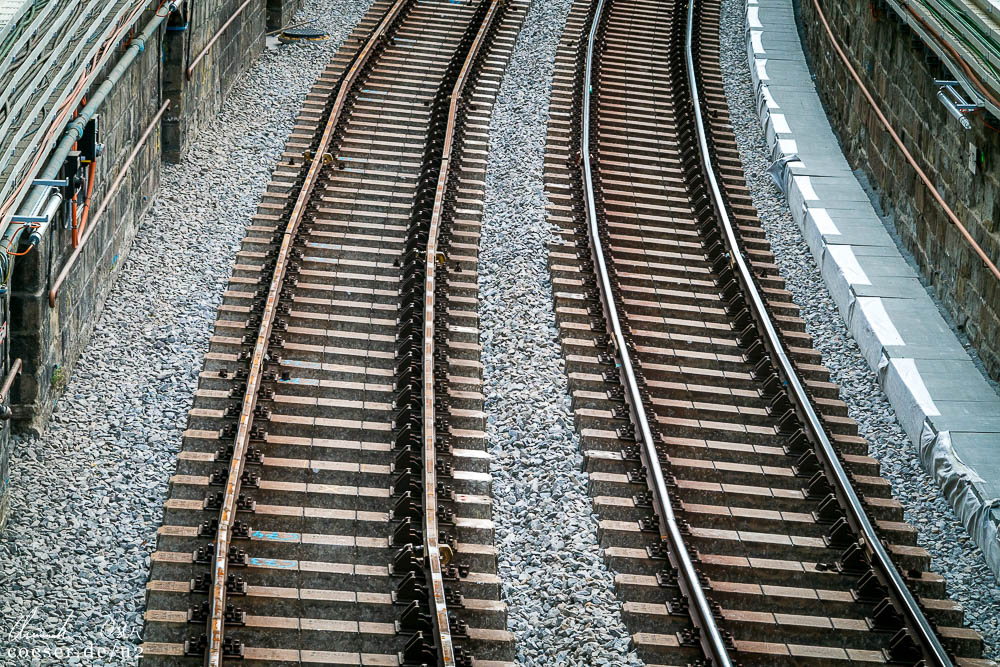

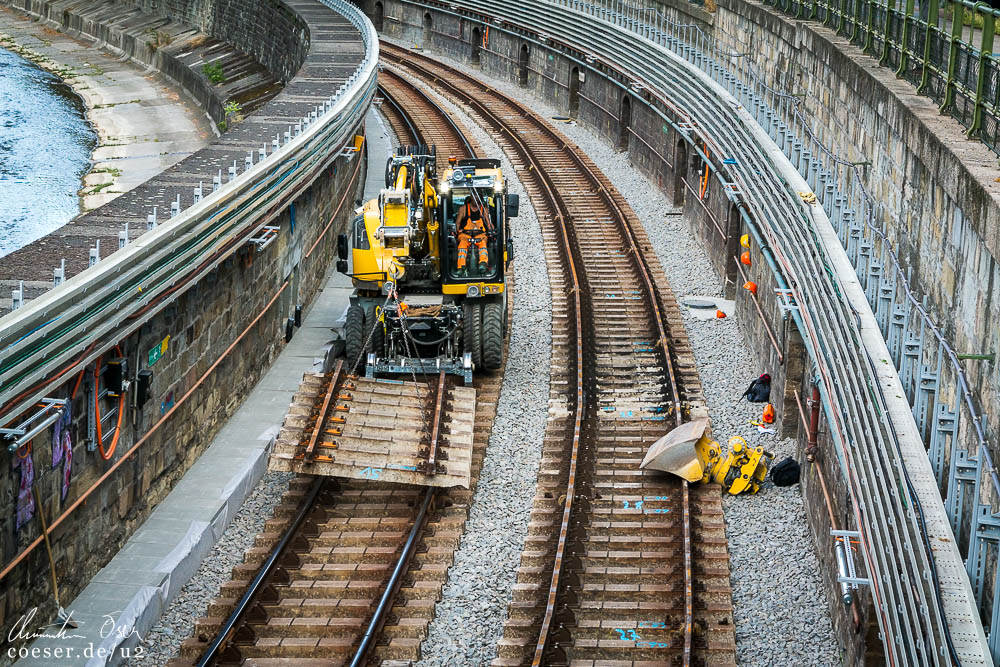

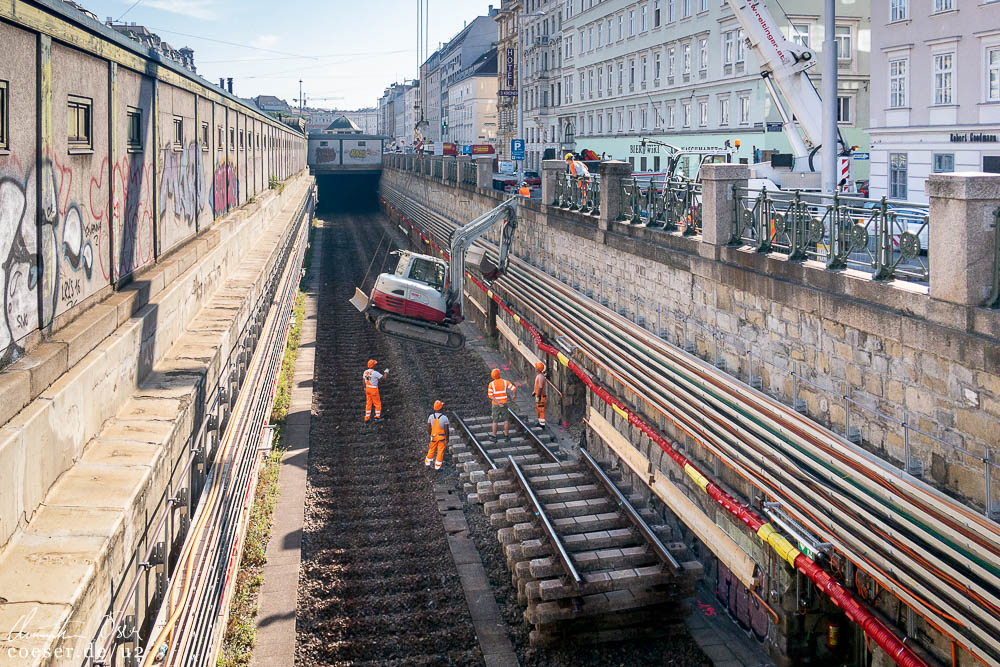

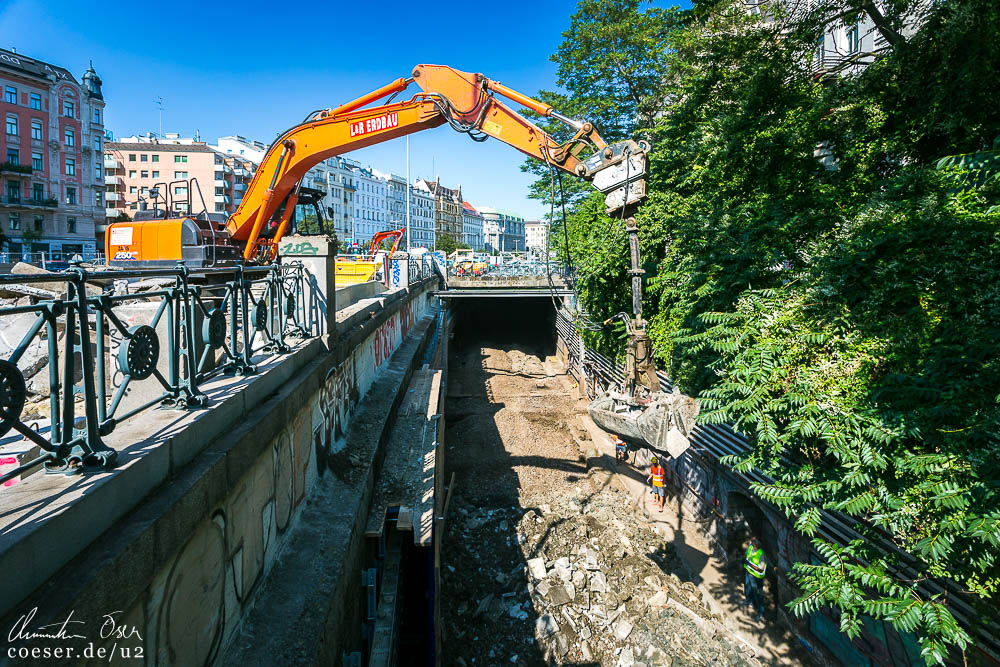

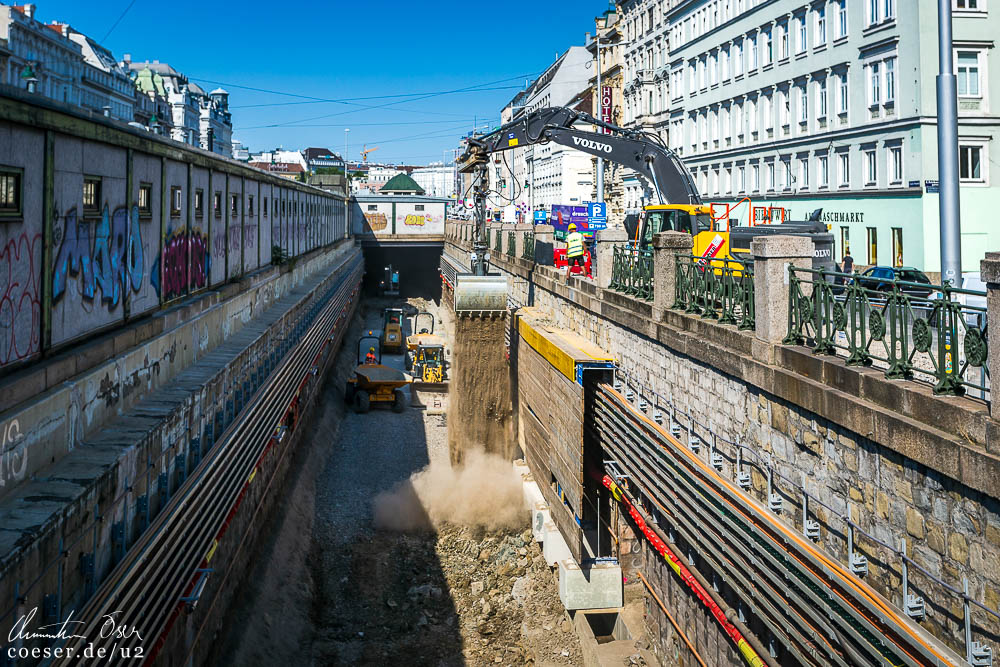

01.08.2019

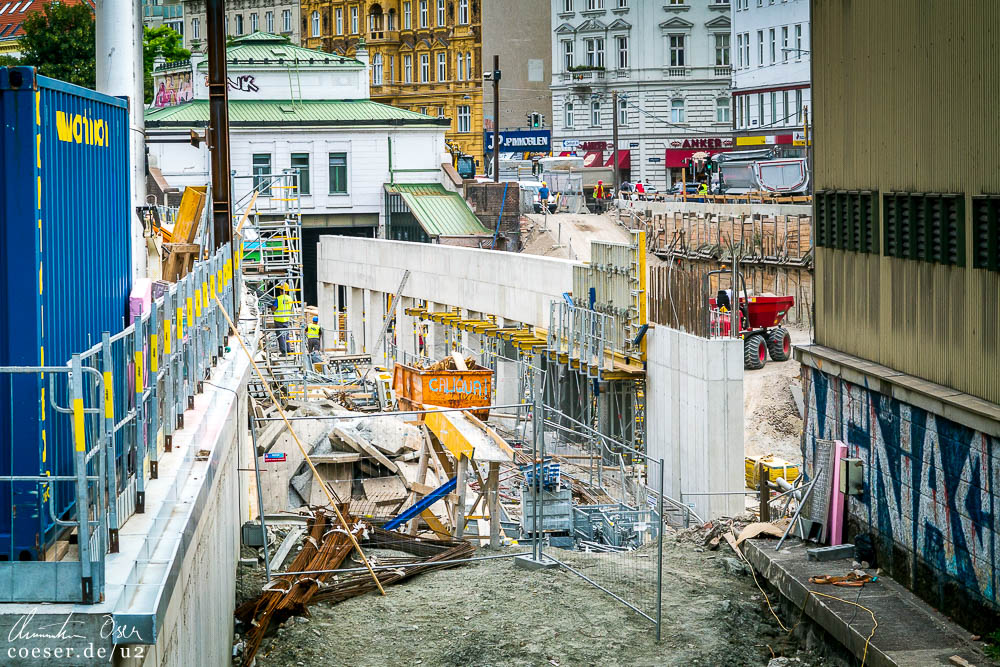

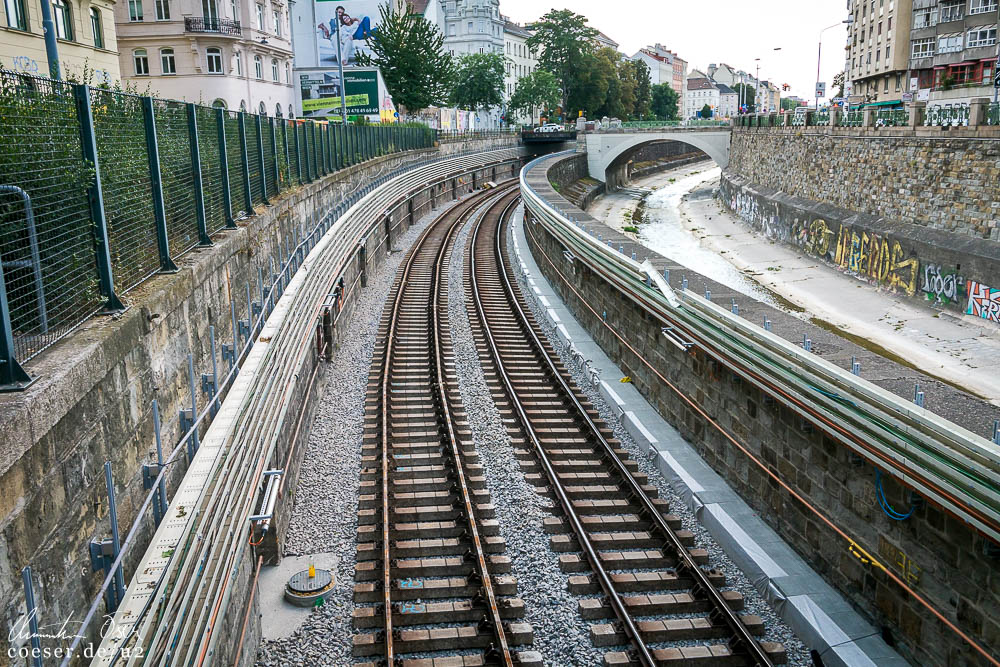

Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse, Gleisverlegungen in der Endphase.

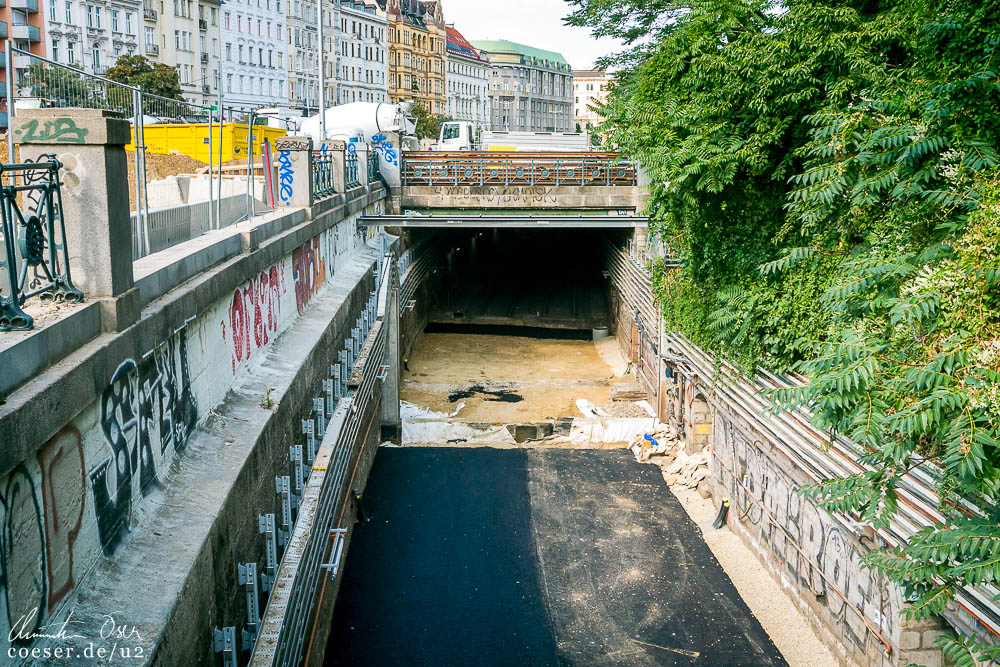

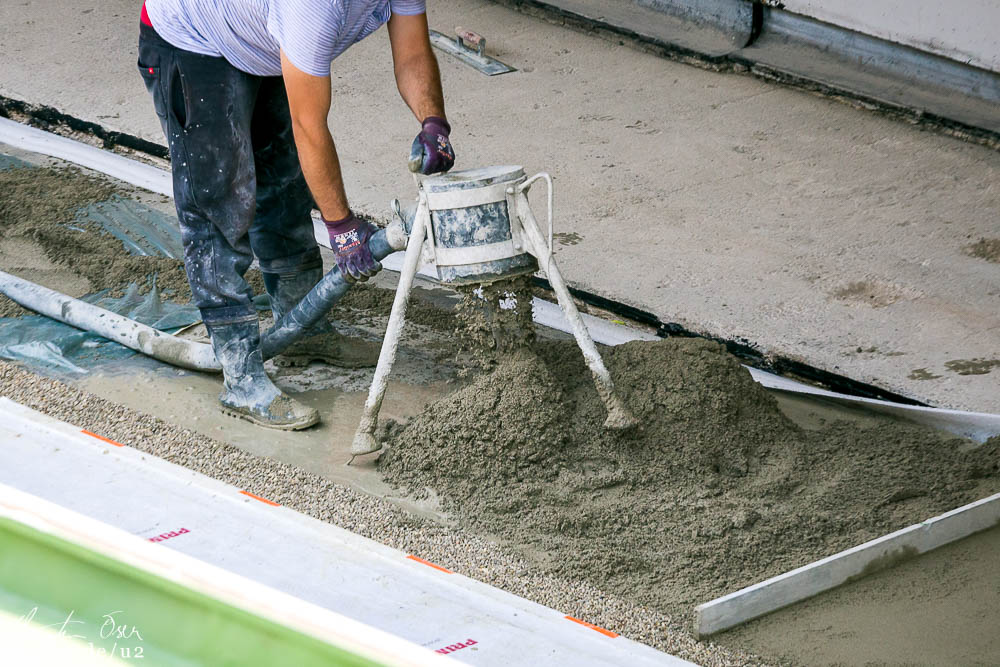

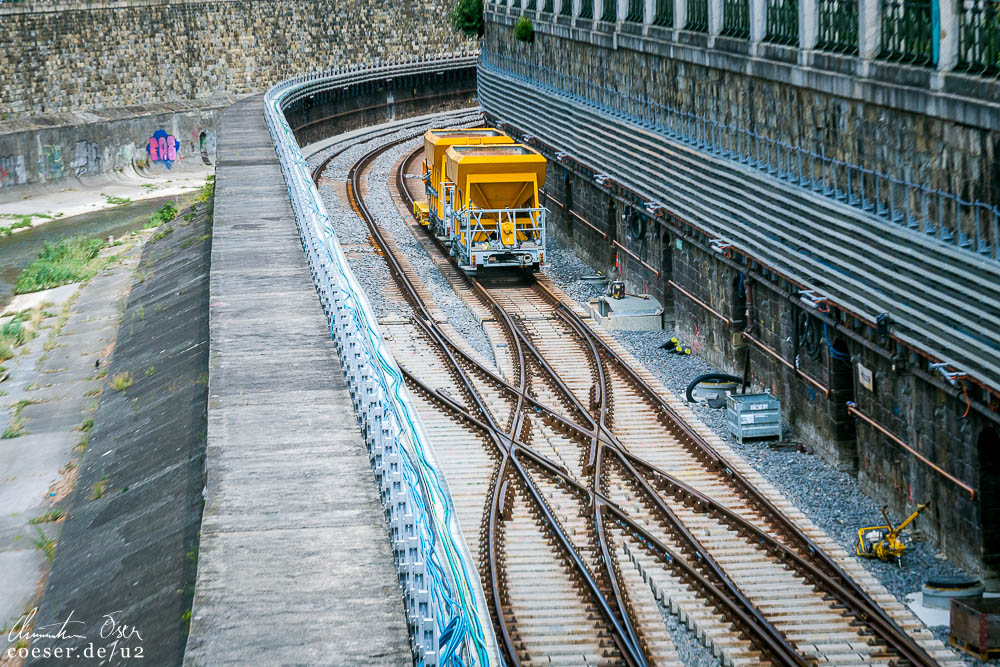

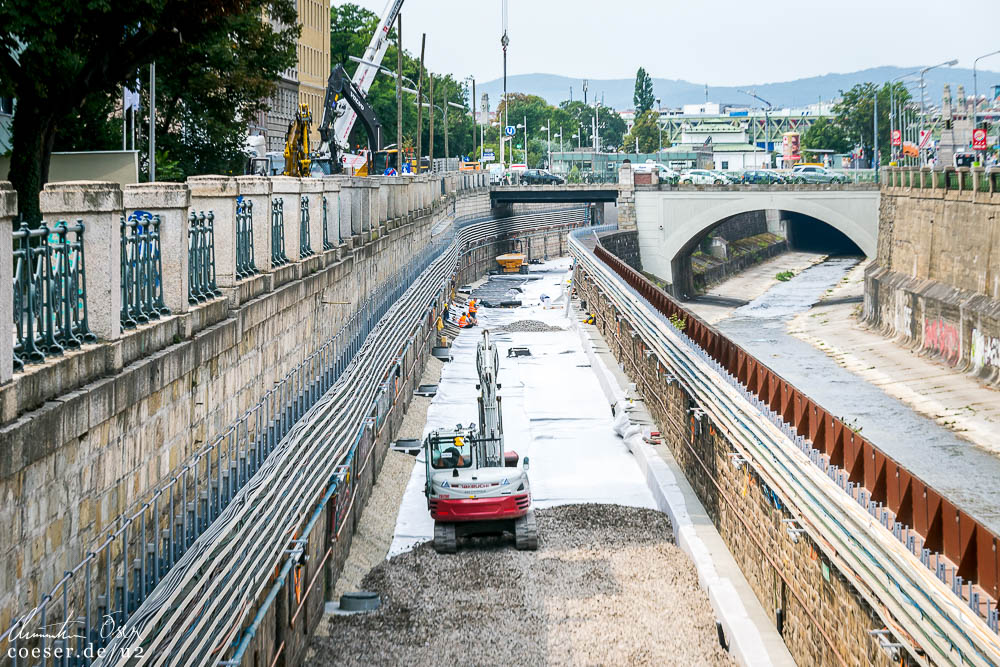

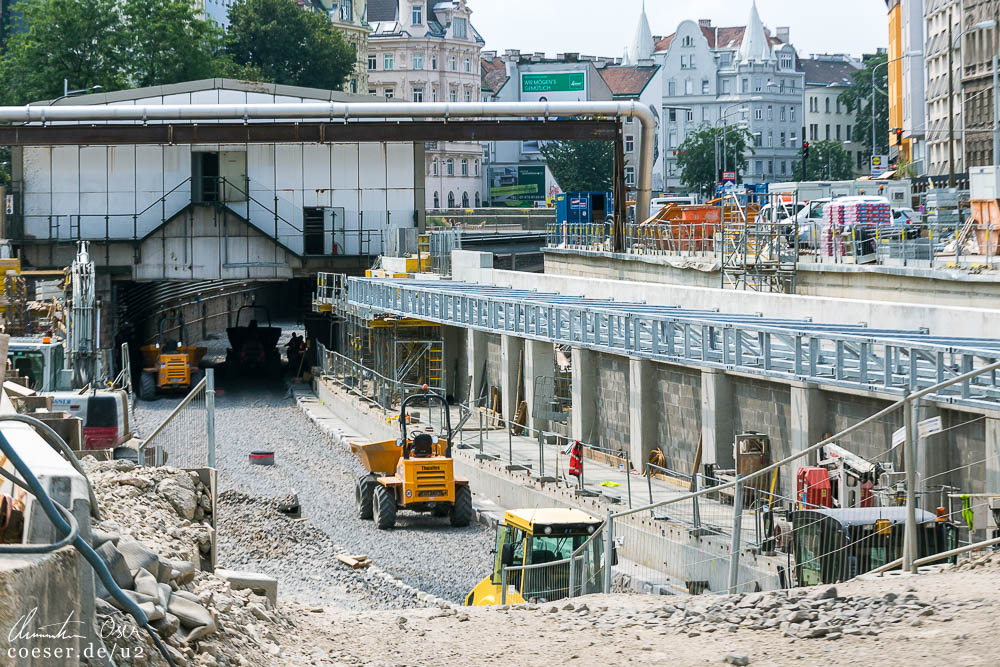

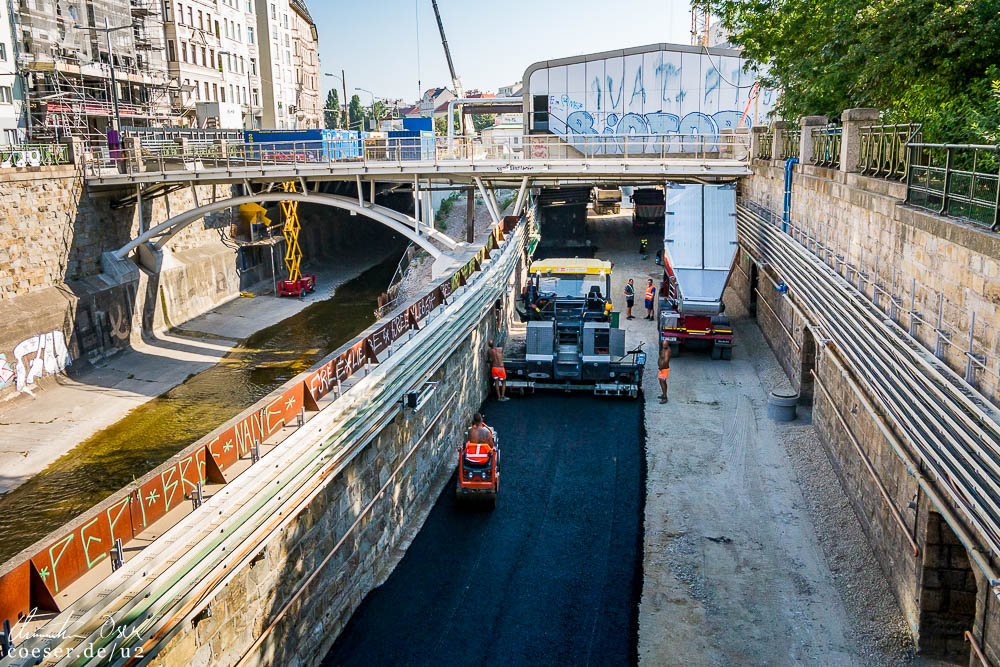

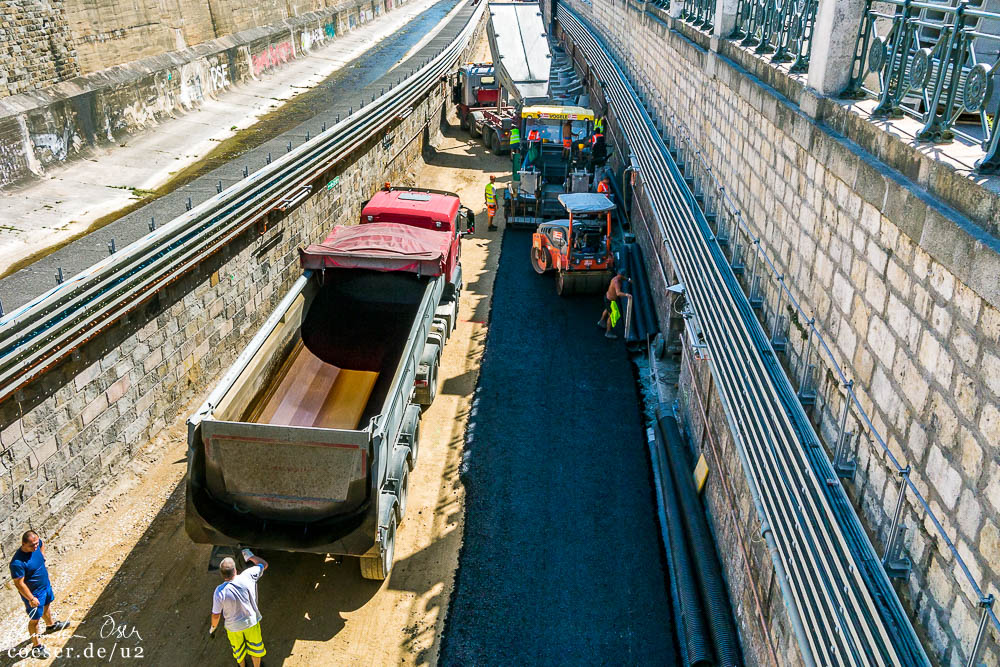

30.07.2019

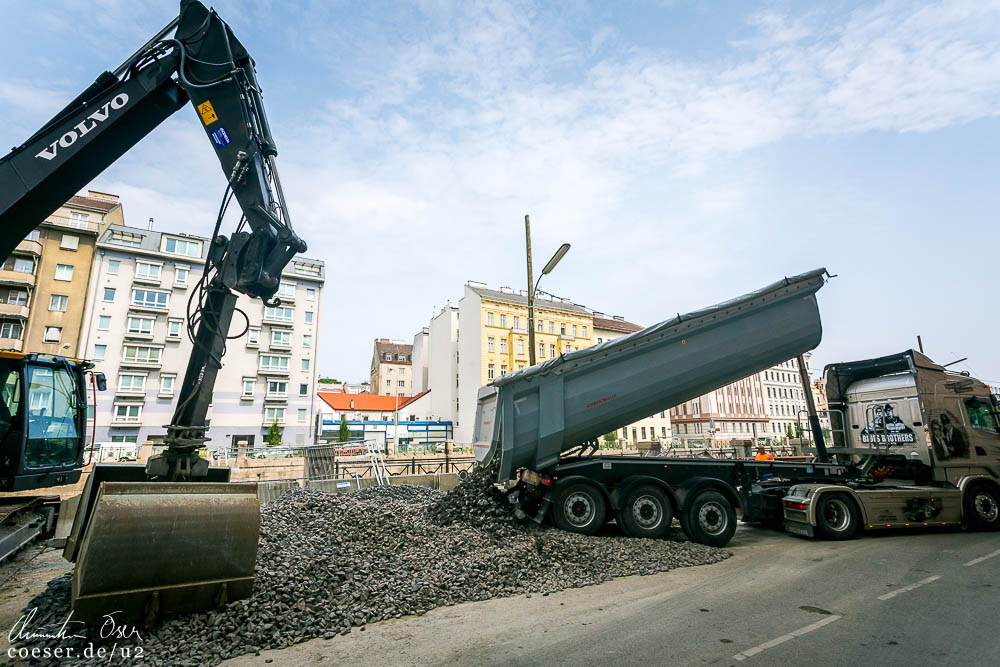

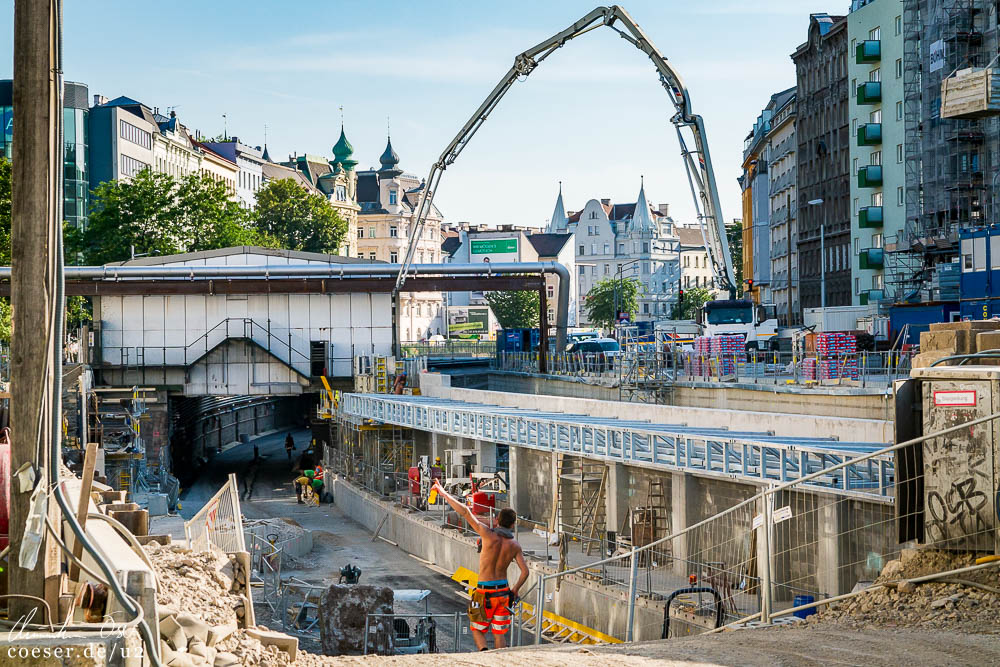

Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

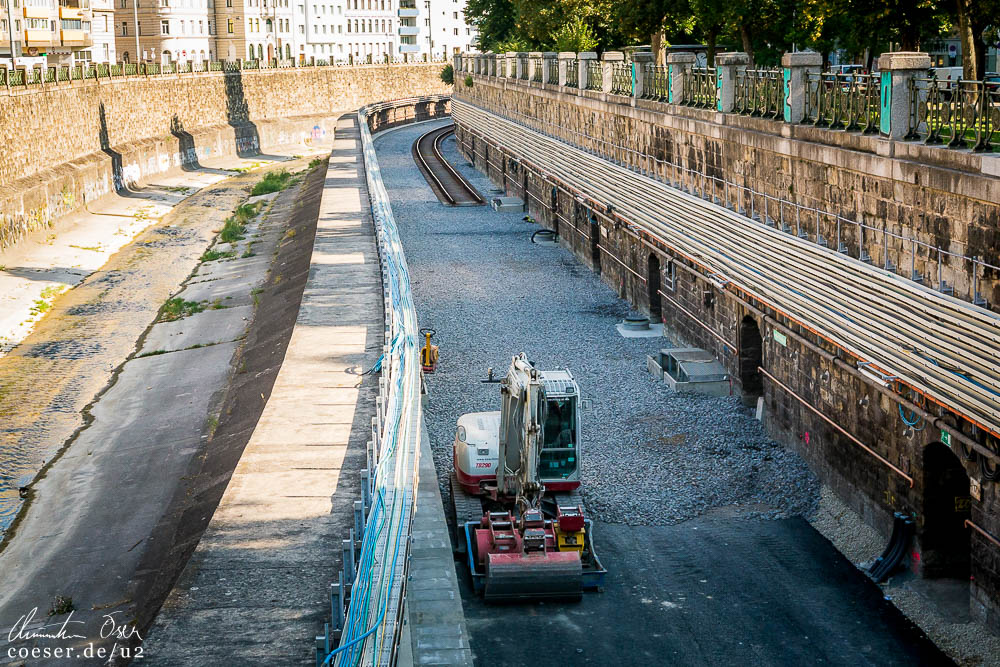

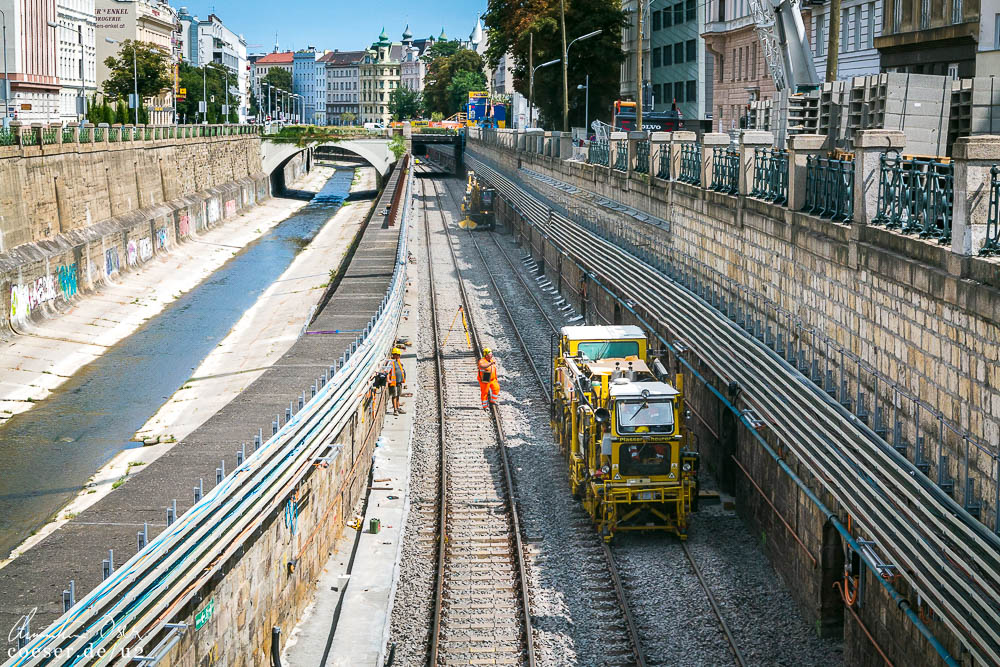

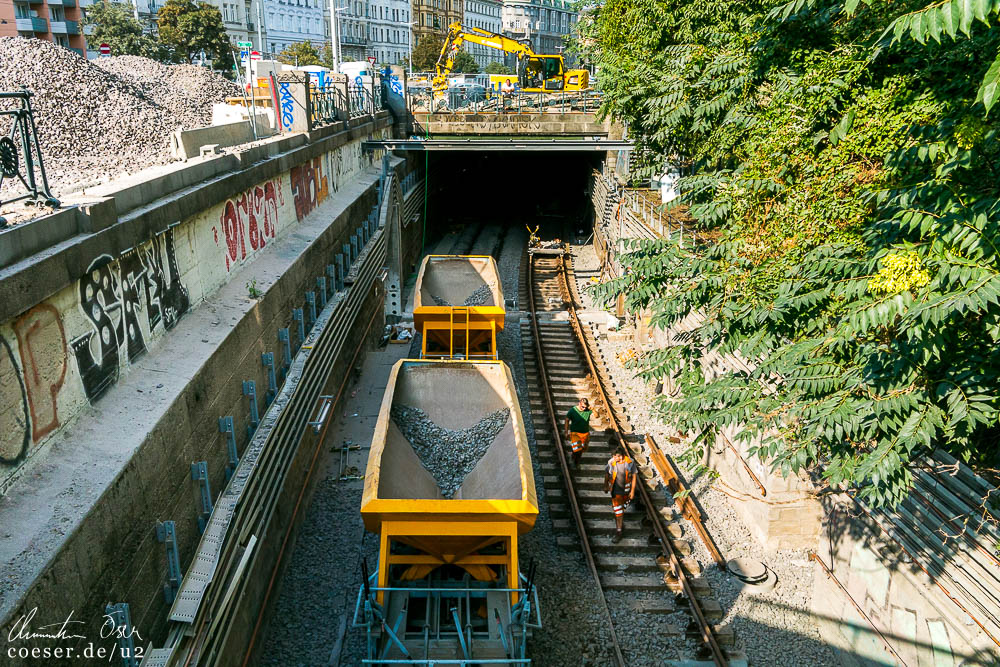

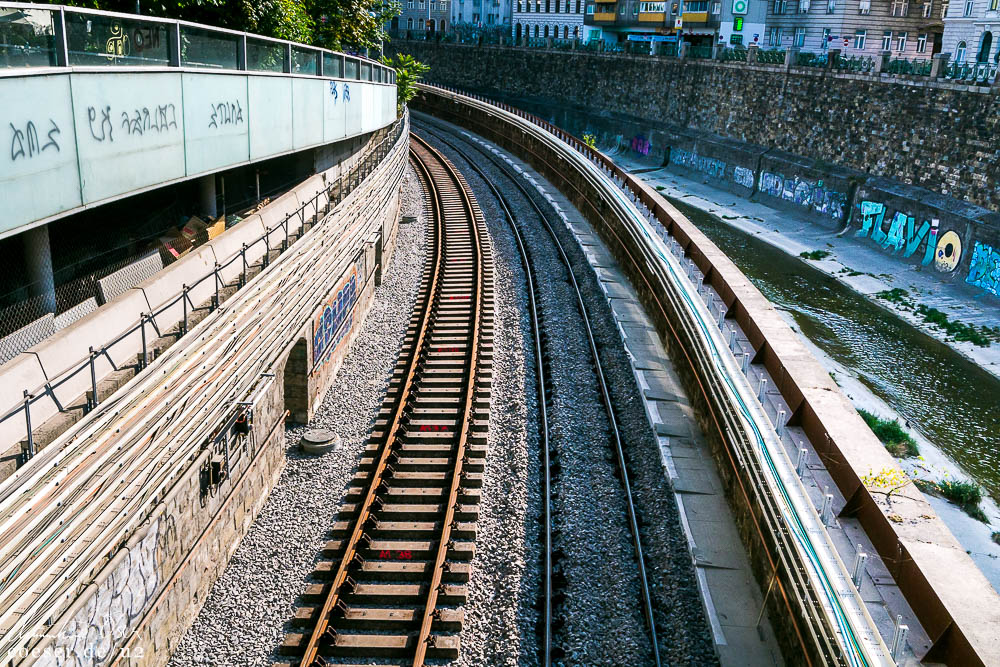

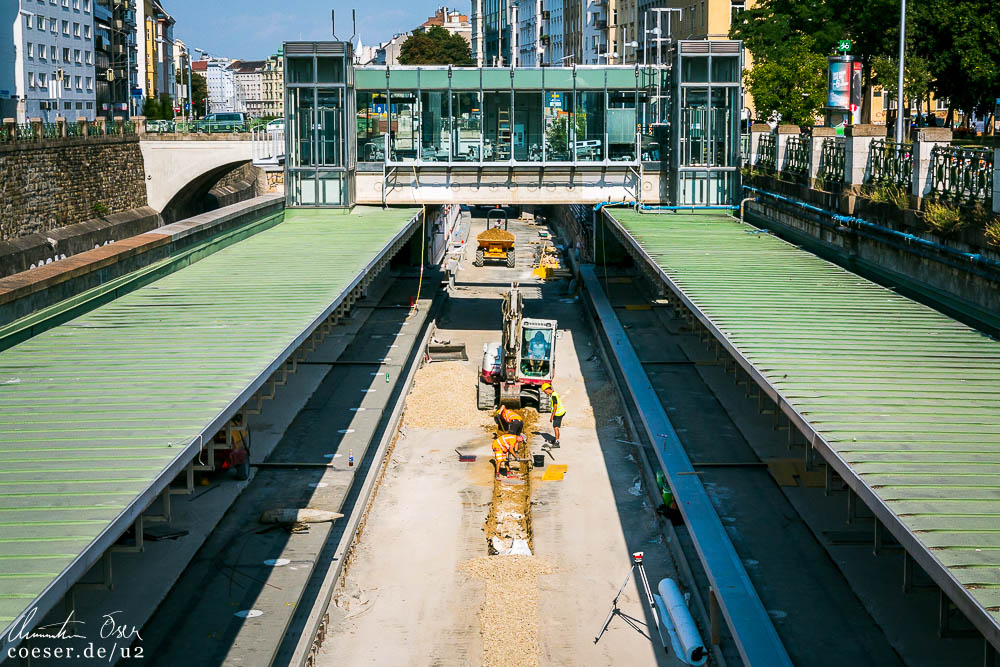

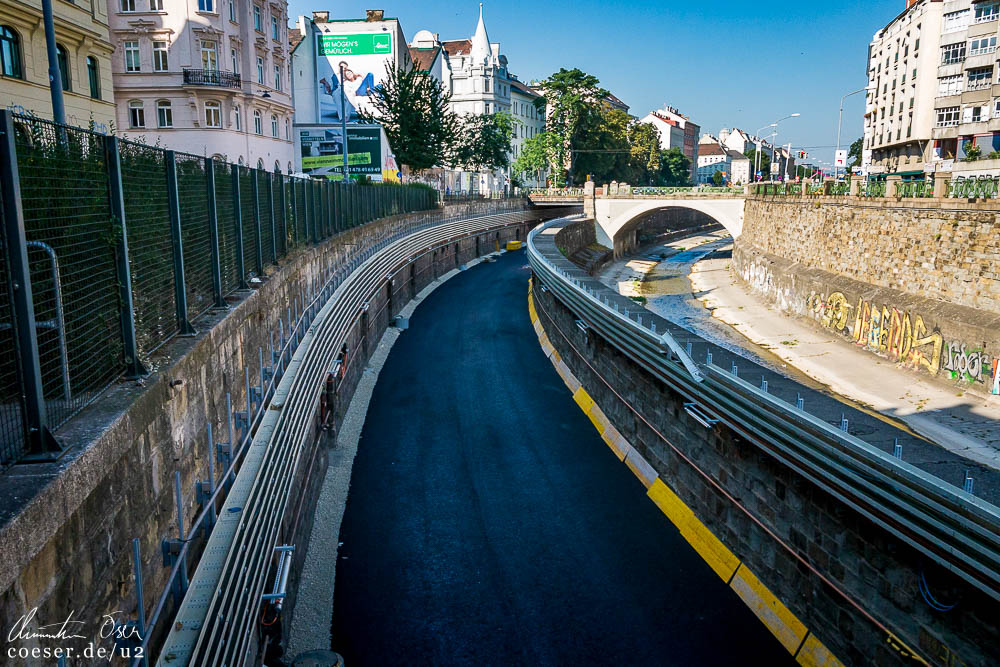

26.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

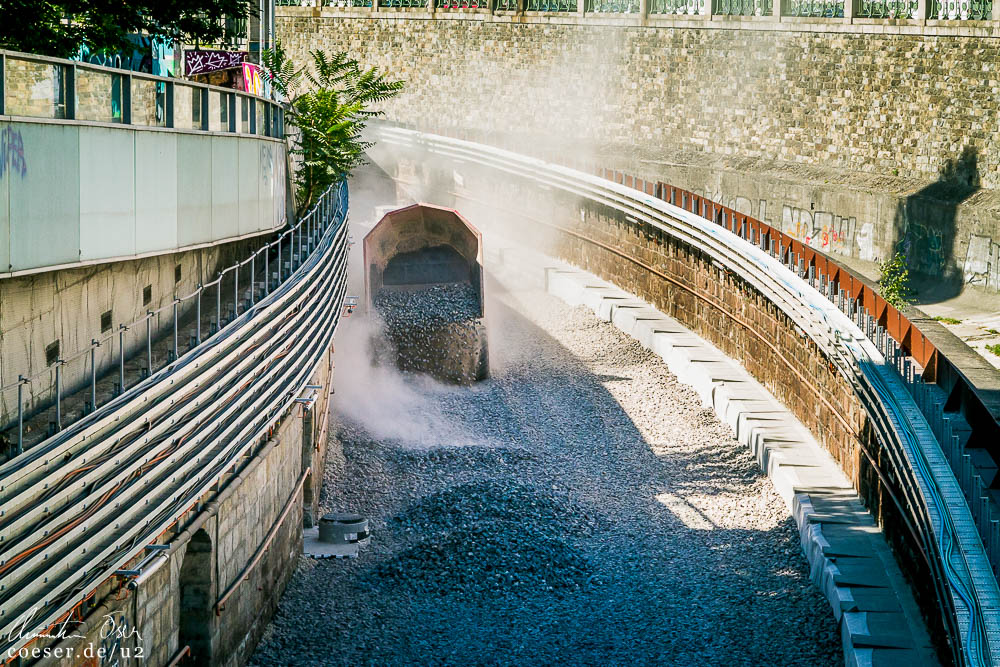

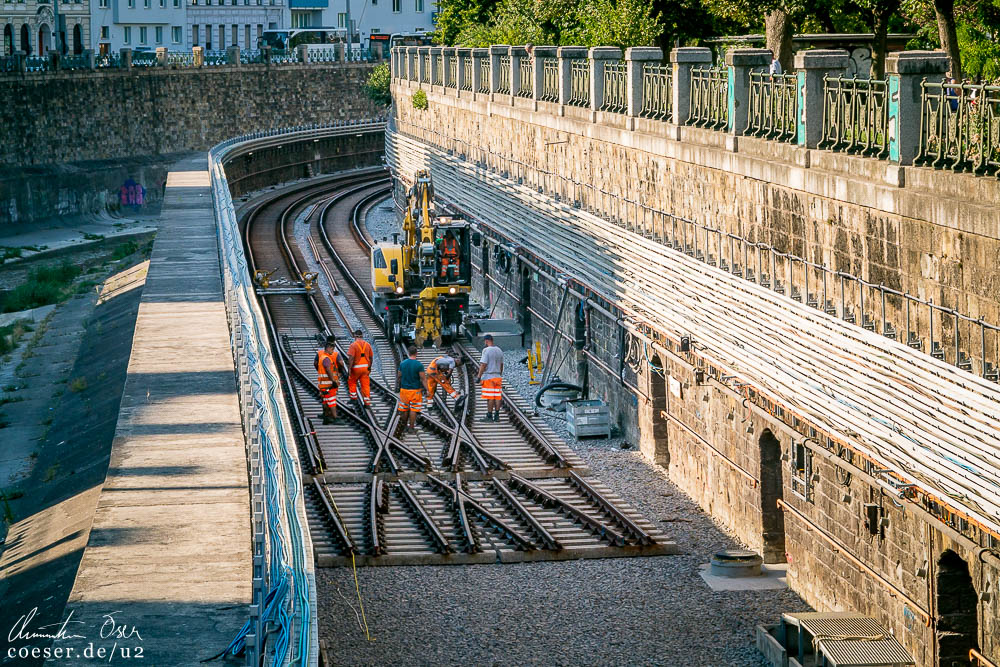

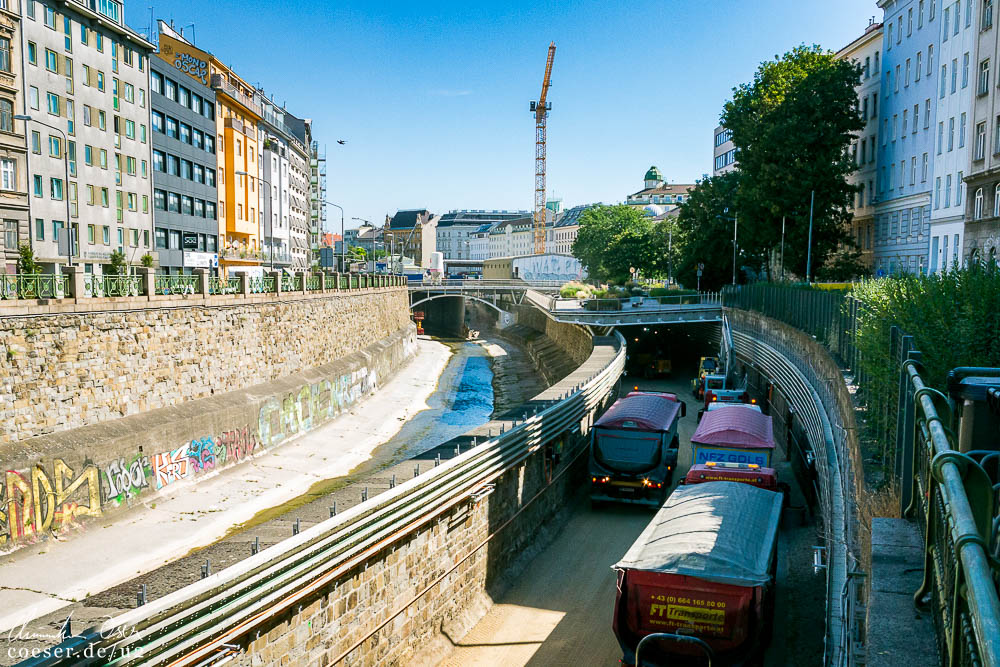

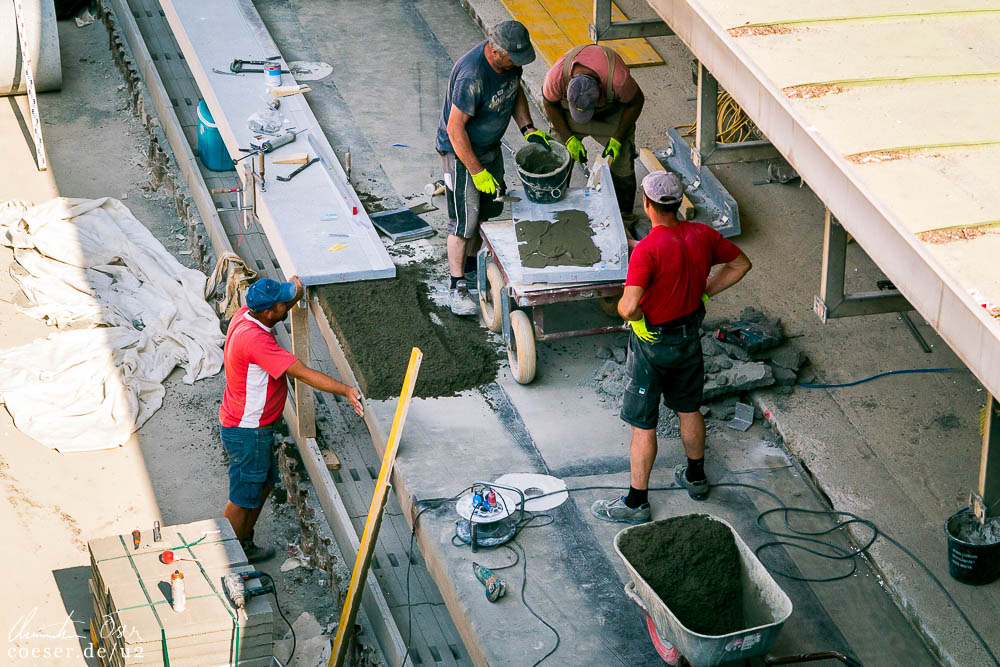

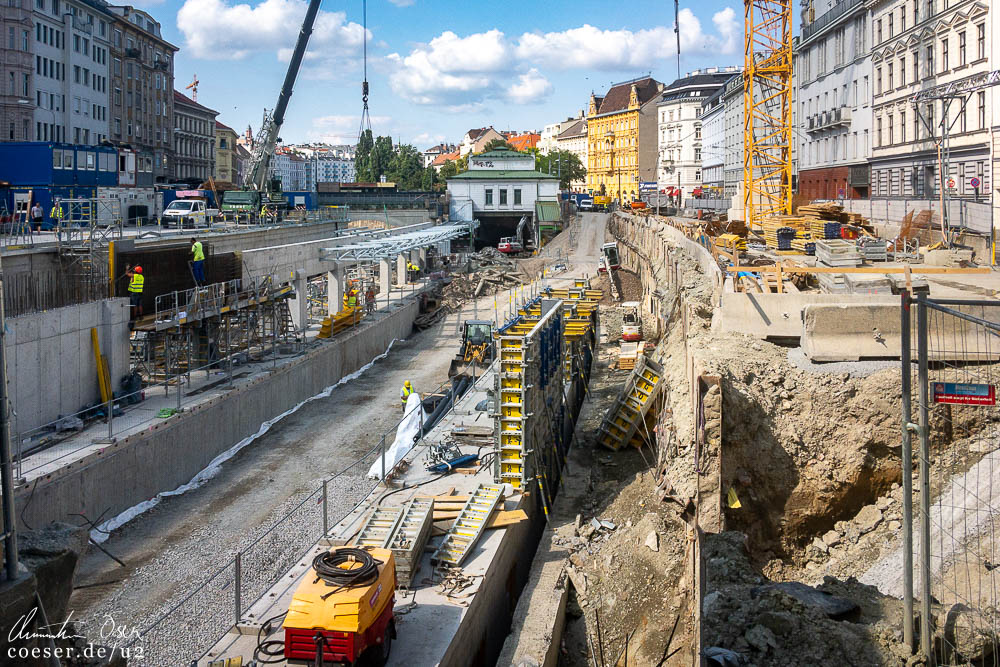

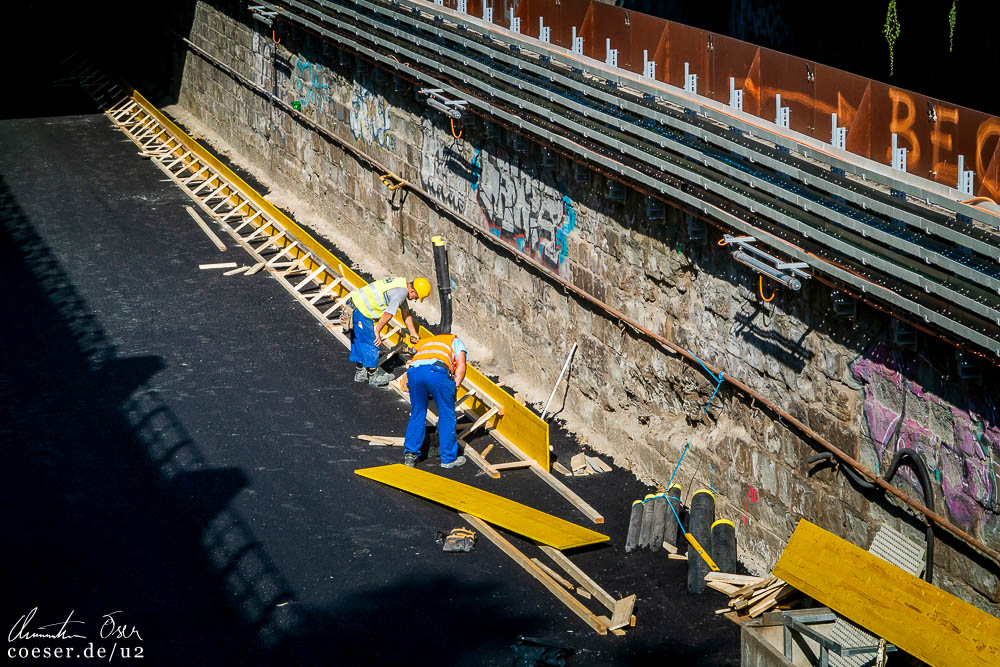

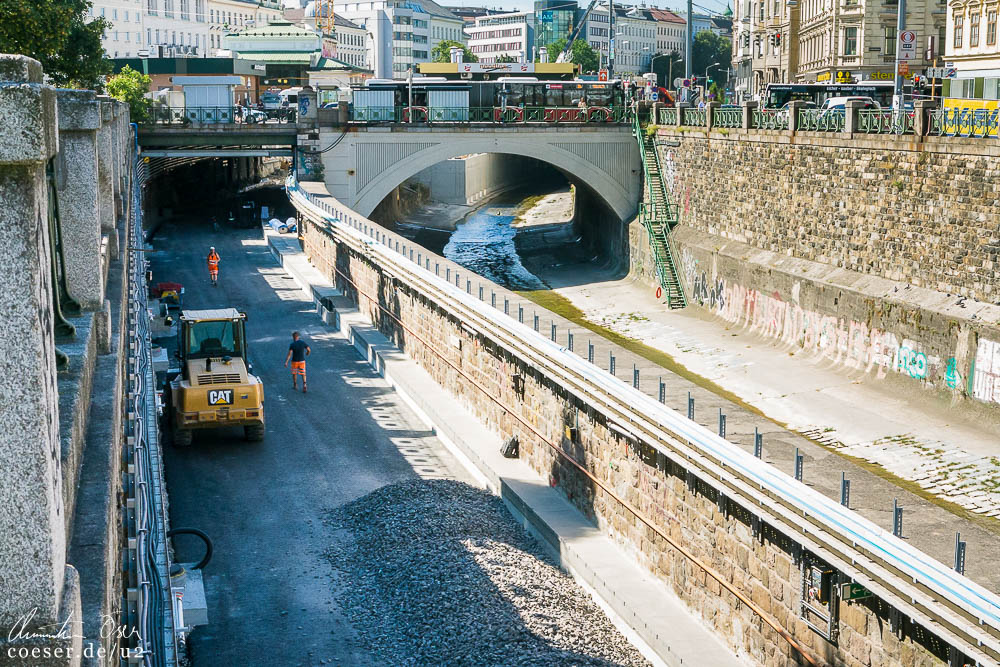

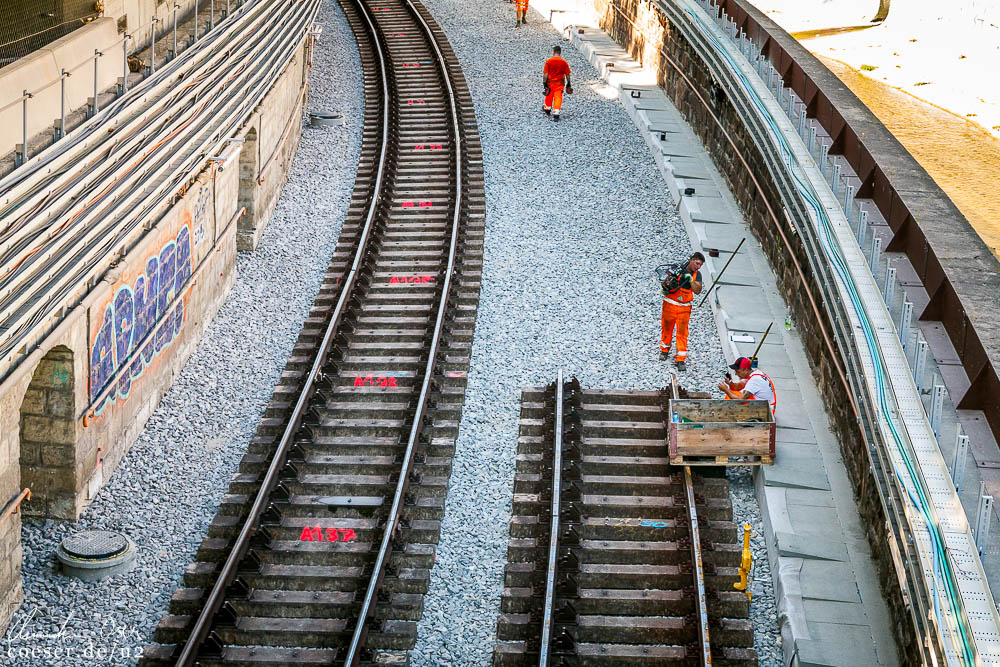

25.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

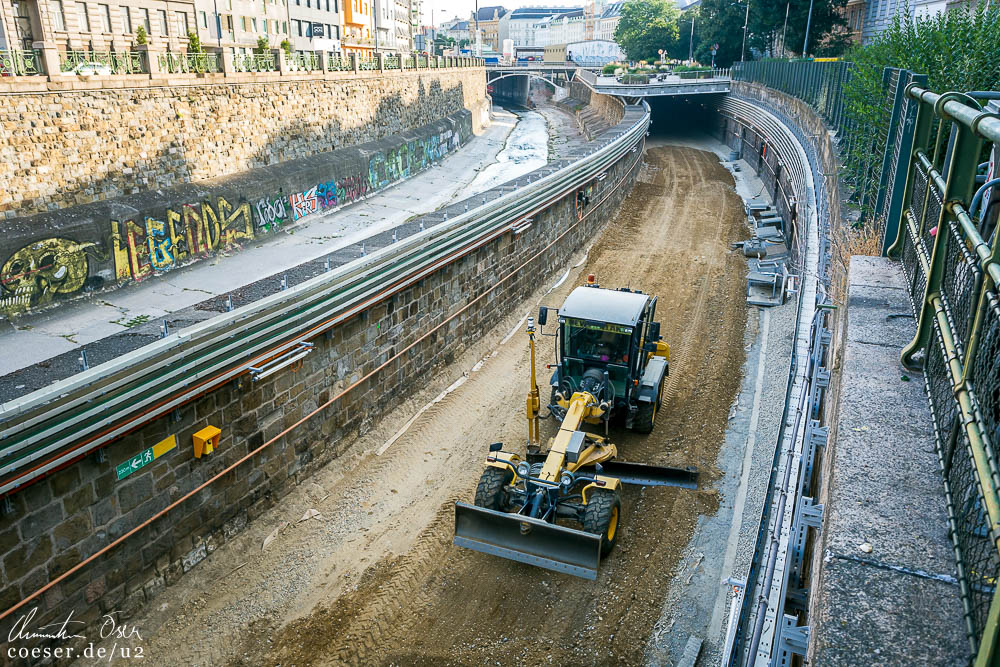

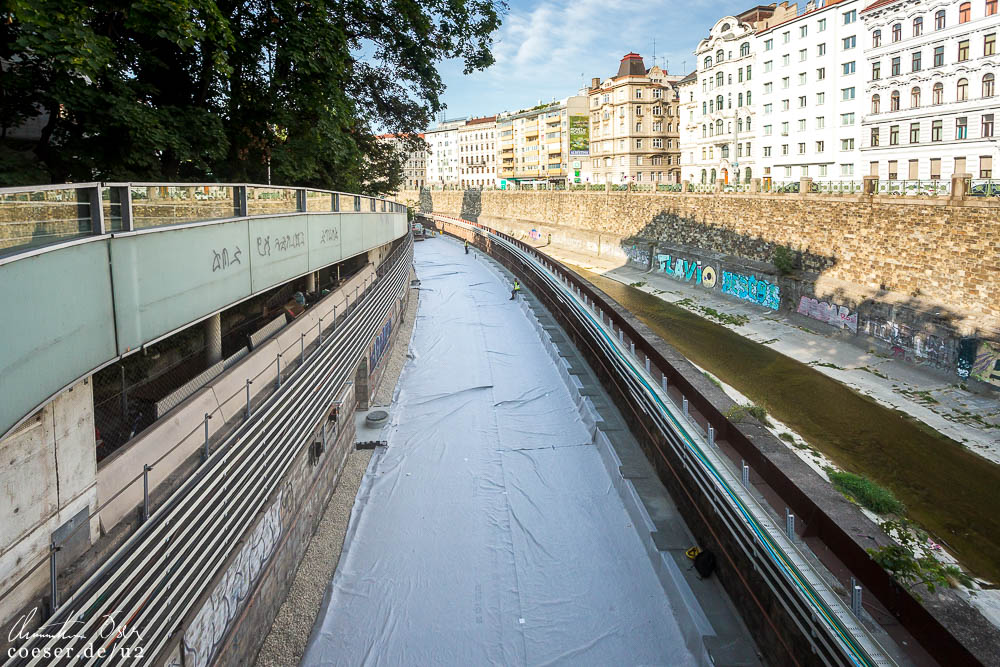

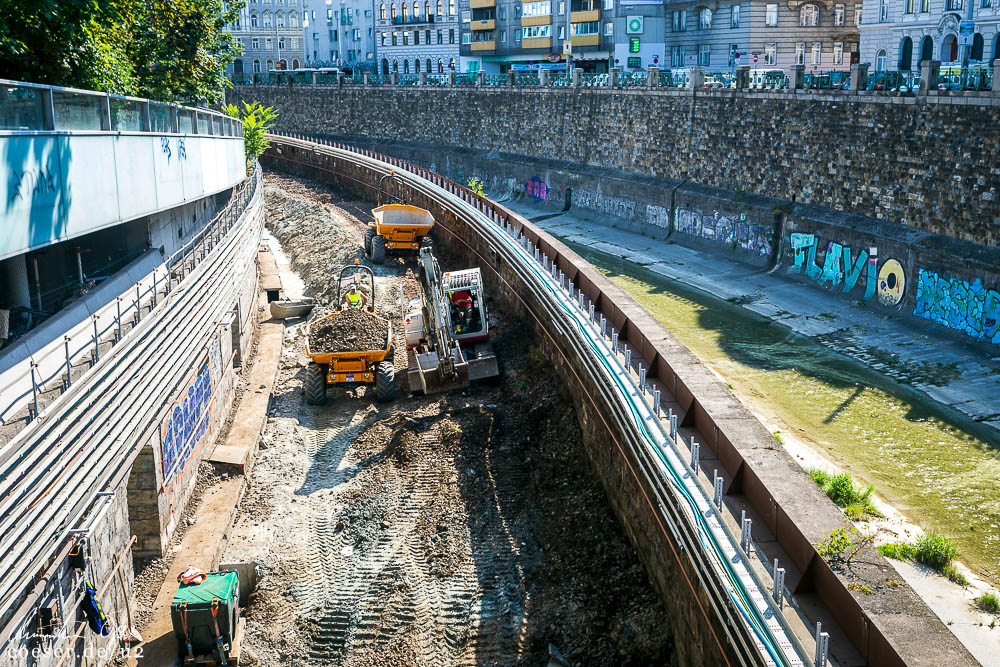

24.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

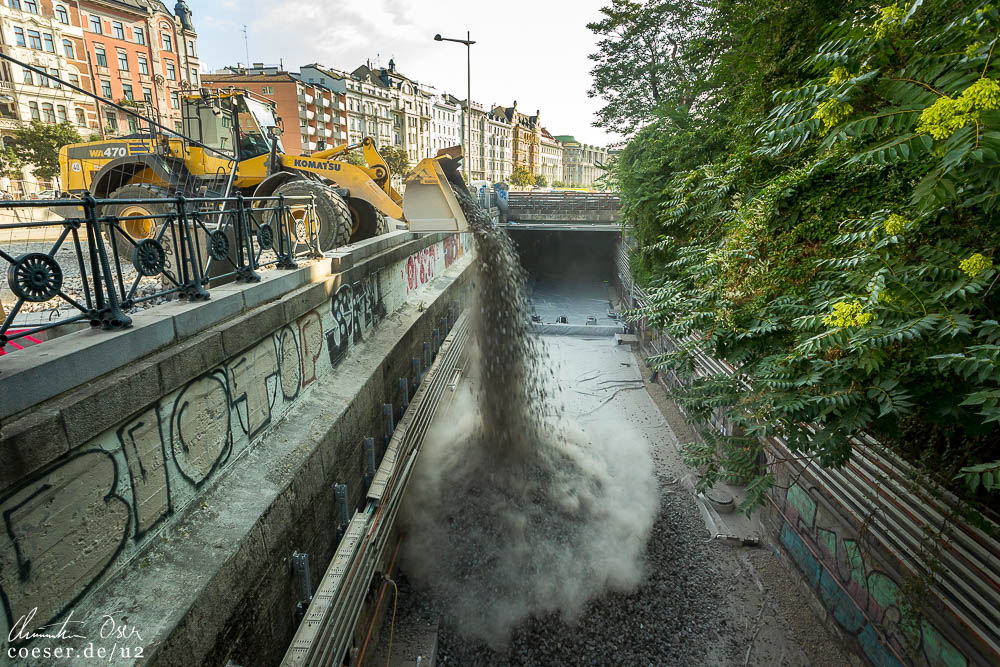

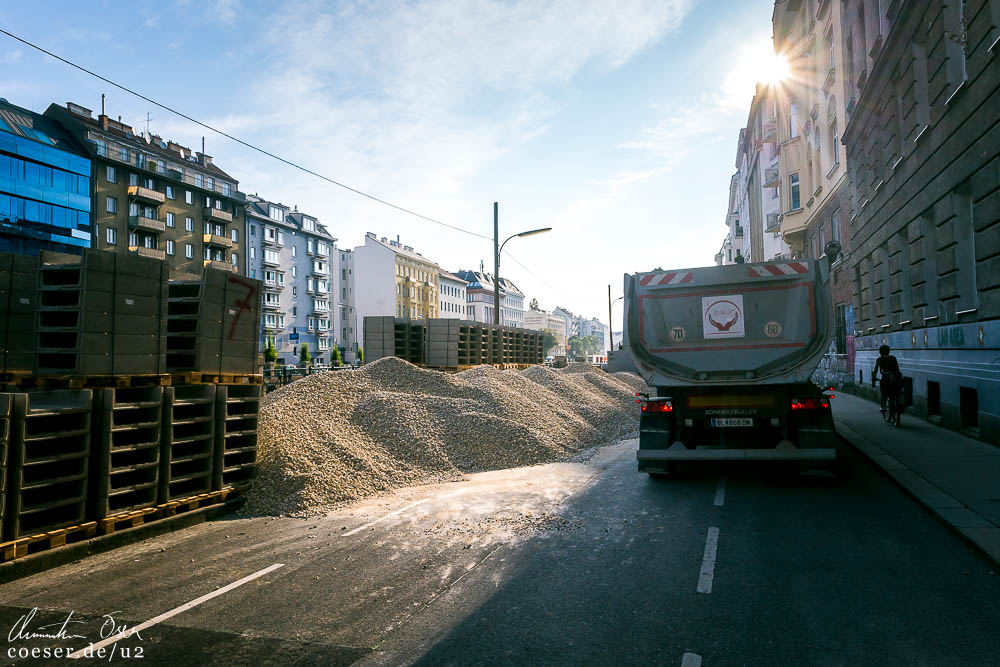

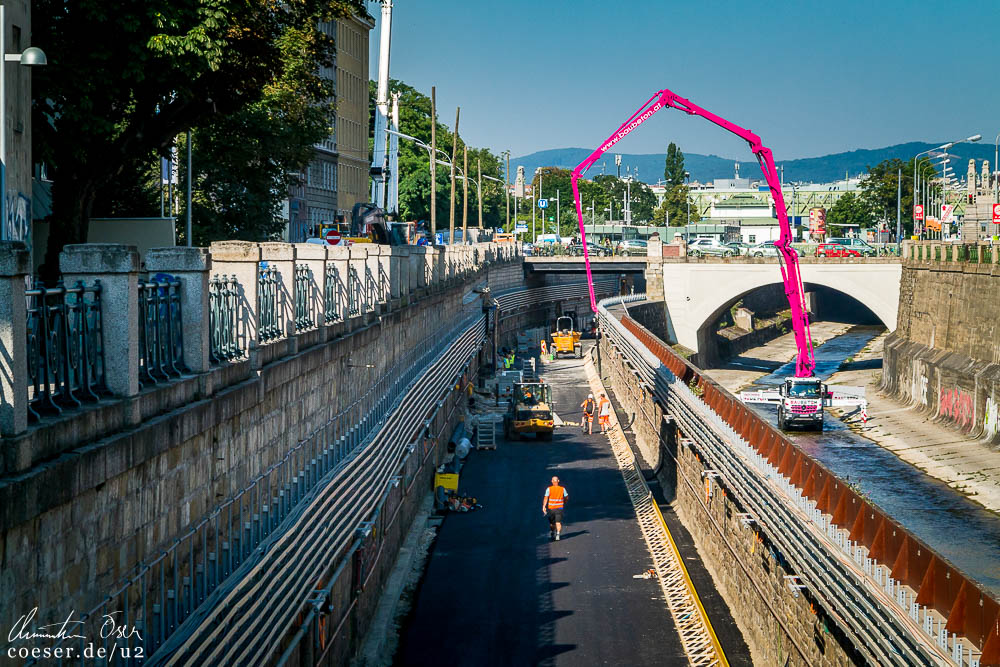

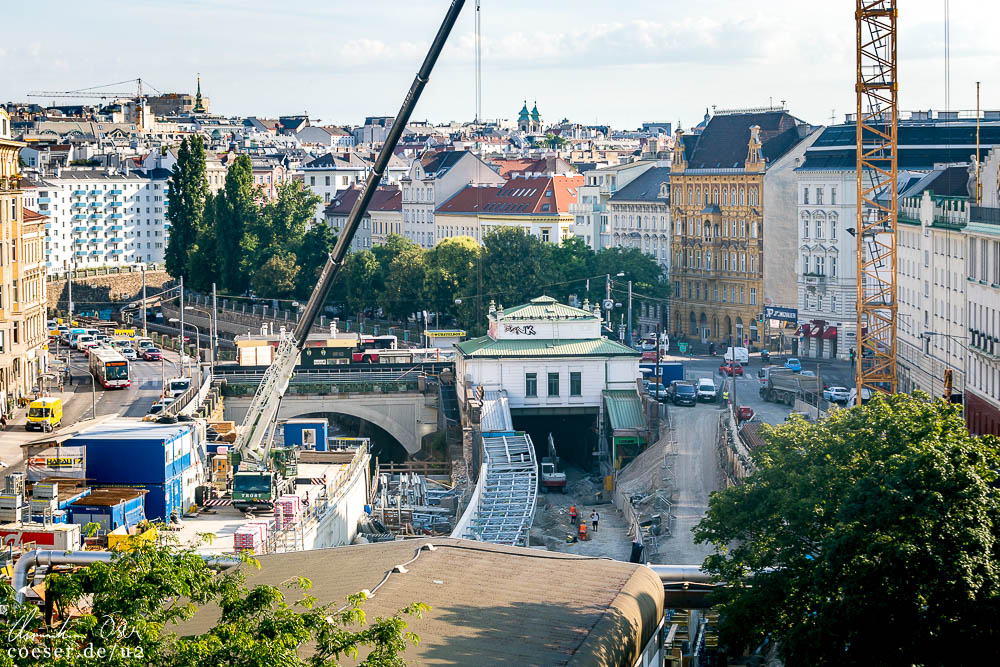

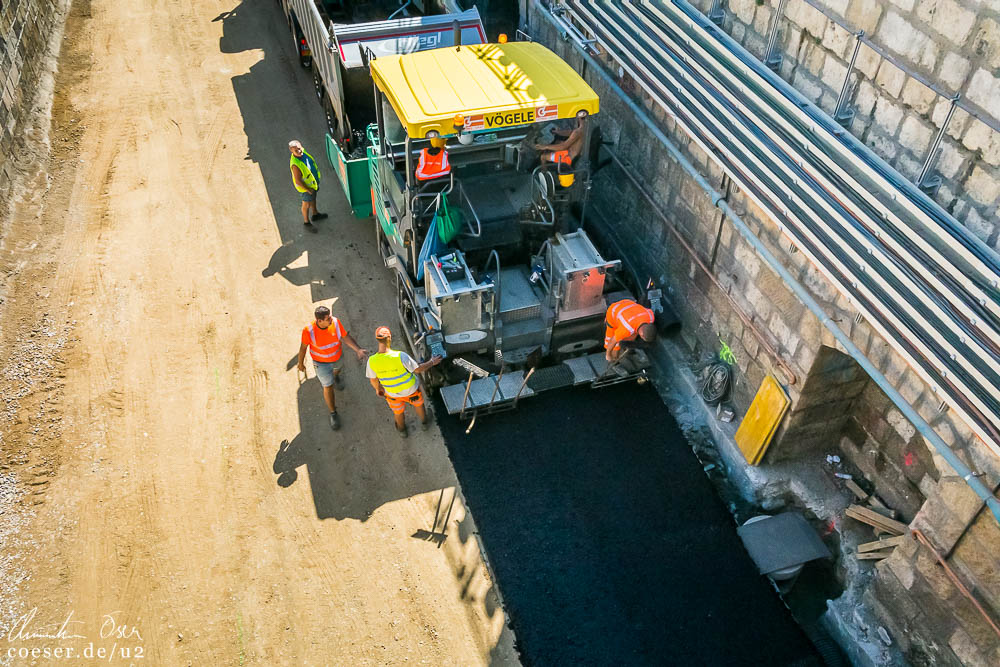

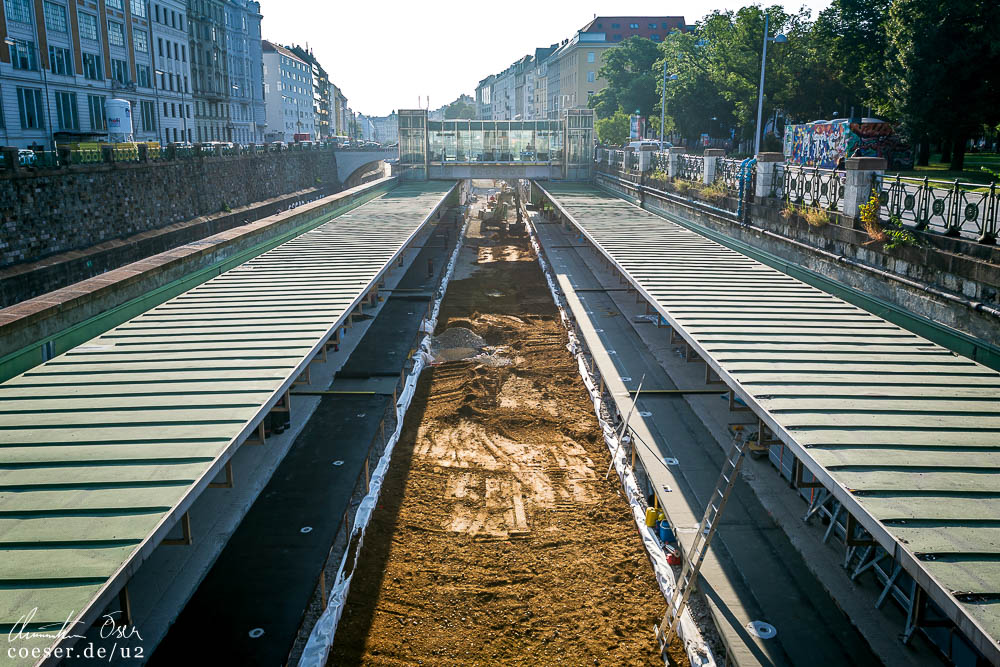

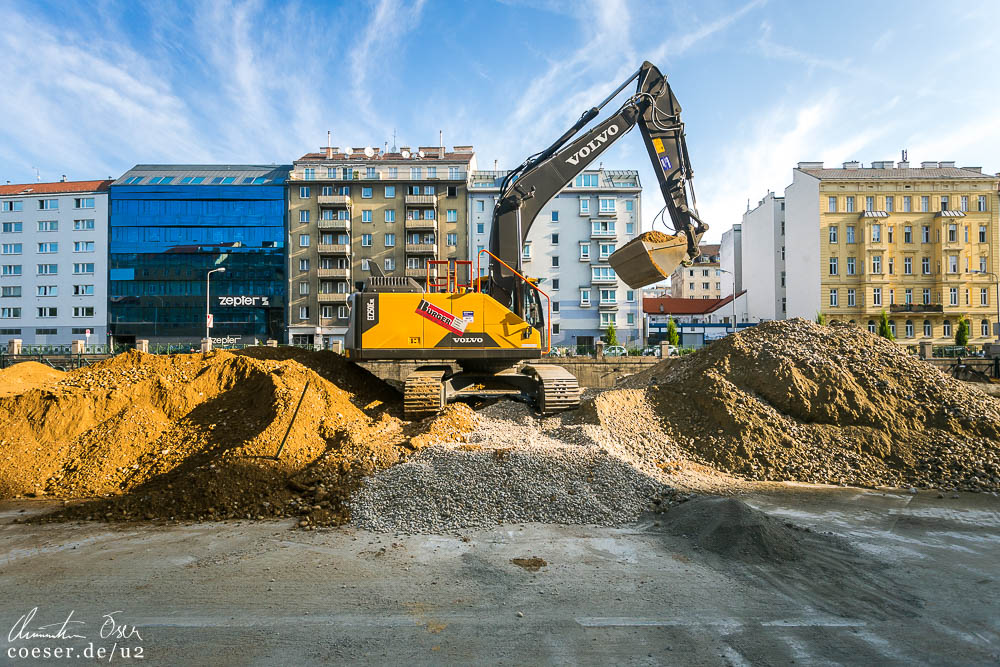

23.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.
22.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse, erste Gleisverlegungen.

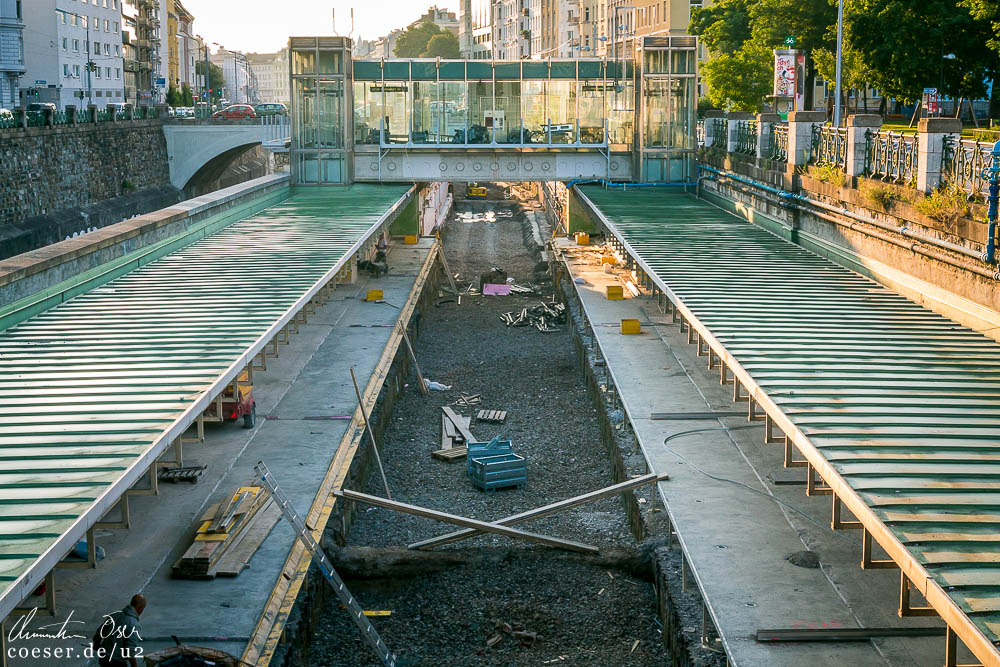

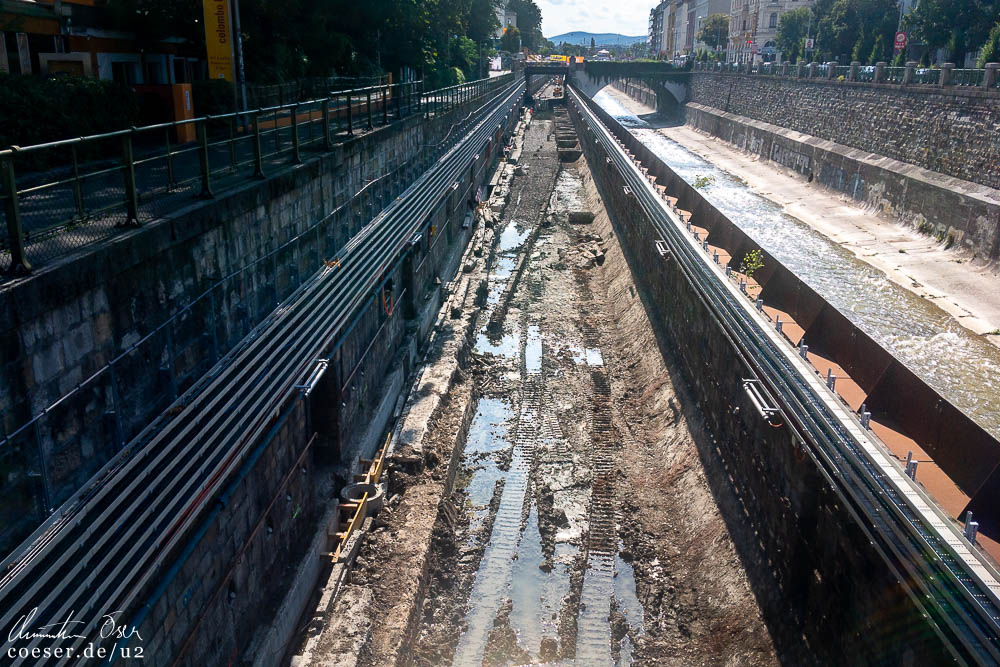

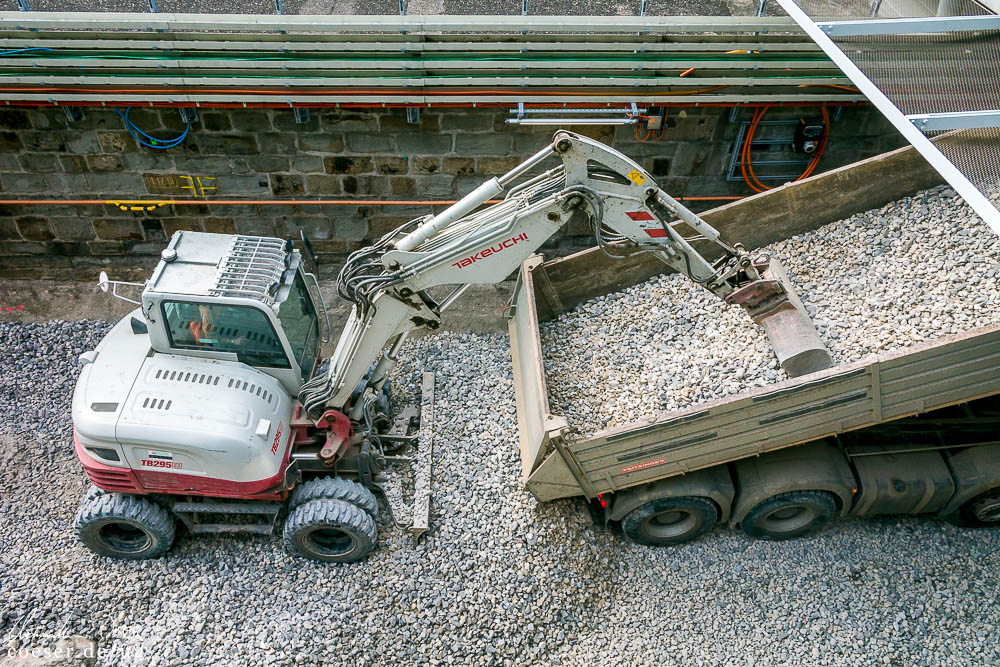

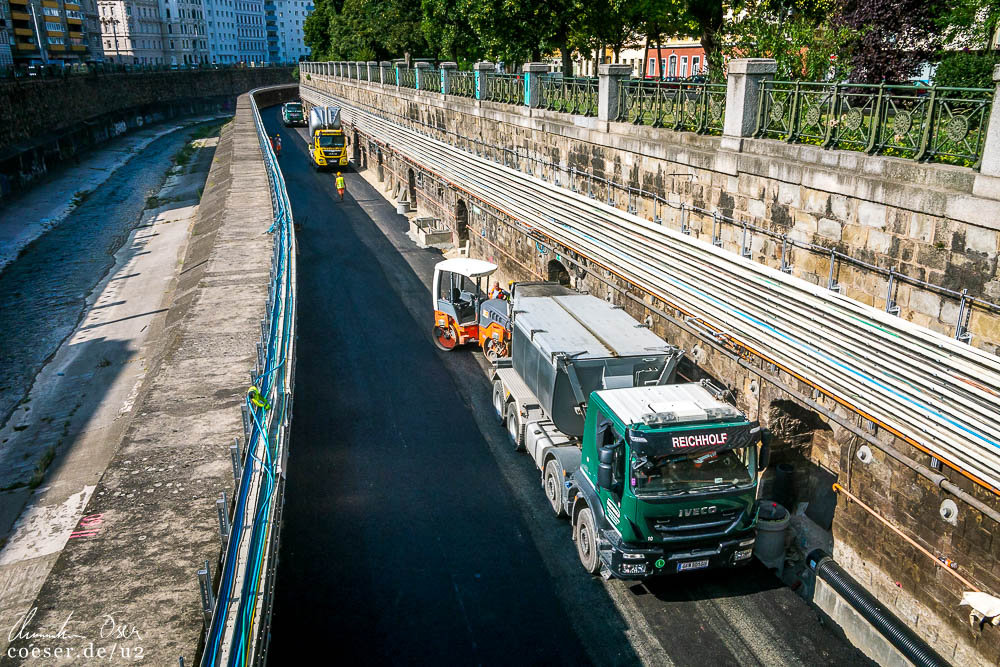

16.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

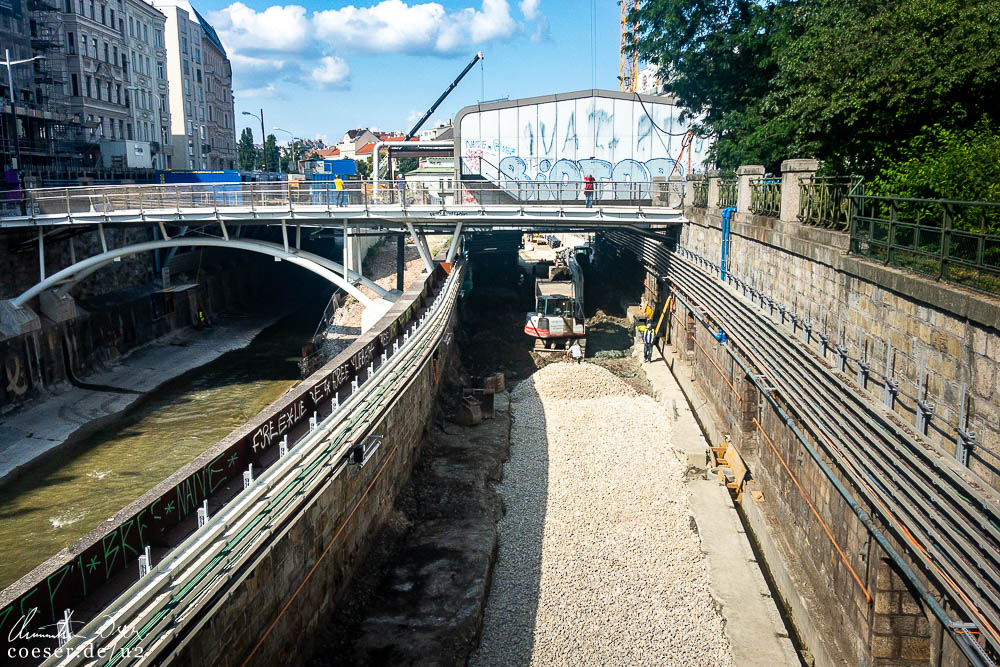

15.07.2019

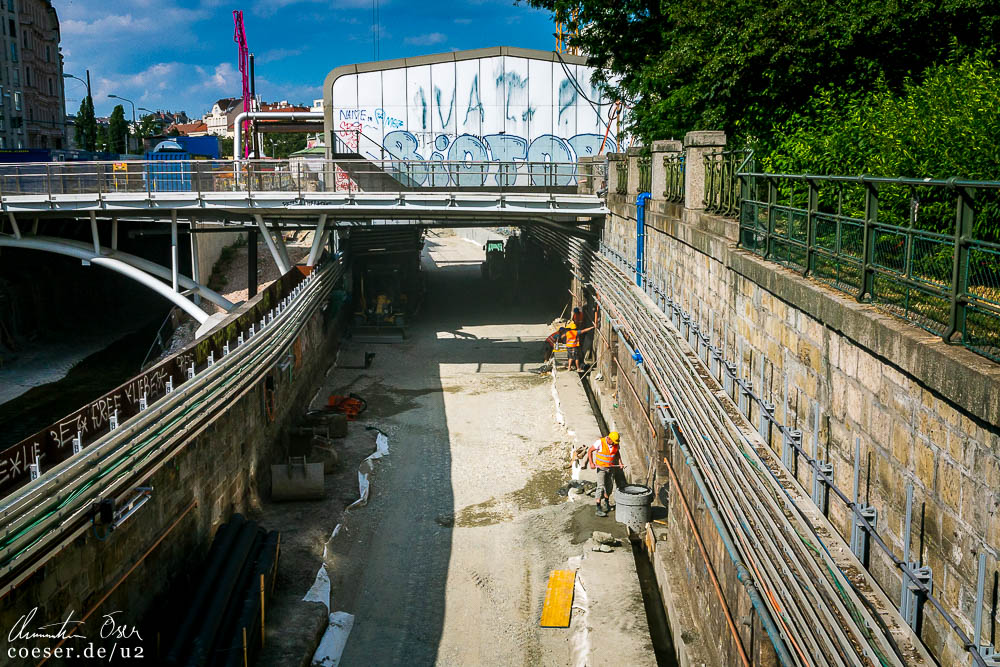

Errichtung der Dachkonstruktion am Bahnsteig der Station Pilgramgasse und Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

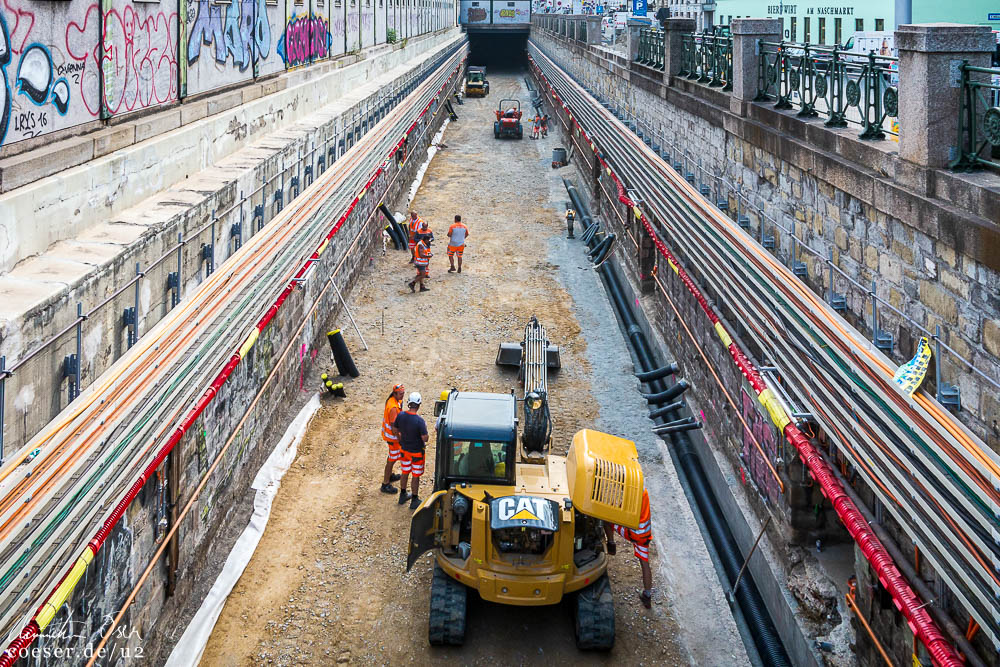

10.07.2019

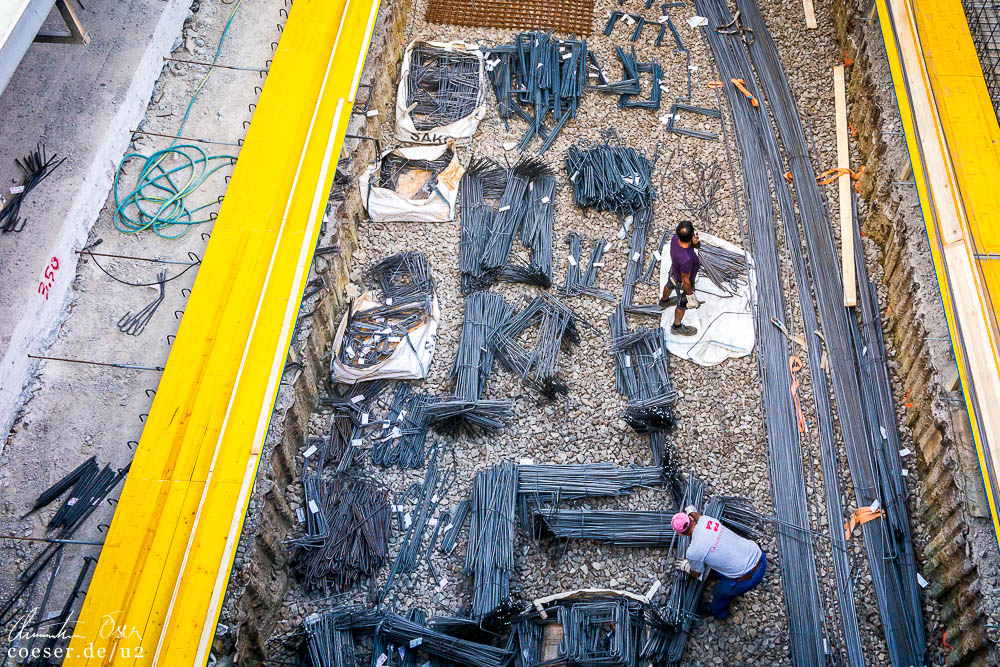

Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

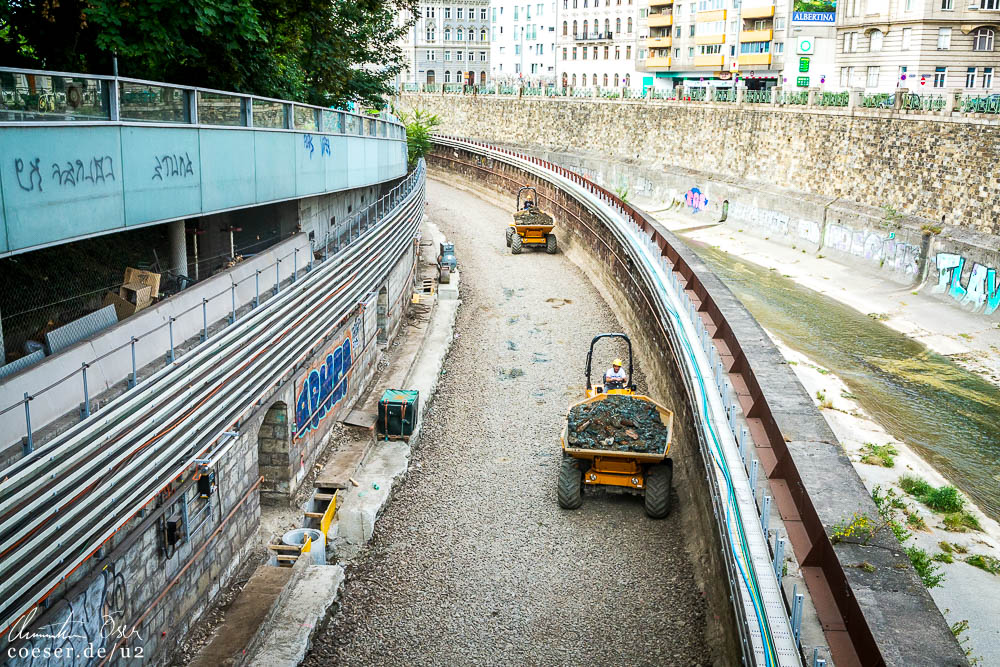

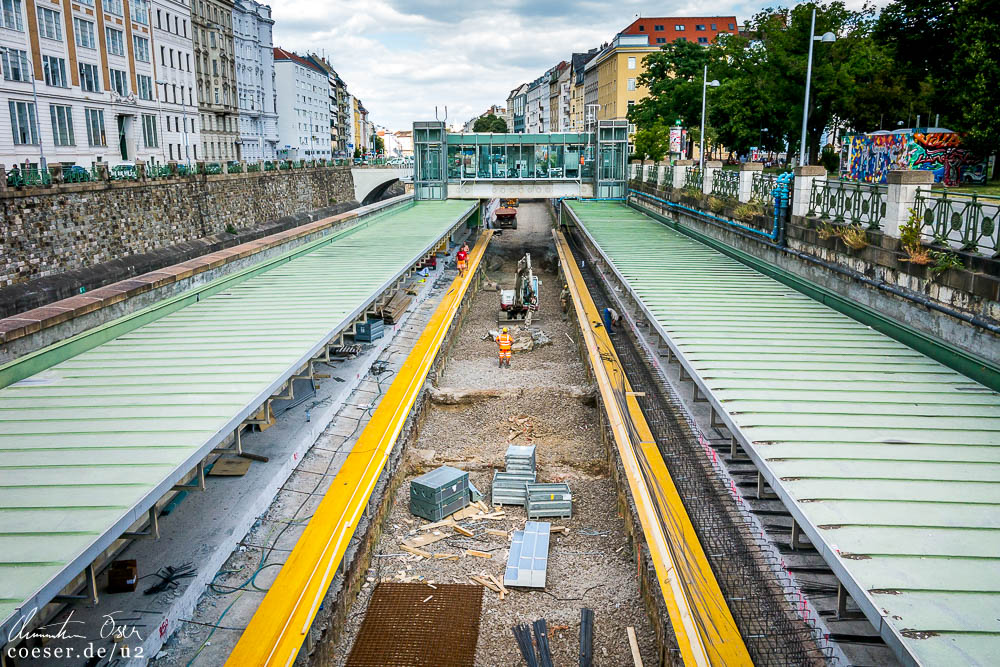

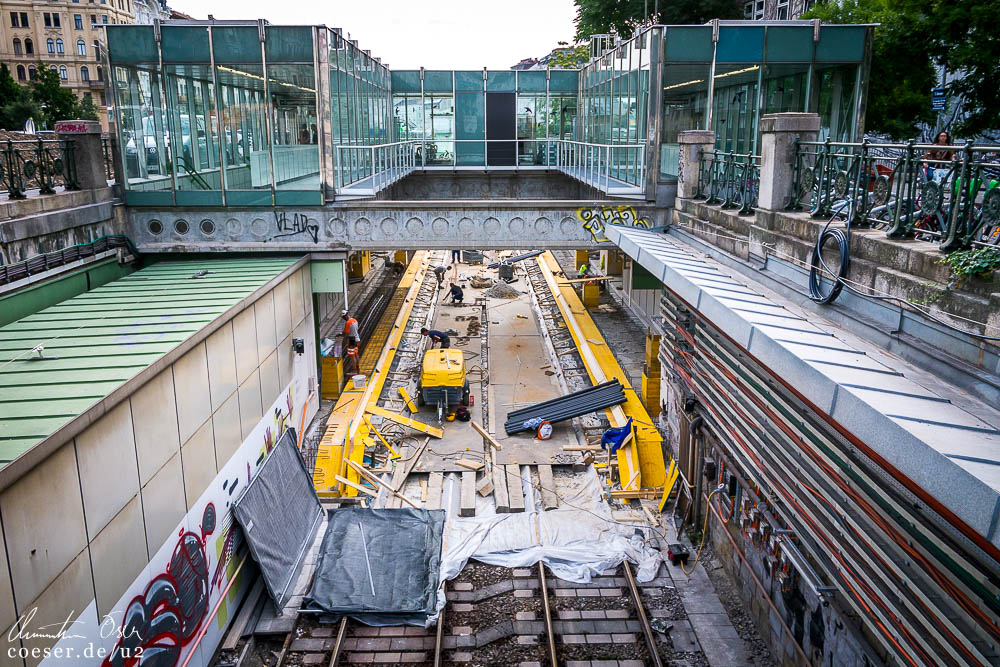

09.07.2019
Errichtung der Bahnsteige in der Station Pilgramgasse und Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

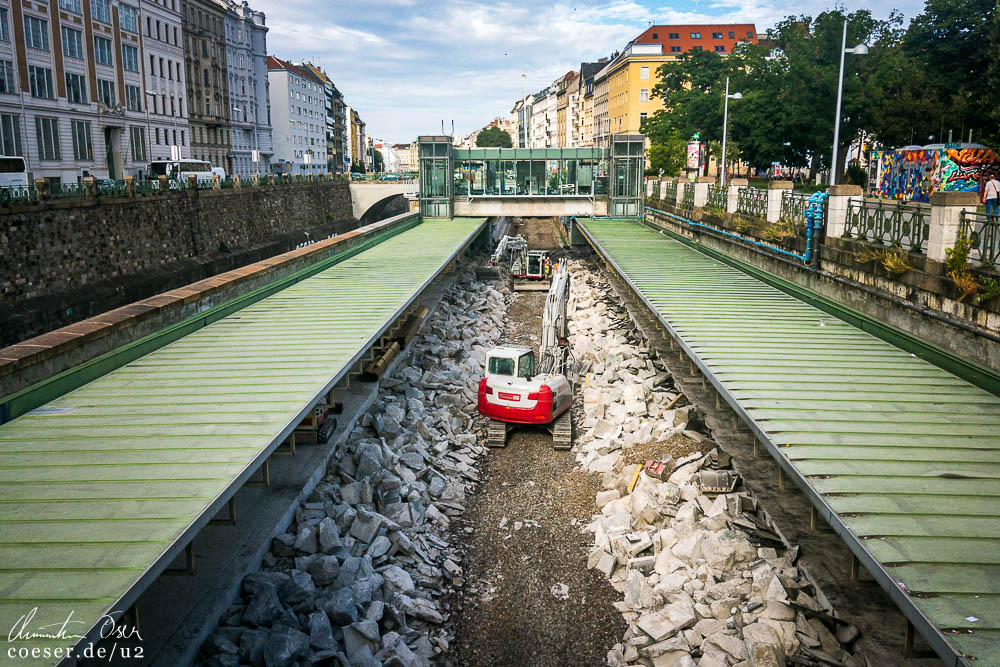

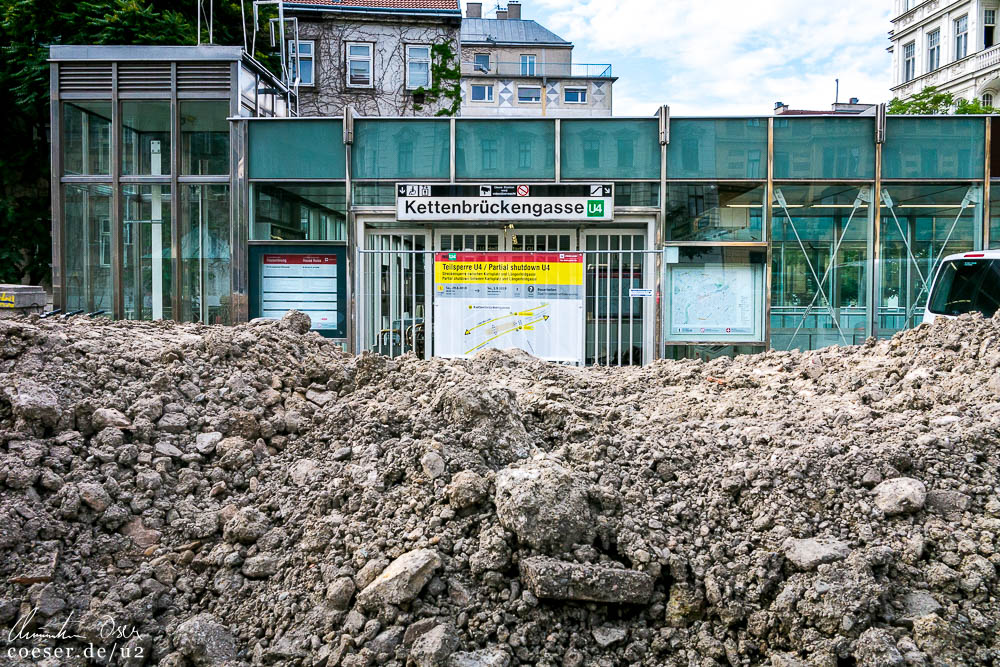

05.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

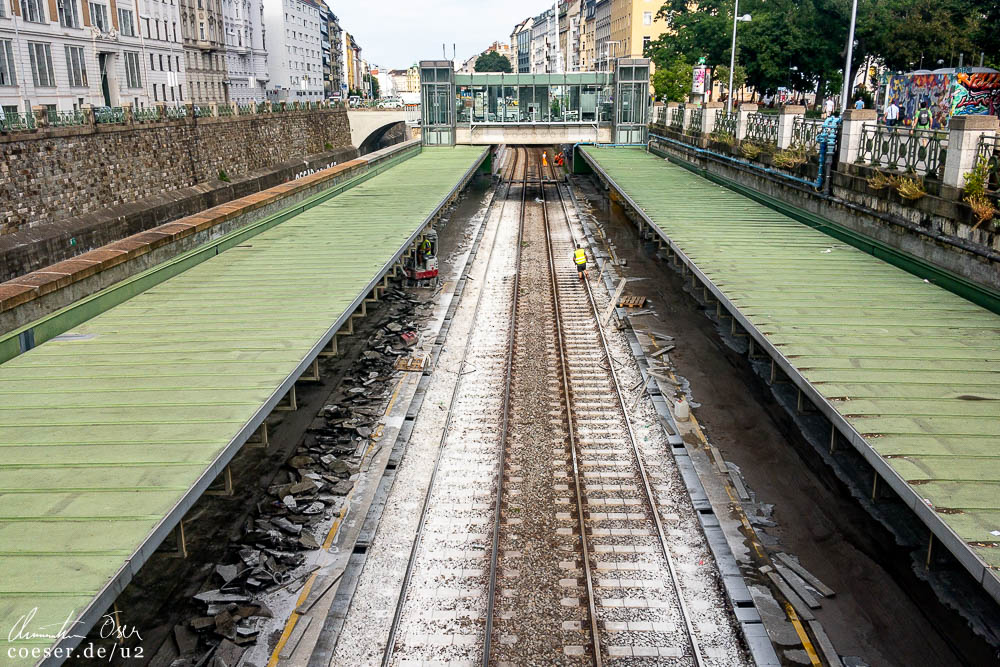

04.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.
03.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

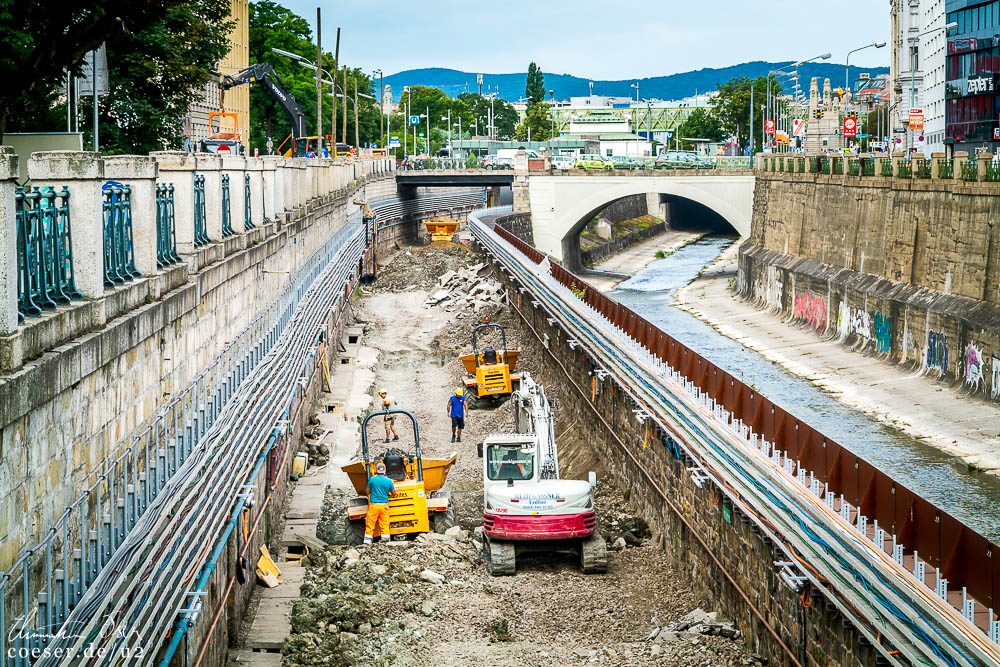

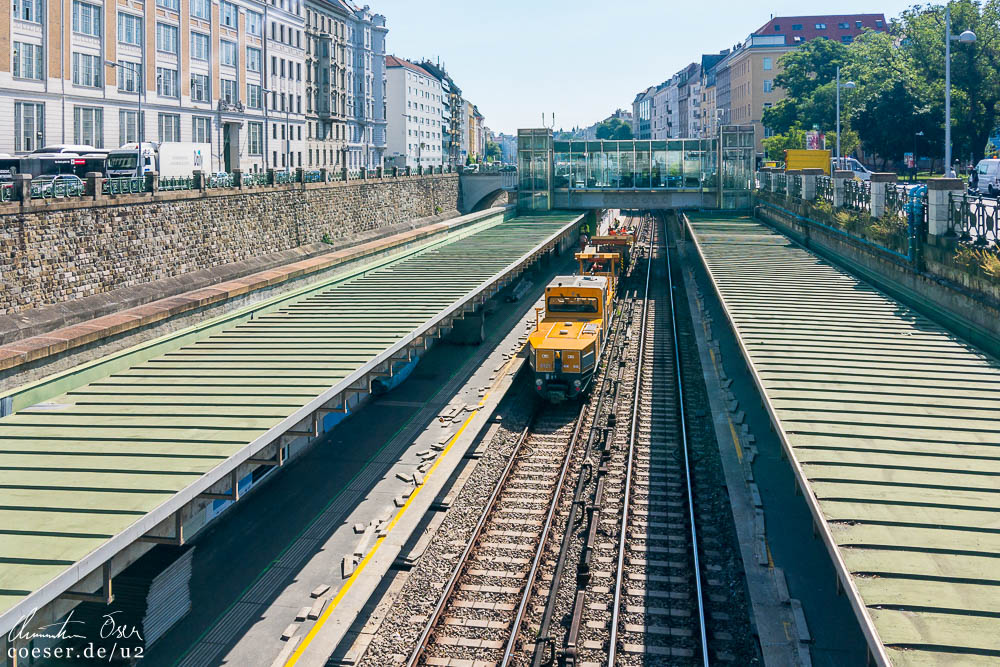

01.07.2019
Baufortschritt der U4-Komplettsanierung zwischen Karlsplatz und Längenfeldgasse.

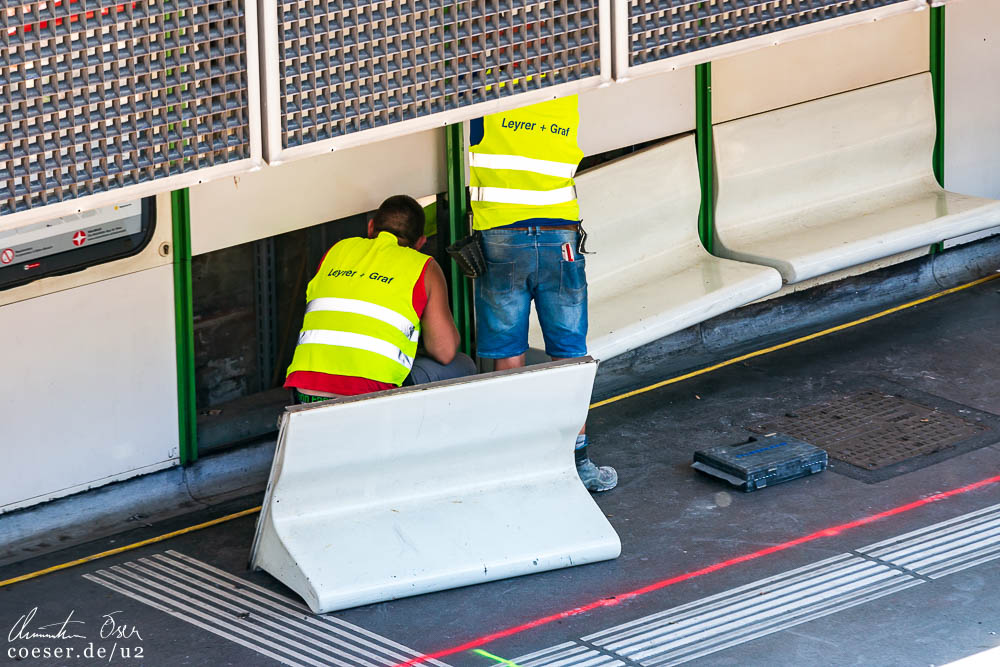

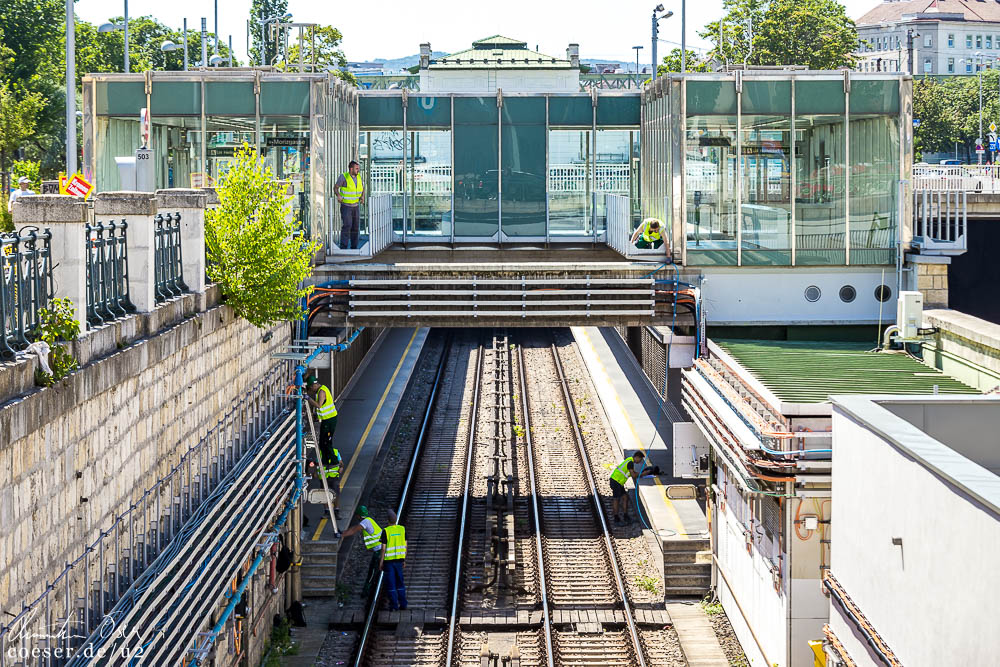

29.06.2019

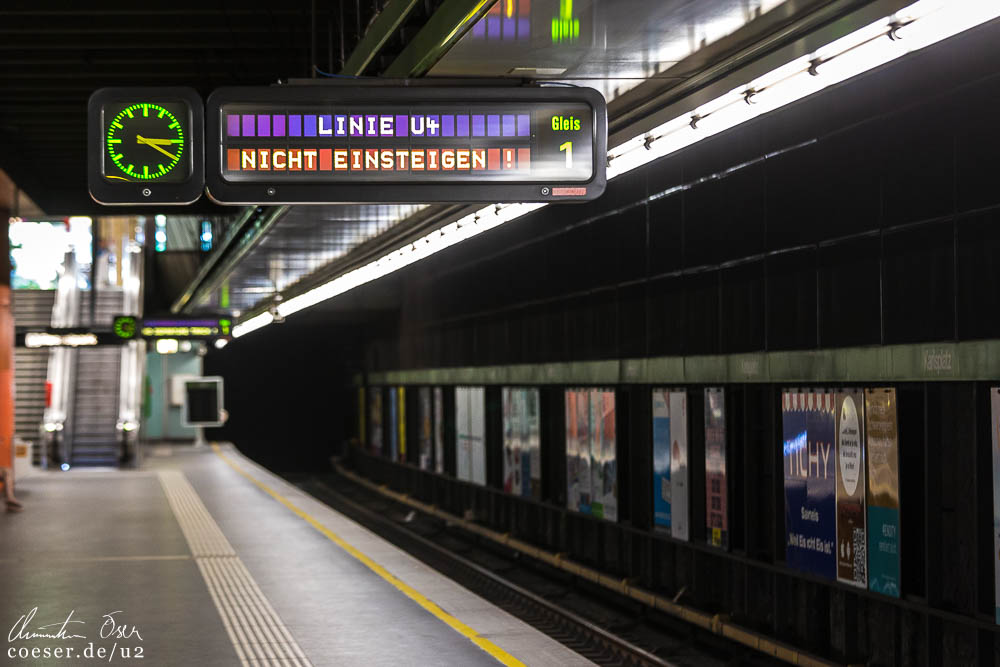

Beginn der zweimonatigen Sommersperre der U4 zwischen Karlsplatz und Längenfeldgasse.

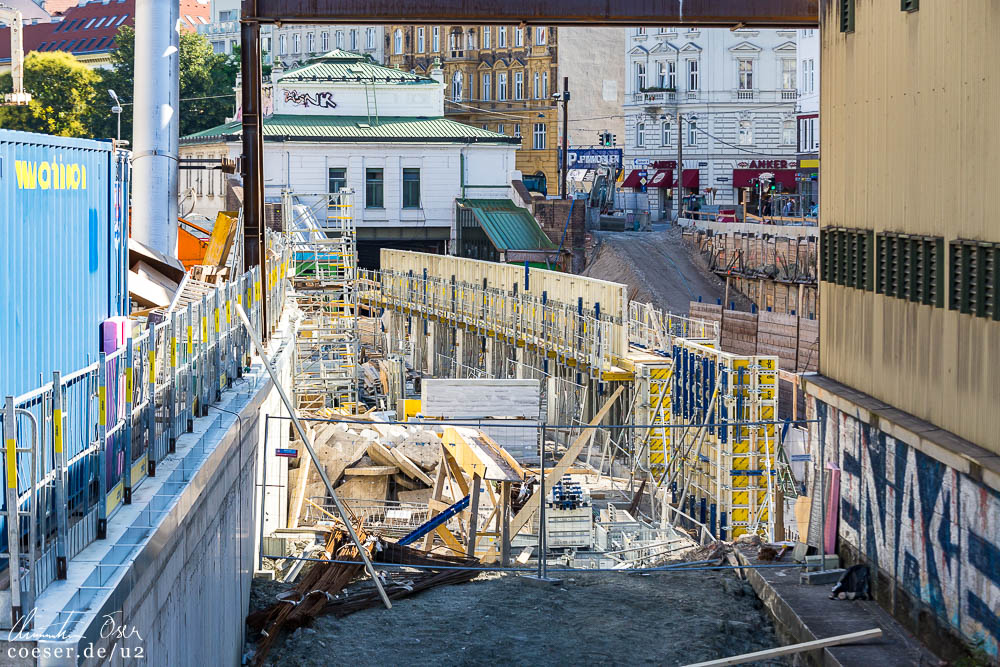

28.06.2019

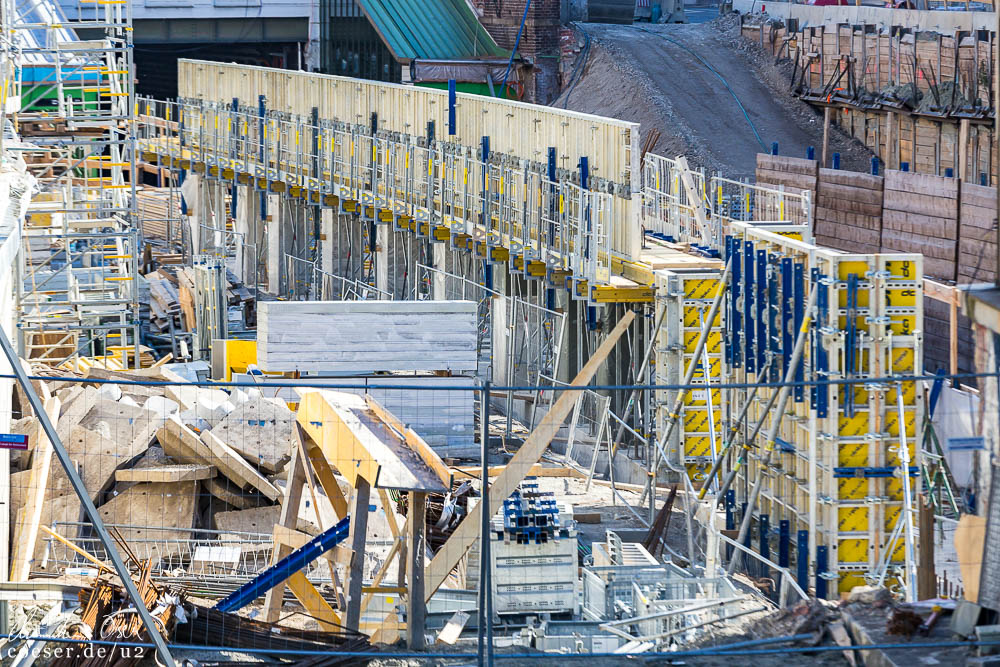

Übersichtsaufnahmen der Baustelle Pilgramgasse, Baufortschritt der Errichtung der Bahnsteige.
25.06.2019

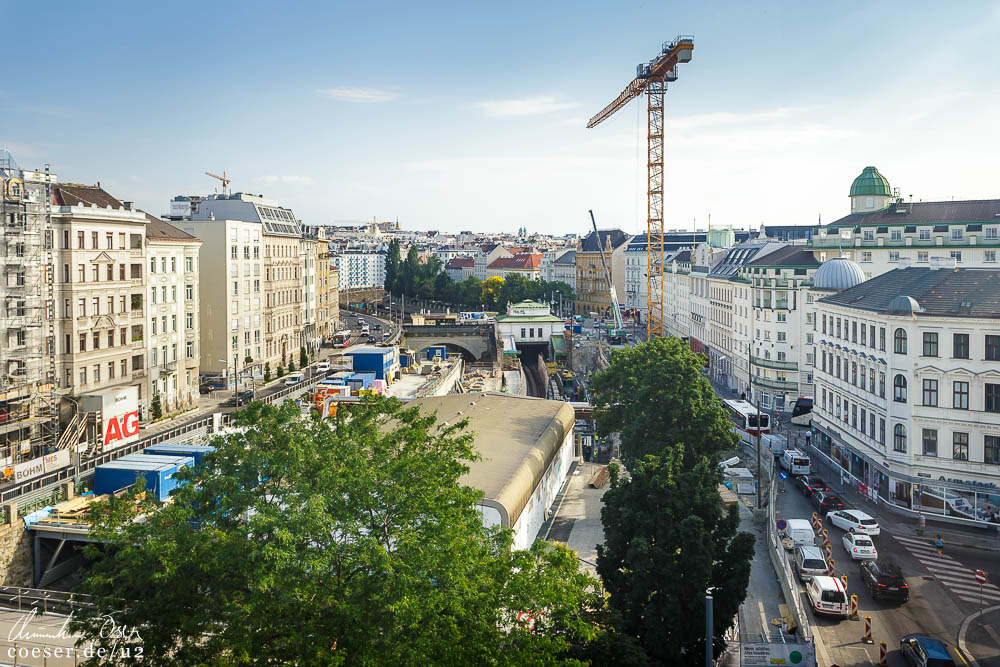

Vorbereitung auf die zweimonatige Sommersperre der U4 zwischen Karlsplatz und Längenfeldgasse.

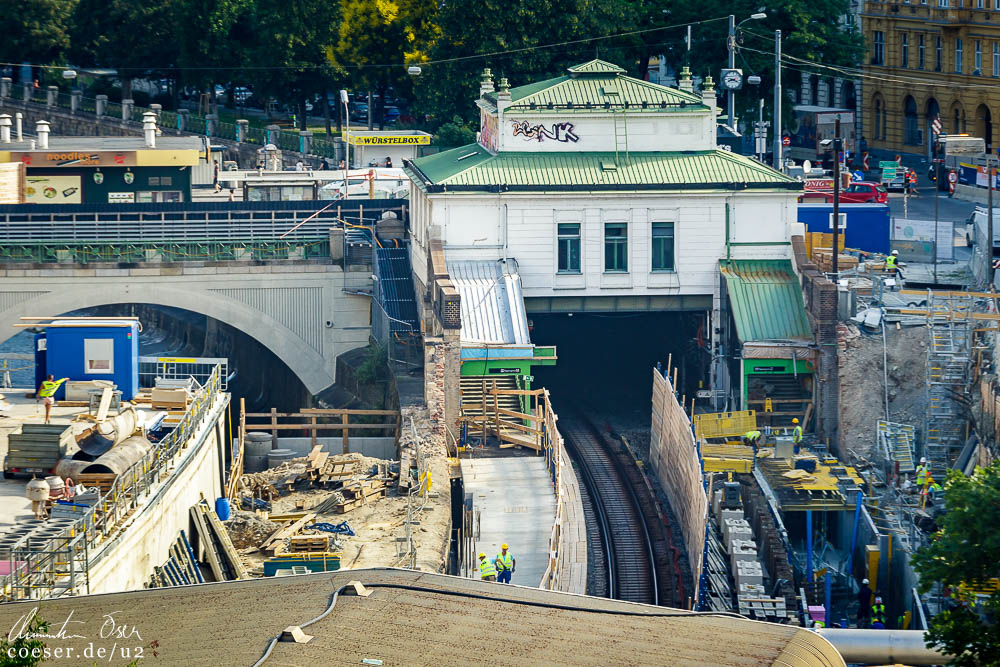

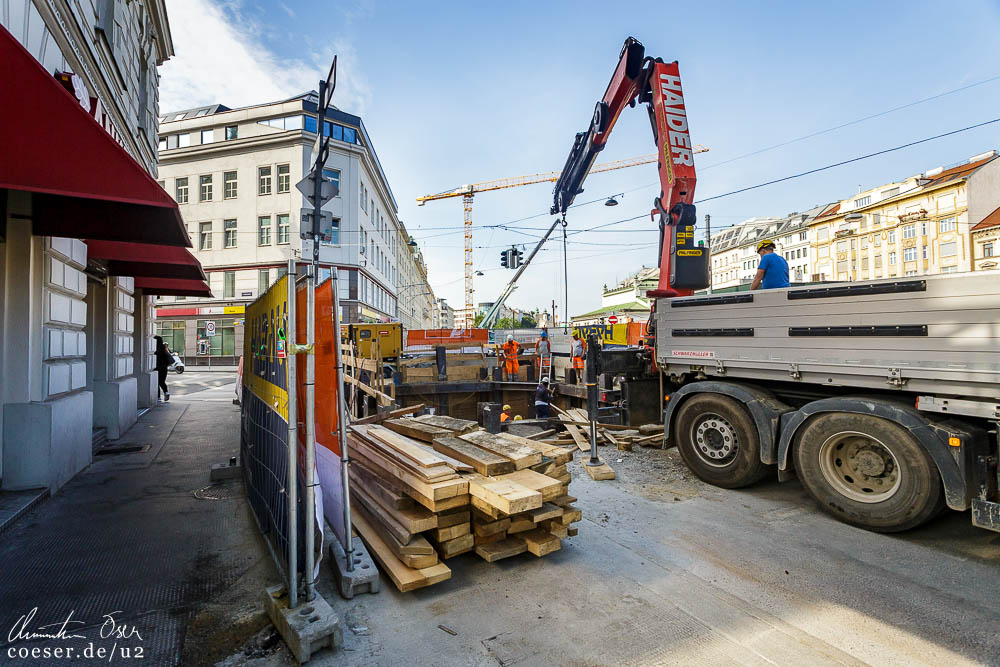

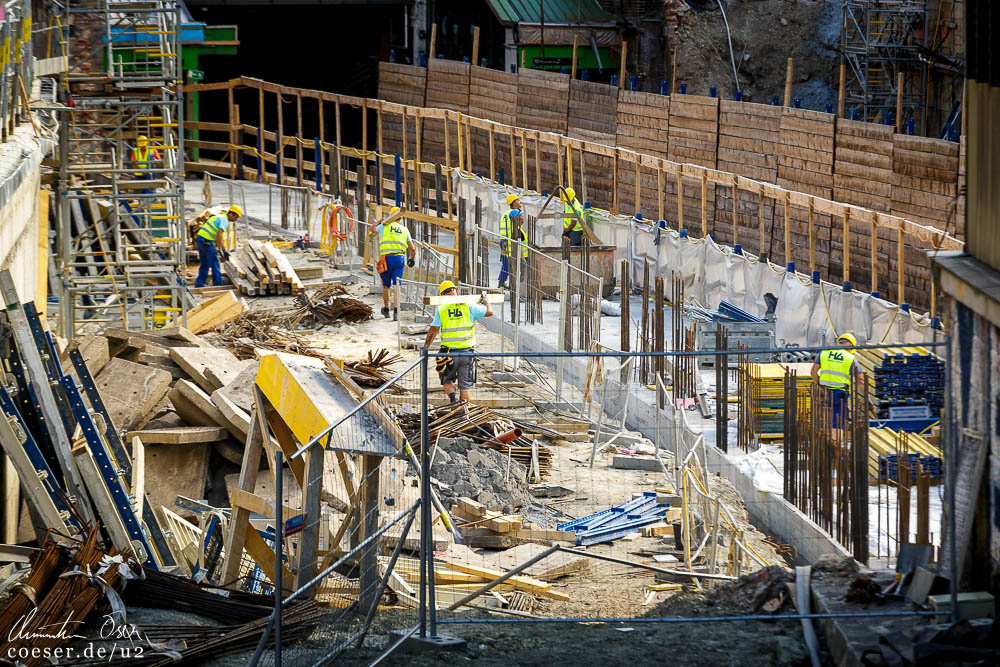

17.06.2019
Übersichtsaufnahmen der Baustelle Pilgramgasse, Beginn der Errichtung der Bahnsteige, Leitungsarbeiten auf der Pilgramgasse/Rechte Wienzeile.

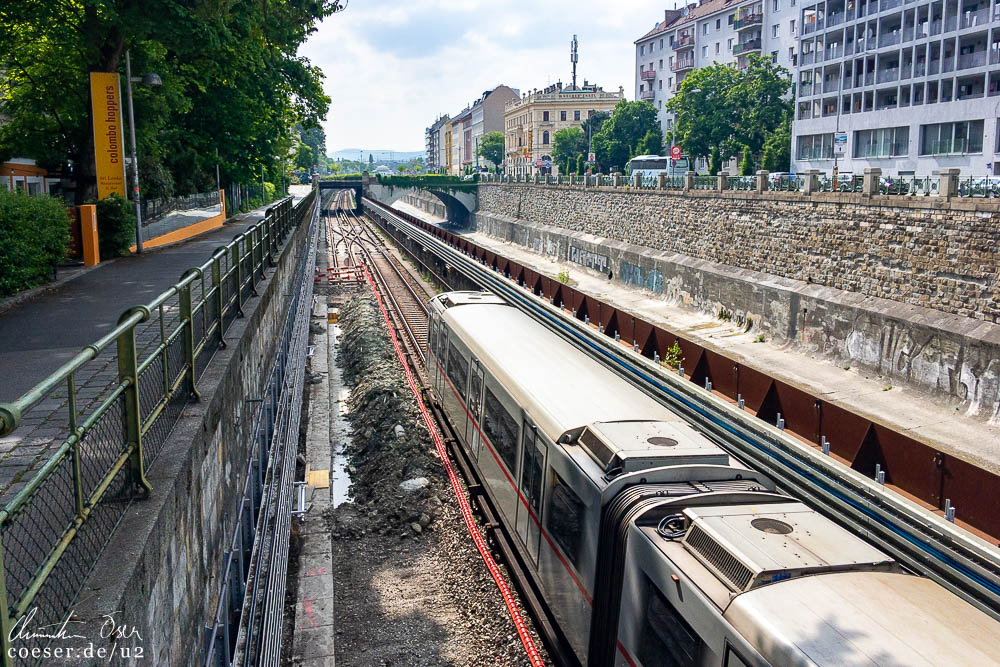

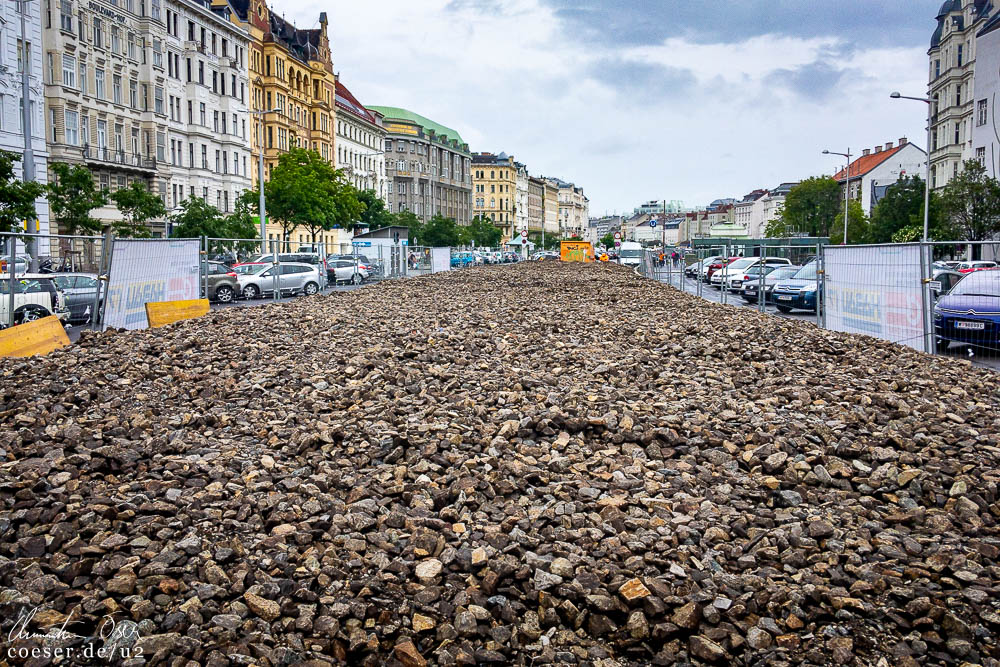

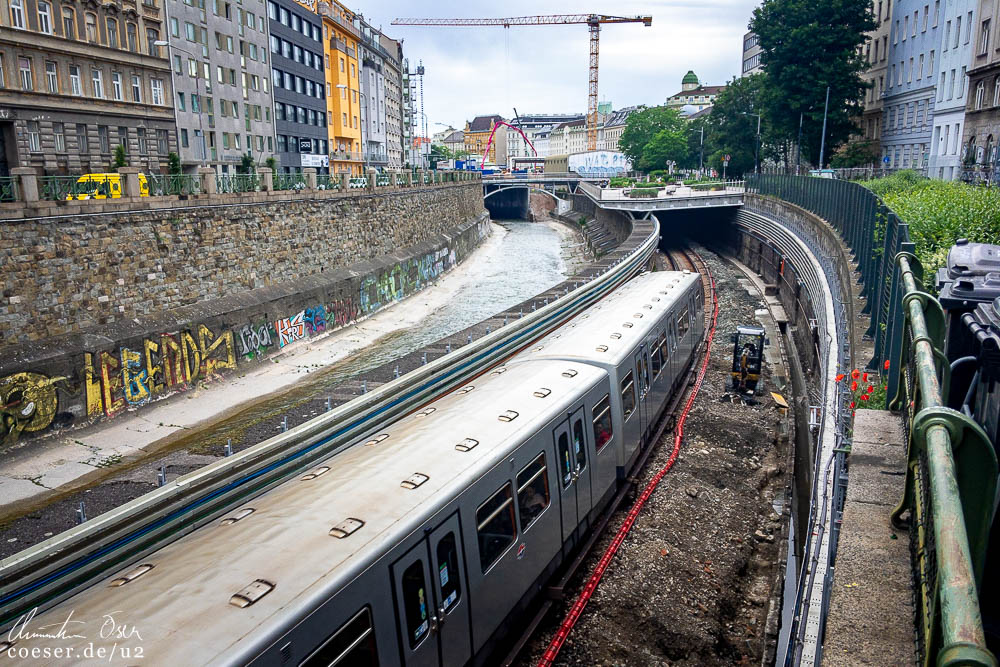

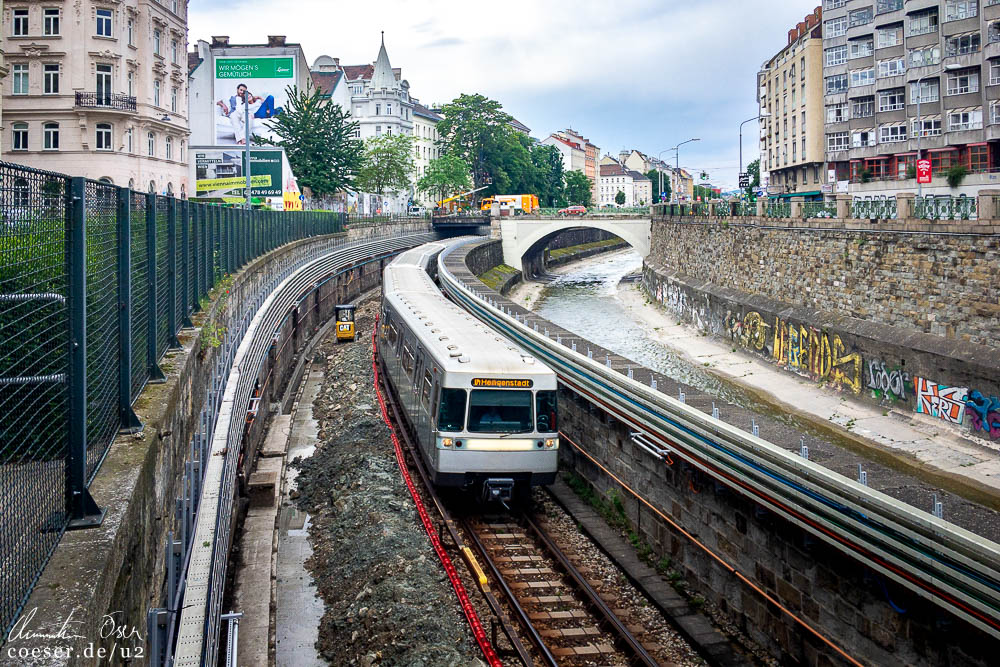

18.05.2019

Aktueller Baufortschritt der Entfernung eines Gleises für die im Sommer bevorstehende Komplettsanierung der Strecke zwischen Karlsplatz und Längenfeldgasse.

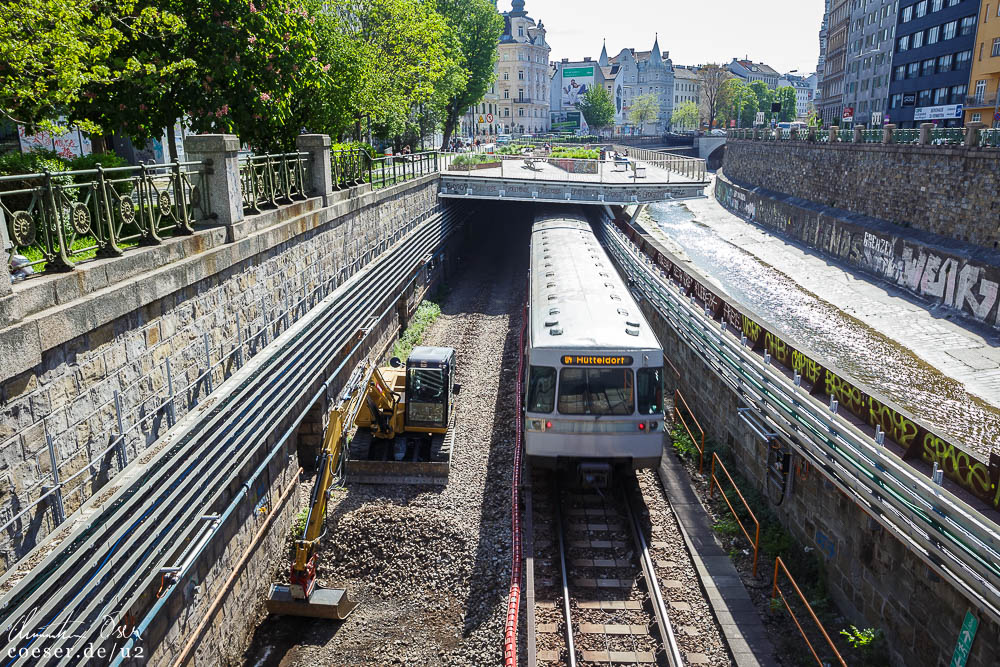

25.04.2019

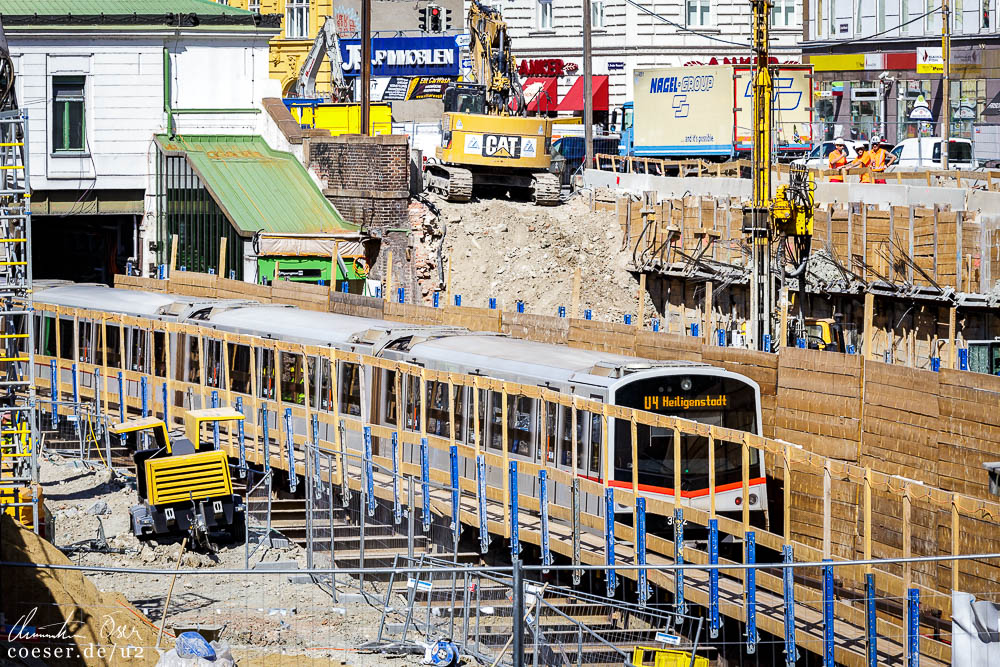

Aktueller Baufortschritt an der Station Pilgramgasse und Entfernung des Schotters am abgebauten Gleis.

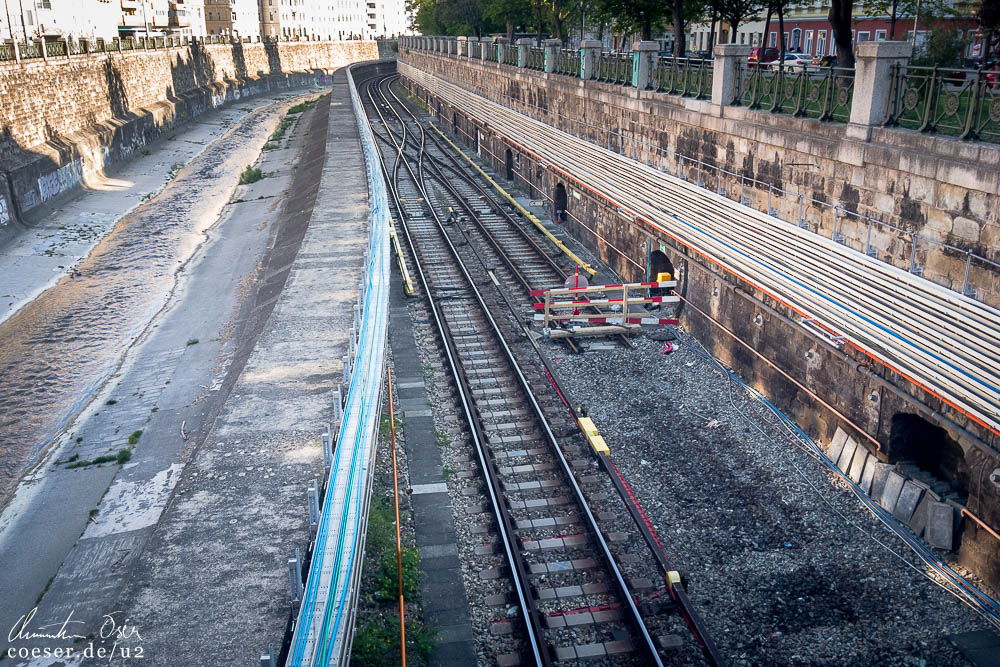

15.04.2019

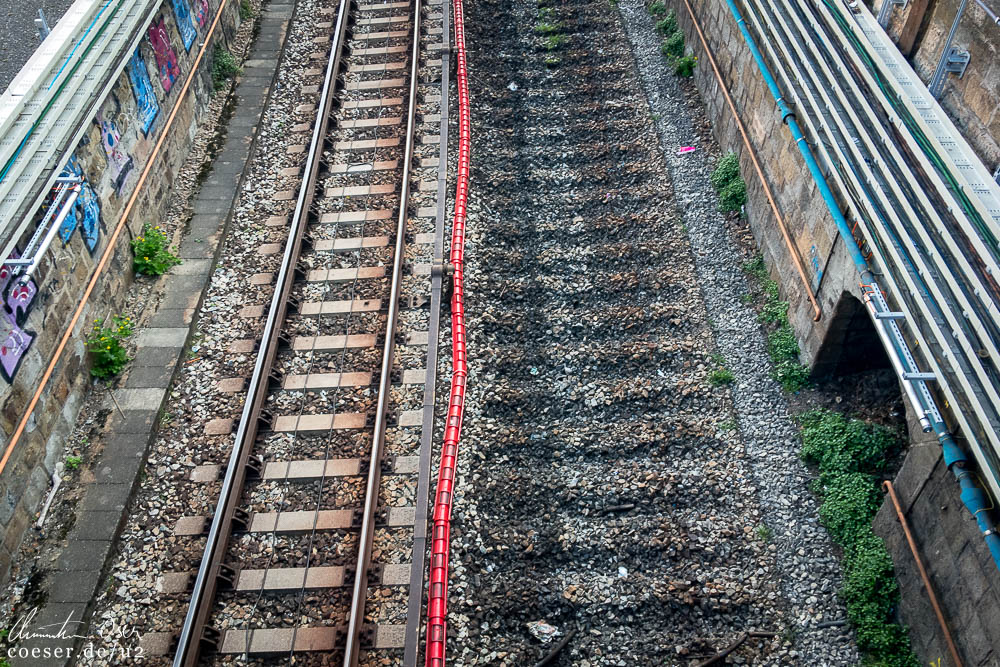

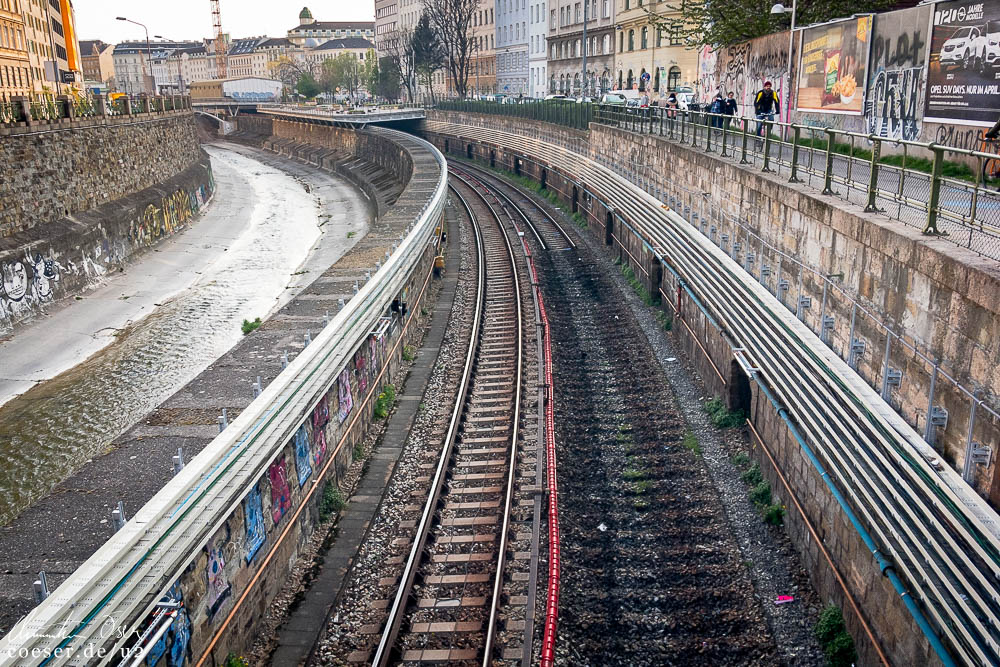

Entfernung eines Gleises für die im Sommer bevorstehende Komplettsanierung der Strecke zwischen Karlsplatz und Längenfeldgasse.

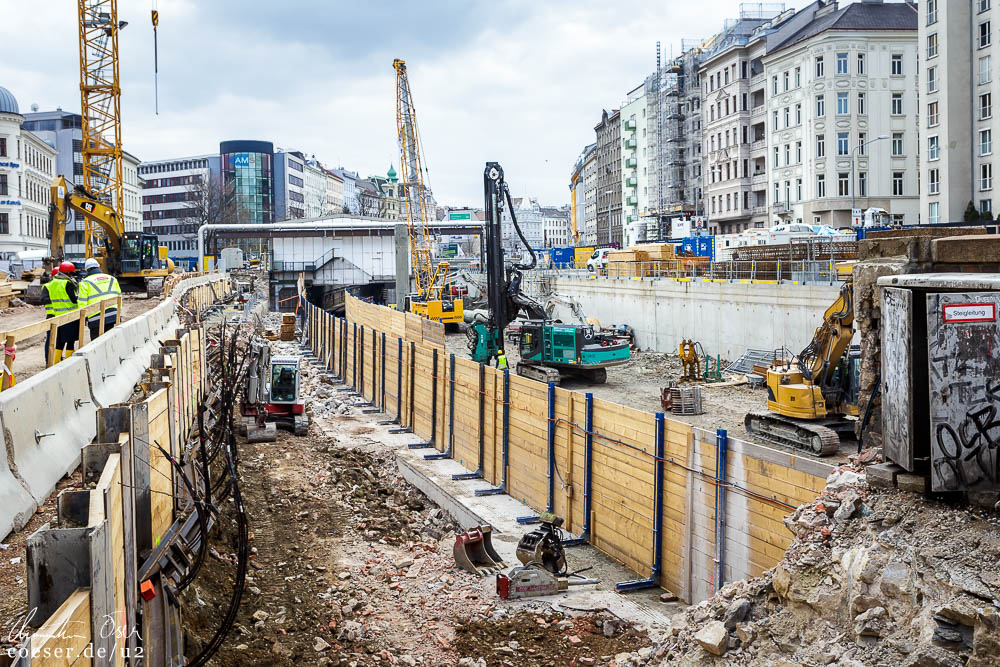

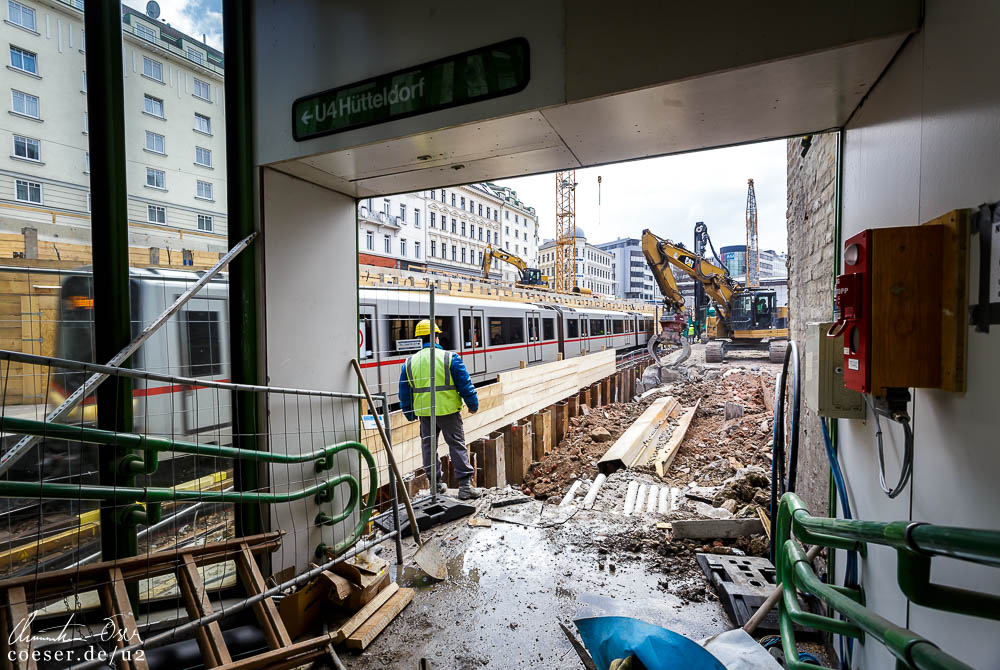

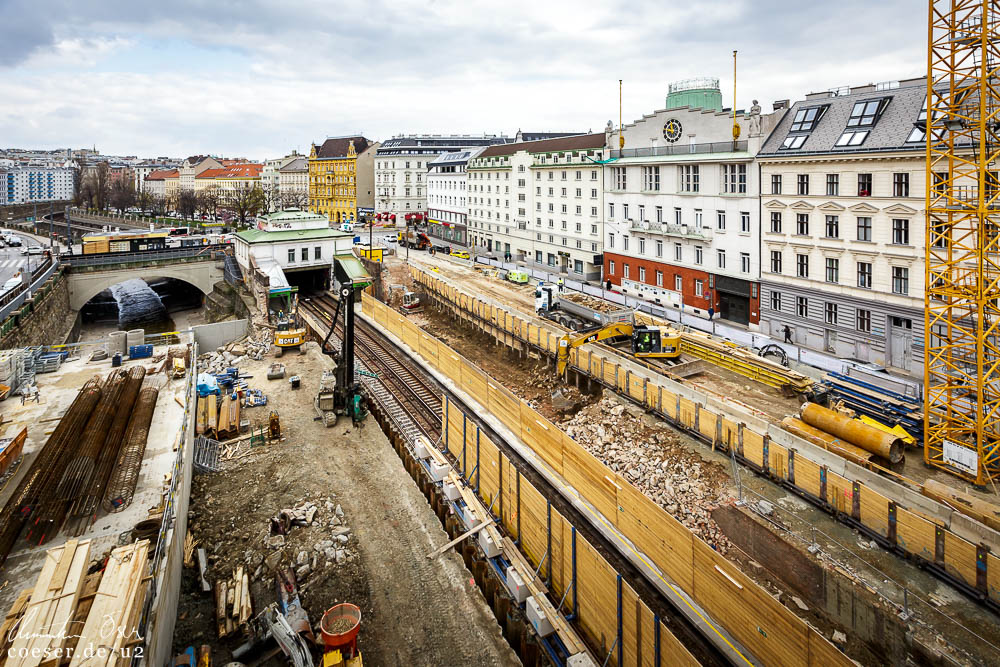

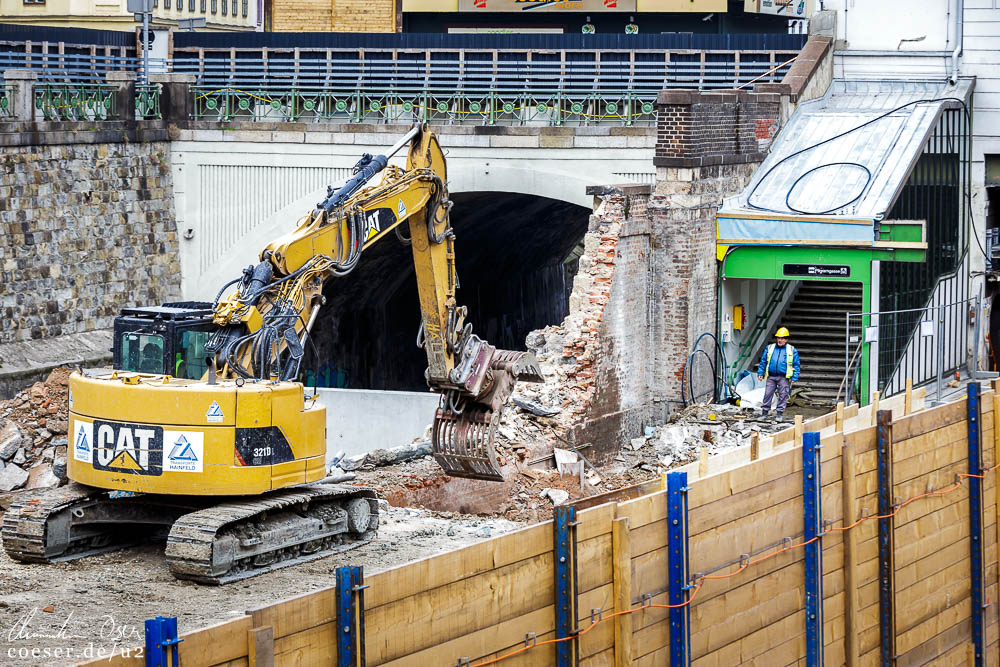

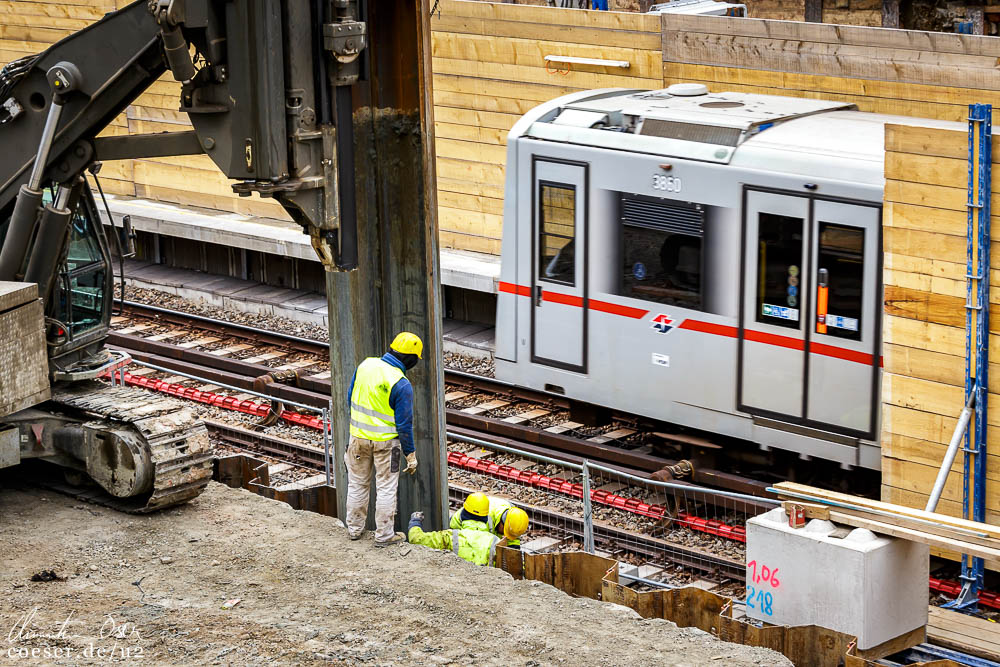

27.03.2019

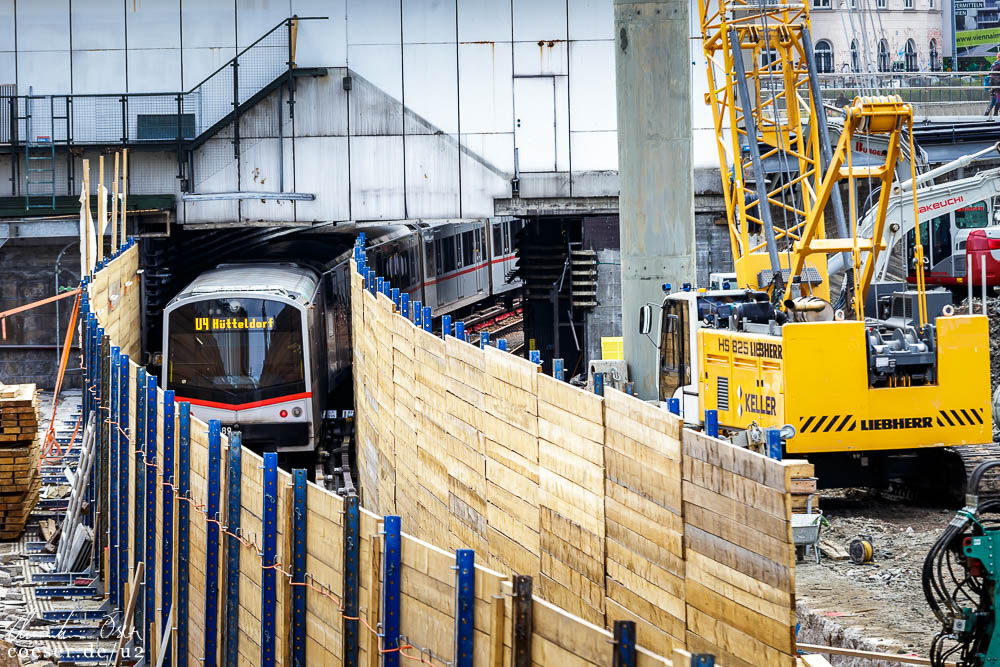

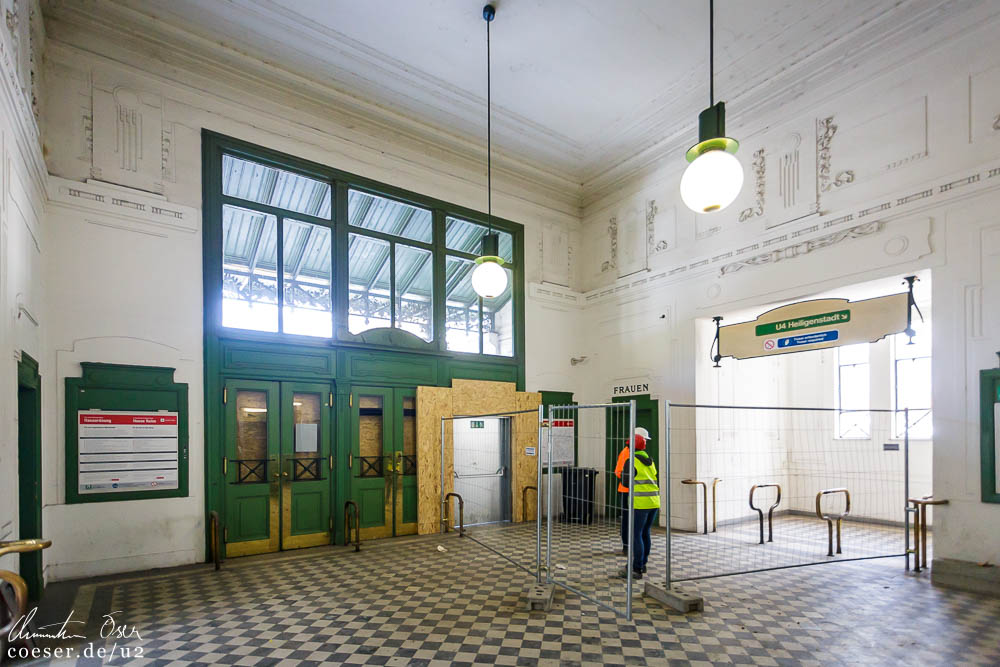

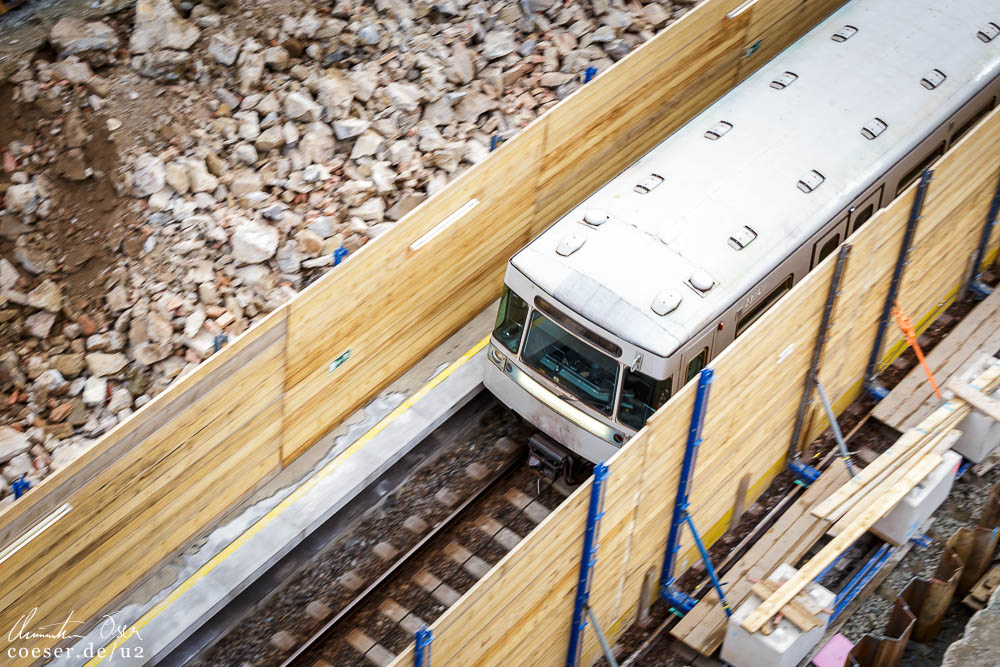

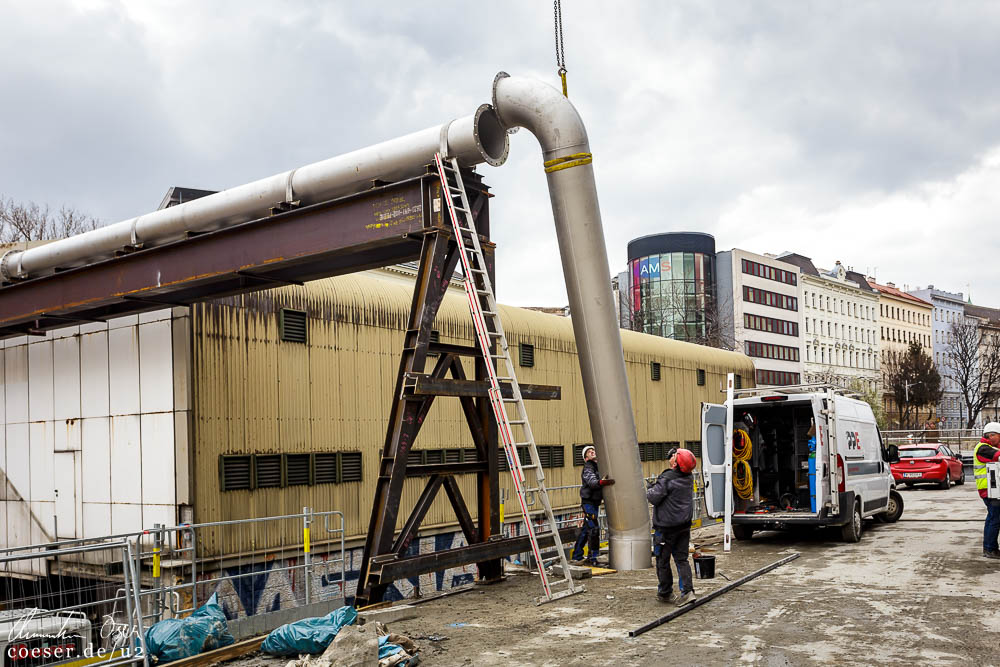

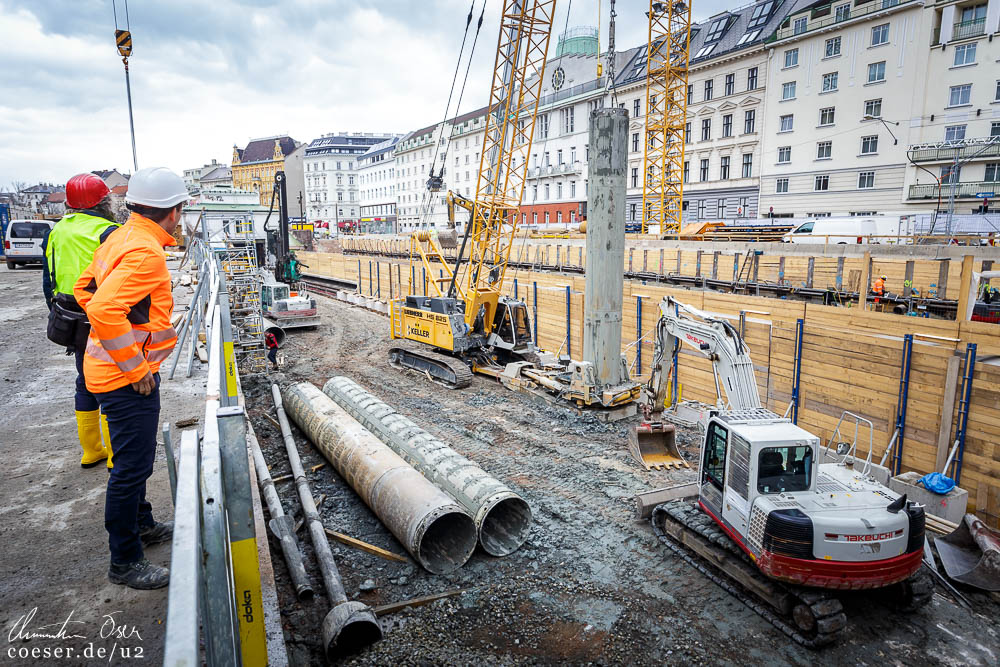

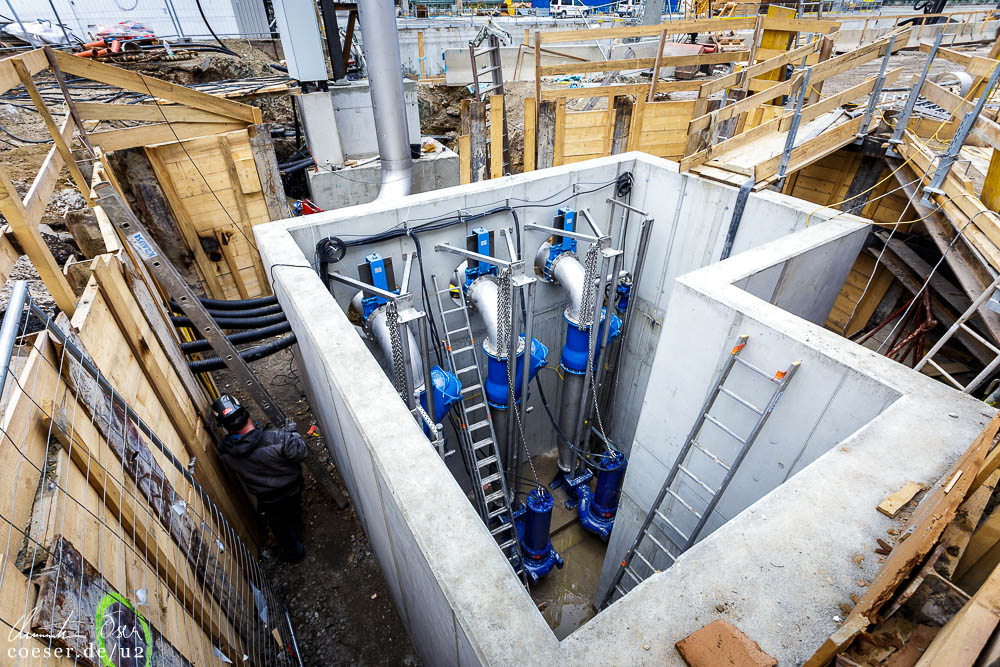

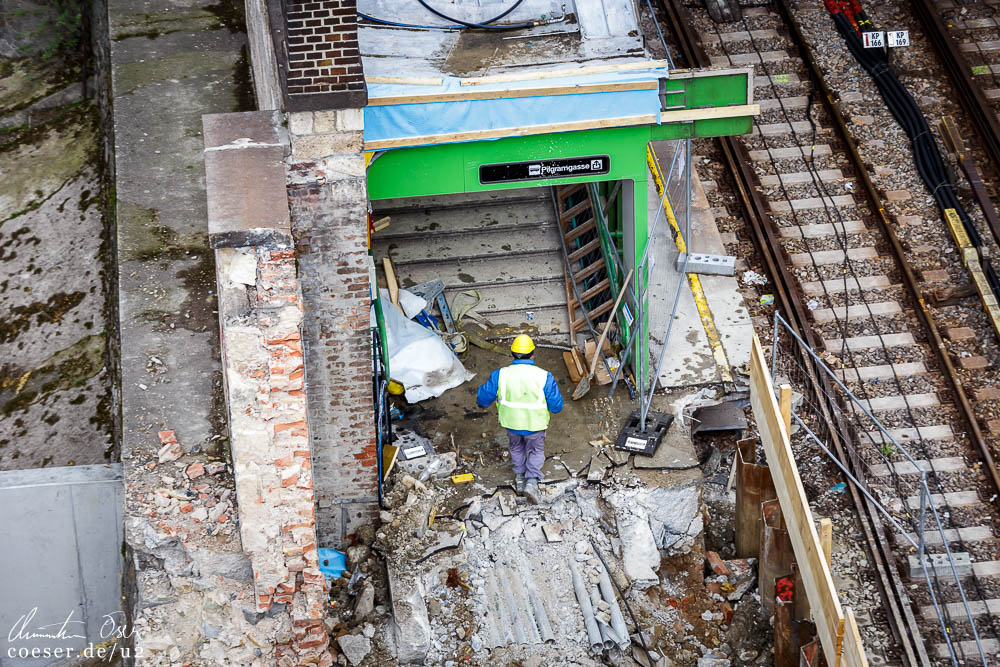

Baustellenbegehung mit Fotos vom weiteren Fortschritt der Abrissarbeiten, Verstärkung der Seitenwände durch Anker, Errichtung von Stützwänden und Errichtung einer Pumpenstation für Starkregenereignisse.

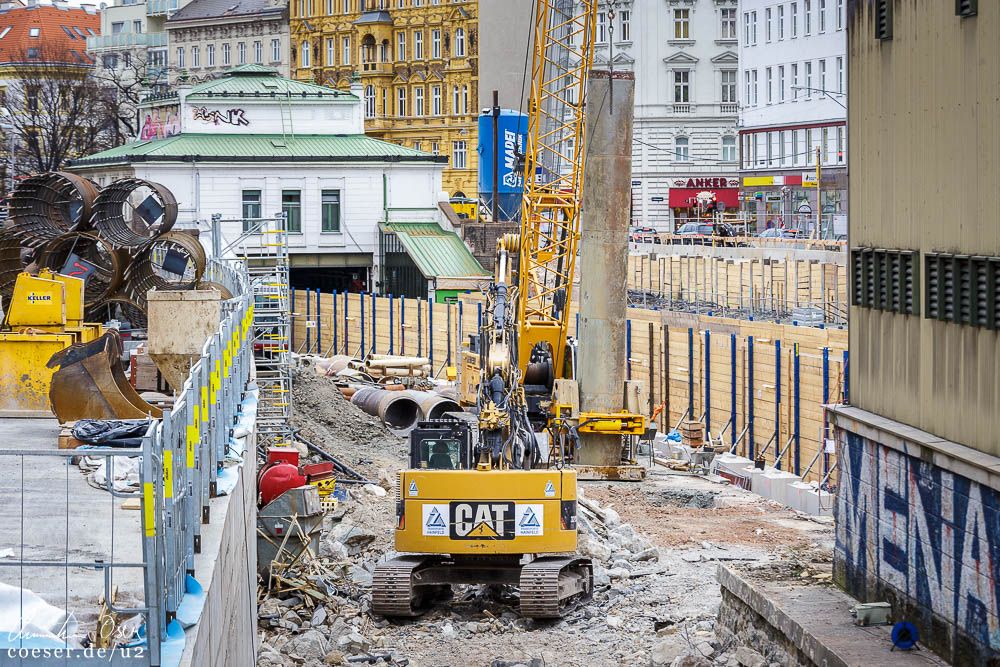

09.03.2019

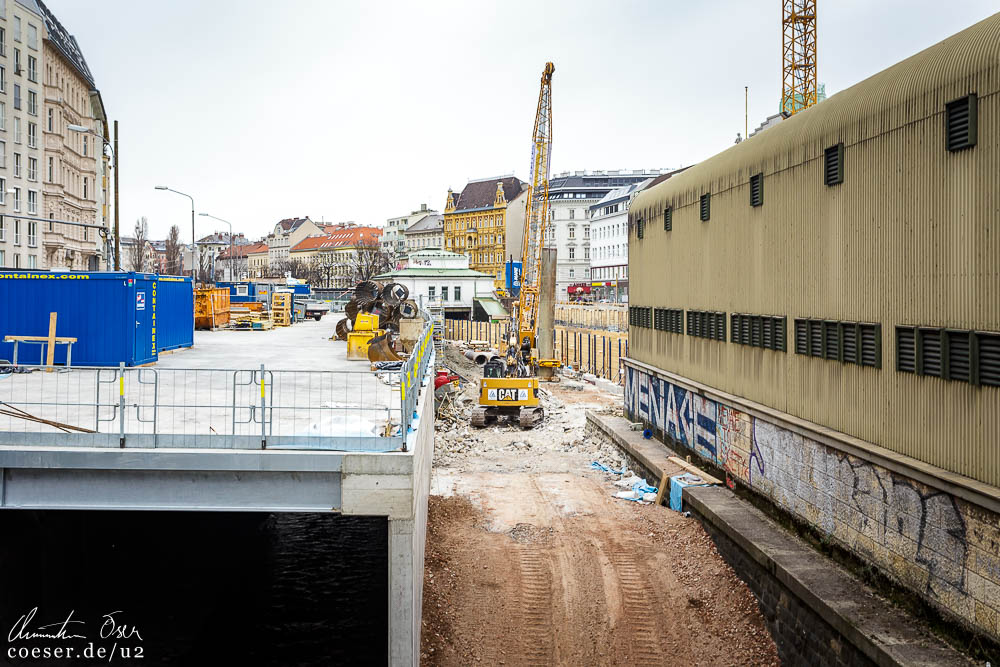

Aktuelle Fotos zum Fortschritt der Abrissarbeiten der Station Pilgramgasse.
23.02.2019

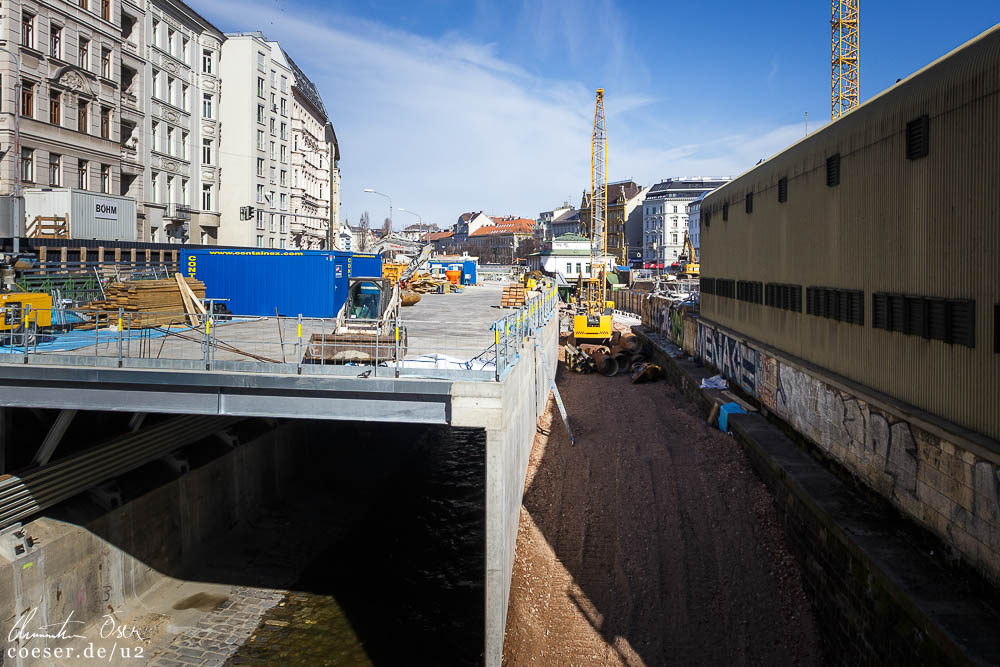

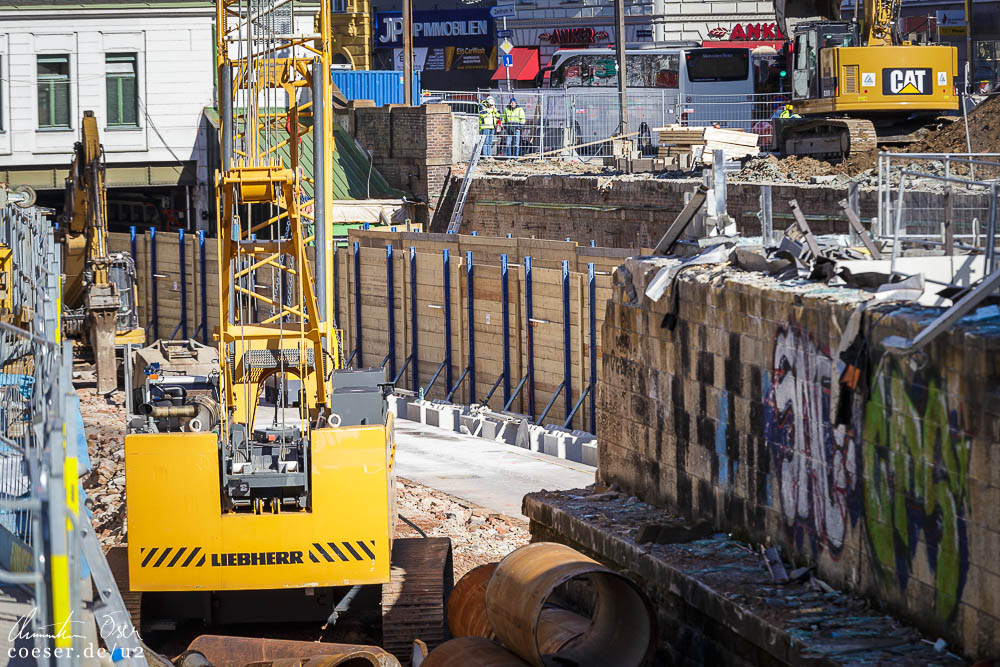

Aktuelle Fotos zum Fortschritt der Abrissarbeiten der Station Pilgramgasse.

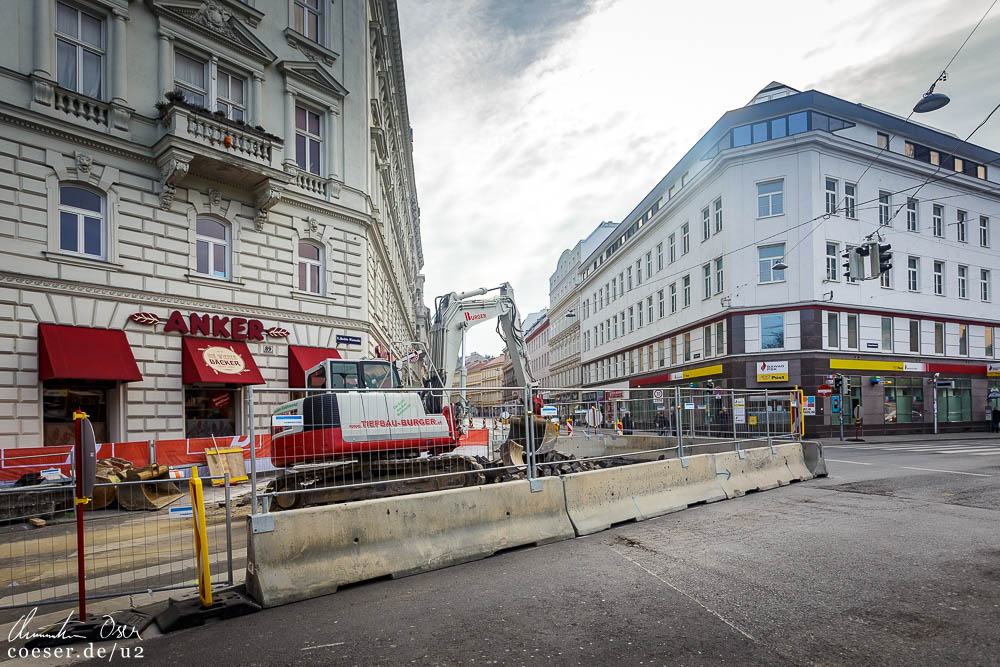

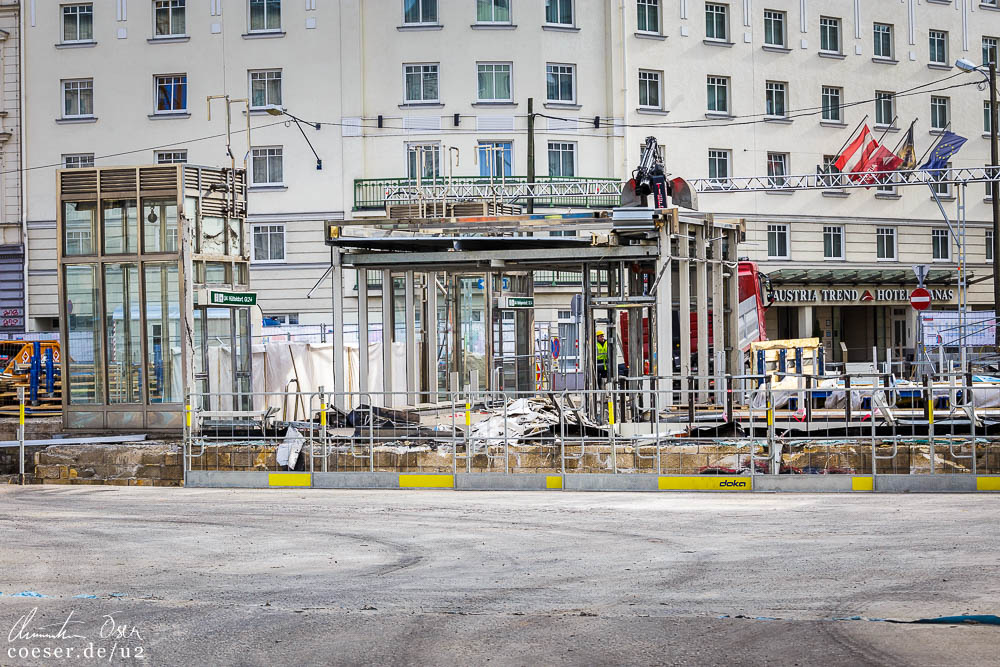

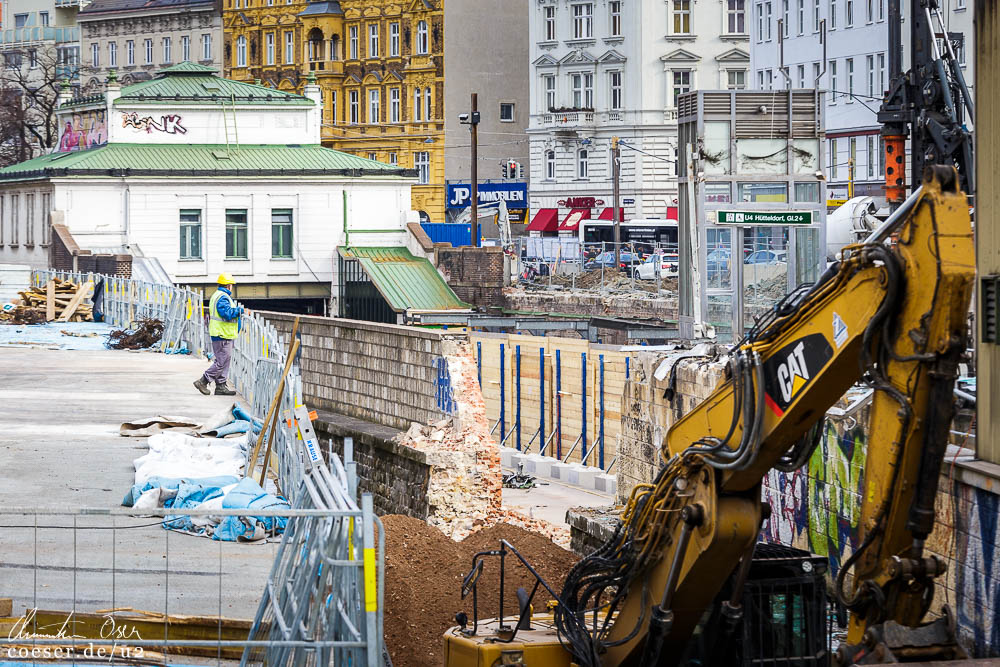

20.02.2019

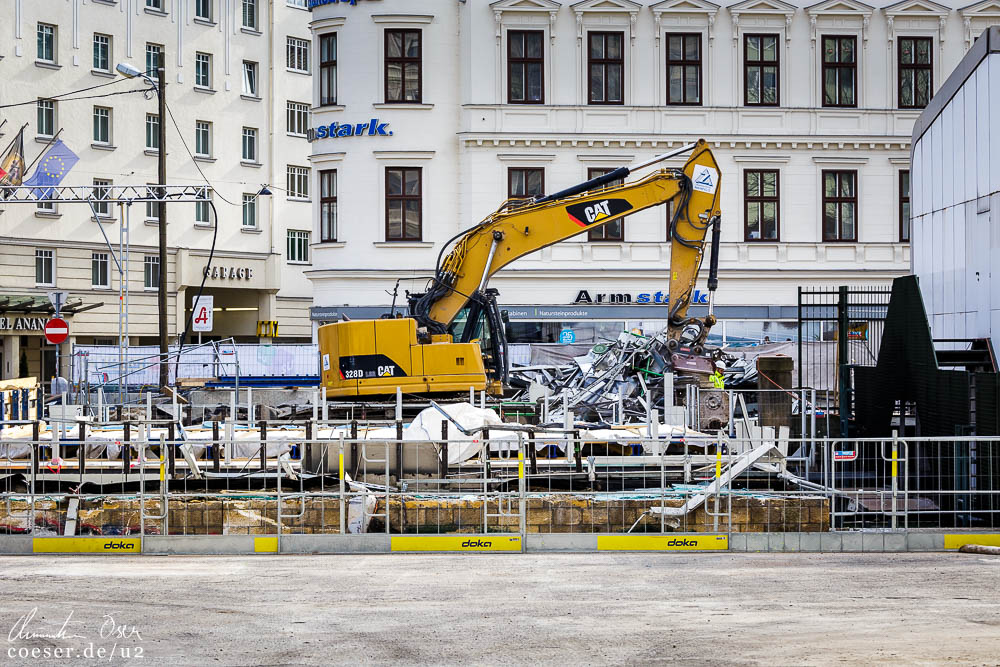

Abriss der Station Pilgramgasse mit Ausnahme des Otto-Wagner-Stationsgebäudes. Gas- und Kanalbauarbeiten im Bereich Pilgramgasse/Rechte Wienzeile.

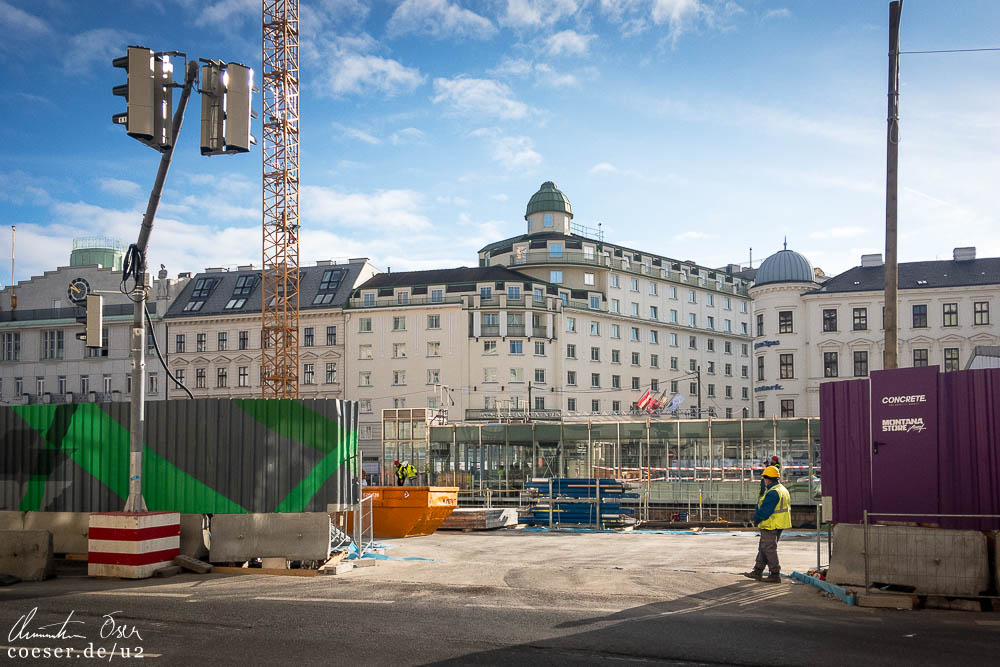

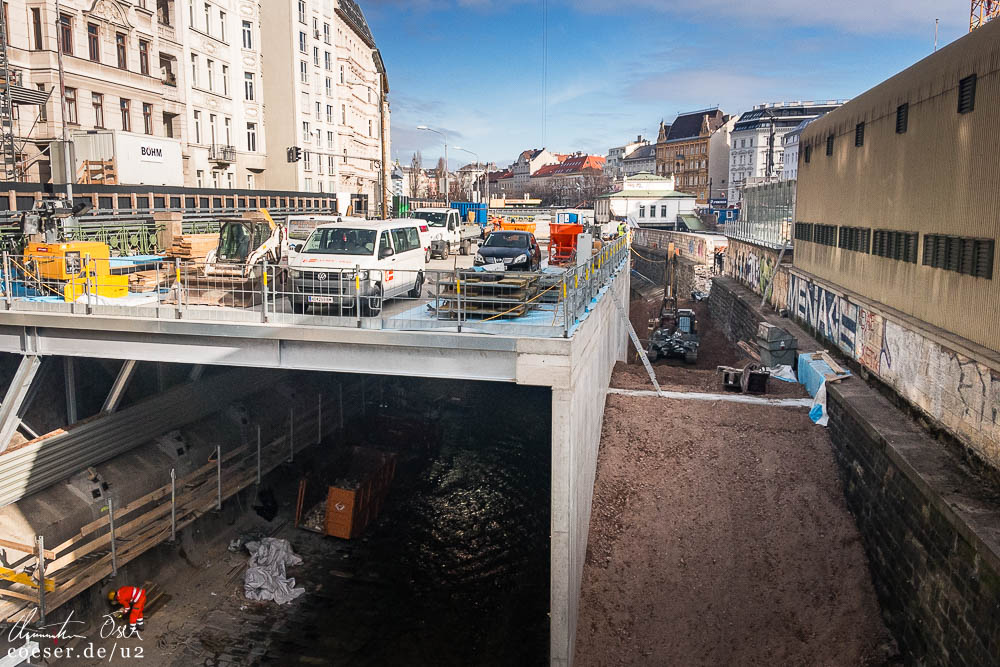

14.02.2019

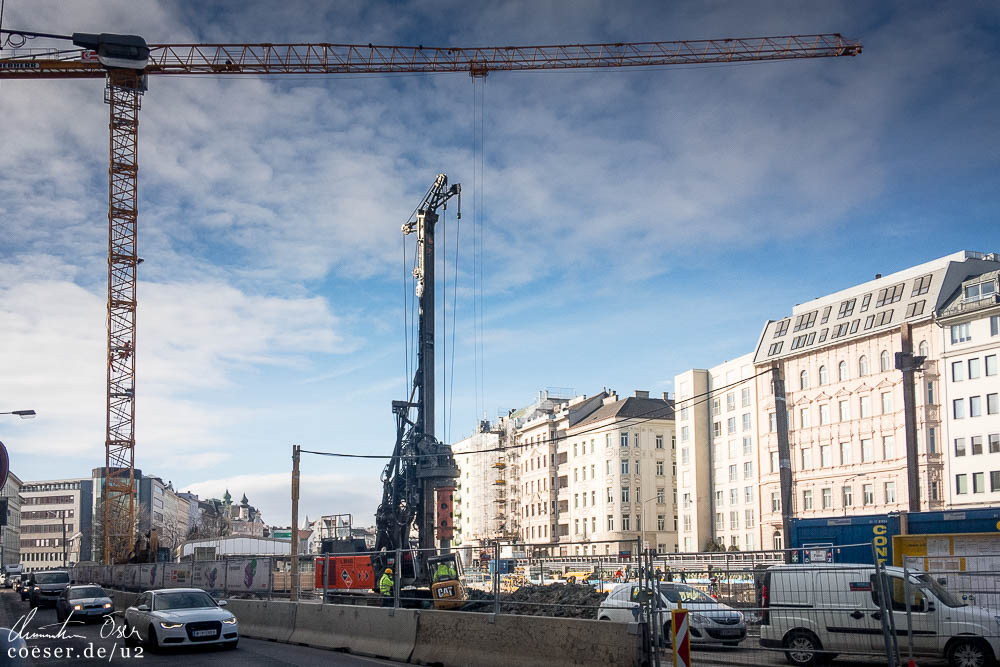

Die Station Pilgramgasse wird von den Zügen der Linie U4 nur noch eingleisig durchfahren – dafür werden die zehn Monate zuvor
eingebauten Weichen verwendet. Neben der temporären Arbeitsplattform wird ein Erdhügel aufgeschüttet, um dem Bagger die Zufahrt
zur Stützmauer und deren Abriss zu ermöglichen. Start erster Bohrpfahlarbeiten an der Rechten Wienzeile und Vorbereitungen für
den Komplettabriss des Stationsgebäudes.

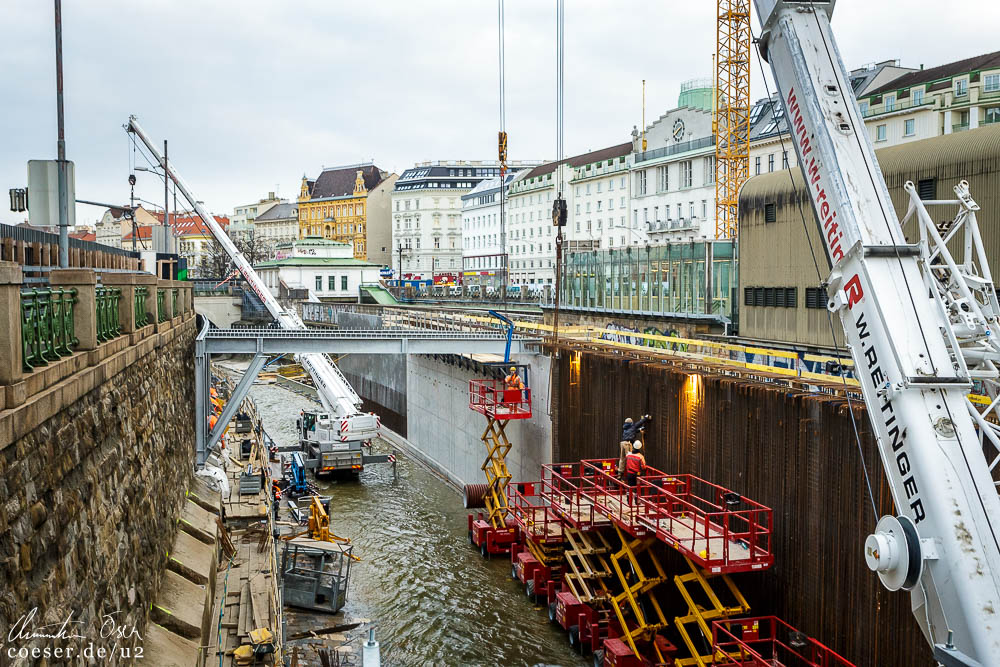

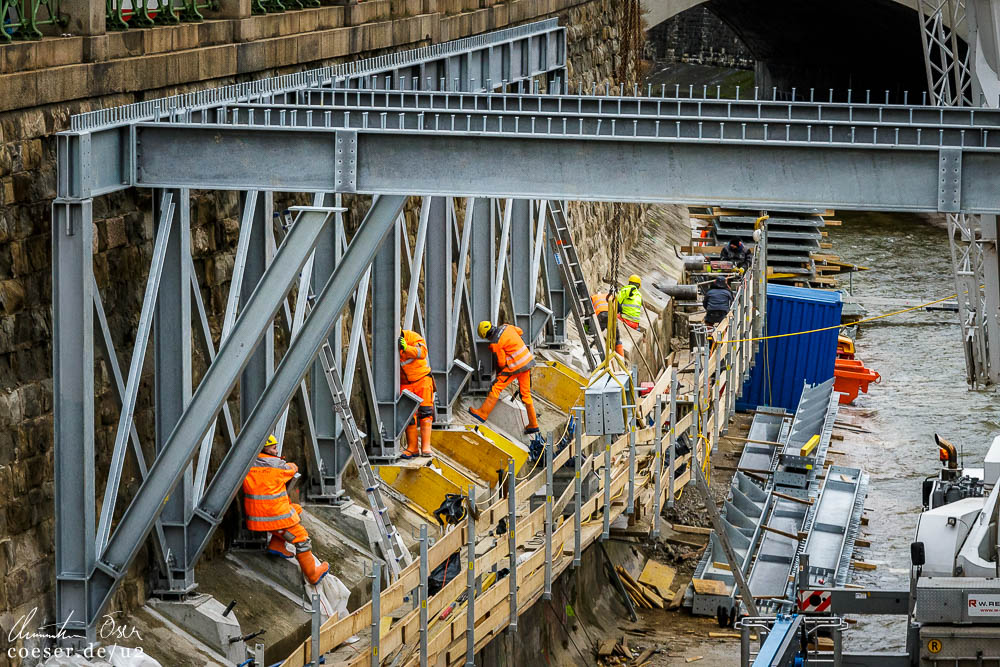

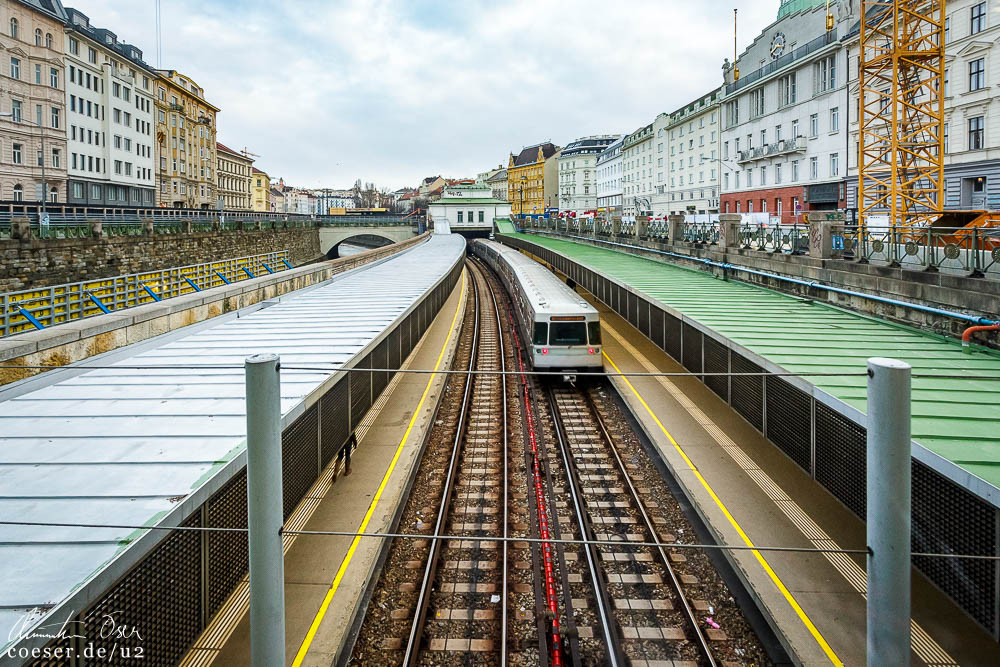

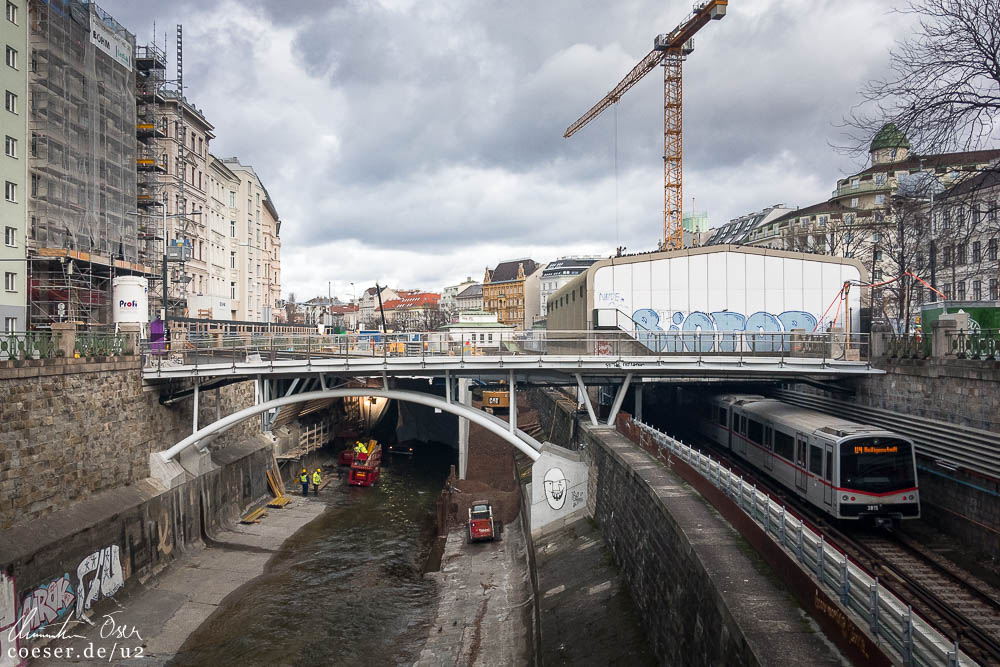

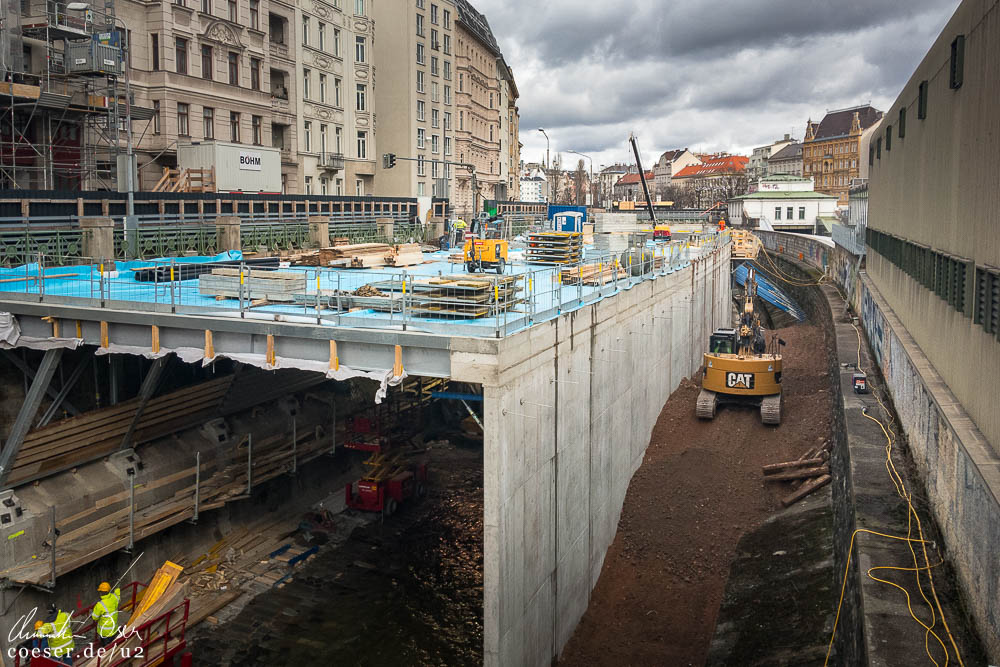

11.02.2019

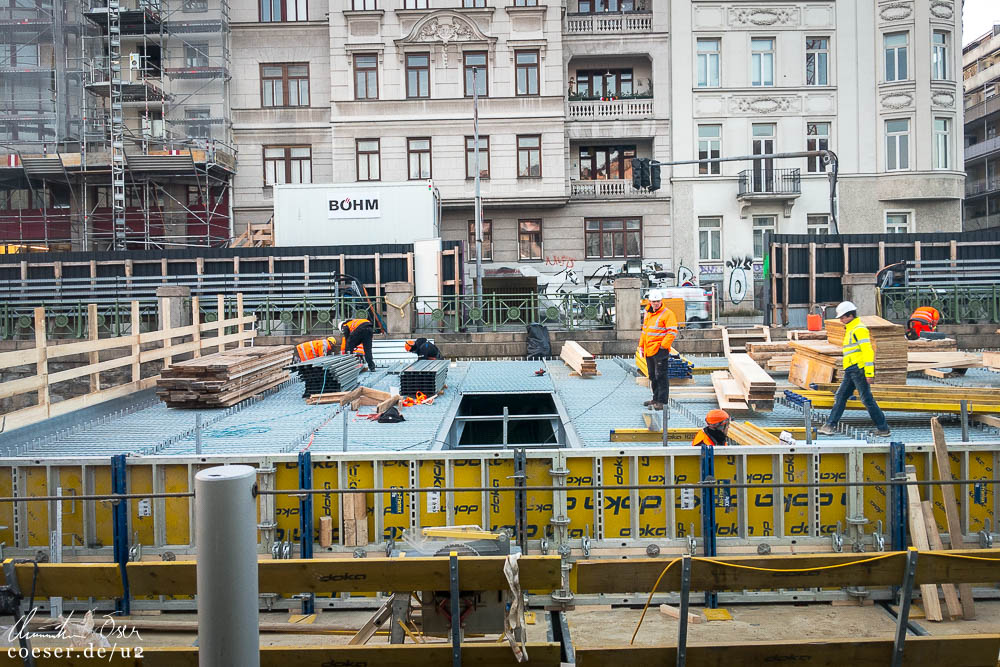

Start für die Komplettsperre der U4-Station Pilgramgasse für ein Jahr. Fertigstellung der temporären Arbeitsplattform über dem Wienfluss.

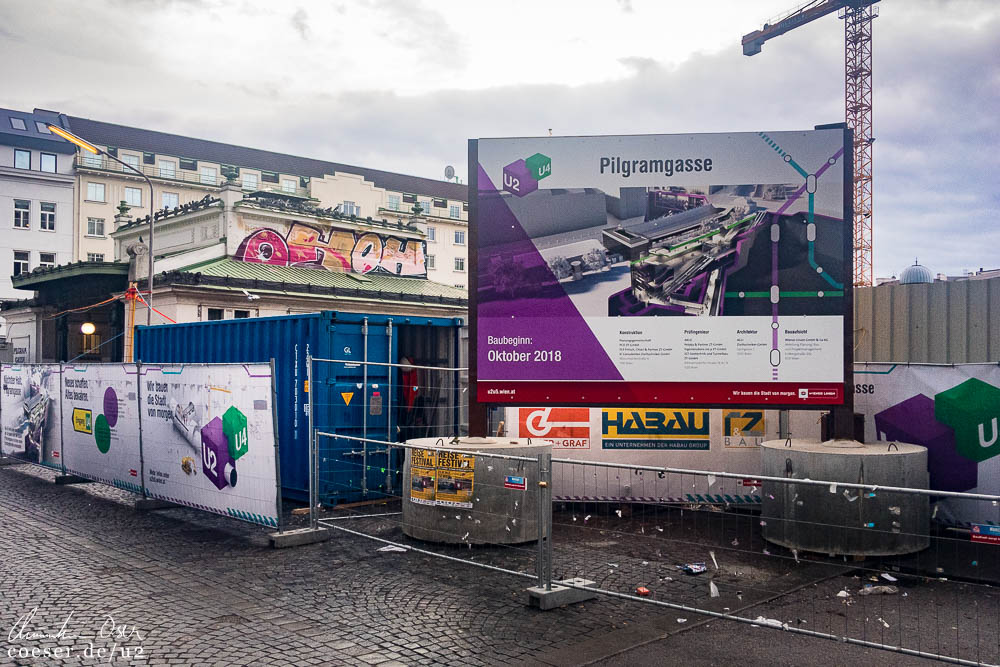

02.02.2019

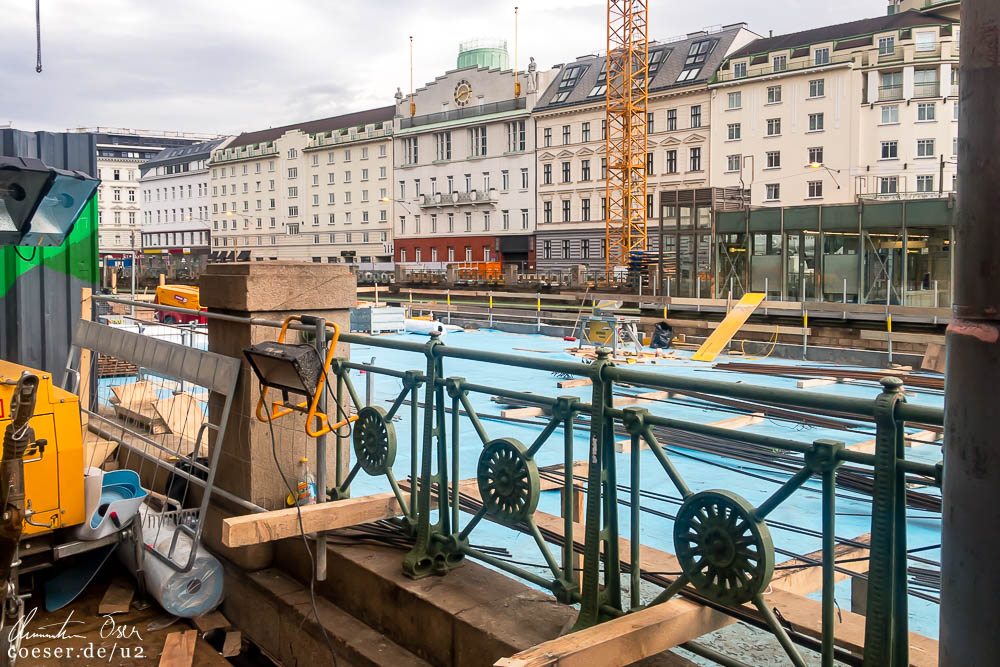

Letzte Arbeiten an der Errichtung einer temporären Arbeitsplattform über dem Wienfluss. Vorbereitungen für die Komplettsperre der Station.
Verlegung der Bushaltestelle wegen Leitungsarbeiten von der Pilgramgasse/Rechte Wienzeile auf die Pilgrambrücke.
31.01.2019

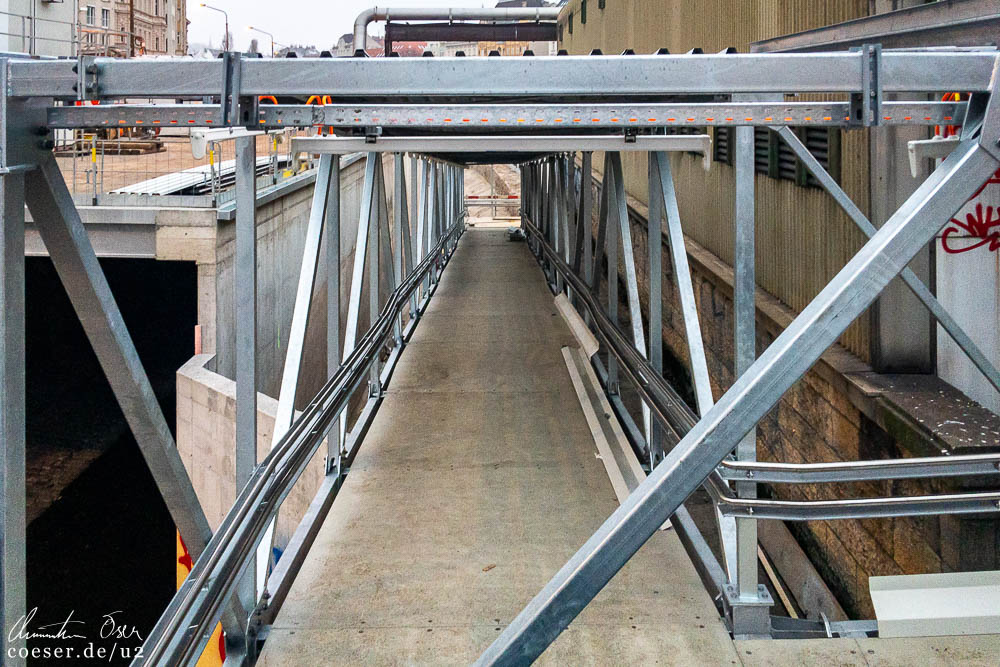

Aktueller Baufortschritt der Errichtung einer temporären Arbeitsplattform über dem Wienfluss.

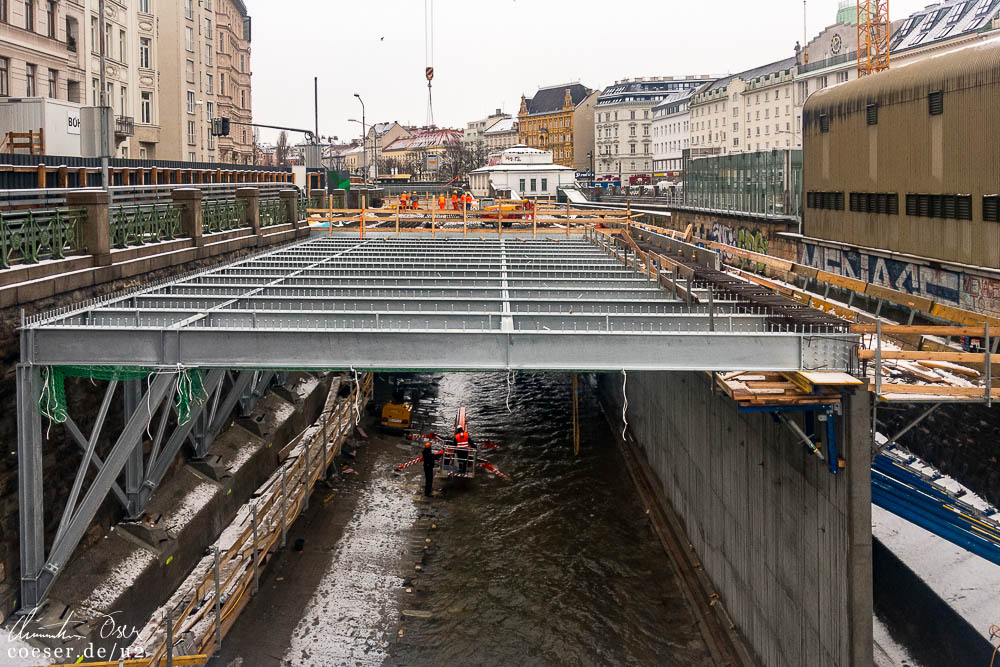

28.01.2019

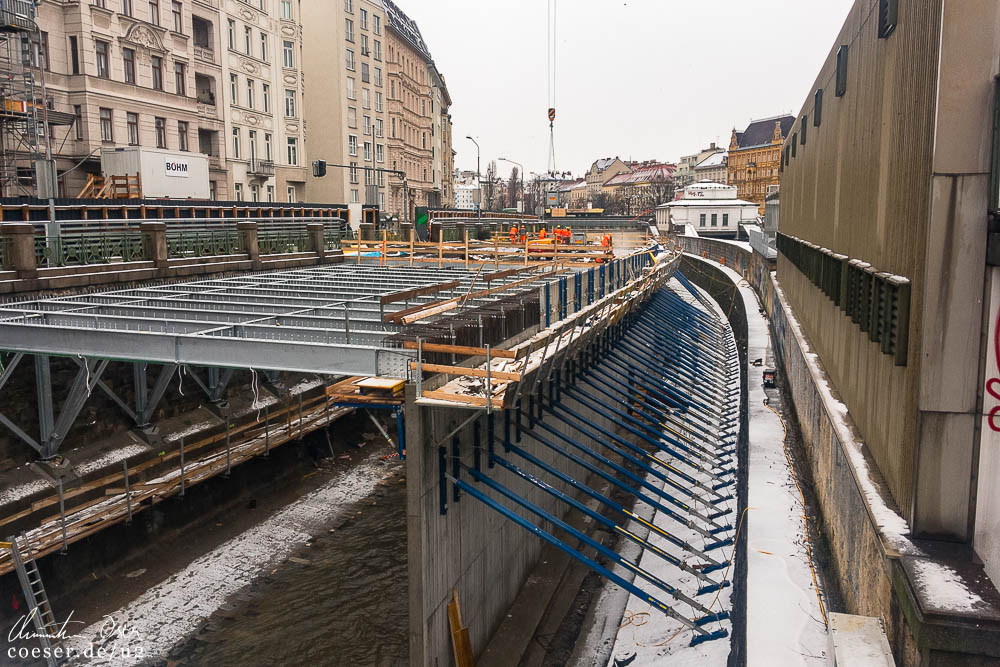

Aktueller Baufortschritt der Errichtung einer temporären Arbeitsplattform über dem Wienfluss.
21.01.2019
Verteilung von Informationsmaterial und Anpassung der Stationspläne in den Zügen mit Hinweis auf die gesperrte Station Pilgramgasse.

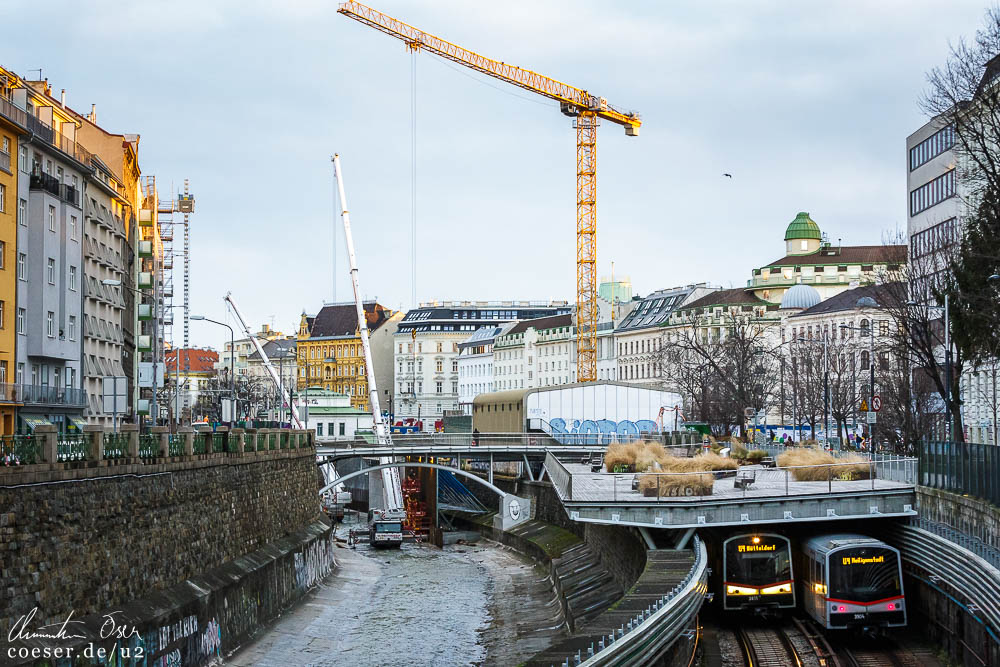

11.01.2019

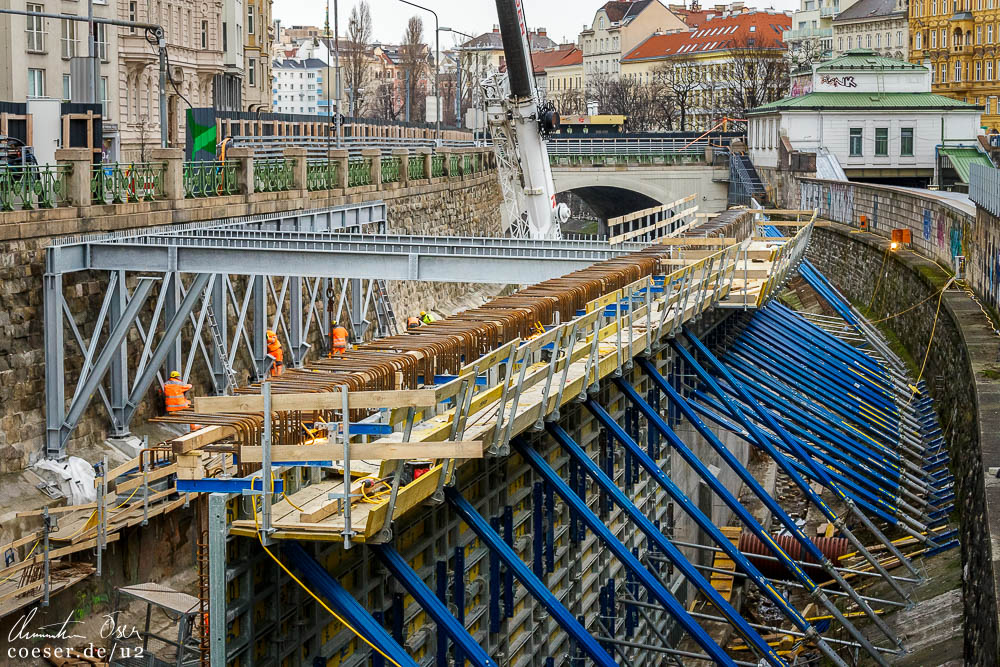

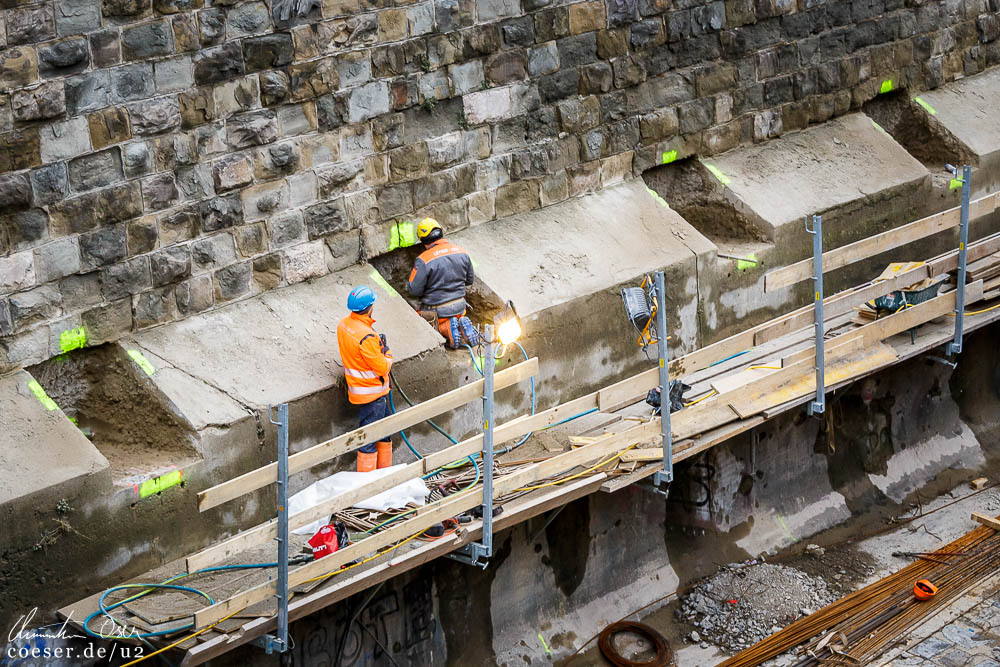

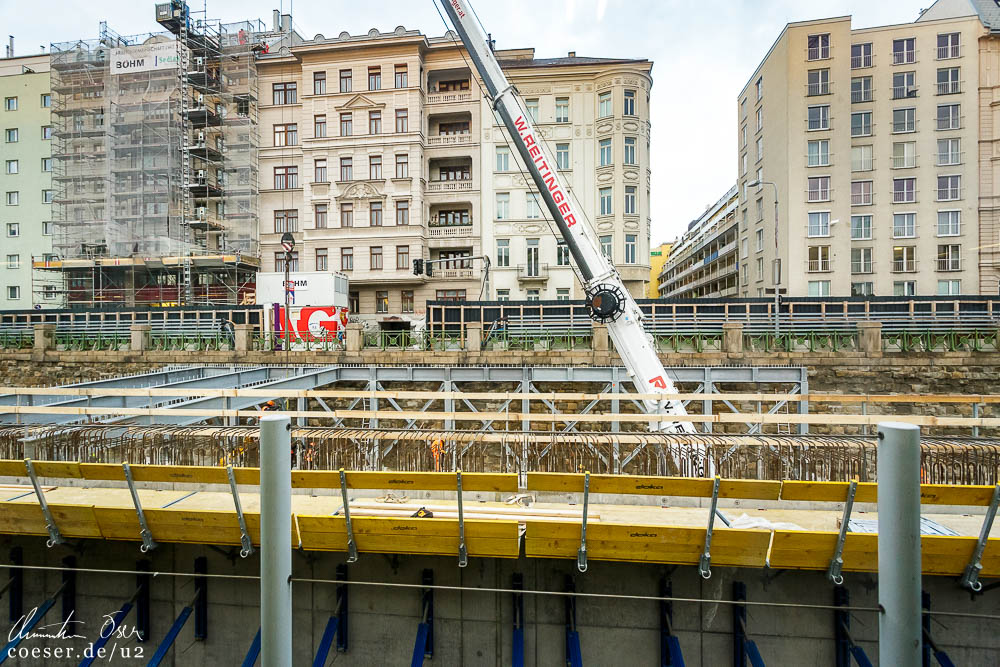

Hochbetrieb für die Errichtung einer temporären Arbeitsplattform über dem Wienfluss mit einigen Detailaufnahmen.

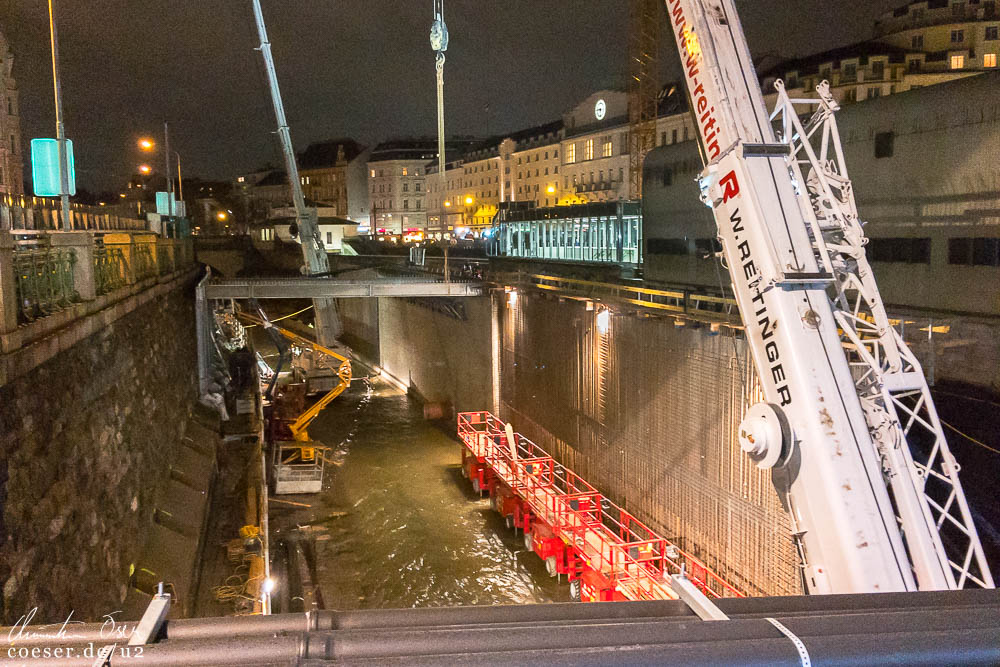

10.01.2019
Nachtaufnahme der Bauarbeiten für die Errichtung einer temporären Arbeitsplattform über dem Wienfluss.

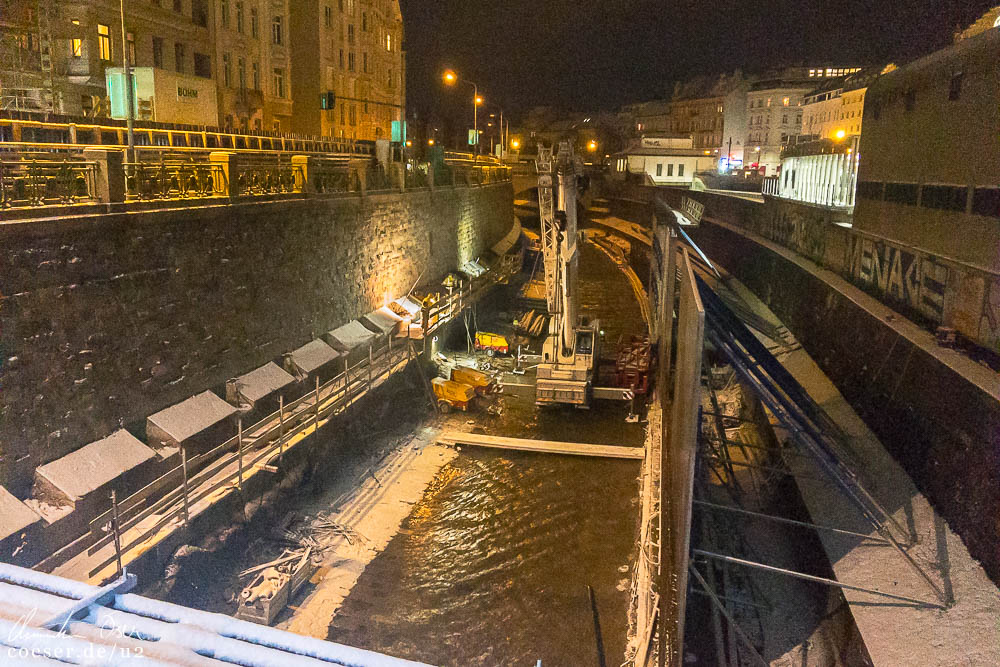

03.01.2019
Nachtaufnahme der Bauarbeiten für die Errichtung einer temporären Arbeitsplattform über dem Wienfluss.

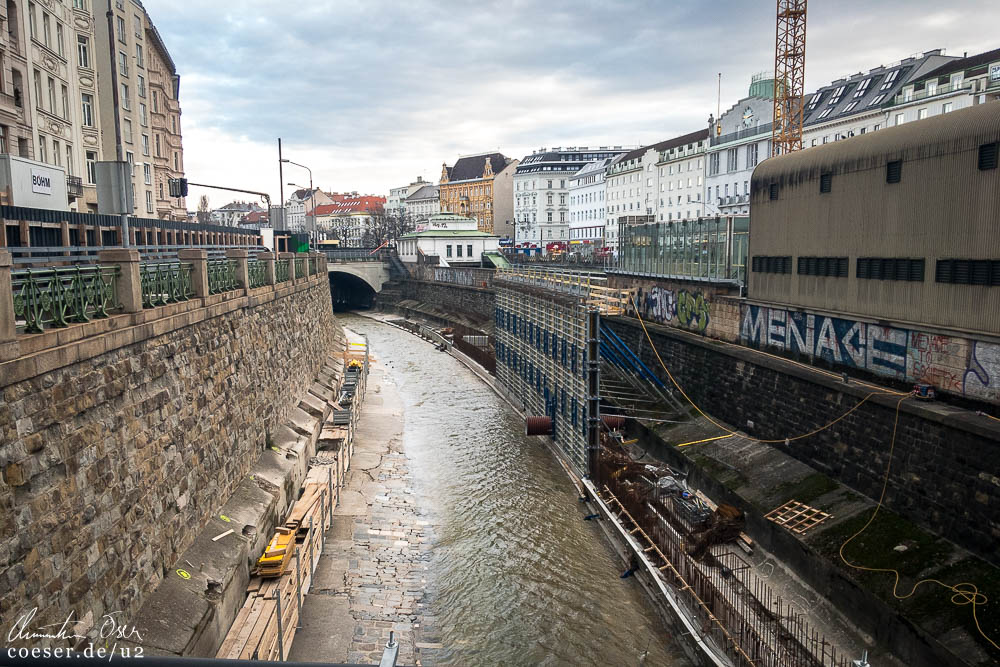

28.12.2018

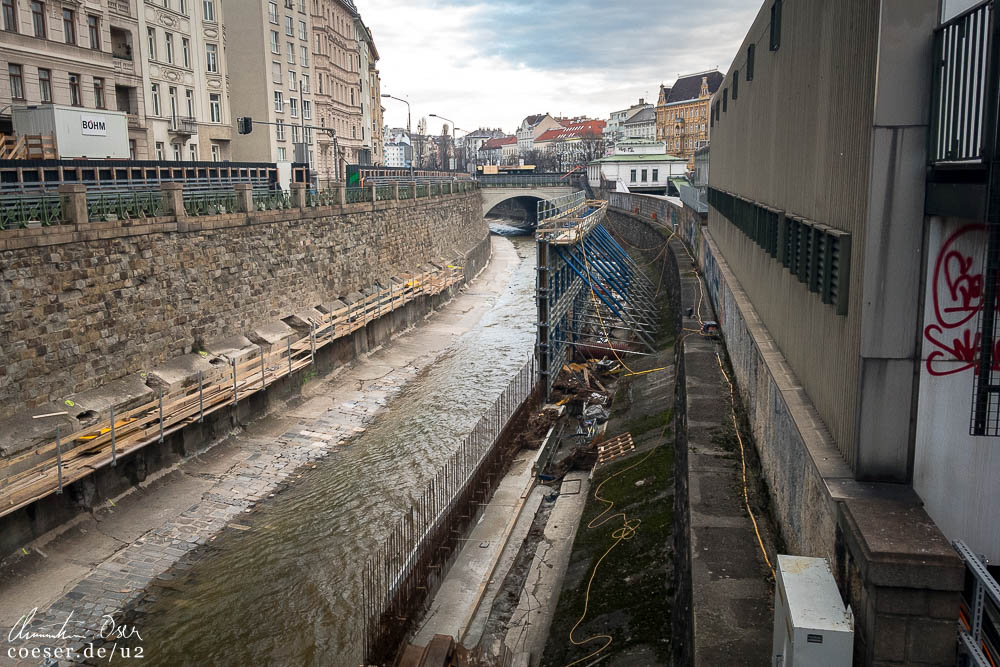

Aktuelle Fotos vom Baufortschritt der Errichtung einer temporären Arbeitsplattform über dem Wienfluss.
19.12.2018
Aktuelle Fotos vom Baufortschritt der Errichtung einer temporären Arbeitsplattform über dem Wienfluss.

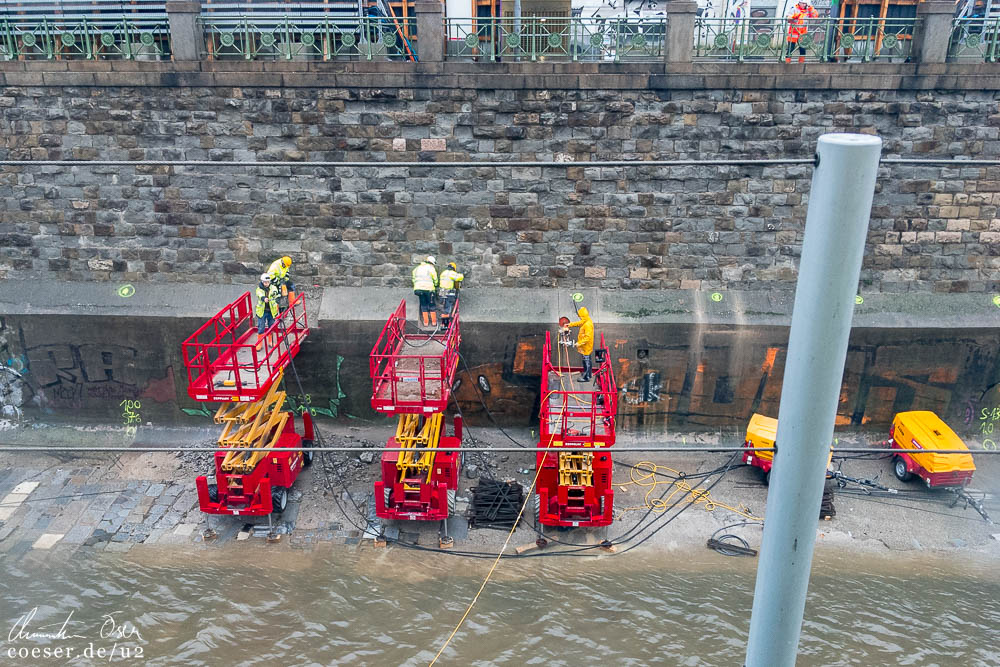

12.12.2018
Aktuelle Fotos vom Baufortschritt der Errichtung einer temporären Arbeitsplattform über dem Wienfluss.

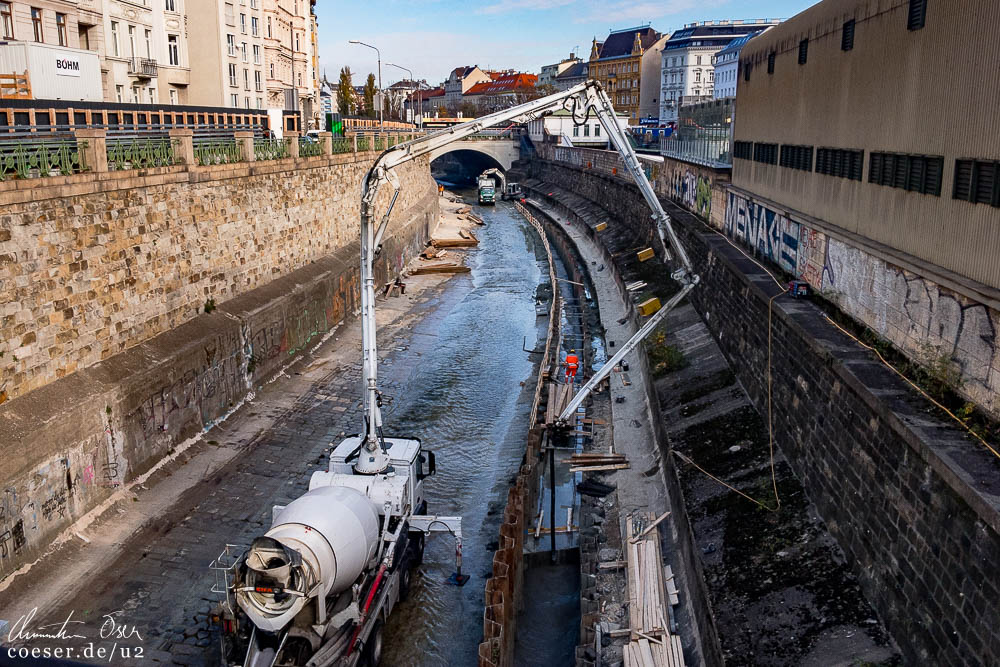

15.11.2018
Aktueller Baufortschritt der Errichtung einer temporären Arbeitsplattform über dem Wienfluss. Ein erster Baukran wurde auf der Rechten
Wienzeile aufgebaut. Die Sichtschutzwand auf der Linken Wienzeile erstrahlt durch ein Graffiti des Kunstvereins Calle Libre, der Graffiti
Agentur CONCRETE und der Wiener Kreativagentur Warda Network in bunten Farben.
13.11.2018
Aktueller Baufortschritt der Errichtung einer temporären Arbeitsplattform über dem Wienfluss.

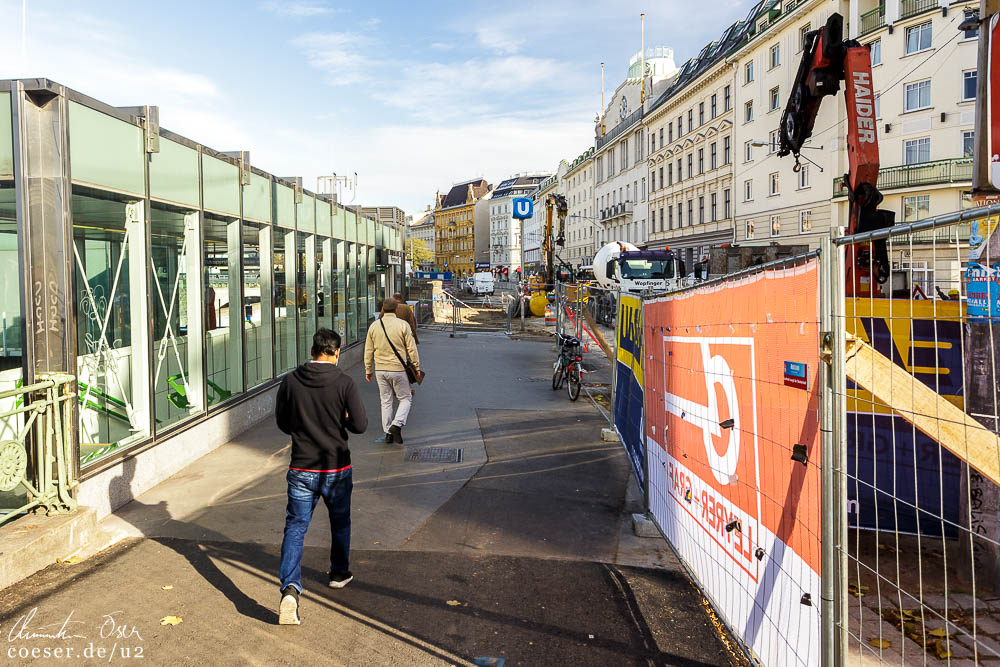

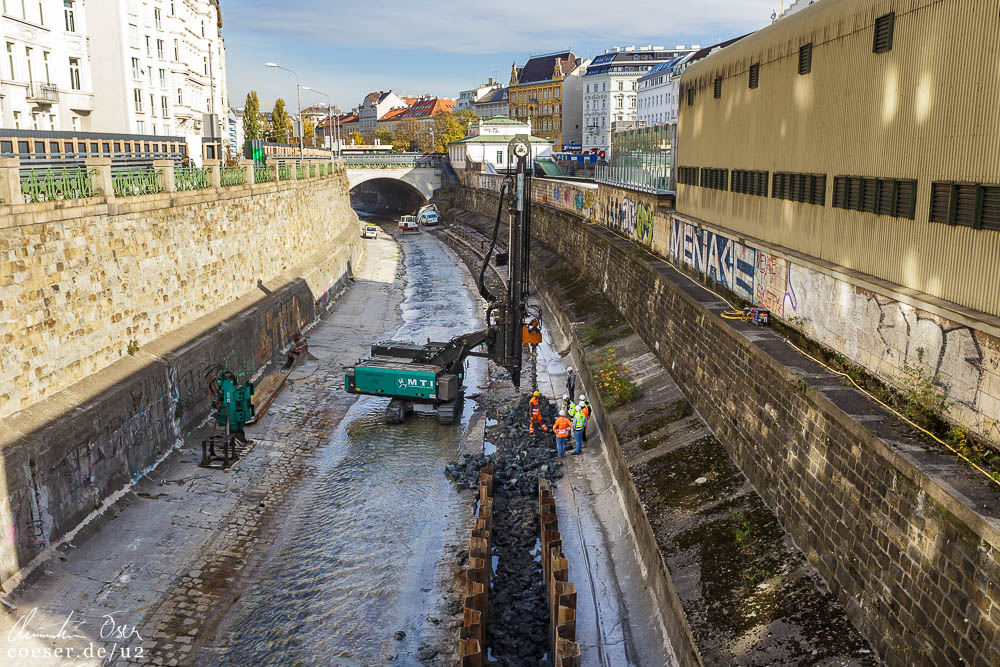

02.11.2018
Beginn der Bauarbeiten für die Errichtung einer temporären Arbeitsplattform über dem Wienfluss und Freilegung der Stützmauer auf der
Rechten Wienzeile.
19.10.2018
Fertigstellung des alternativen Zugangs zur Station von der Redergasse aus und Errichtung eines neuen Fußgängerübergangs.

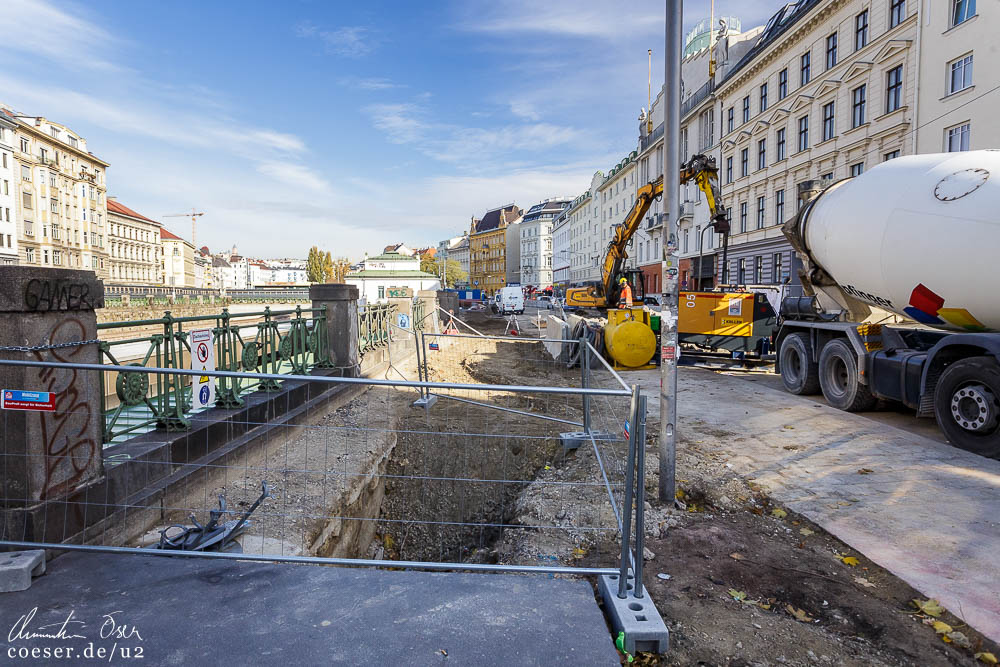

15.10.2018
Sperre des Geh- und Radwegs auf der Rechten Wienzeile sowie Entfernung der Bäume. Eine Autofahrspur wird für Baugeräte und die Arbeiten
selbst gesperrt sowie eine Tempo-30-Zone eingerichtet. Beginn der Errichtung eines alternativen Zugangs zur Station von der Redergasse aus.

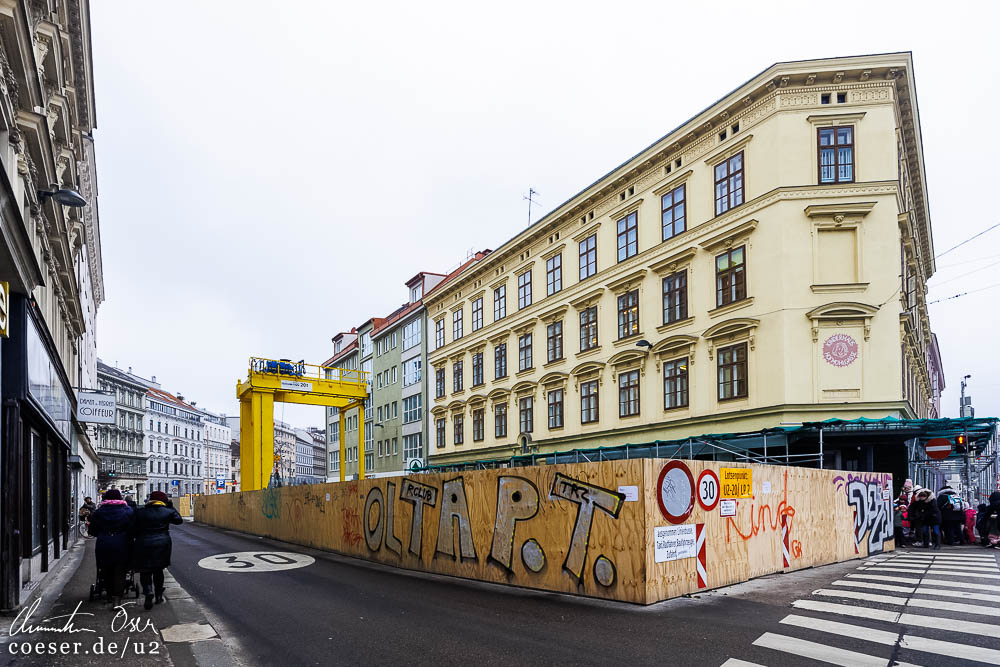

08.10.2018

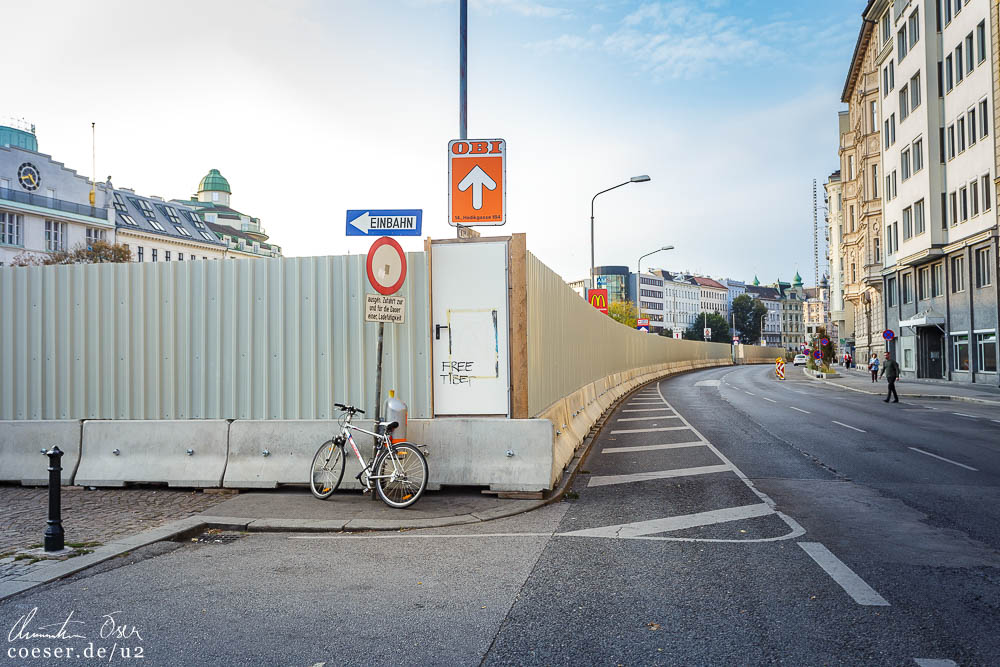

Fortschritt der Vorbereitungen für den Umbau der Station Pilgramgasse. Auf der Pilgrambrücke und der Linken Wienzeile wurde ein Sichtschutz
installiert. Die Citybike-Station wurde entfernt und wird einige Meter weiter auf der Rechten Wienzeile nach der Pilgramgasse neu errichtet.
Vor dem Stationsaufgang bei der Sonnenhofgasse beginnen erste Vorarbeiten.

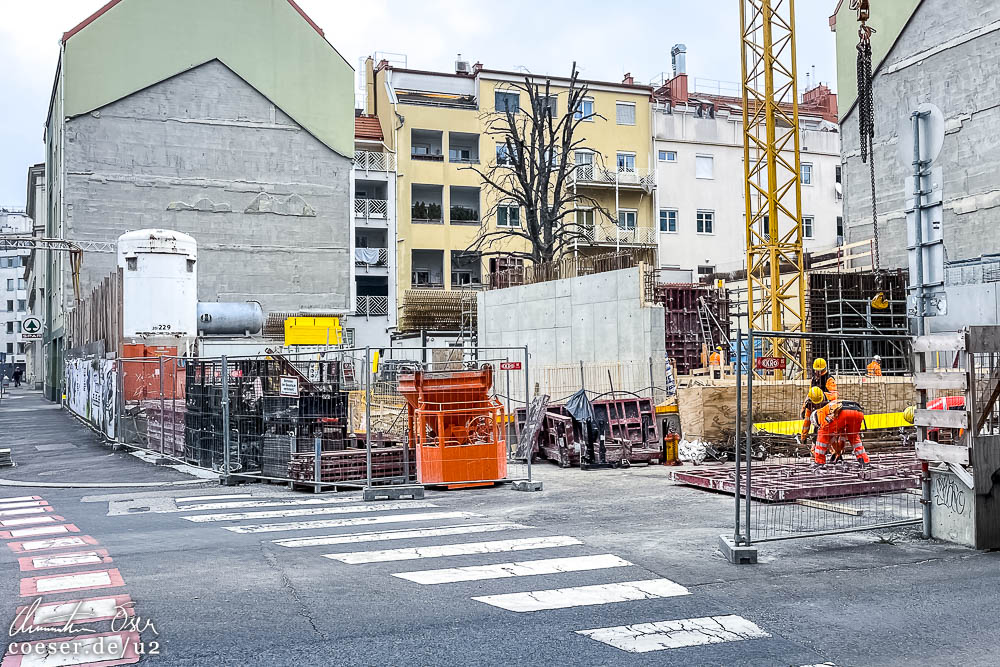

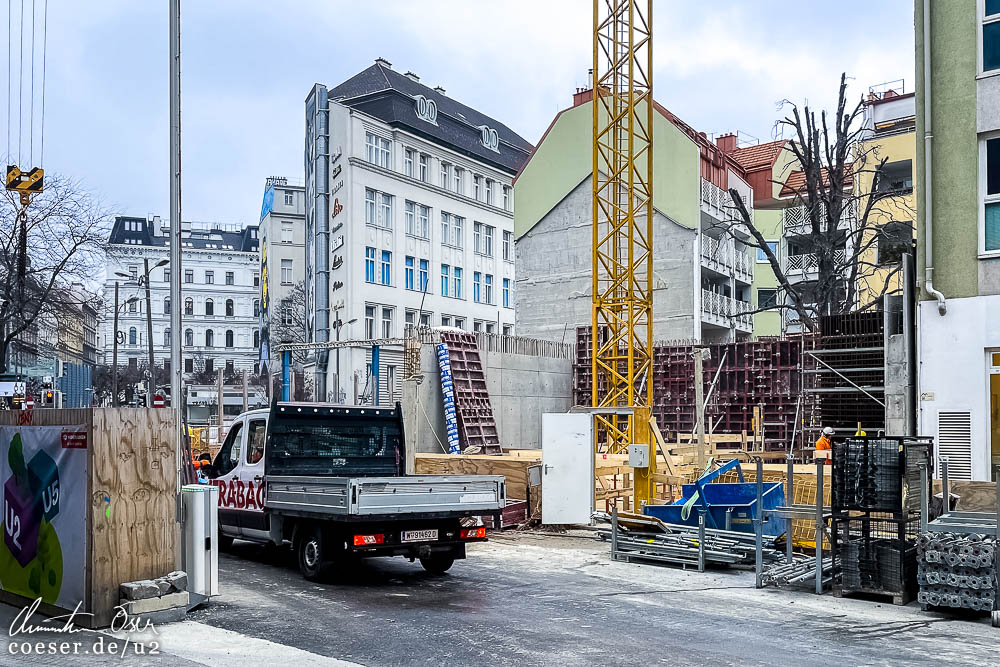

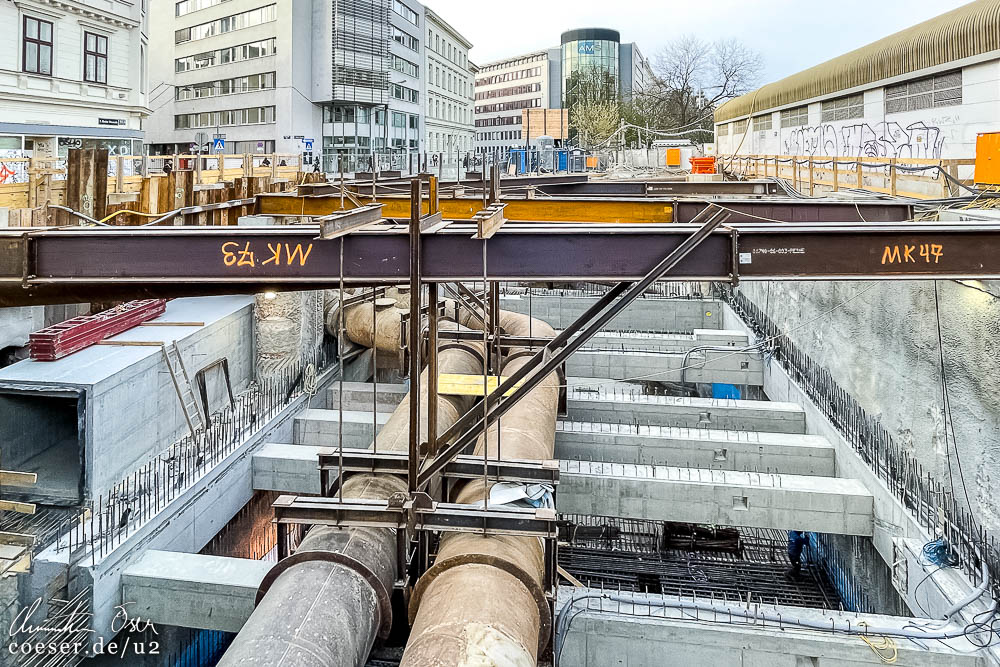

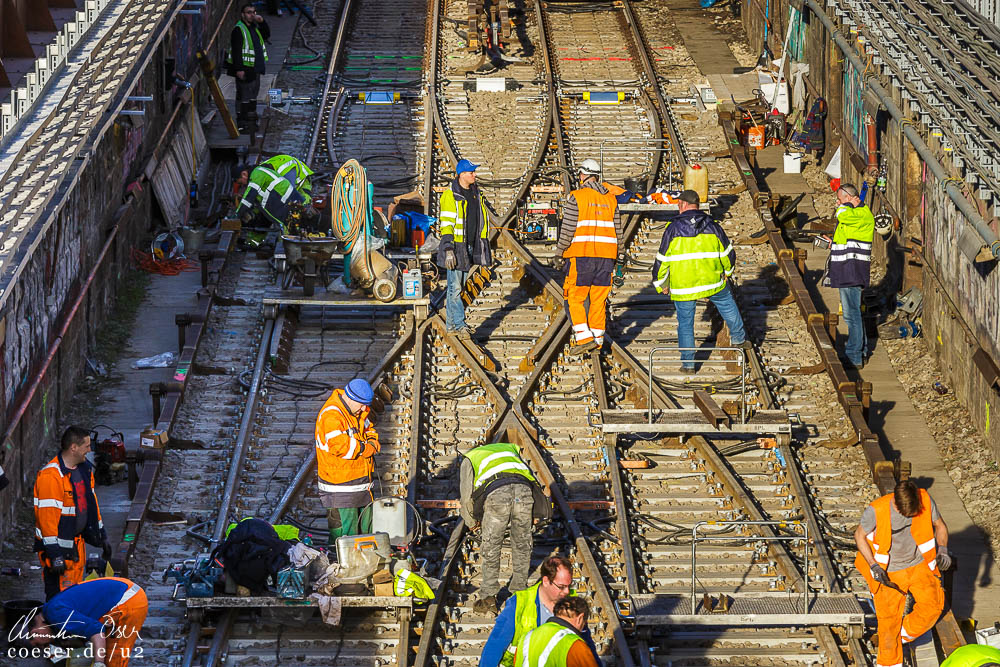

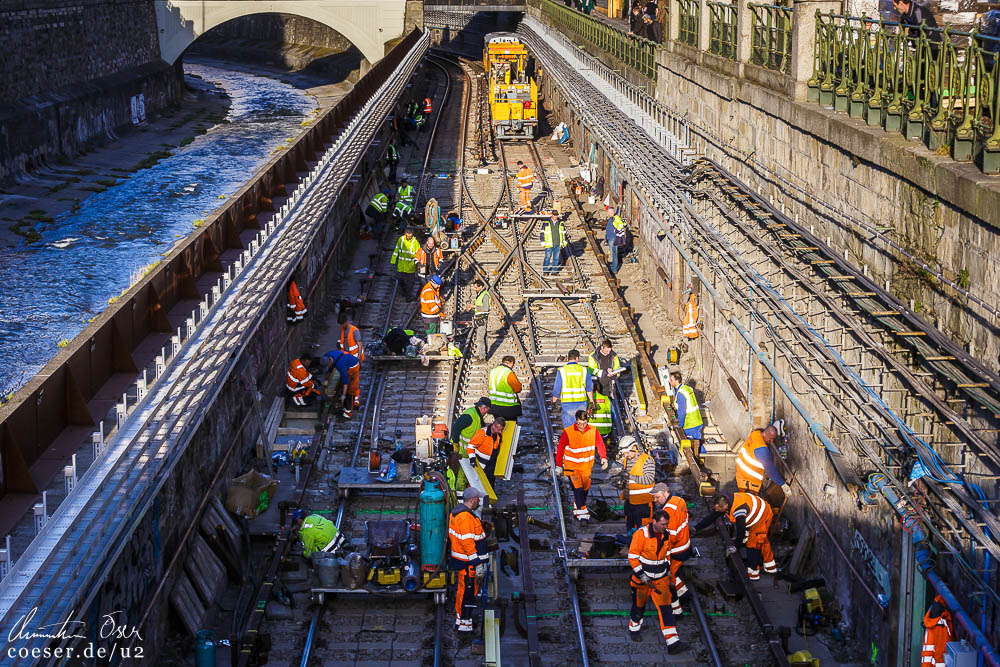

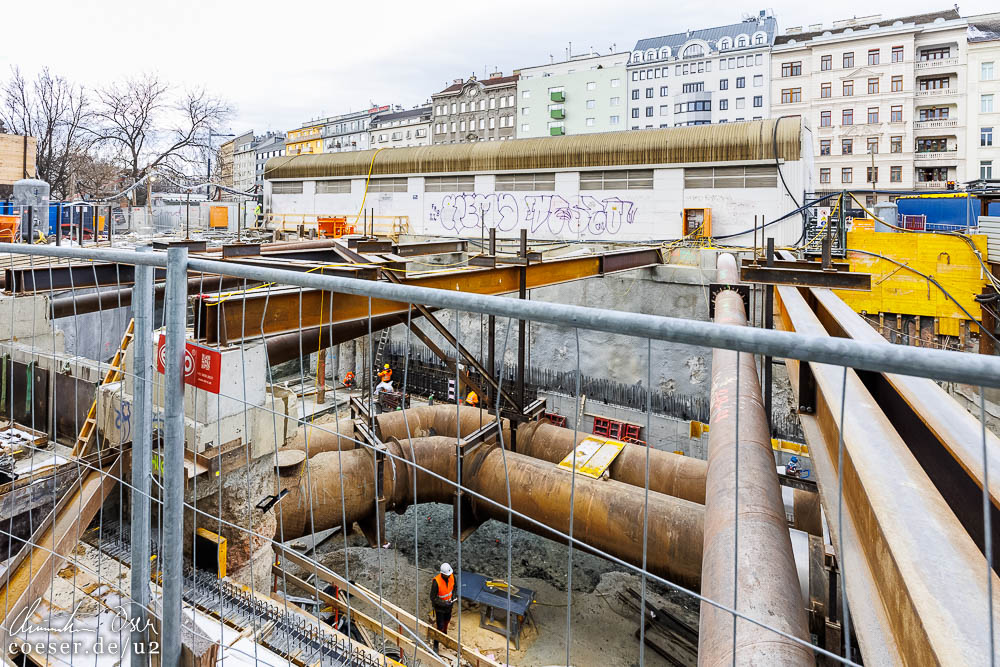

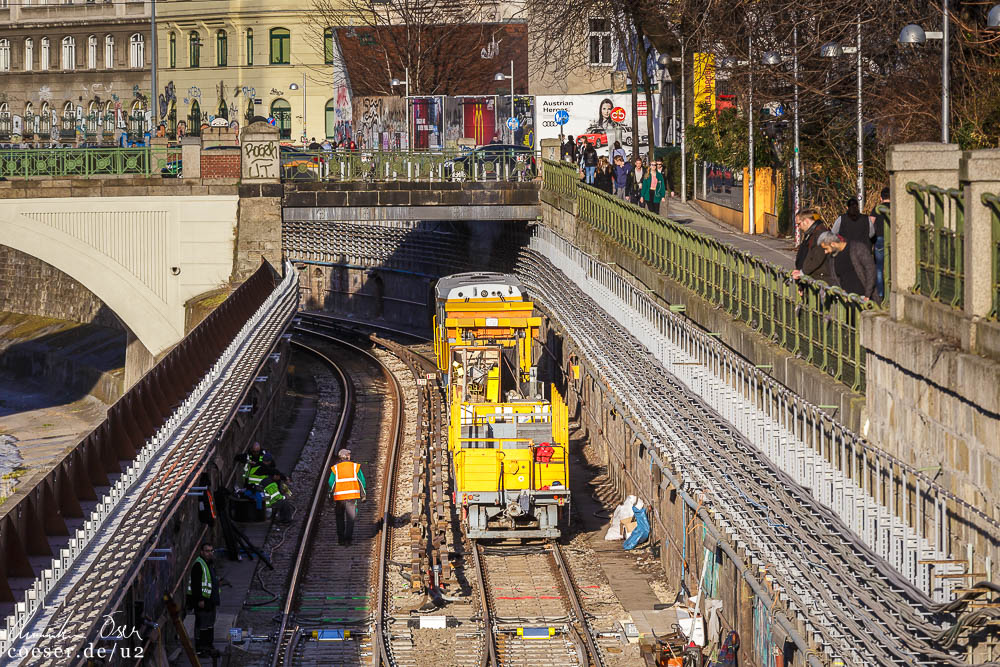

02.04.2018

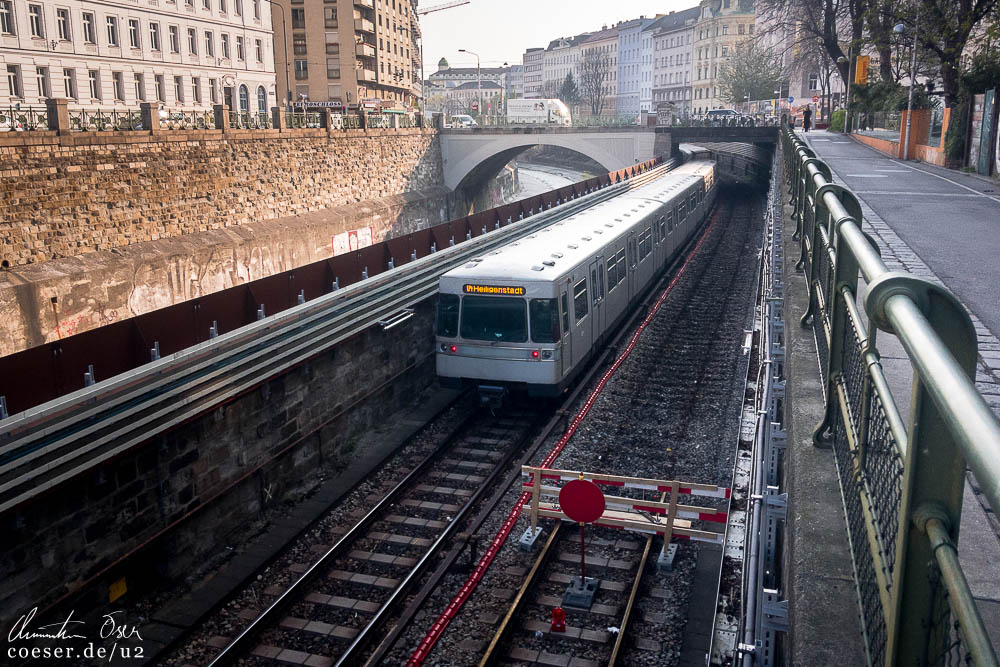

Über das Osterwochenende ist die Linie U4 zwischen Karlsplatz und Margaretengürtel eingestellt. Grund dafür ist der Einbau von neuen Weichen,
um zukünftig bei Betriebsstörungen flexibler auf das Nachbargleis ausweichen zu können. Auch während der einjährigen Sperre der Station
Pilgramgasse ab 3. Februar 2019 werden die Weichen einen eingleisigen Betrieb ermöglichen, während die Station komplett umgebaut wird.

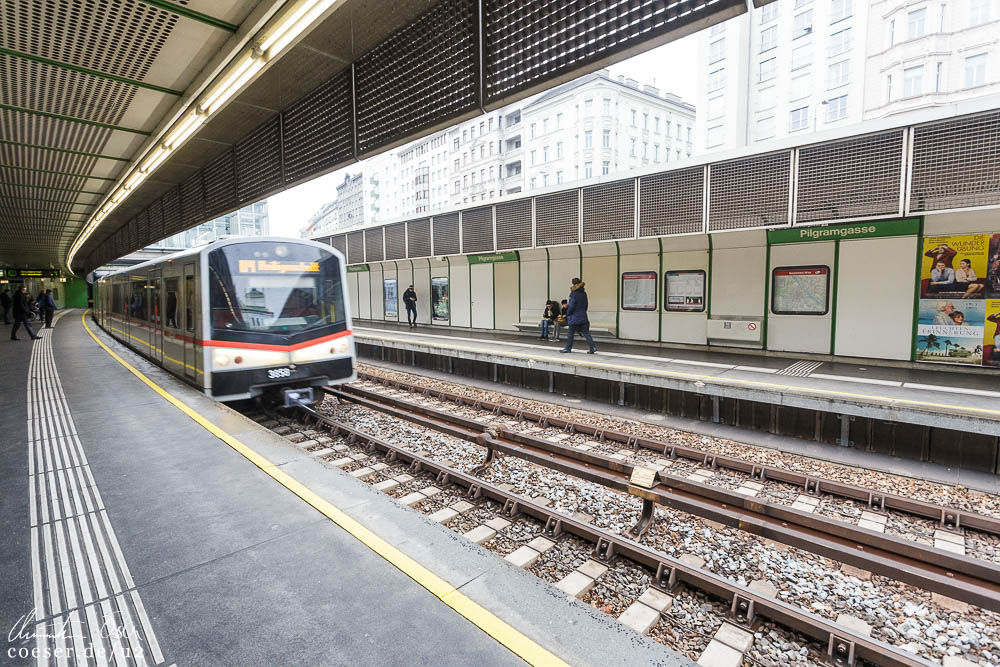

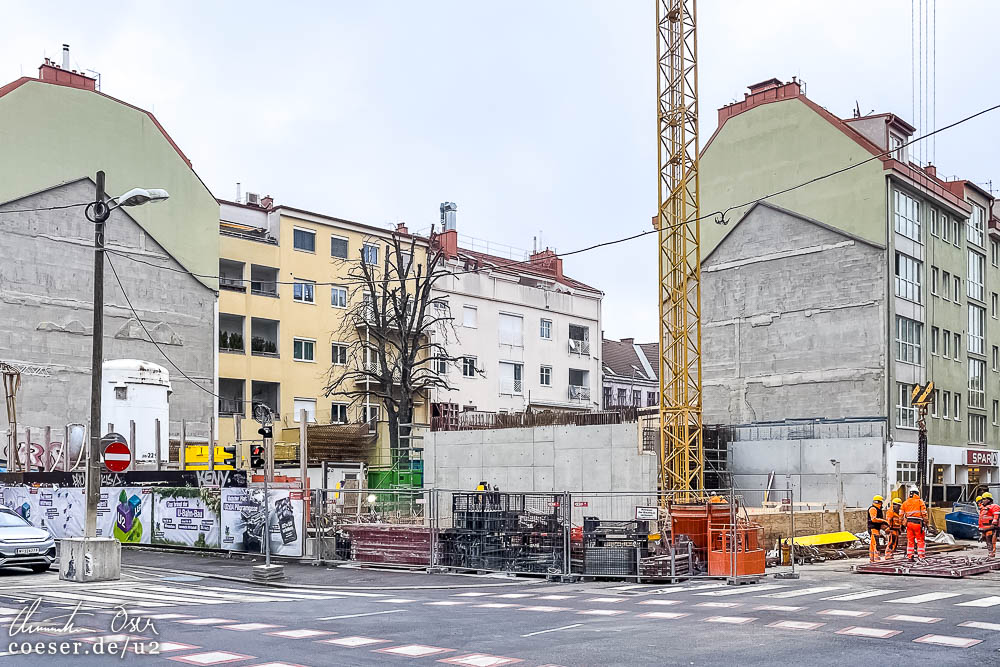

24.01.2018
Bestandsaufnahme der bestehenden U4-Station Pilgramgasse vor Beginn der Bauarbeiten.
